Wrzesień 2022

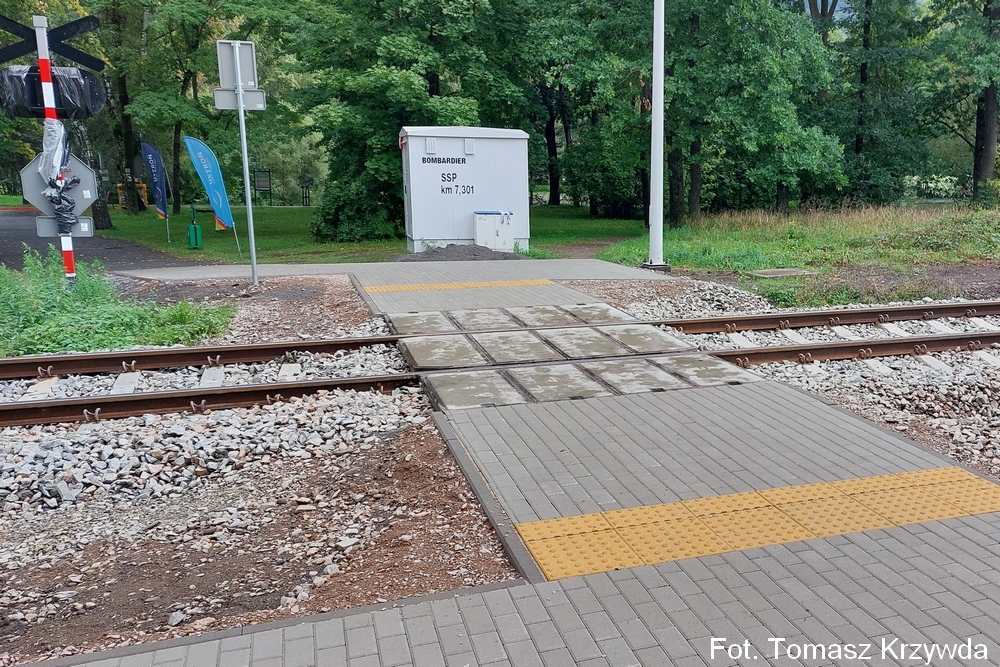

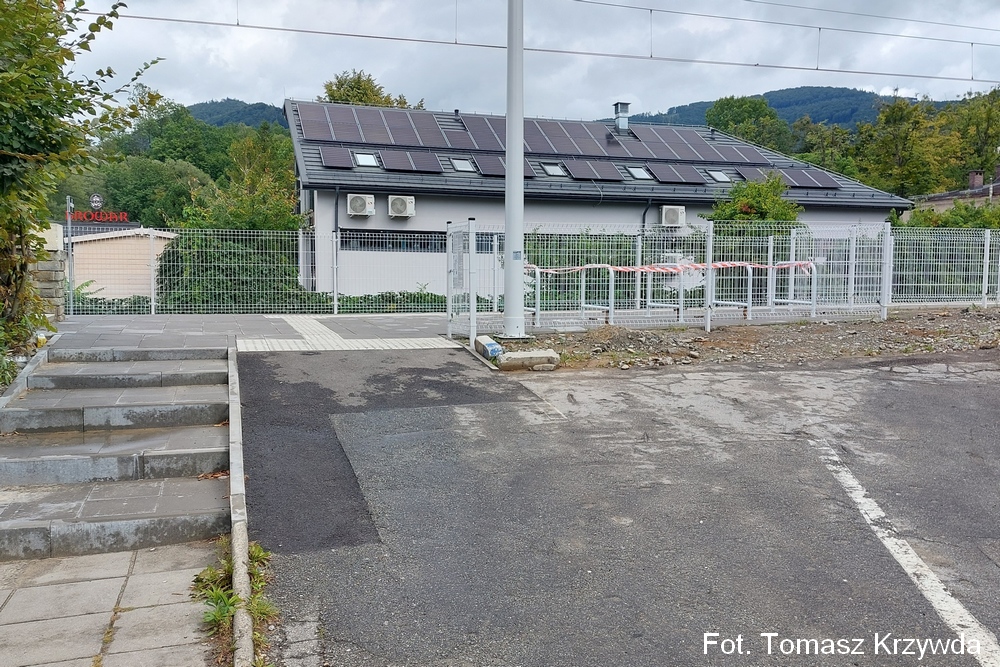

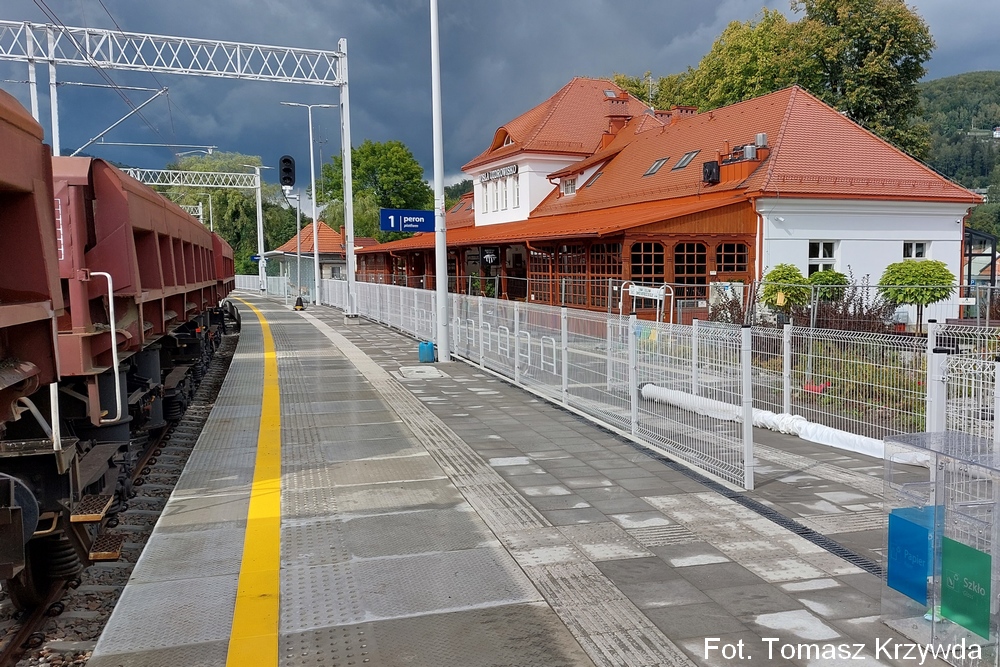

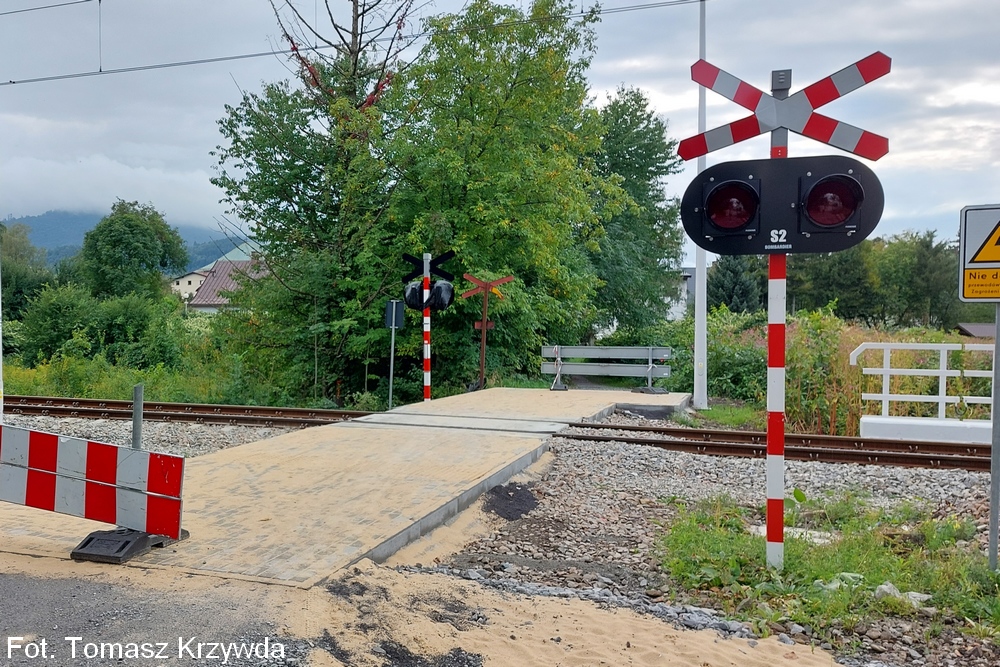

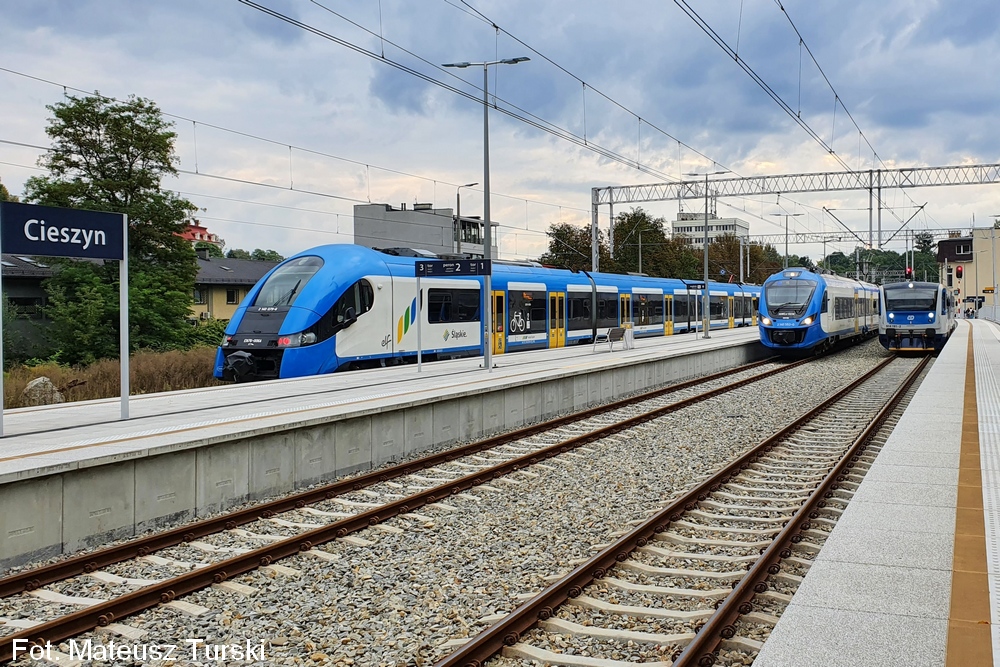

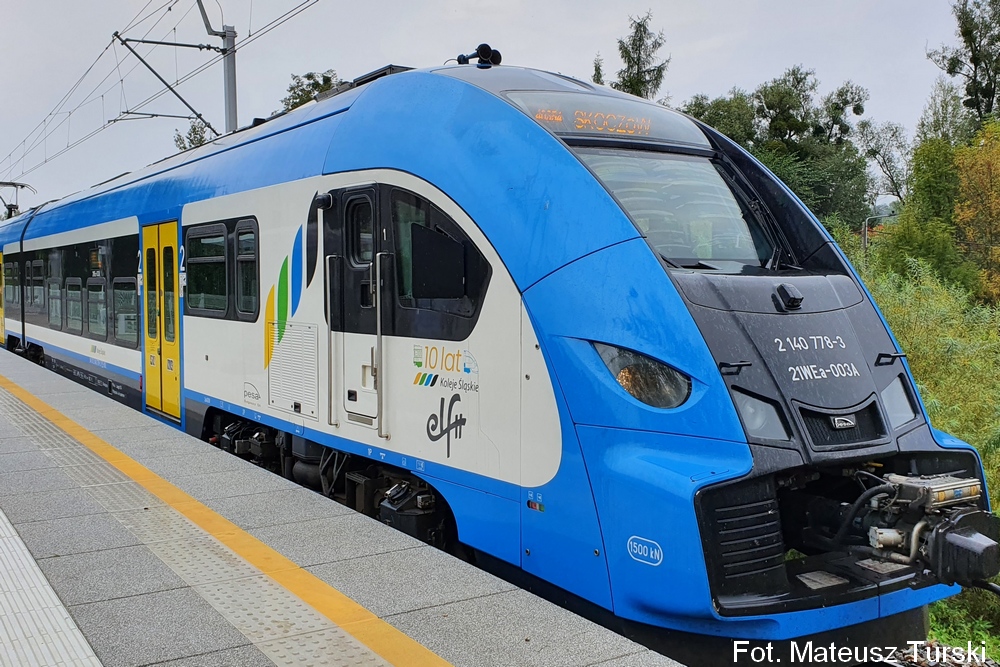

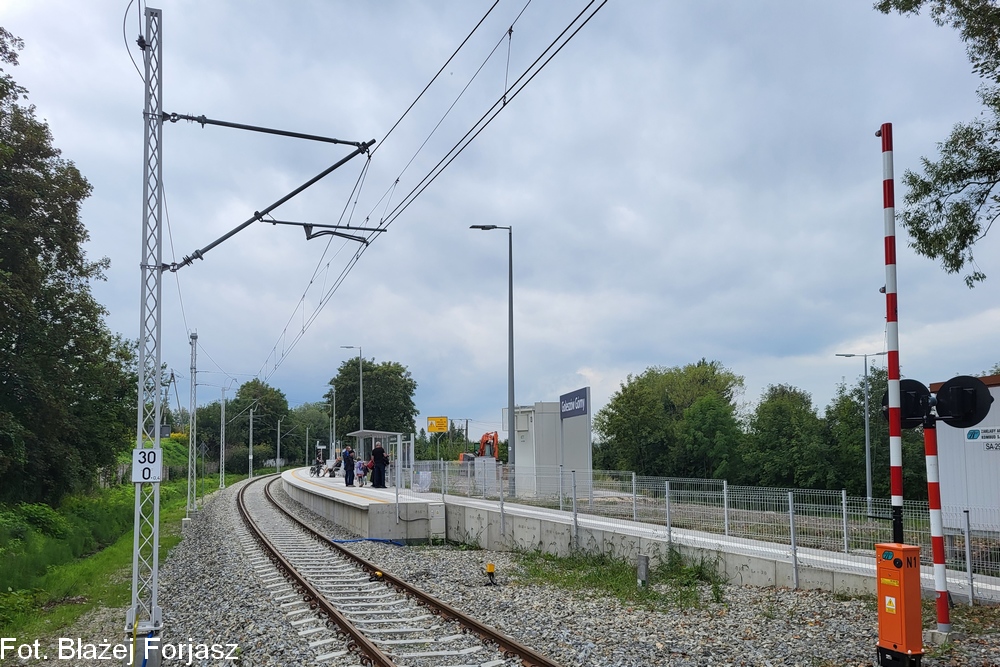

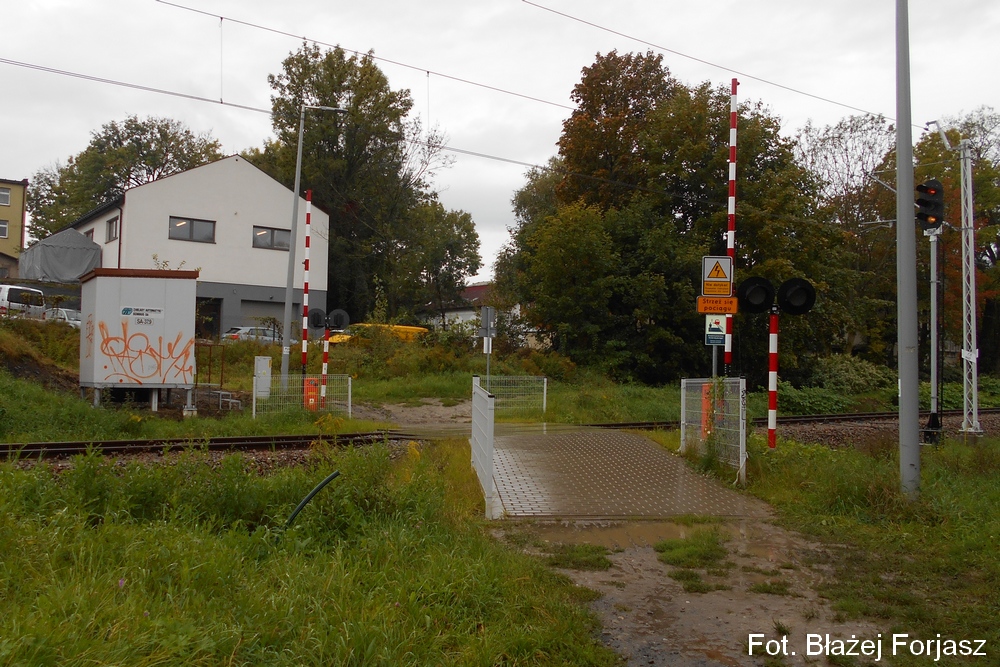

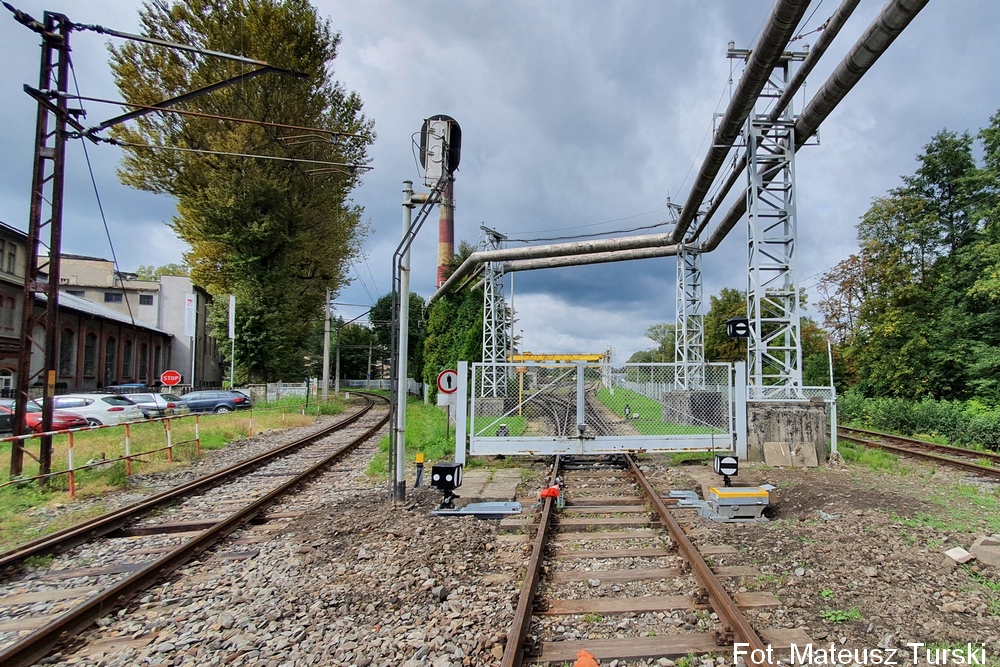

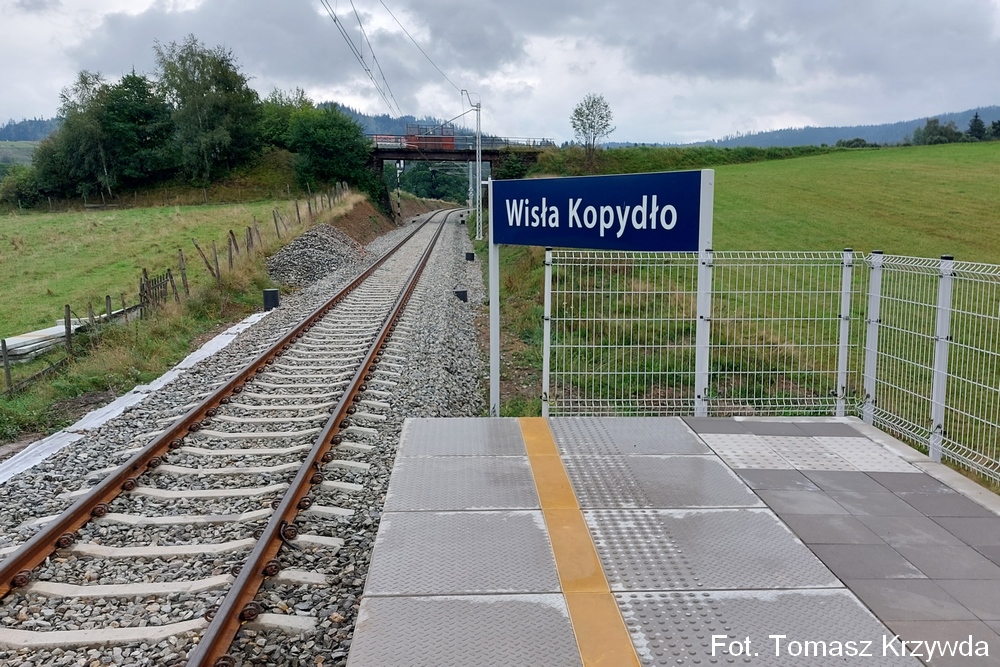

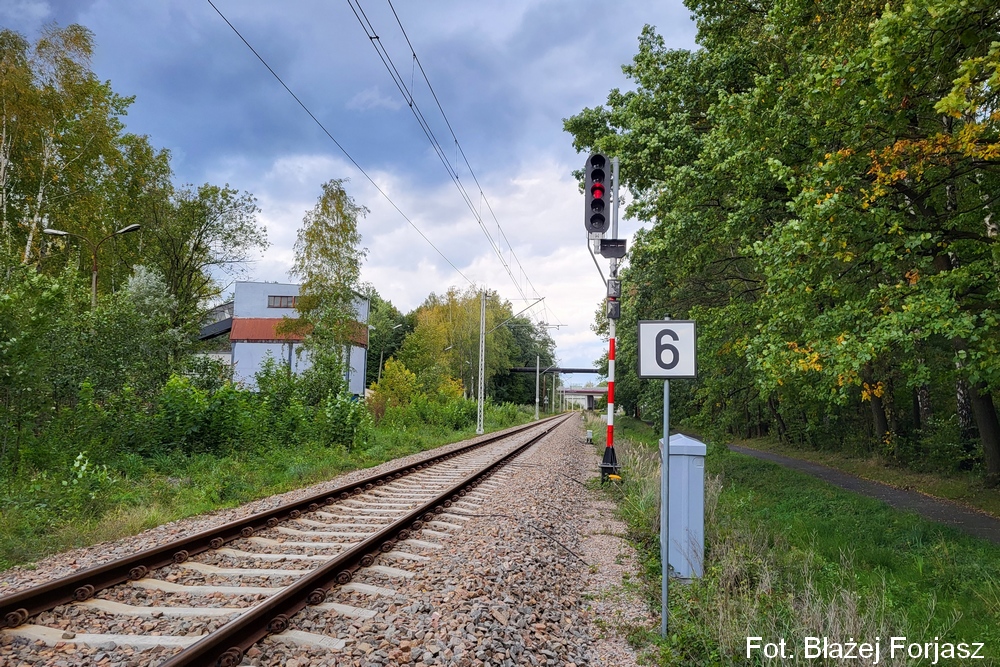

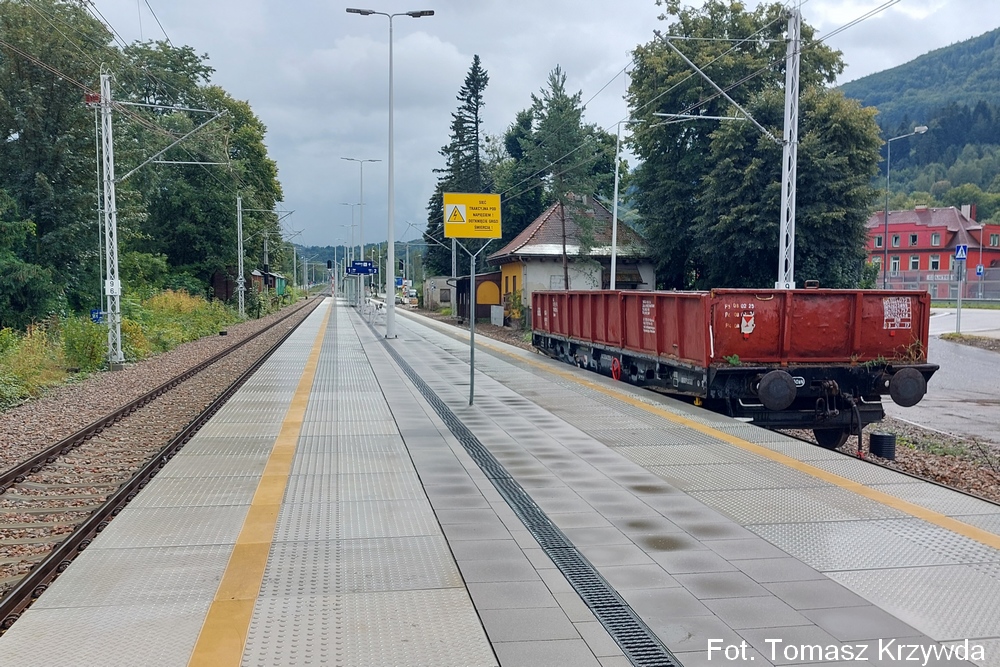

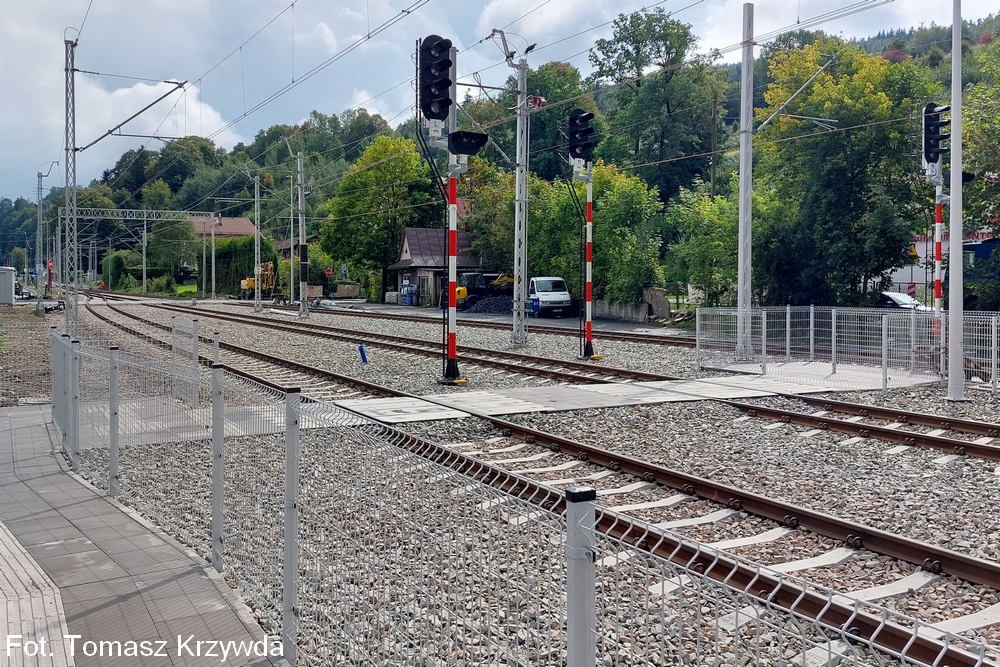

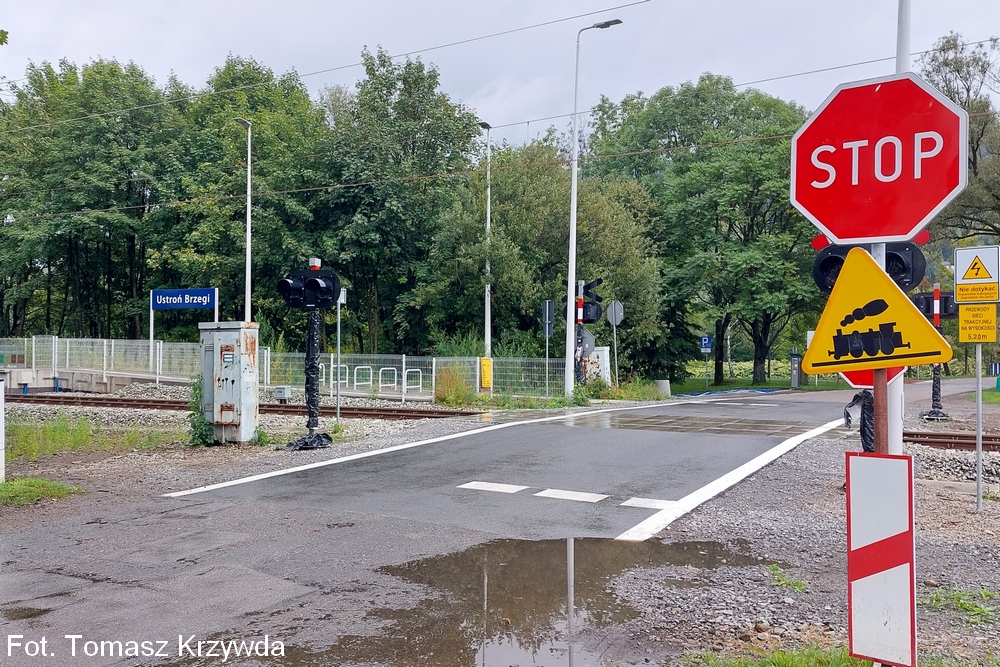

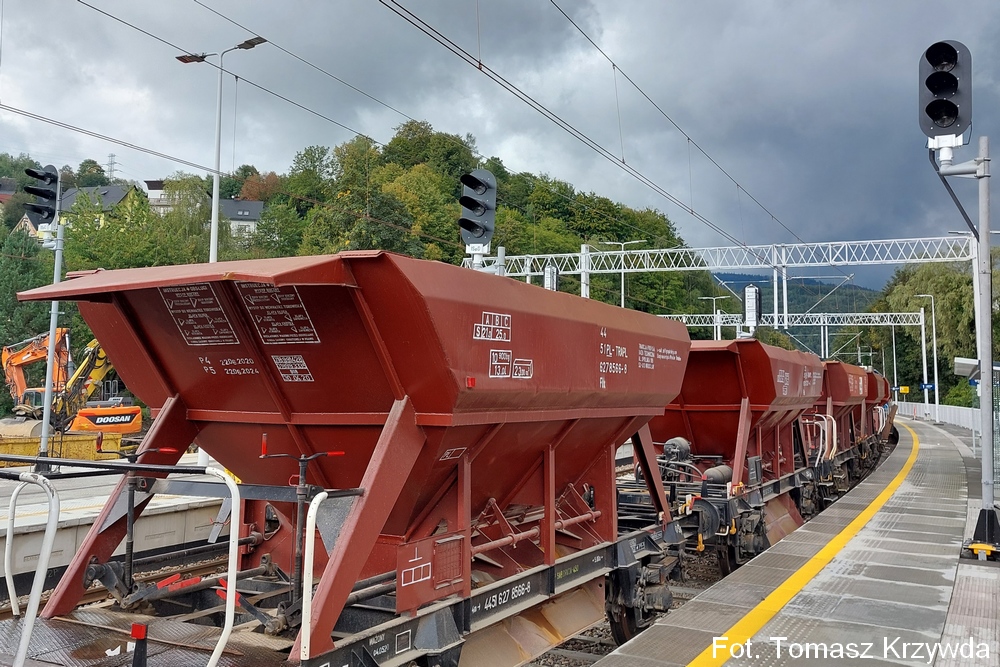

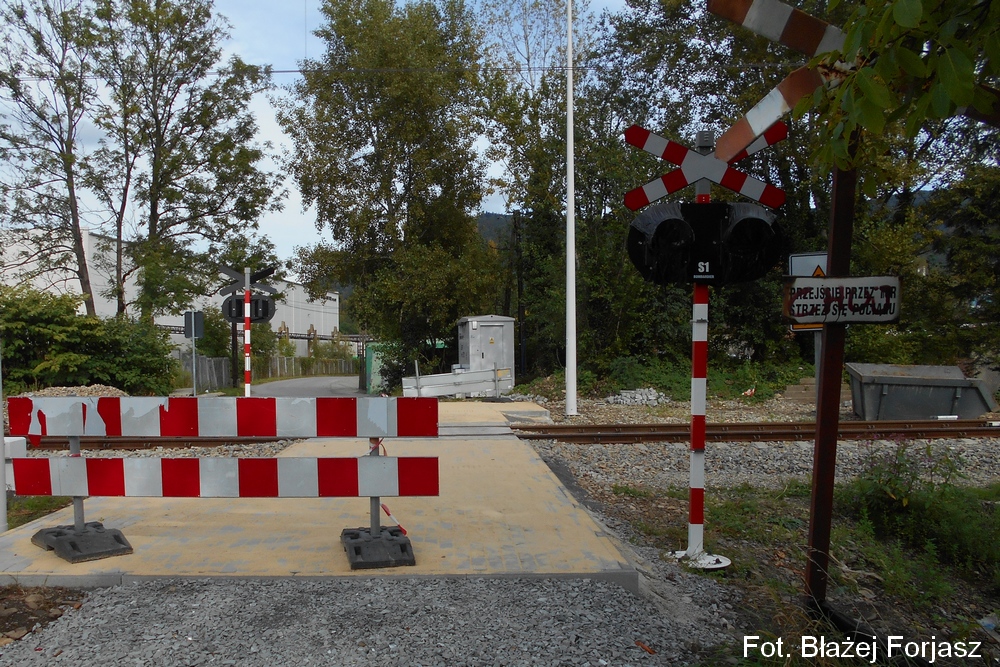

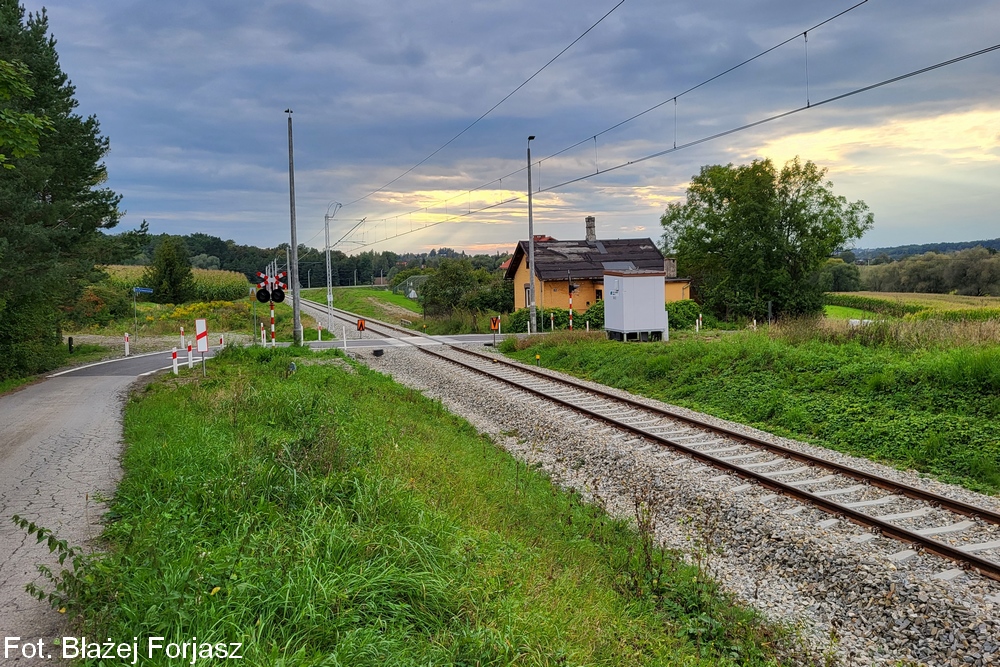

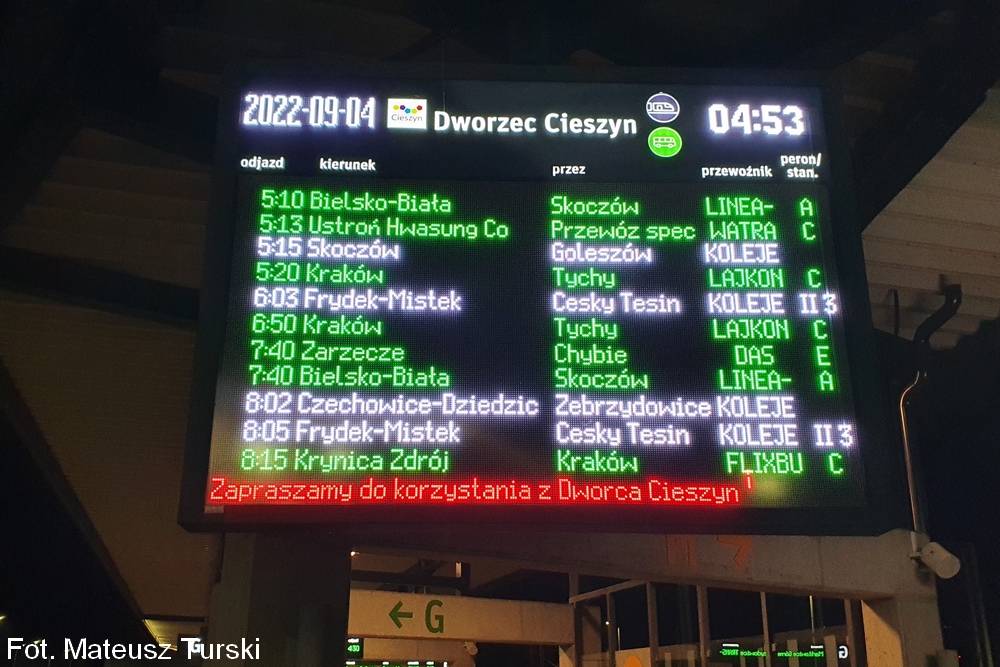

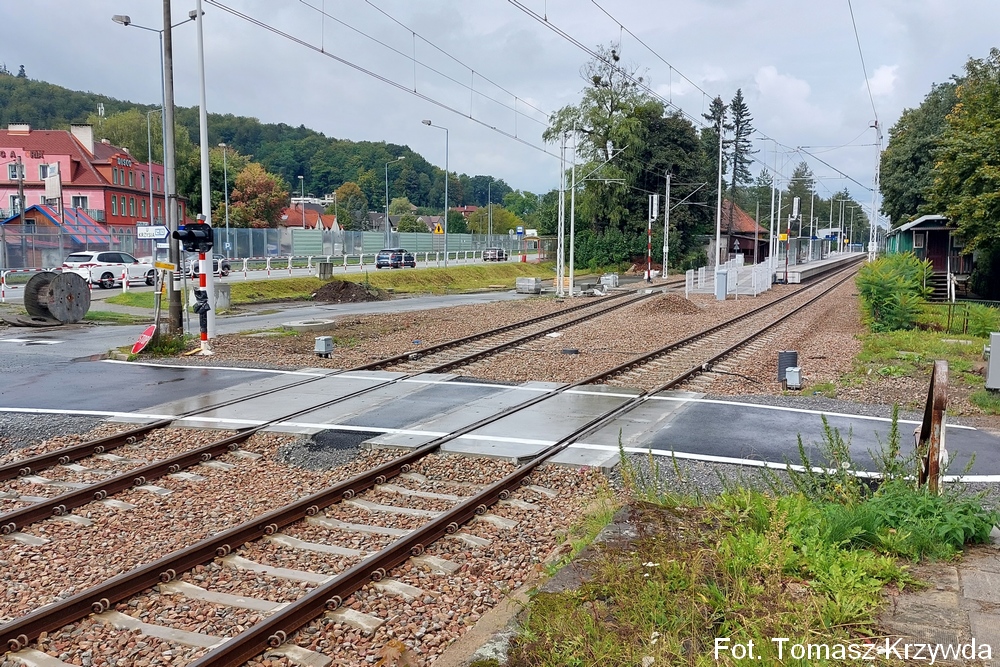

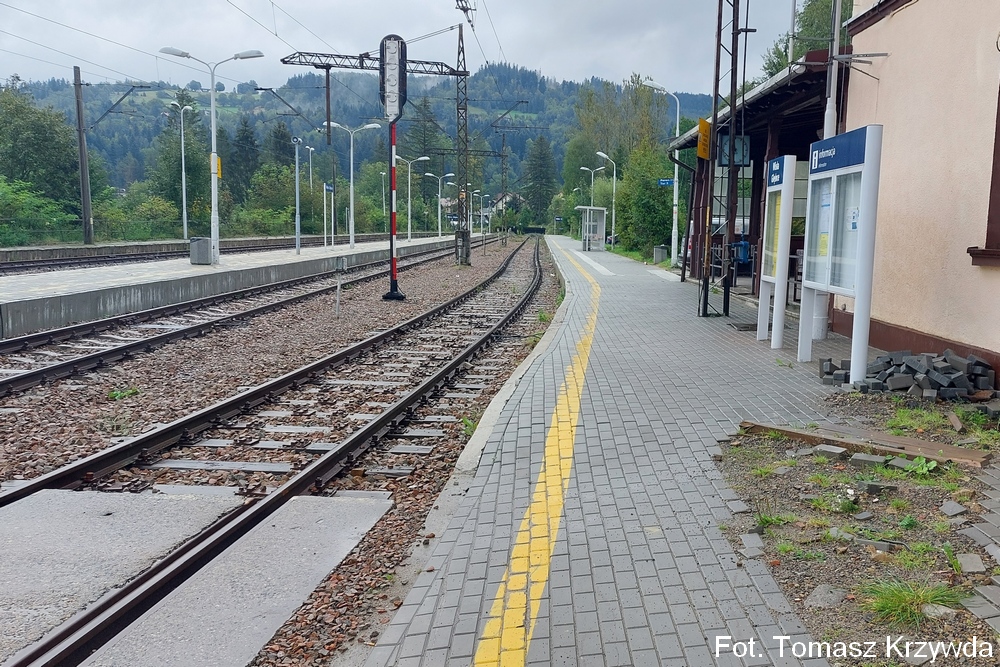

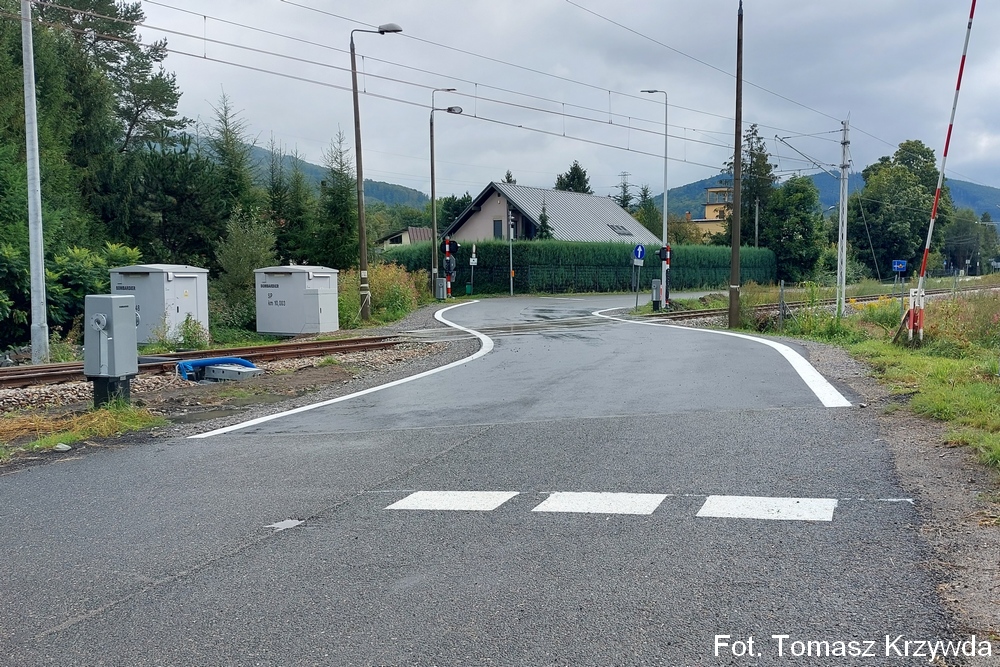

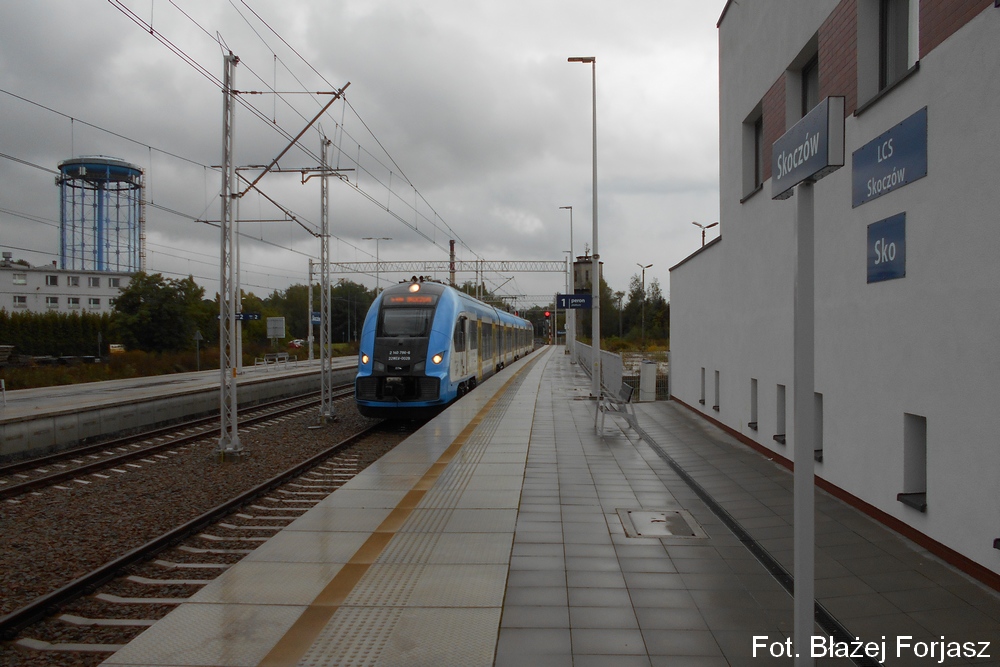

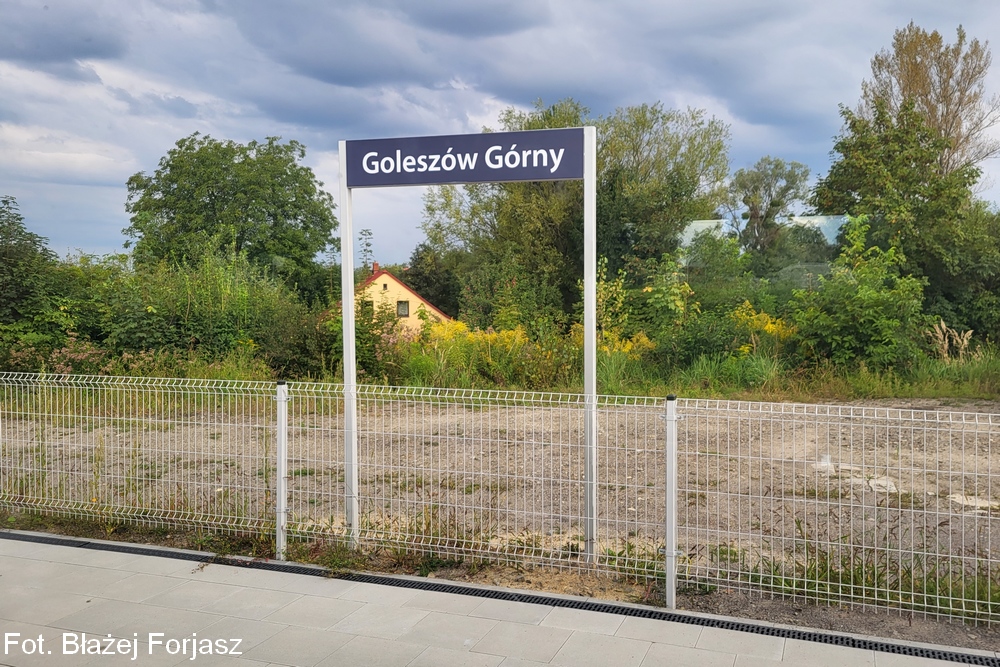

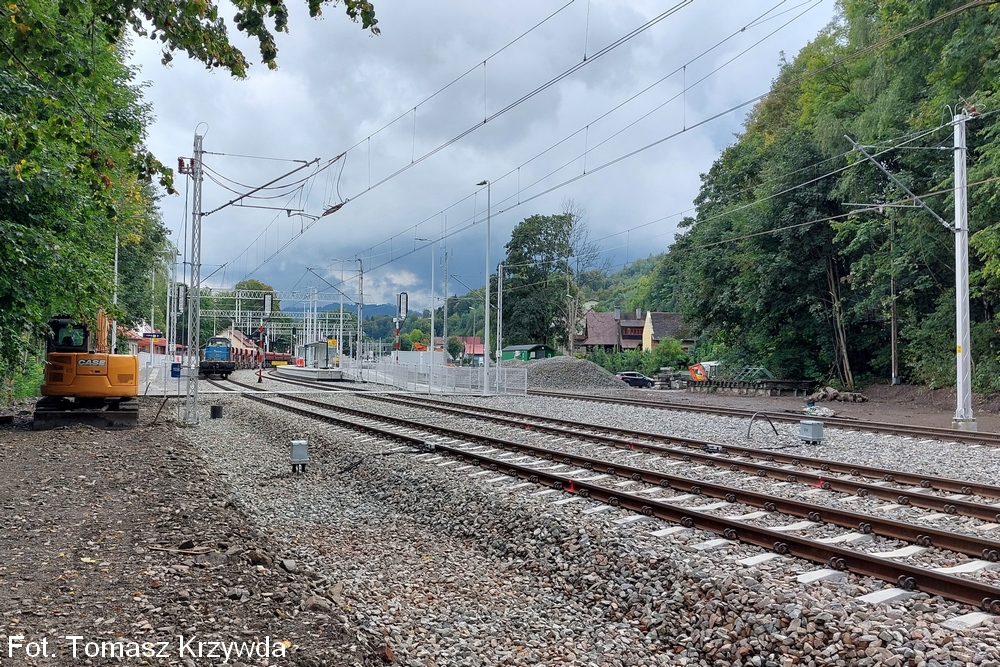

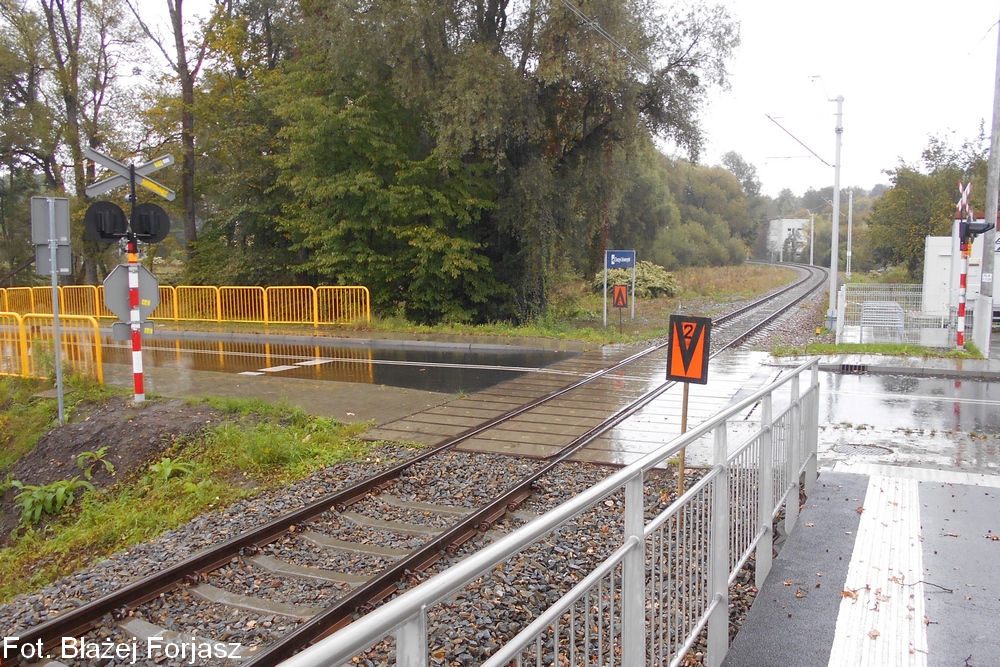

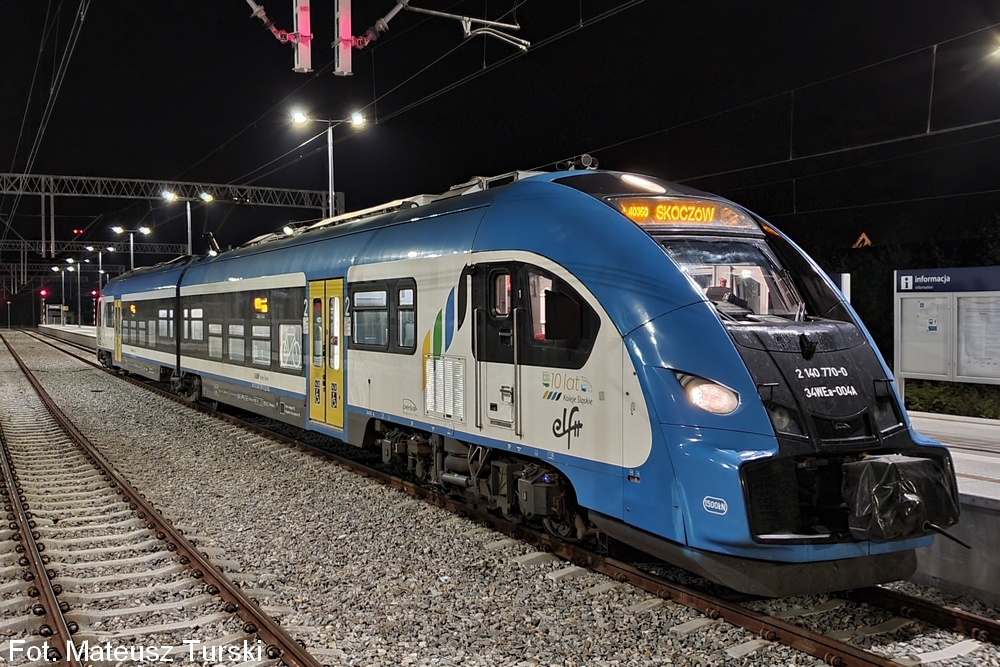

W dniu 2 września 2022 roku dopuszczono do eksploatacji szlak linii kolejowej nr 190 Goleszów - Cieszyn. Wykonywano drobne prace porządkowe wzdłuż tego szlaku. Pierwszym planowym pociągiem był w dniu 4 września 2022 skład nr 40350 z Cieszyna do Skoczowa (i dalej do Katowic) obsługiwany przez elektryczny zespół trakcyjny 34WEa-004. Na każdym przejeździe kolejowym typu B i C tego szlaku umieszczono komplet ograniczeń prędkości do 20 km/h (wstępna eksploatacja urządzeń sterowania ruchem kolejowym). Prace wykonało konsorcjum firm TORKOL Sp. z o.o. oraz MAR-BUD Sp. z o.o. Odbiory techniczne zostały przeprowadzone przez PKP Polskie Linie Kolejowe S.A.

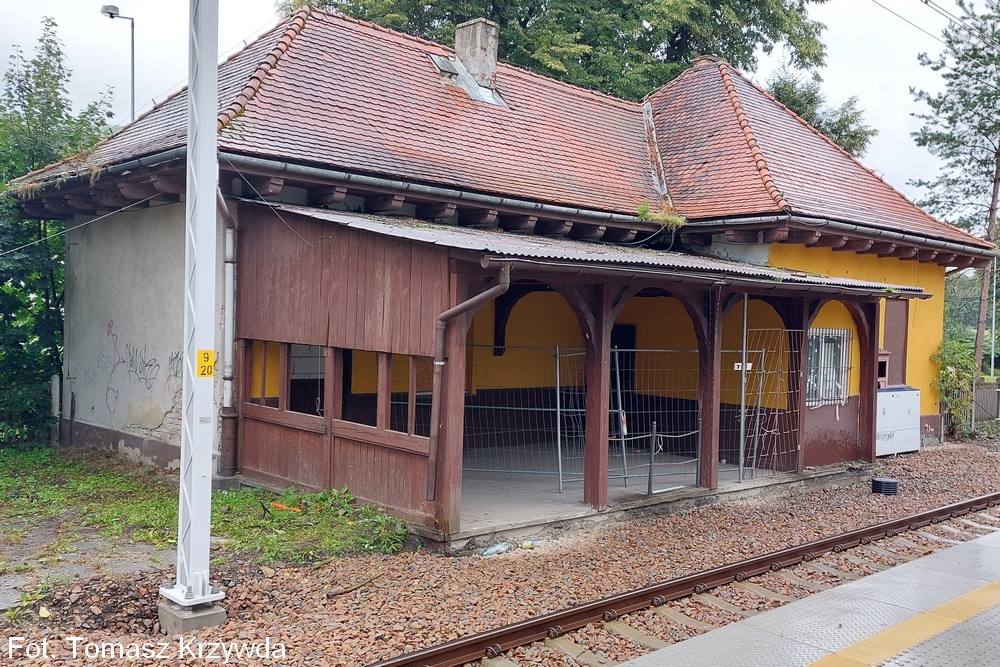

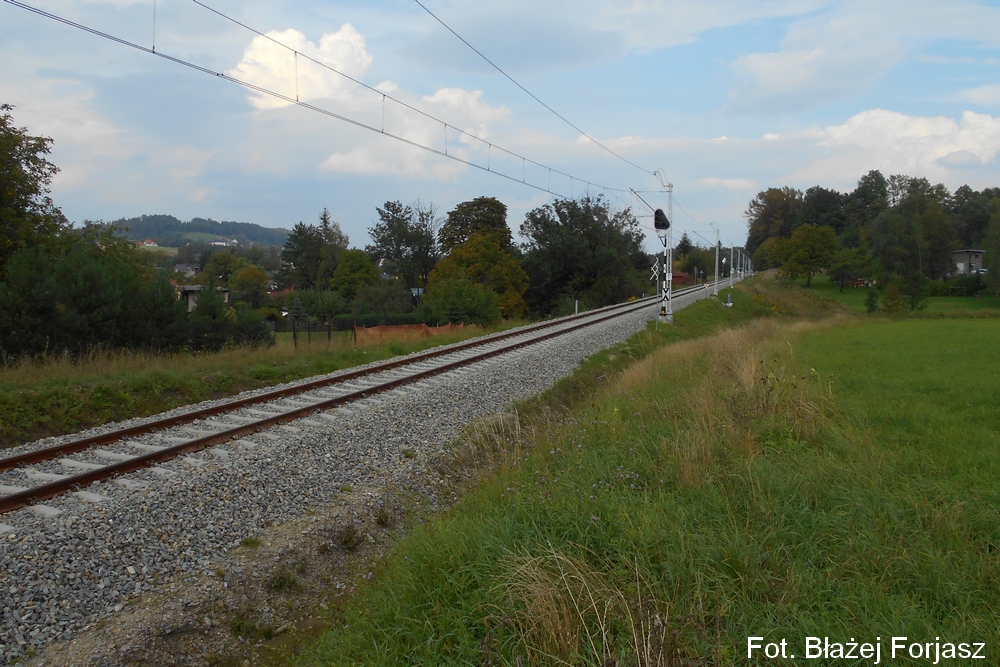

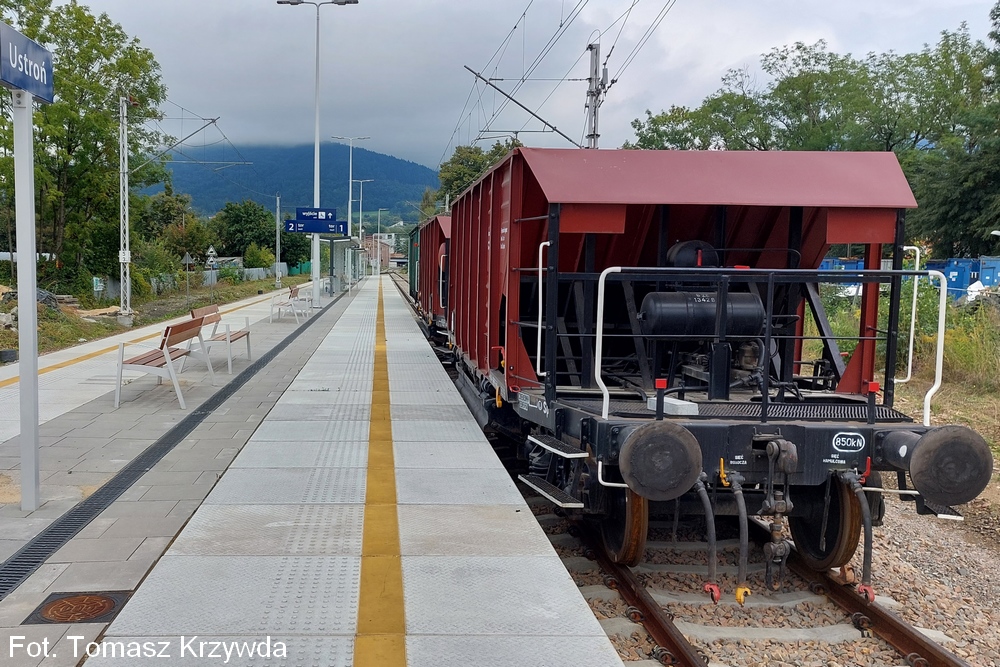

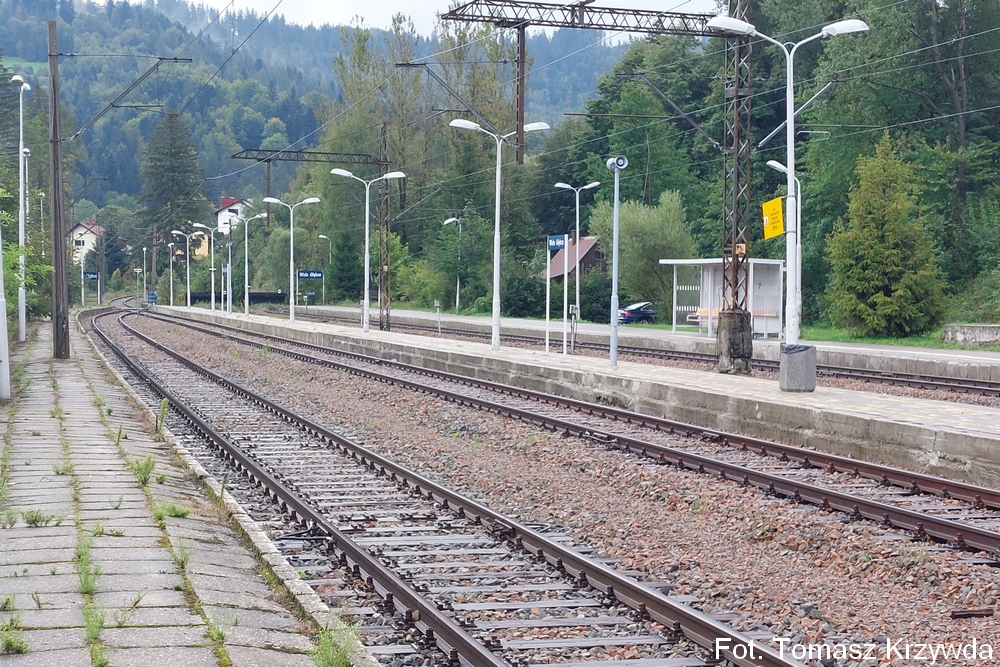

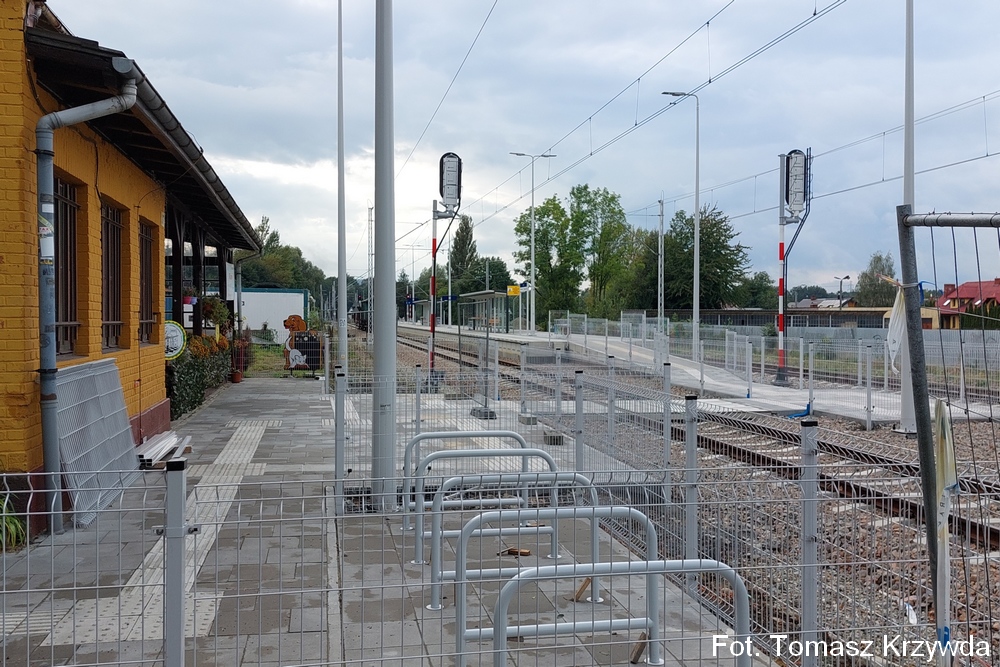

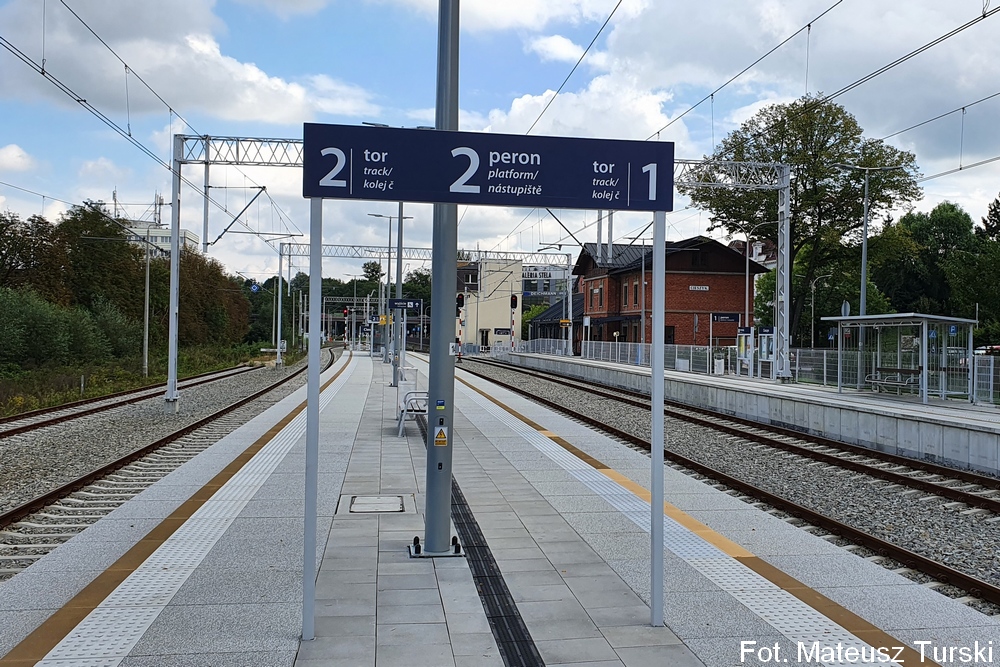

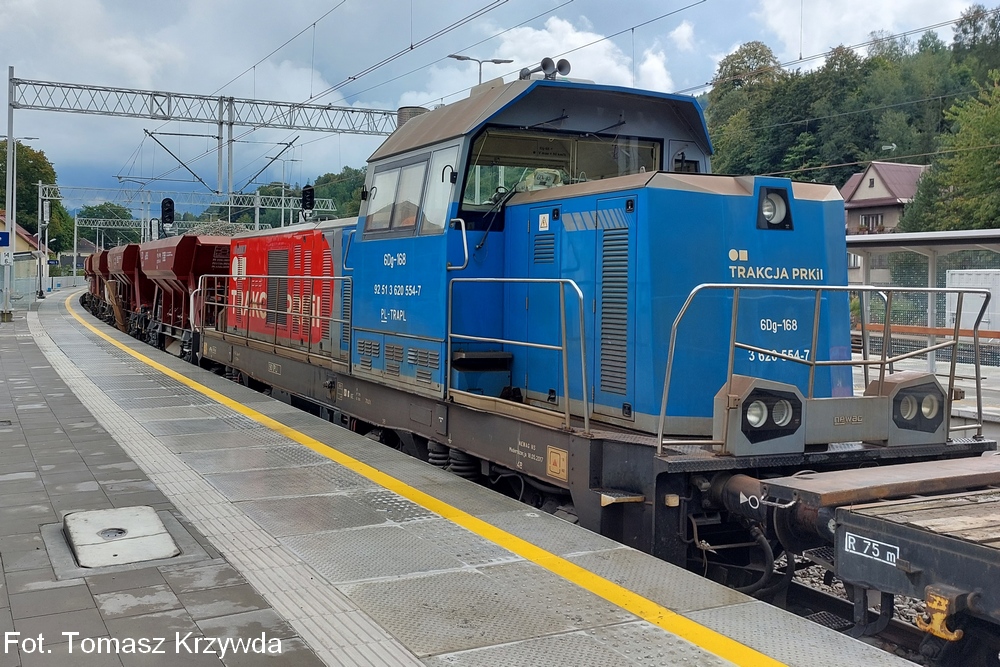

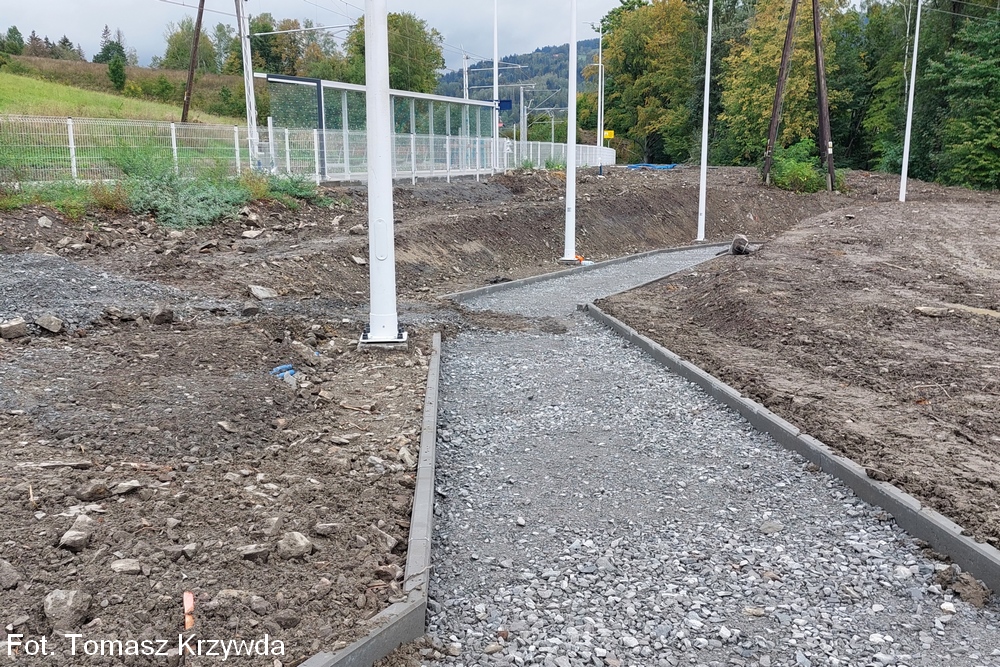

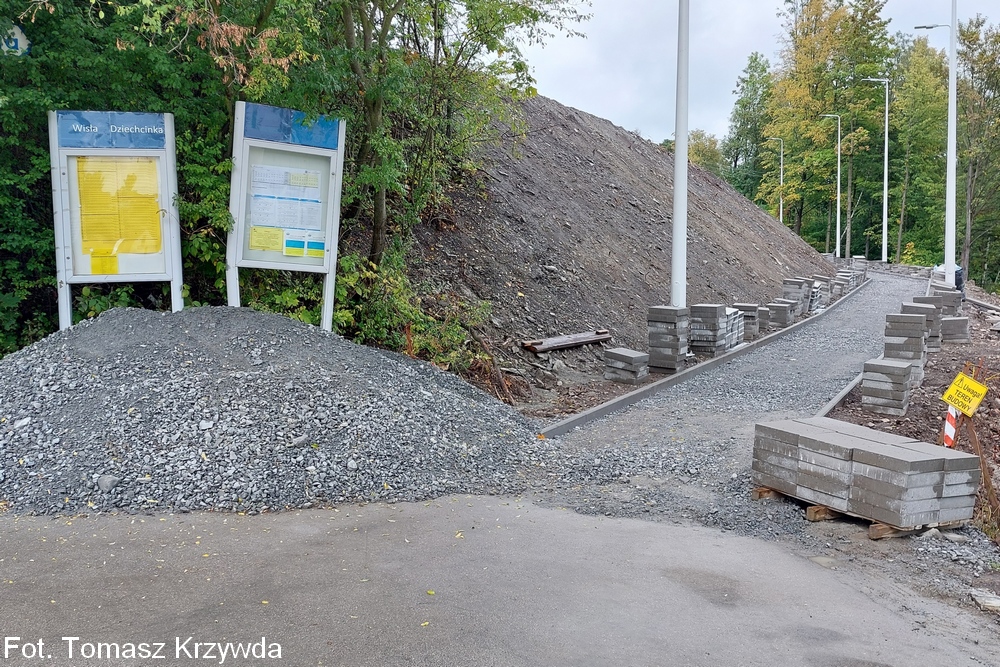

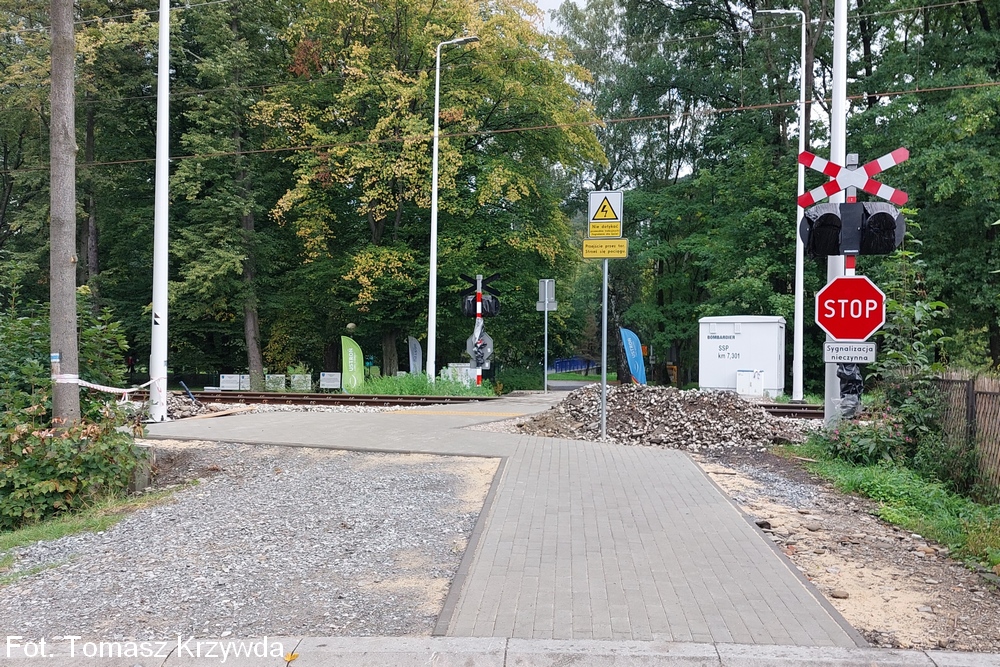

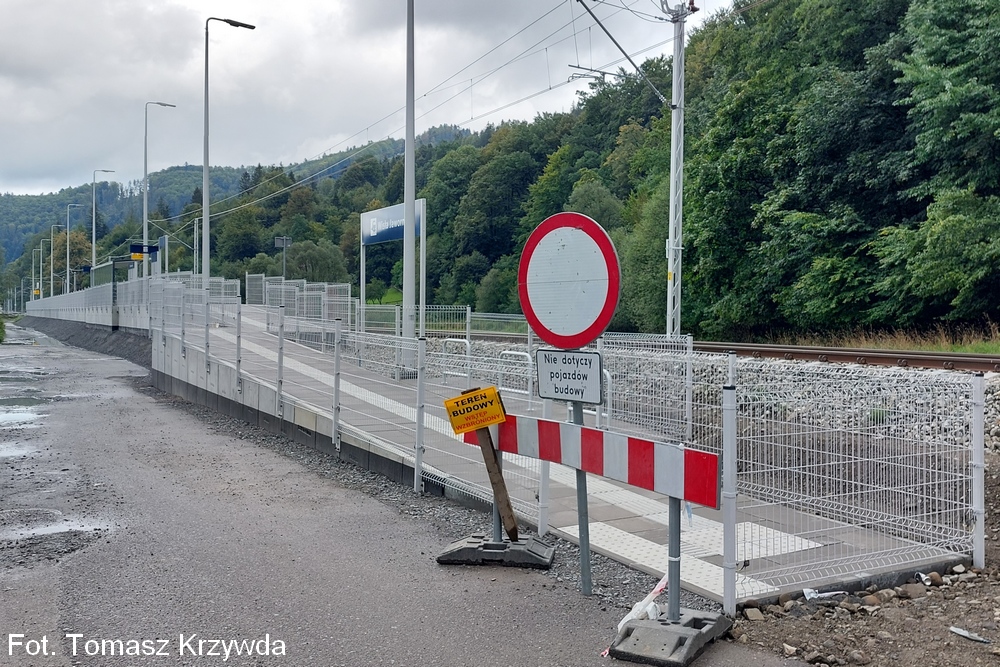

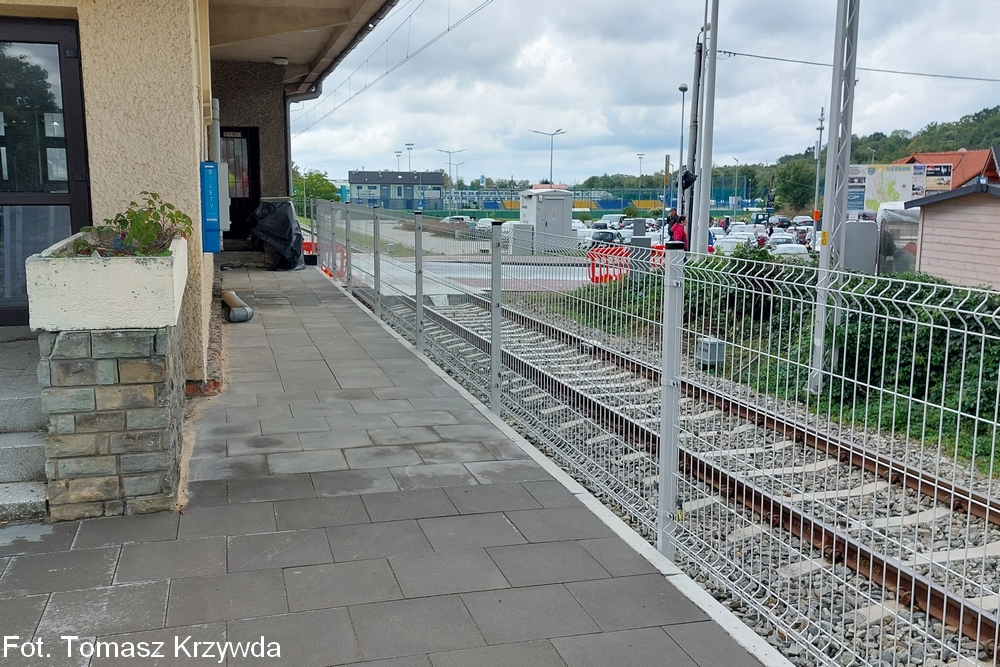

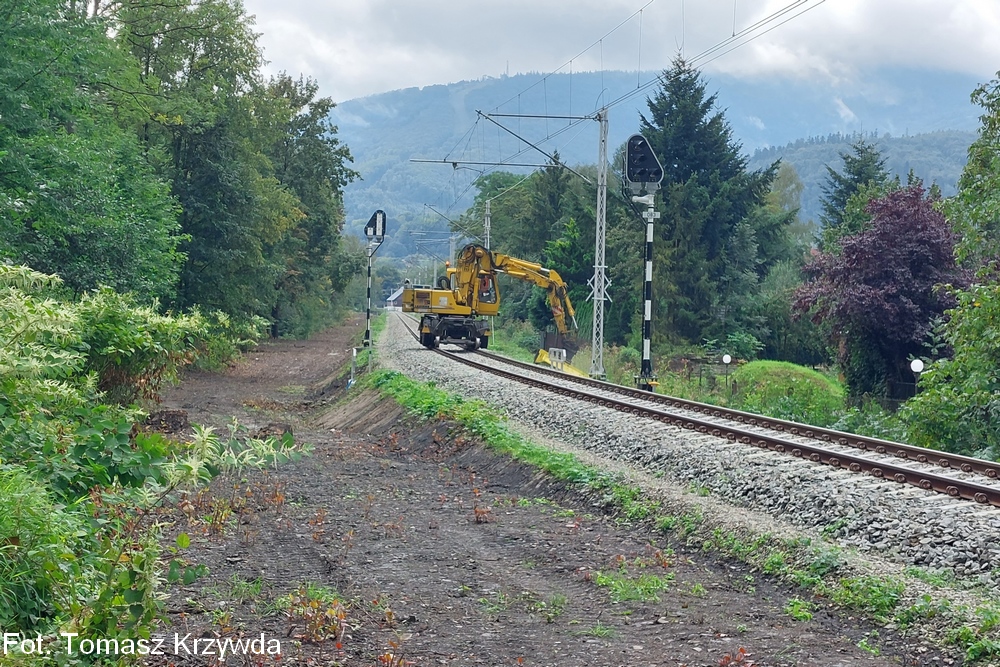

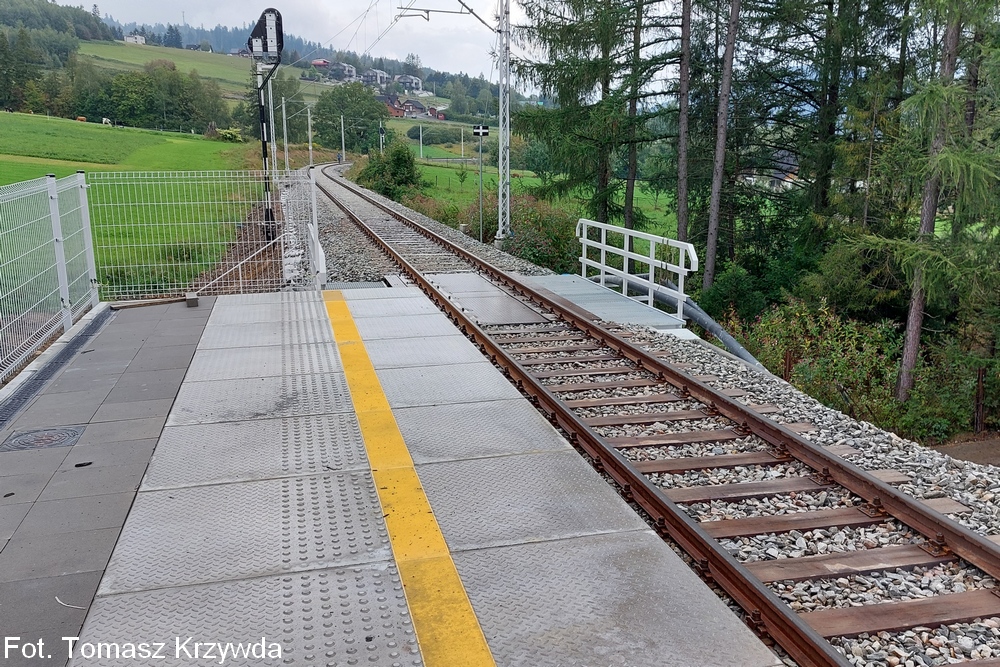

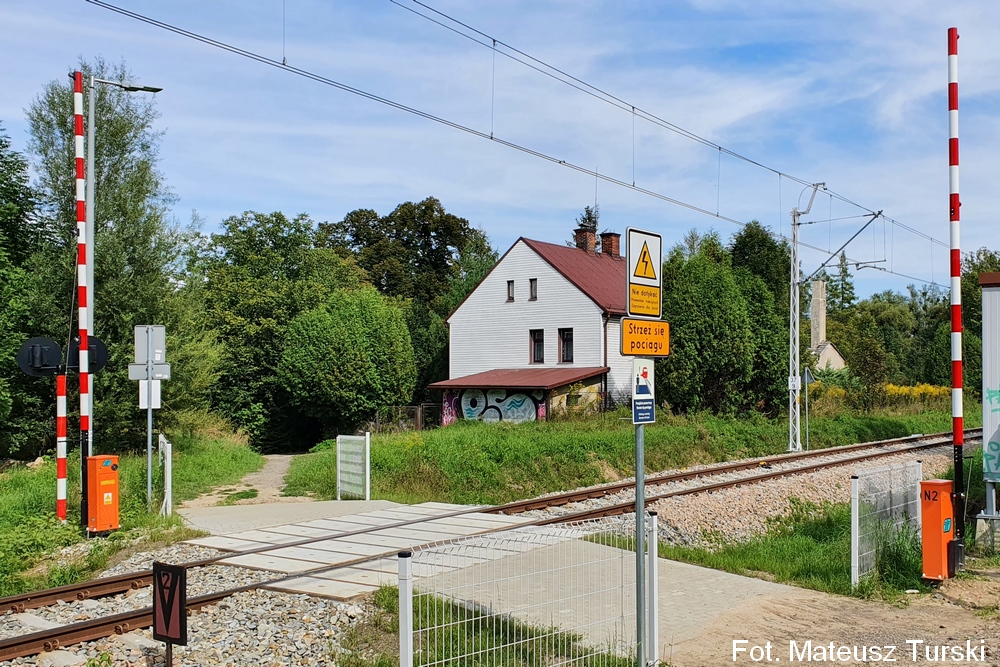

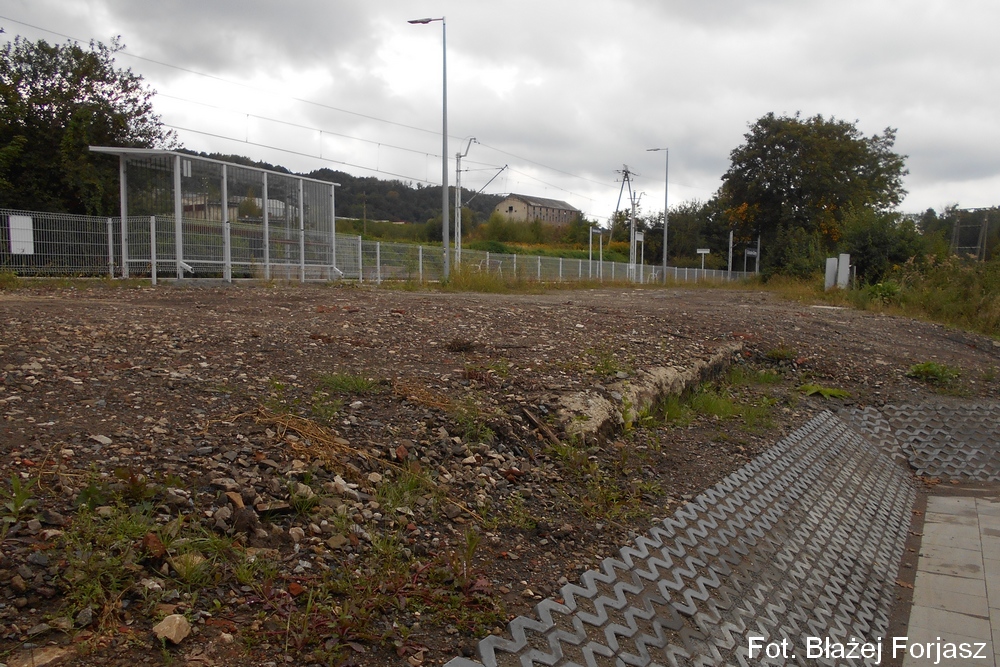

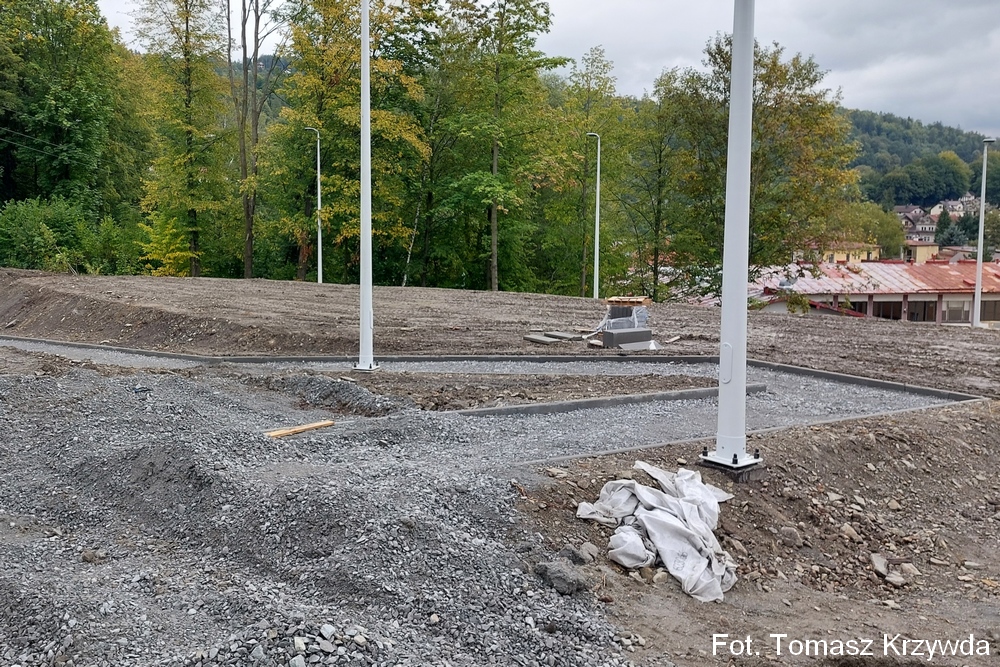

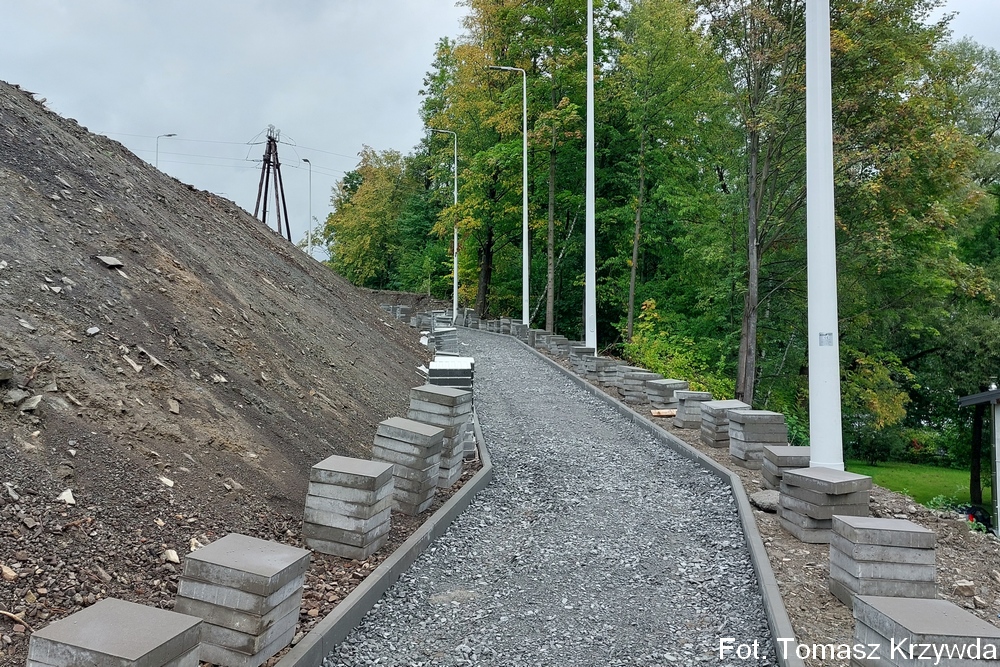

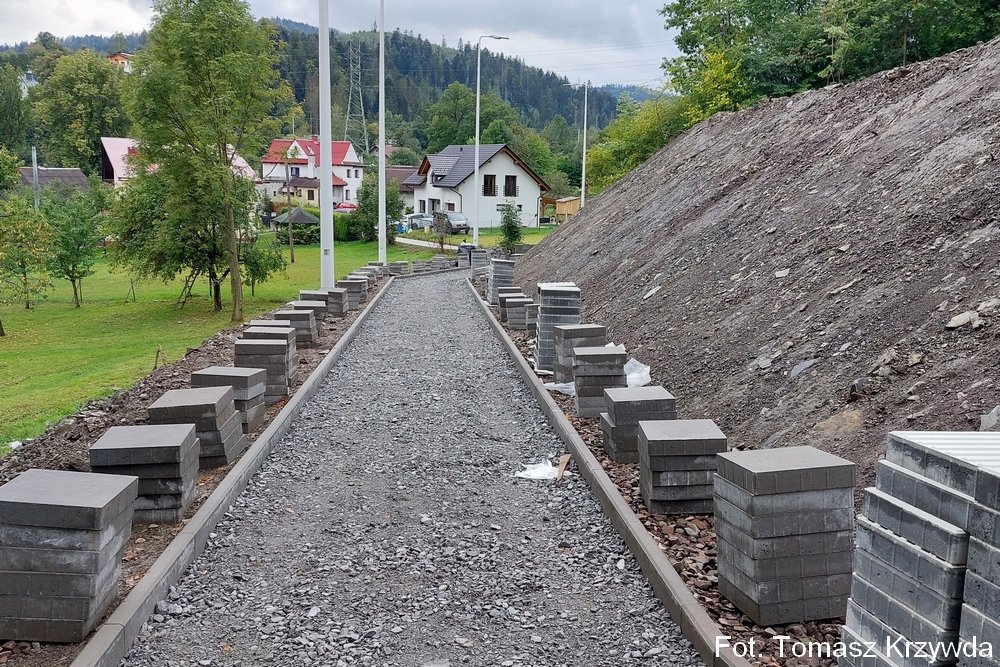

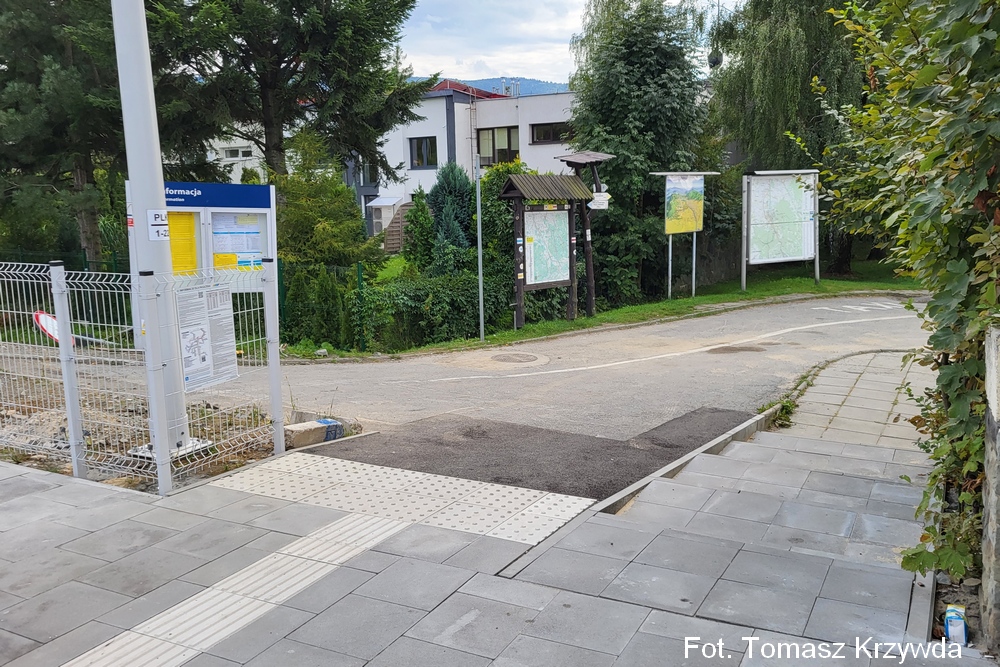

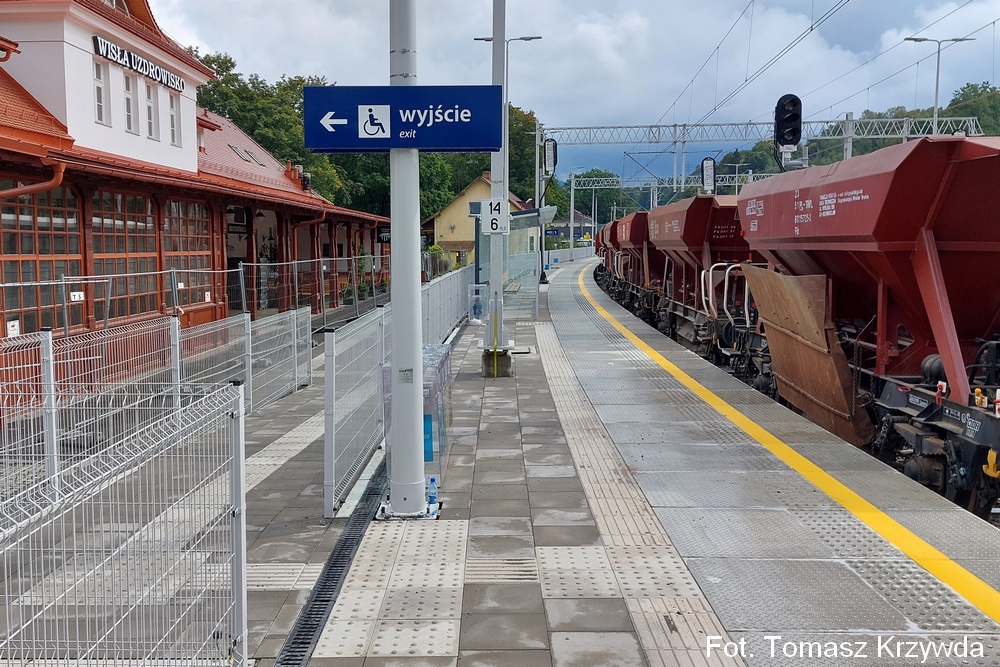

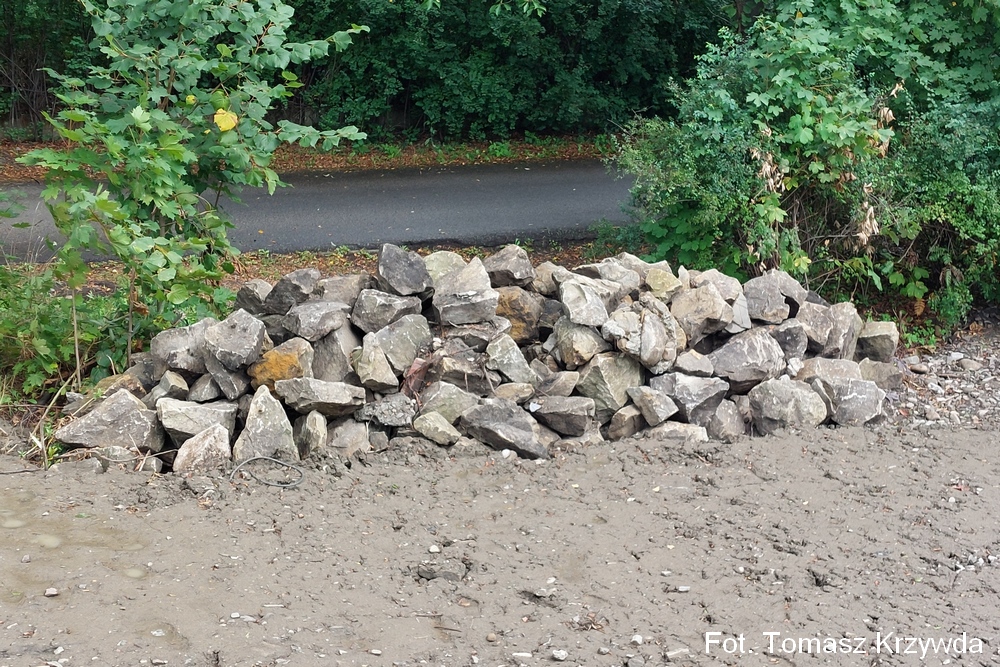

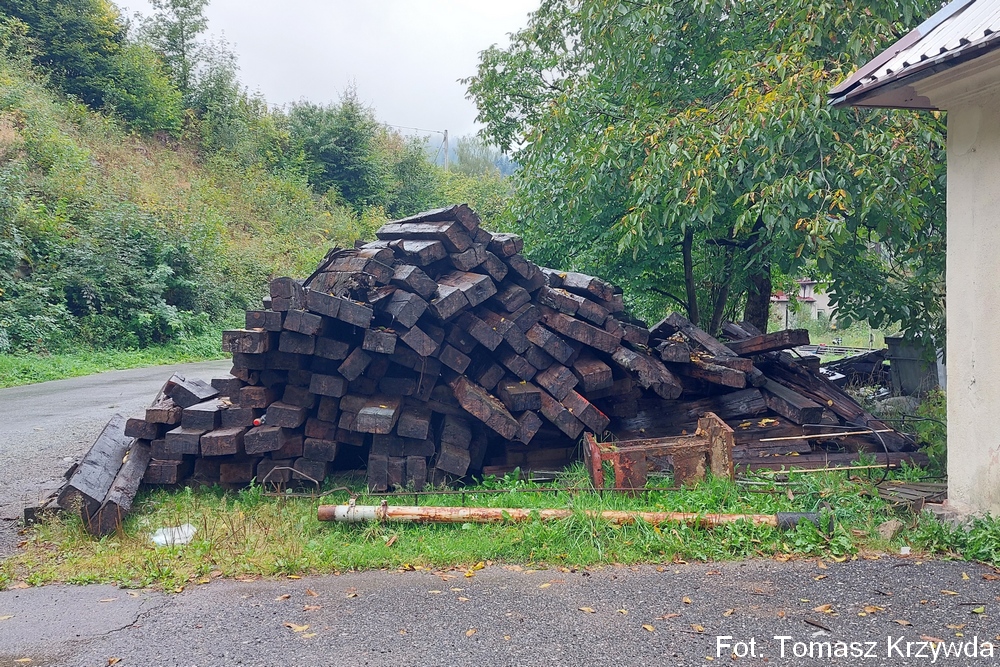

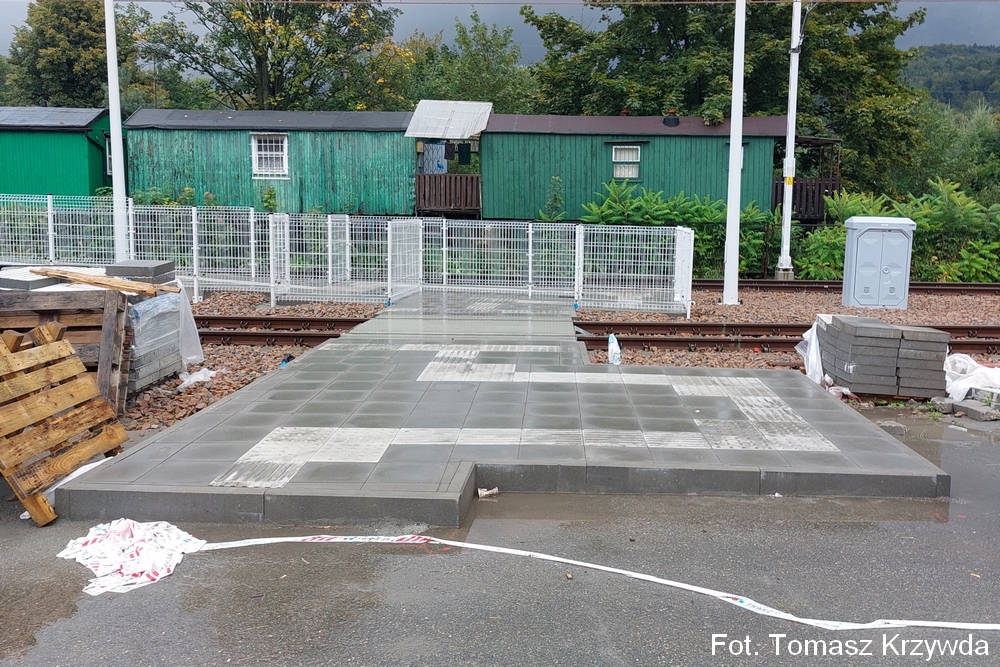

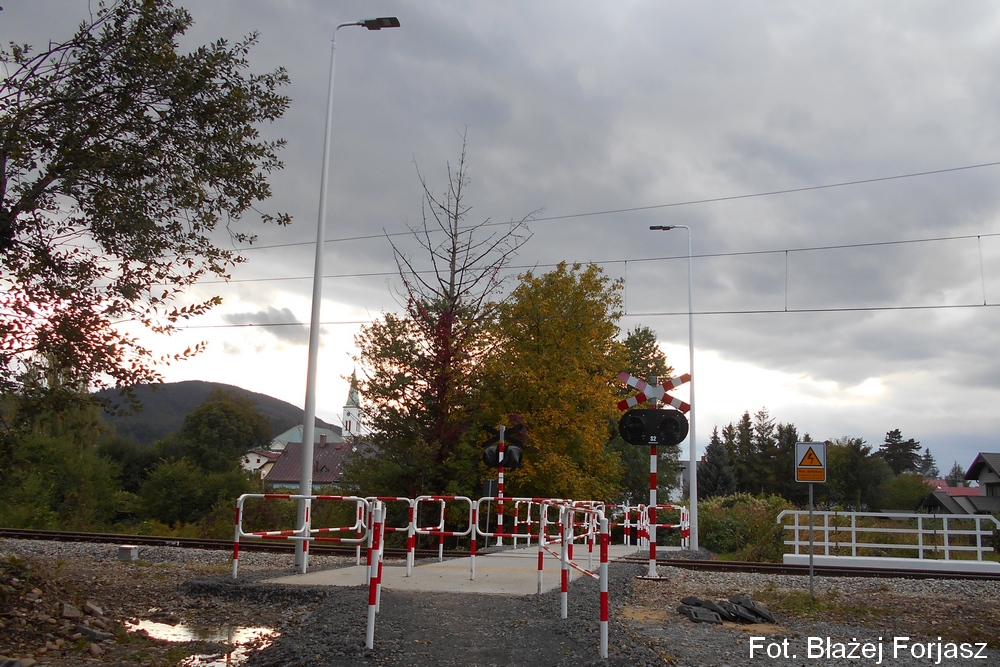

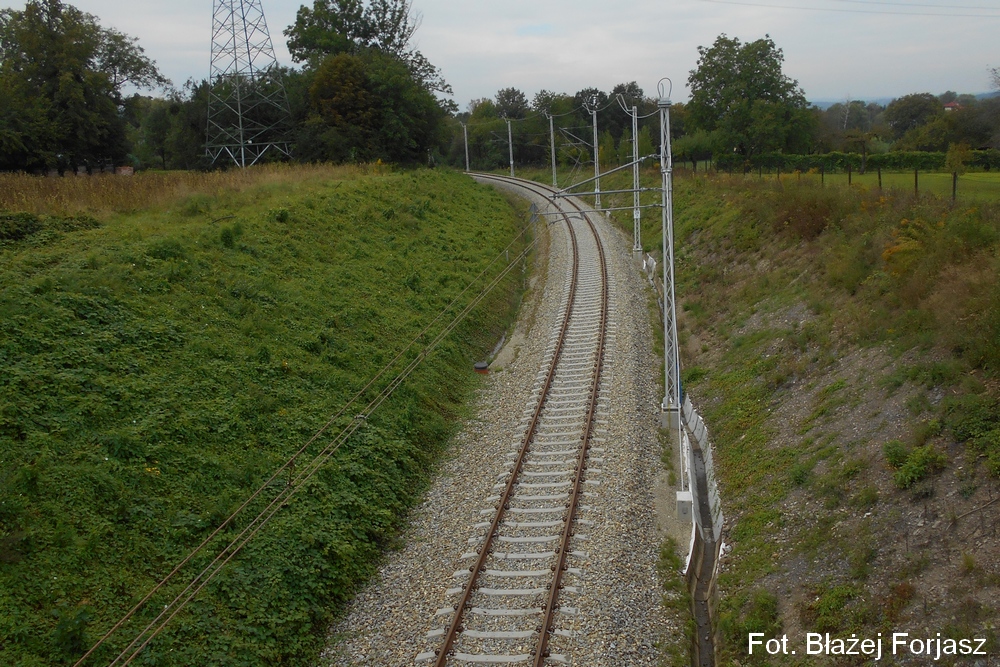

Zakończono zasadnicze prace w stacji Wisła Uzdrowisko. Budowano wejścia na perony Ustronia Polany, Ustronia Zdroju, Wisły Jawornika oraz Wisły Dziechcinki. Budowano przejścia dla pieszych w Ustroniu (ciąg ulicy Krzywej oraz w pobliżu amfiteatru). Wykonywano plantowanie skarp nasypów oraz drobne prace wykończeniowe wzdłuż linii kolejowej nr 191. Prace wykonała firma Trakcja S.A. wraz z podwykonawcami.

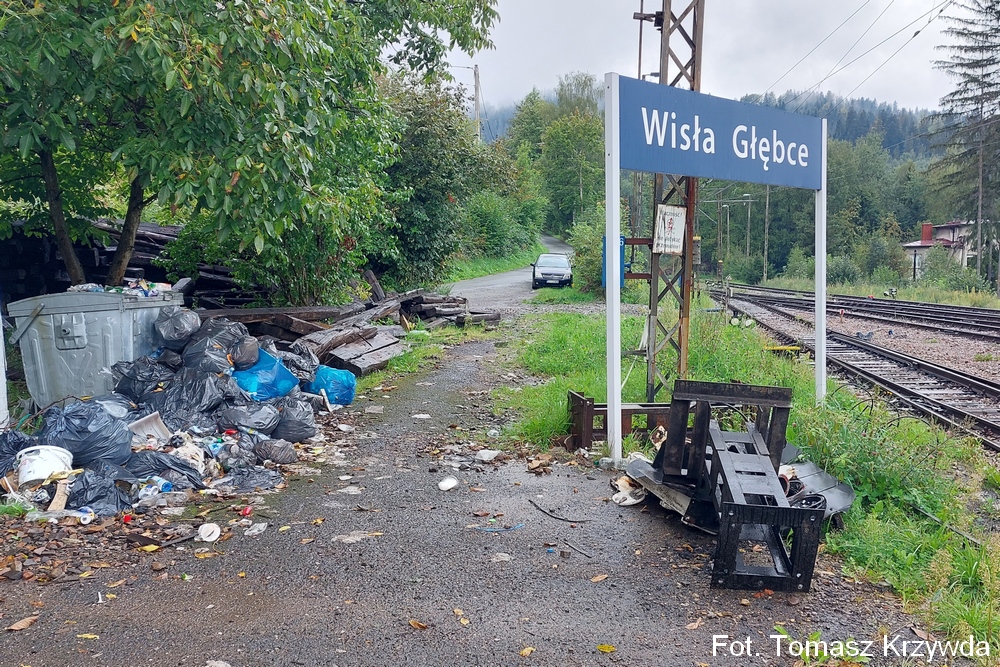

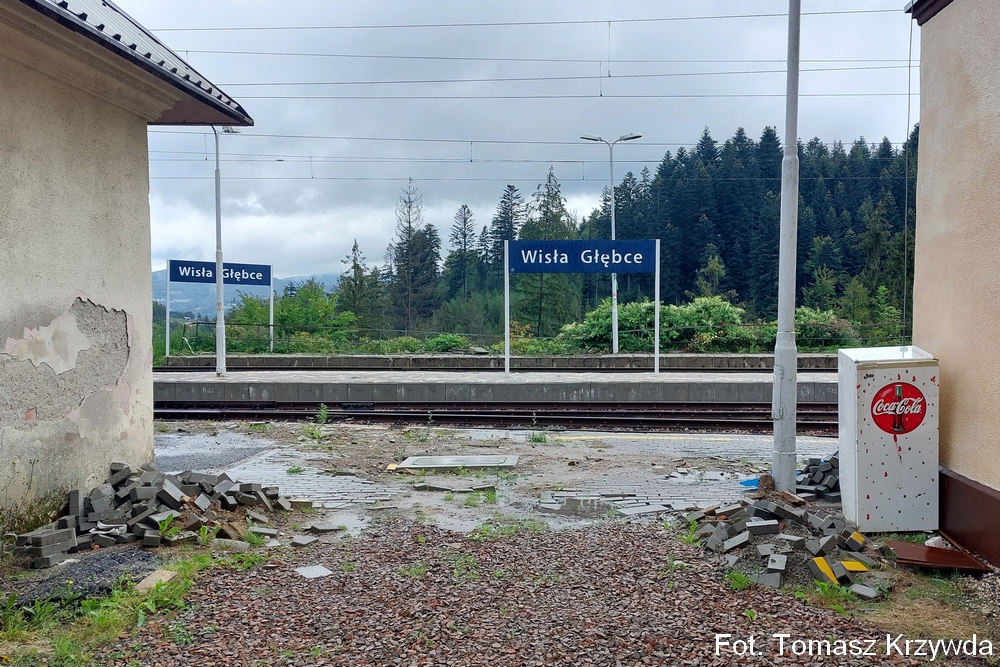

Potwierdzono datę wznowienia ruchu kolejowego z Goleszowa do stacji Wisła Głębce na 11 grudnia 2022 - PKP Polskie Linie Kolejowe S.A. i firma Trakcja S.A.
