Rewitalizacja linii kolejowych z Bronowa do Wisły Głębce oraz z Goleszowa do Cieszyna | maj 2022 |
Kalendarium wydarzeń
listopad 2019 | grudzień 2019 | styczeń 2020 | luty 2020 | marzec 2020 | kwiecień 2020 | maj 2020 | czerwiec 2020 | lipiec 2020 | sierpień 2020 | wrzesień 2020 | październik 2020 | listopad 2020 | grudzień 2020 | styczeń 2021 | luty 2021 | marzec 2021 | kwiecień 2021 | maj 2021 | czerwiec 2021 | lipiec 2021 | sierpień 2021 | wrzesień 2021 | październik 2021 | listopad 2021 | grudzień 2021 | styczeń 2022 | luty 2022 | marzec 2022 | kwiecień 2022 | maj 2022 | czerwiec 2022 | lipiec 2022 | sierpień 2022 | wrzesień 2022 | październik 2022 | listopad 2022 | grudzień 2022 | styczeń-kwiecień 2023
Maj 2022

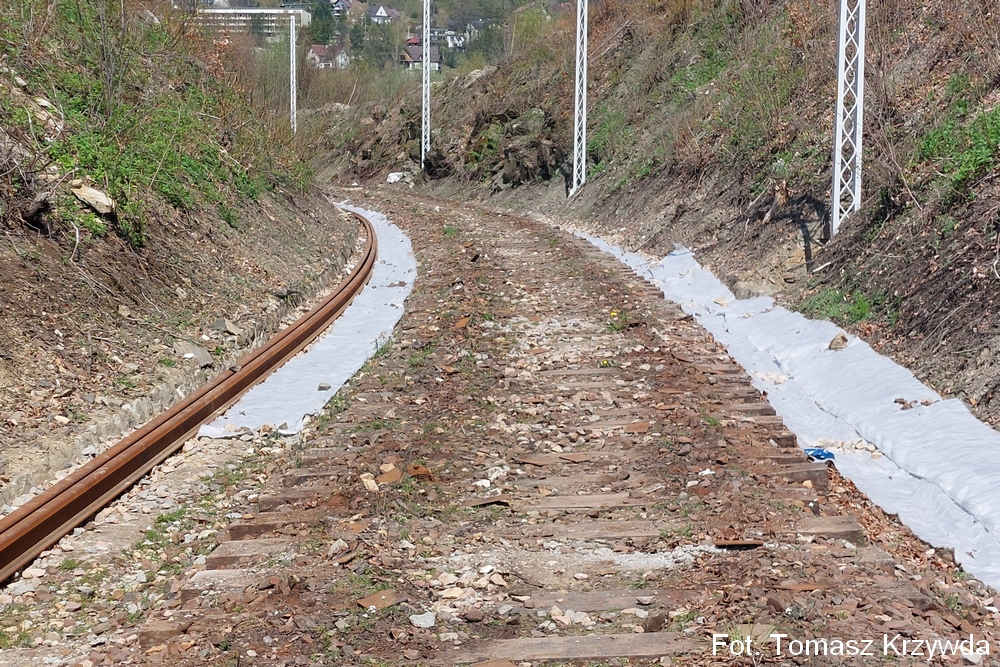

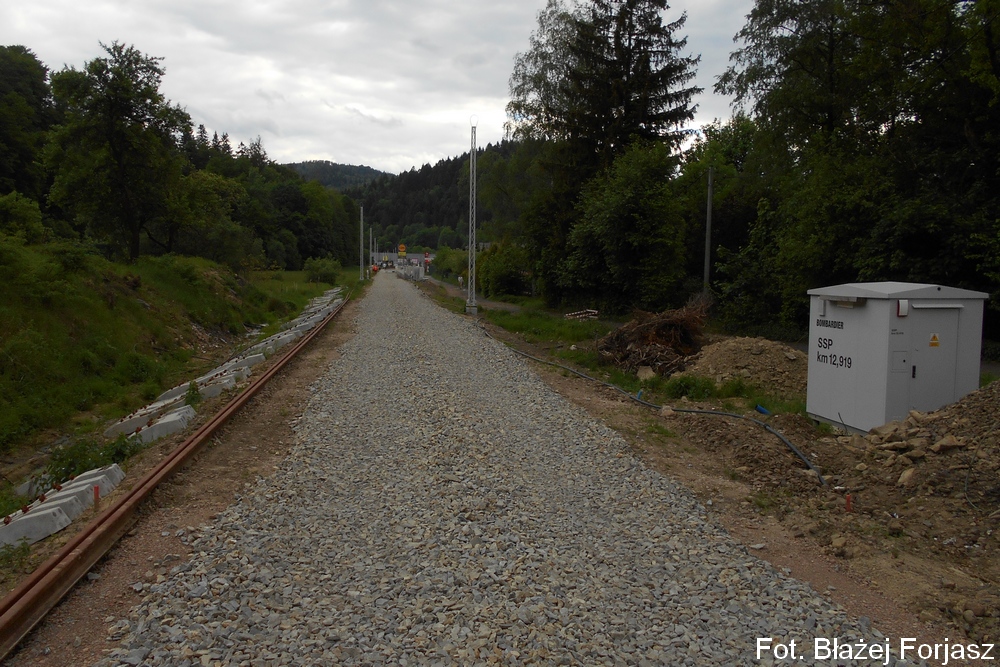

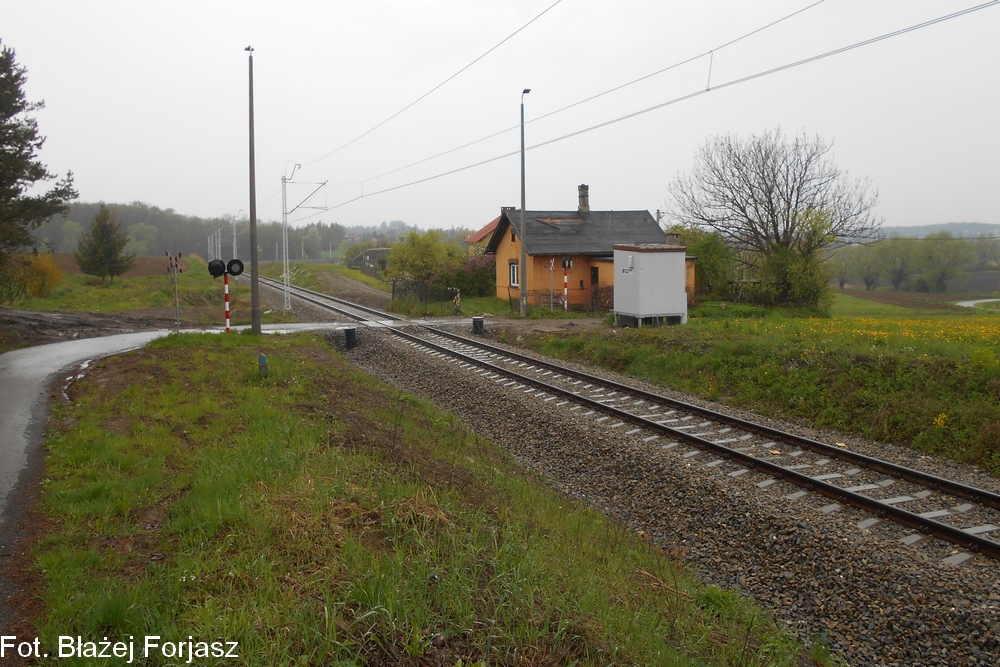

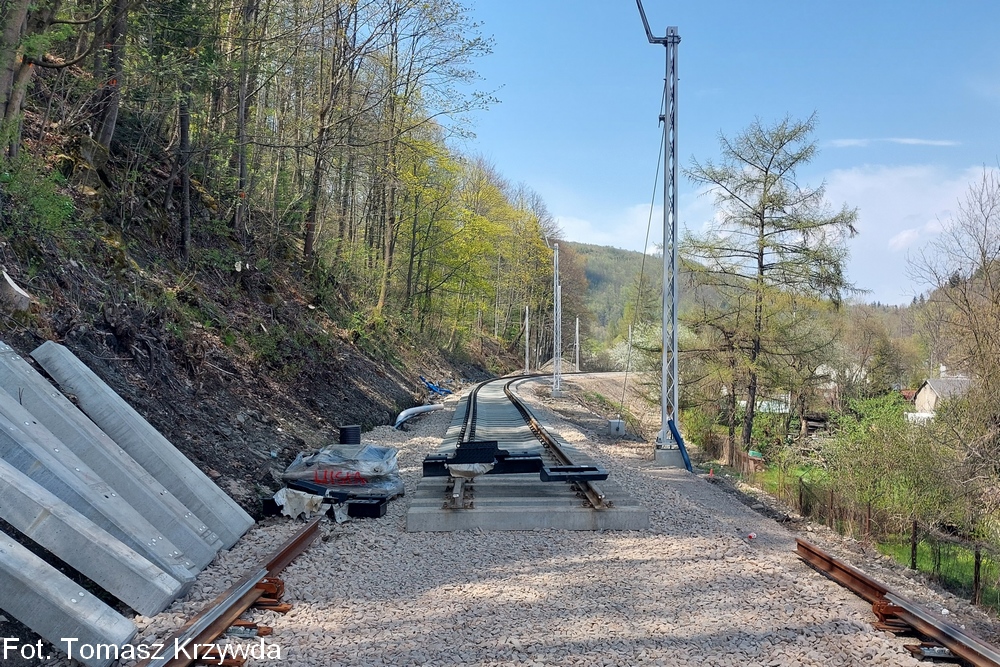

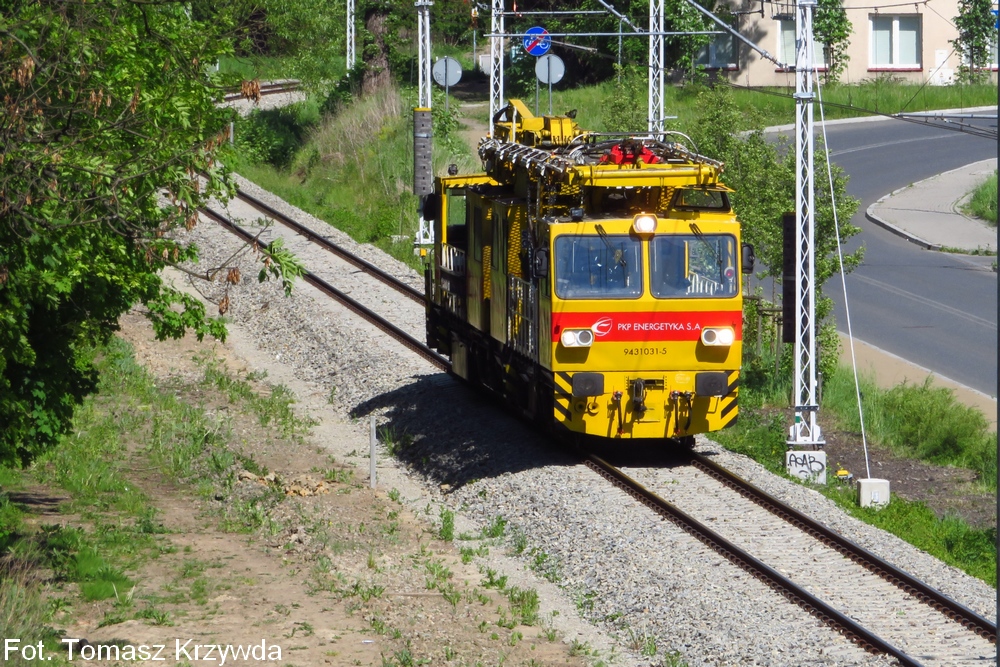

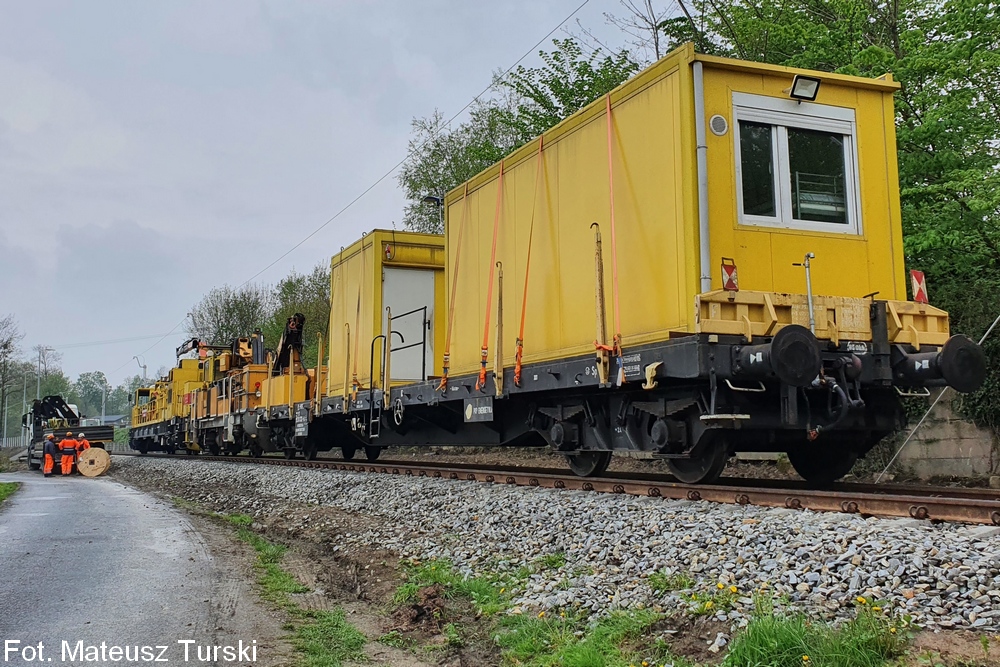

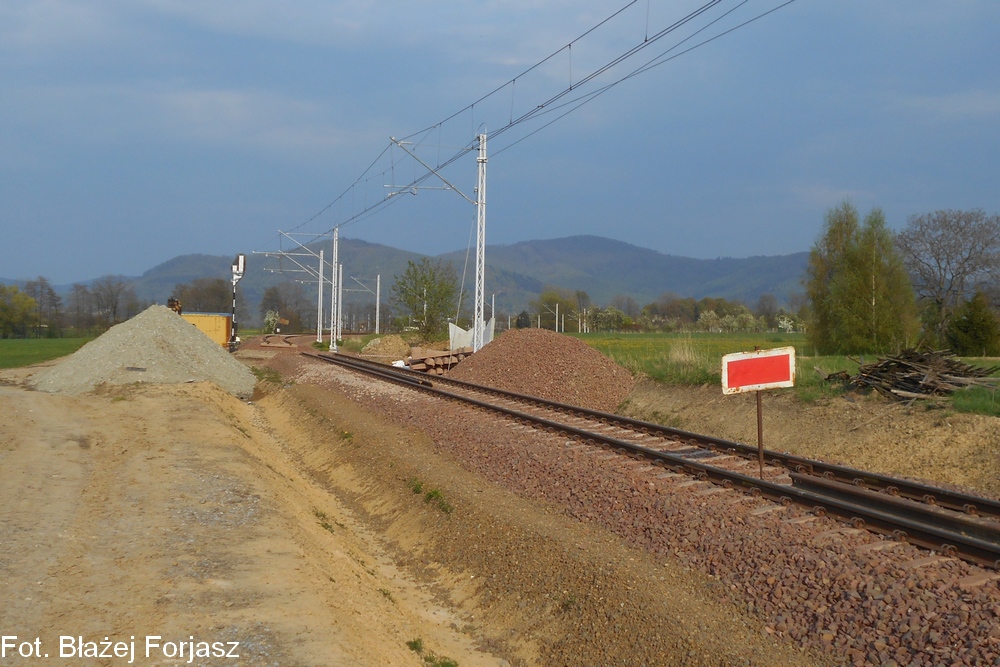

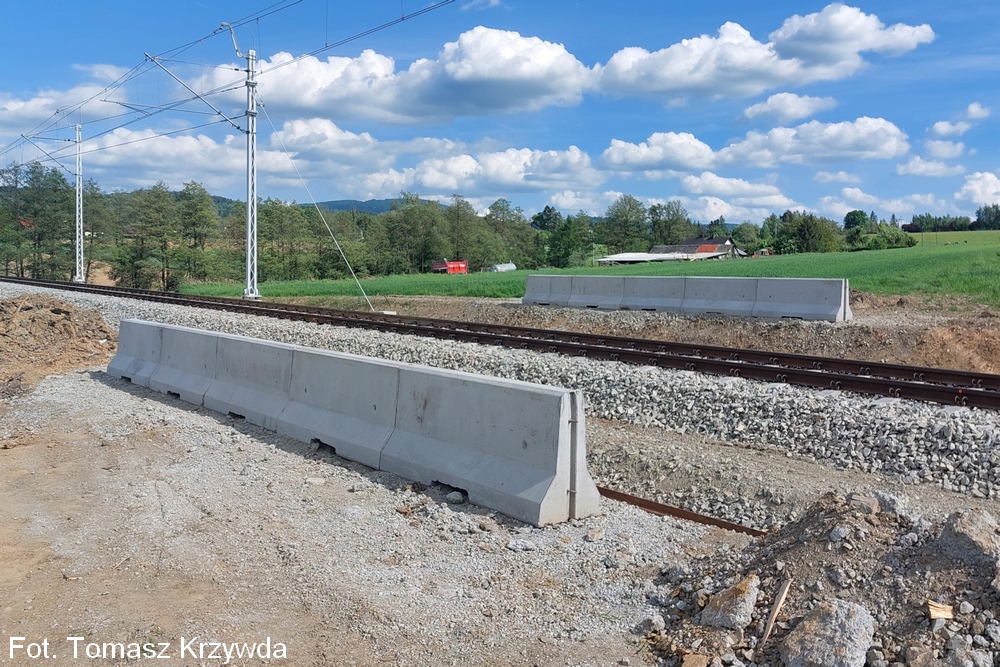

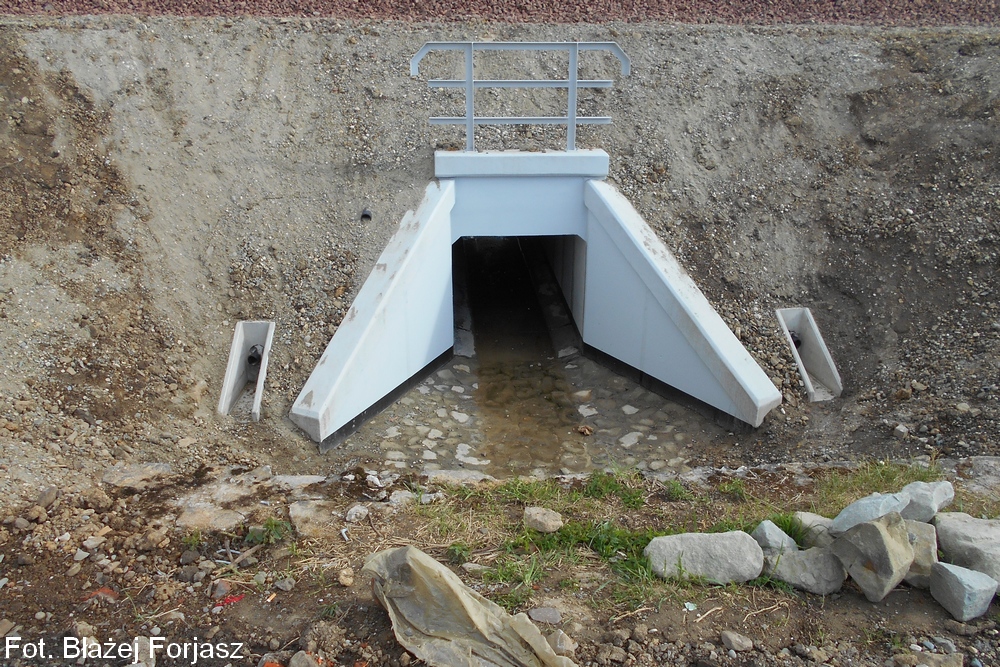

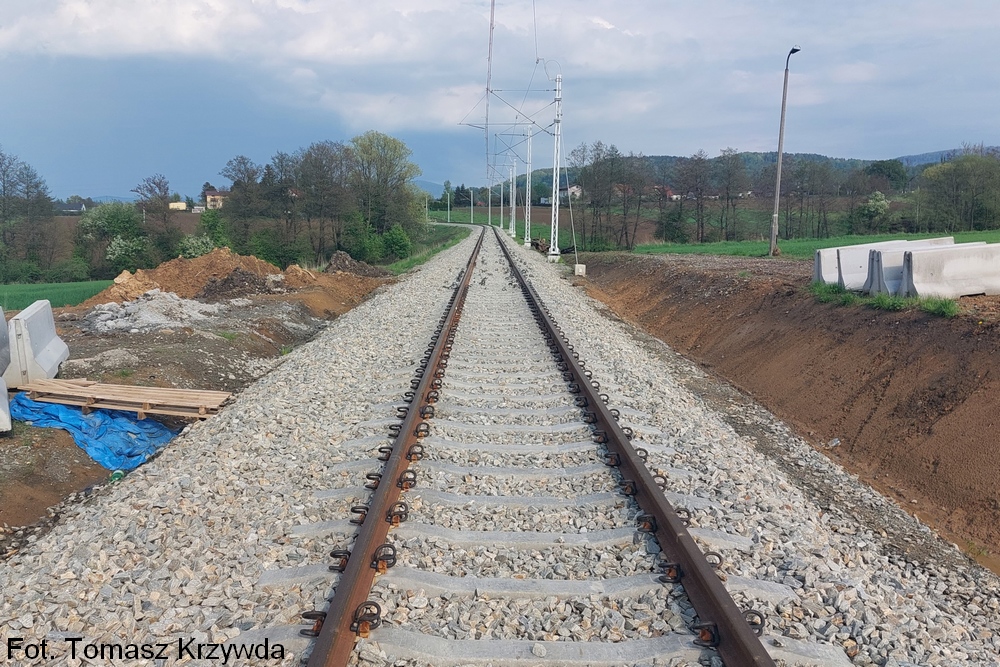

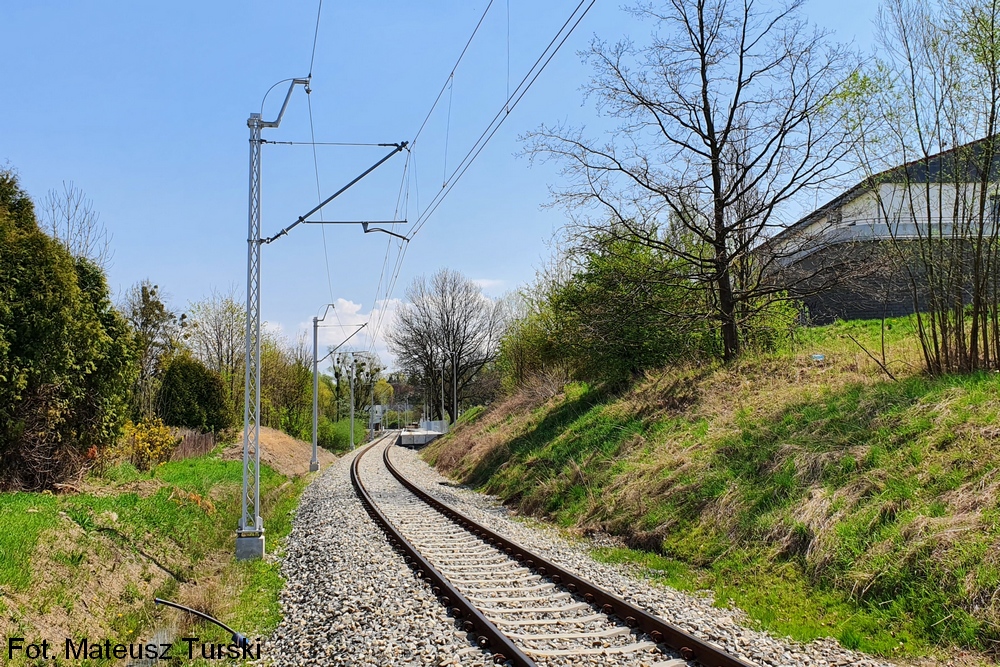

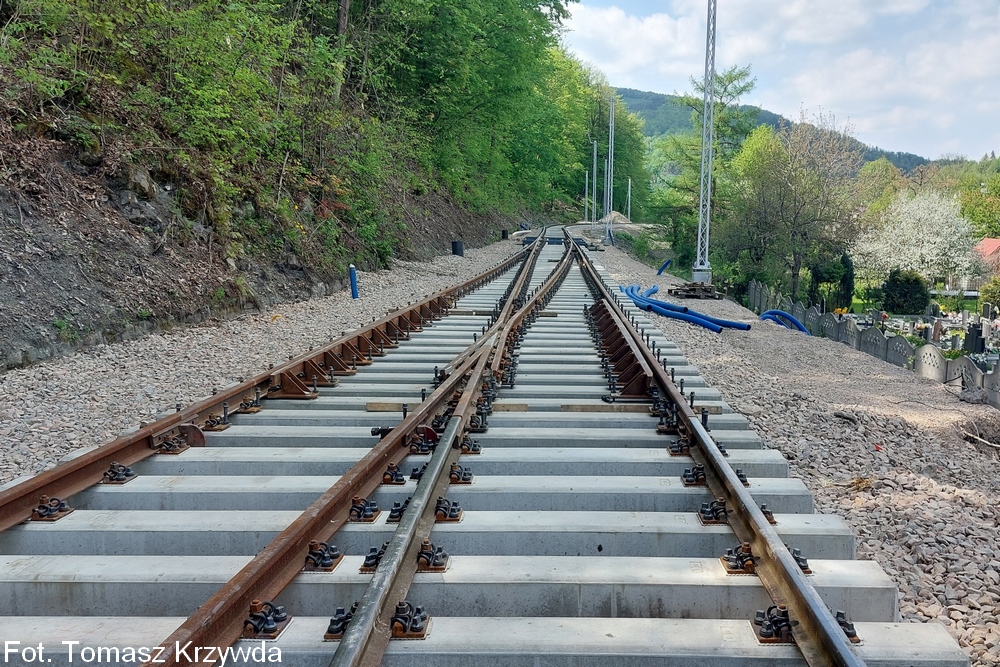

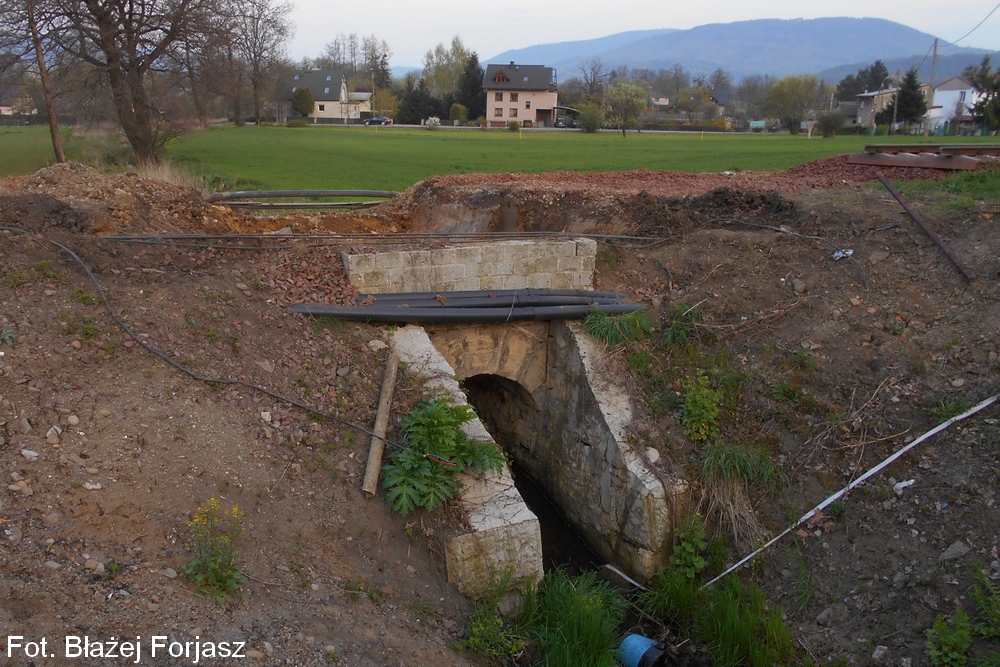

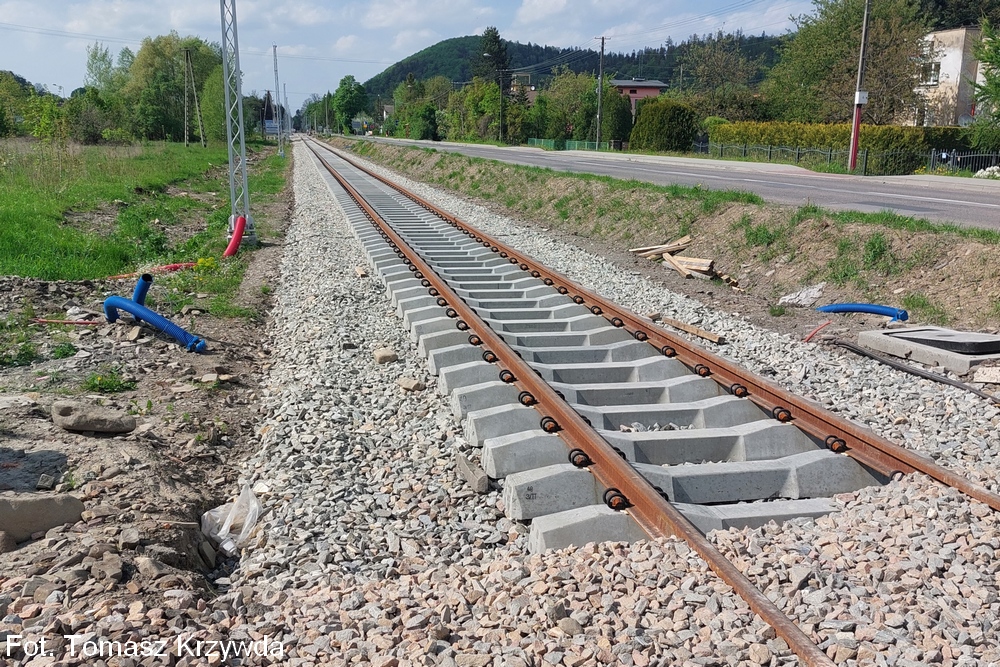

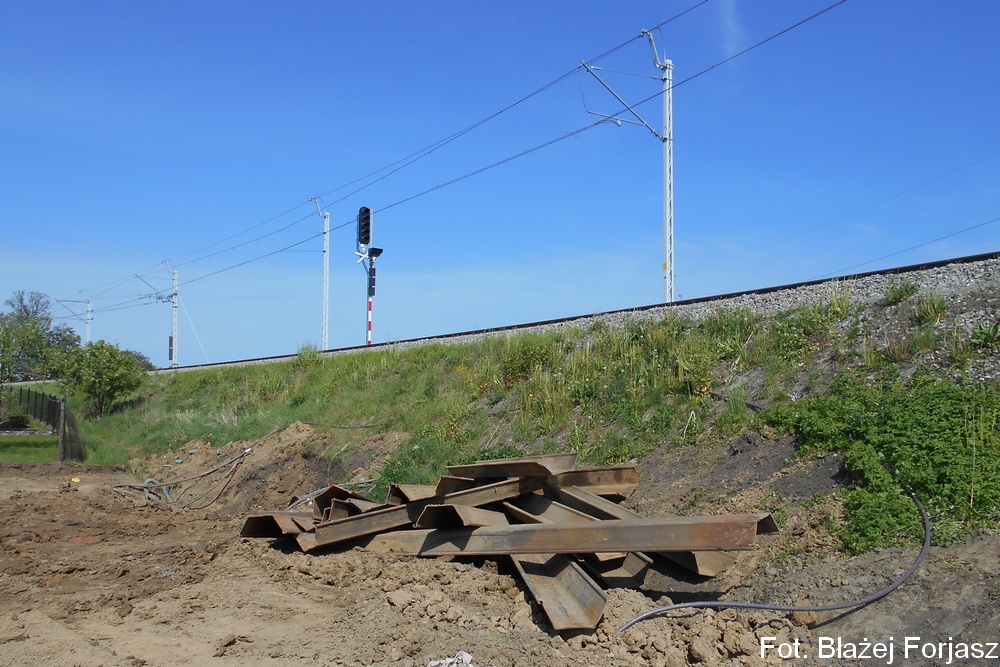

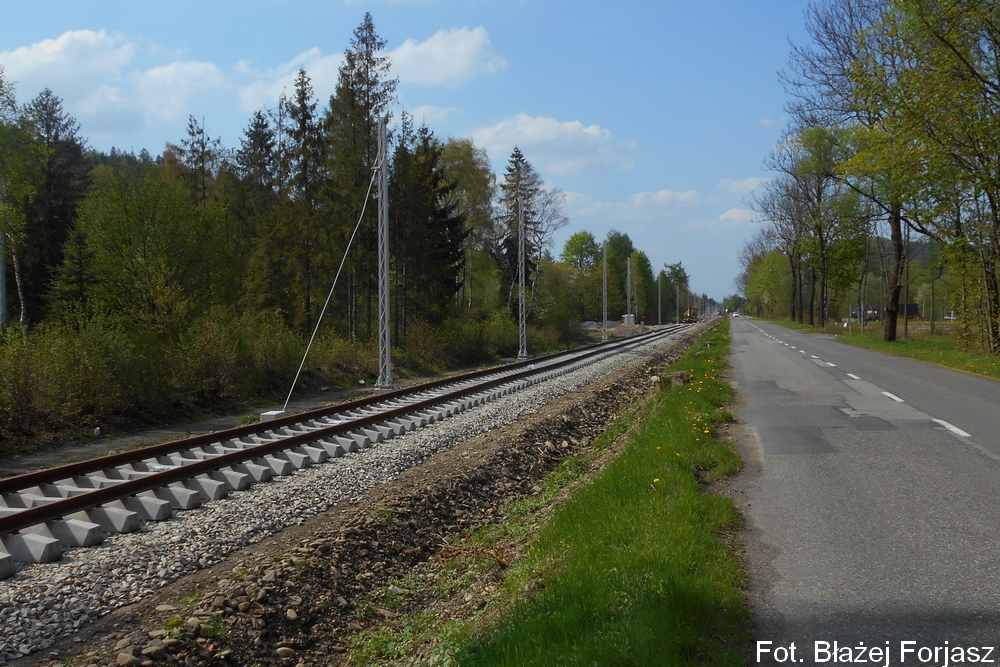

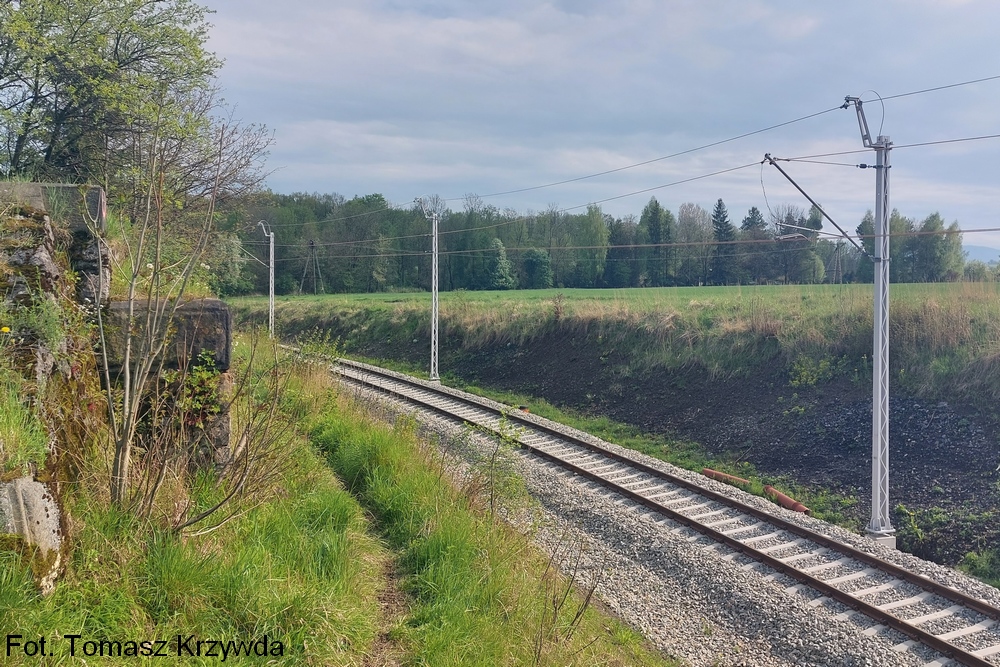

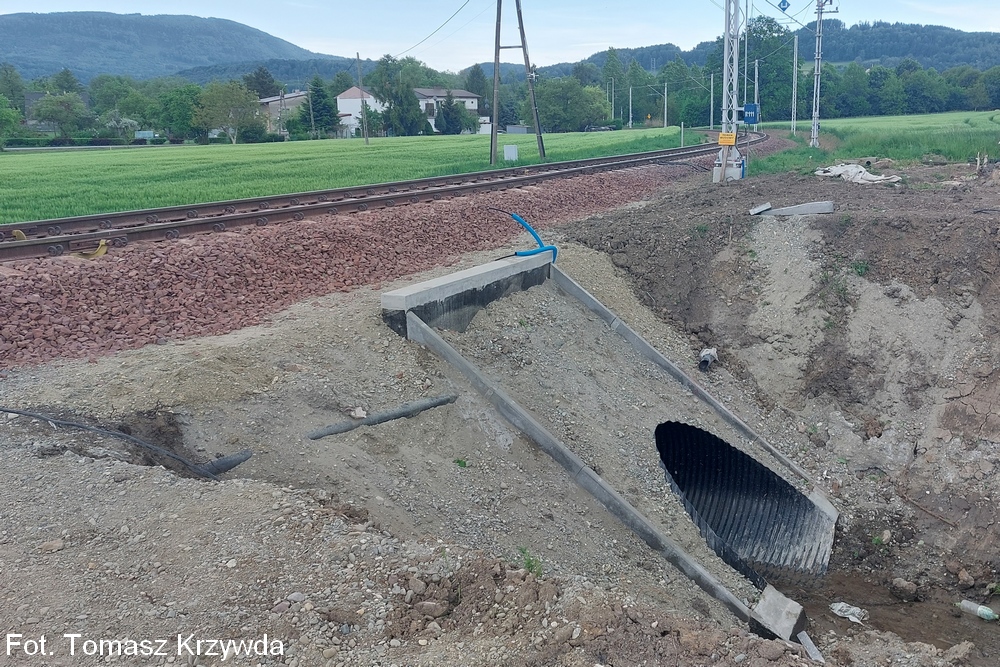

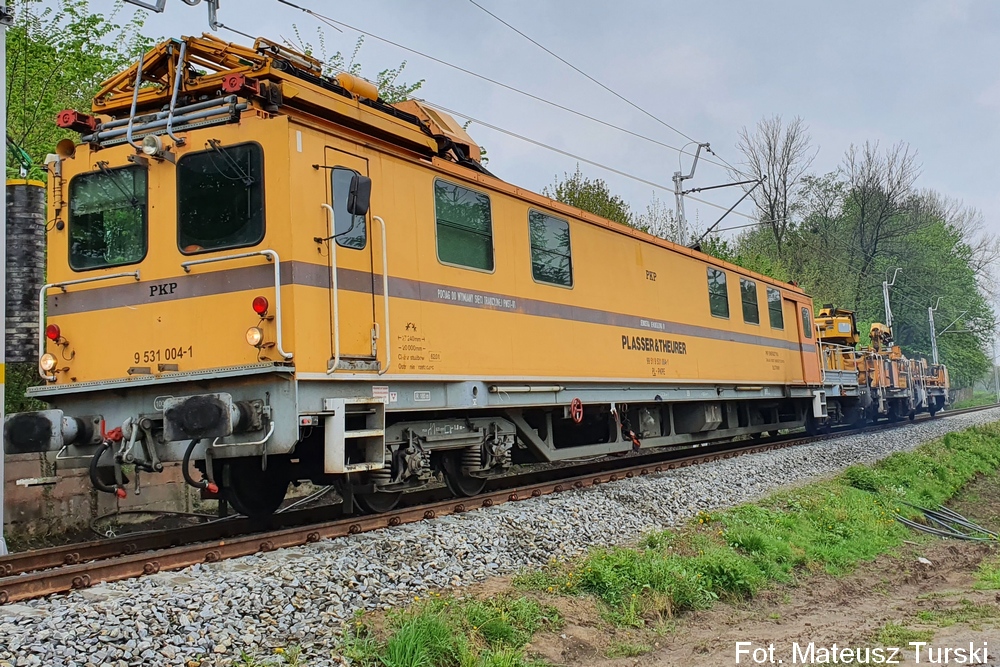

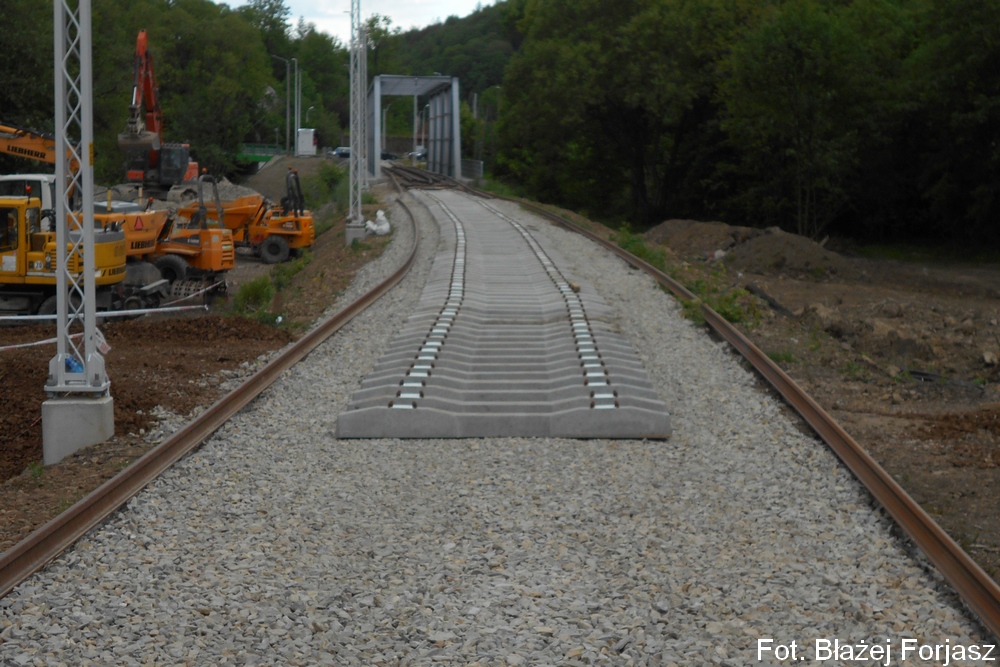

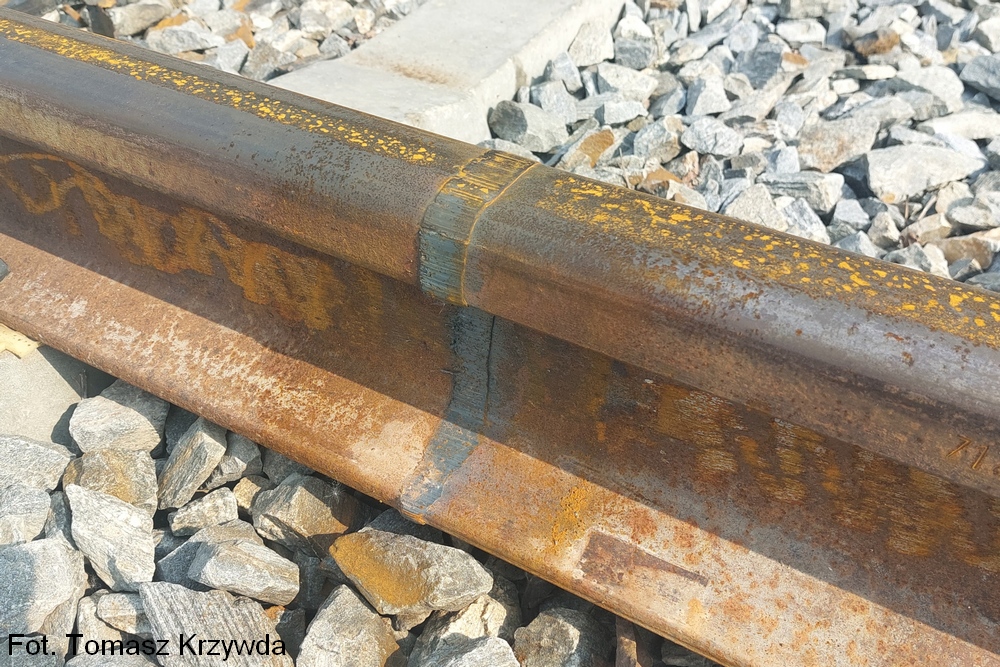

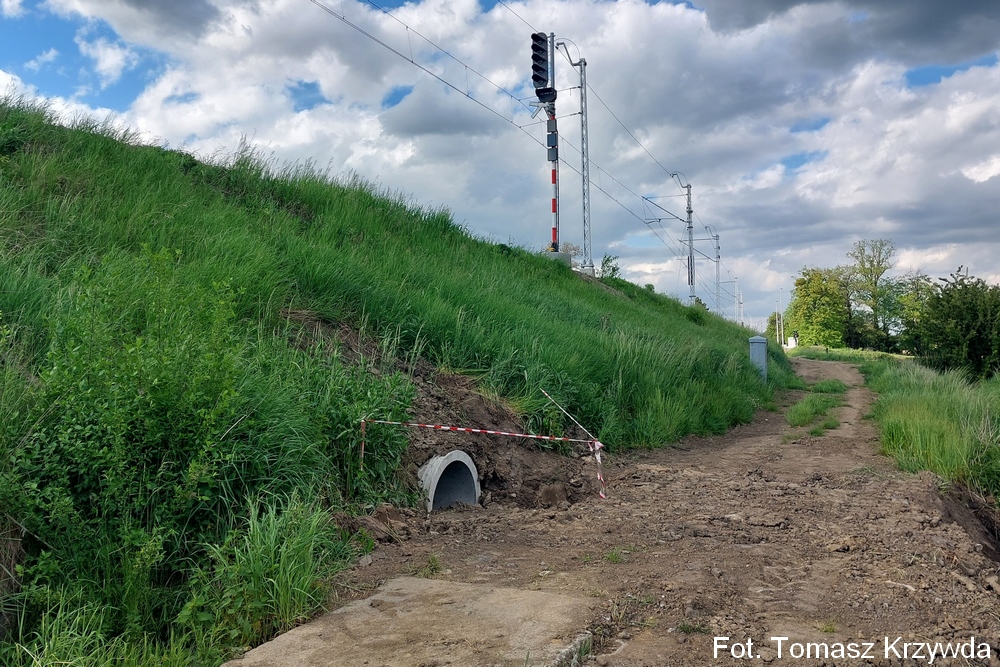

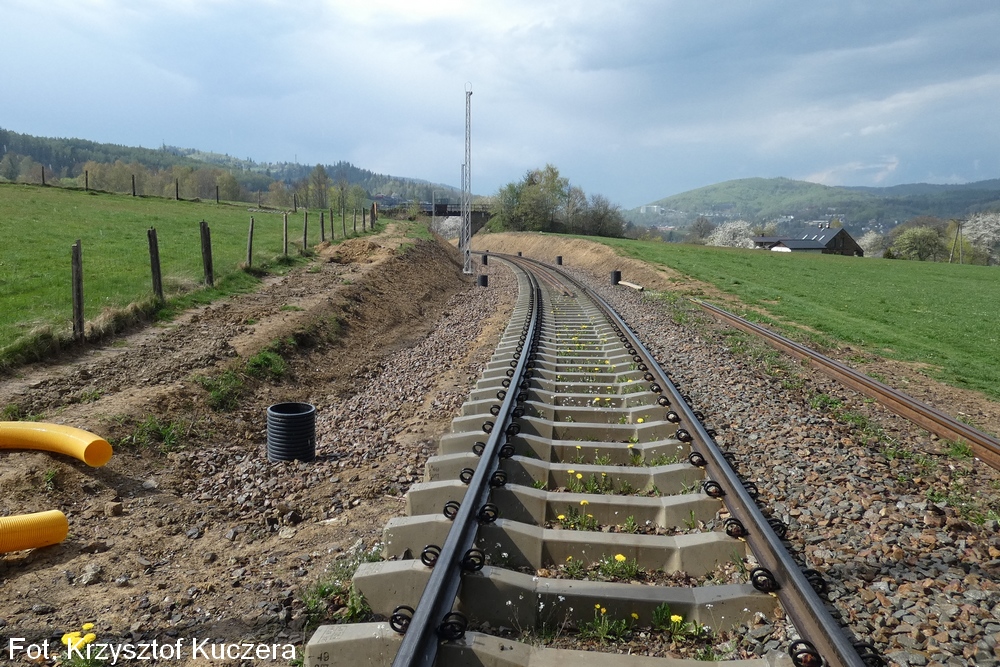

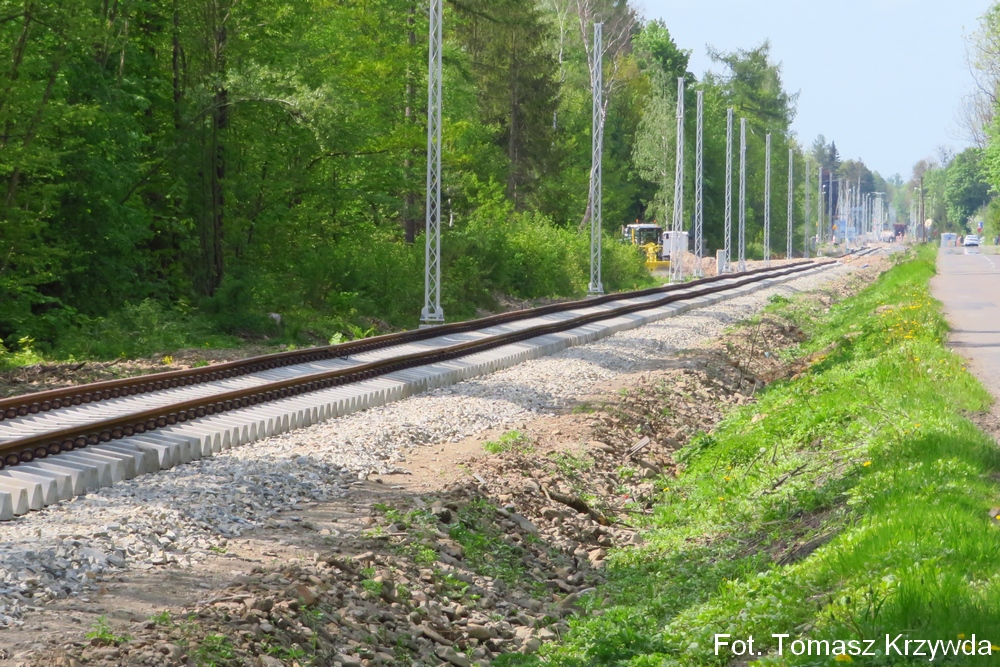

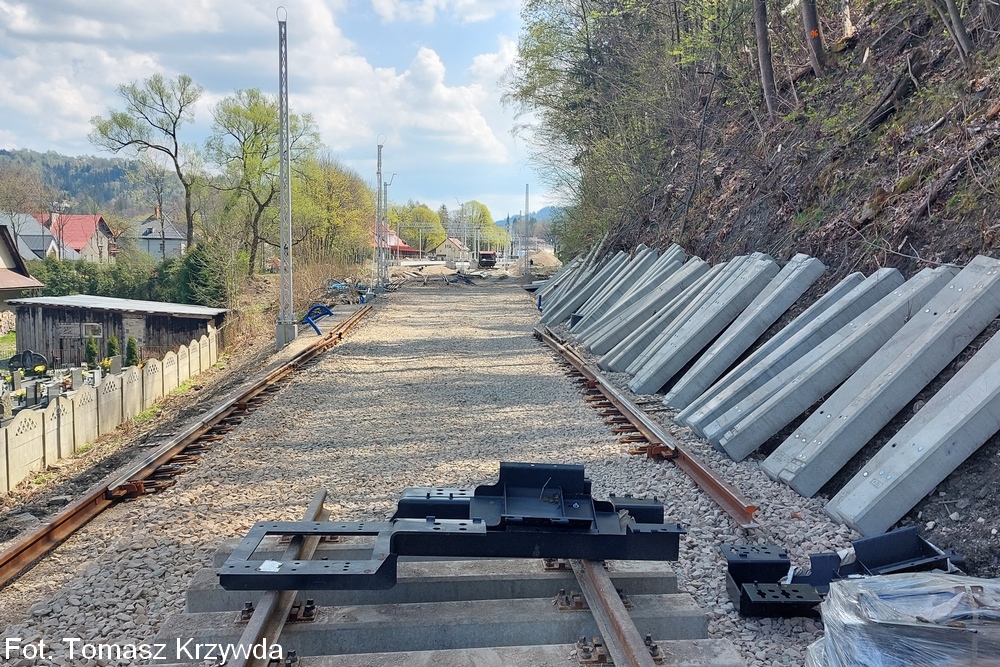

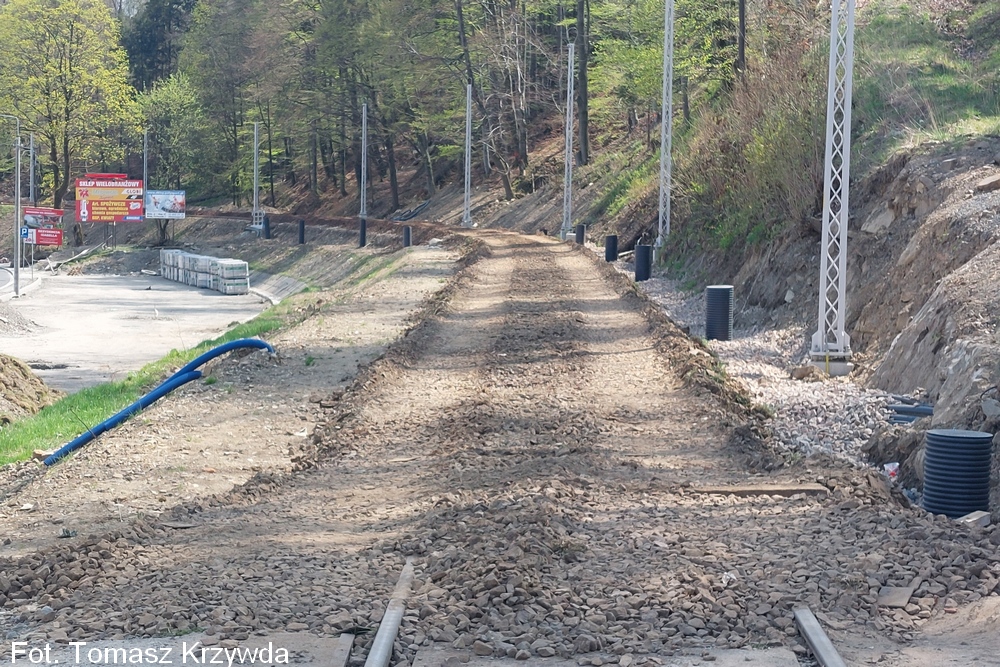

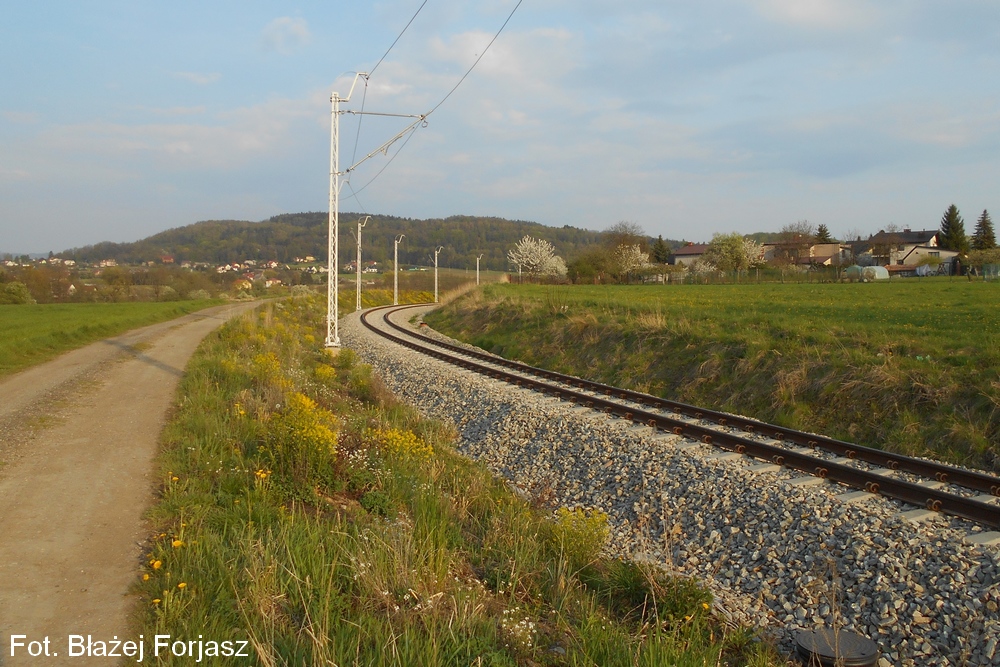

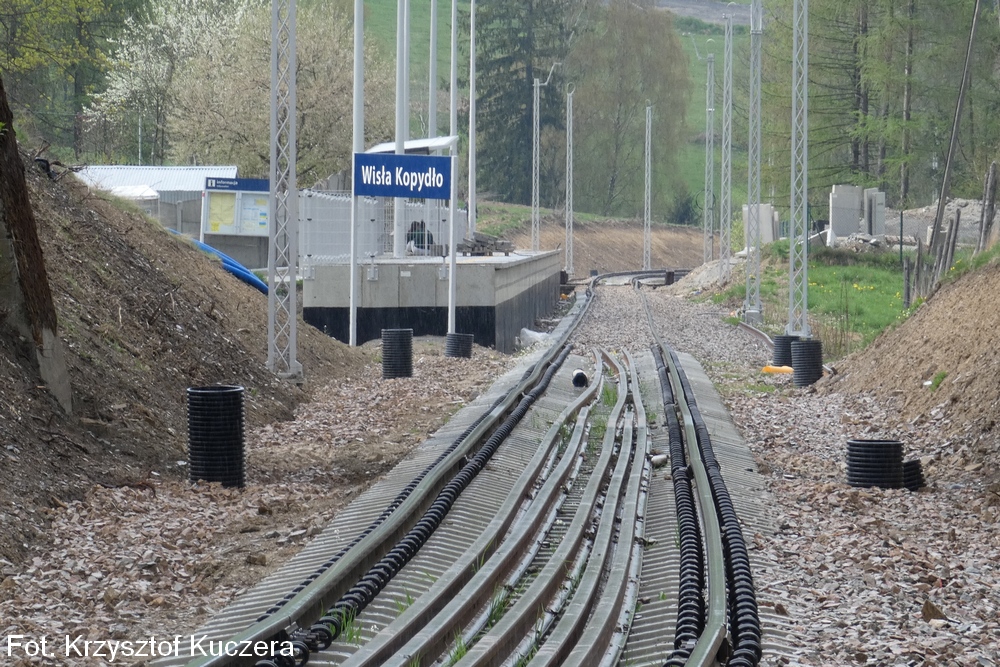

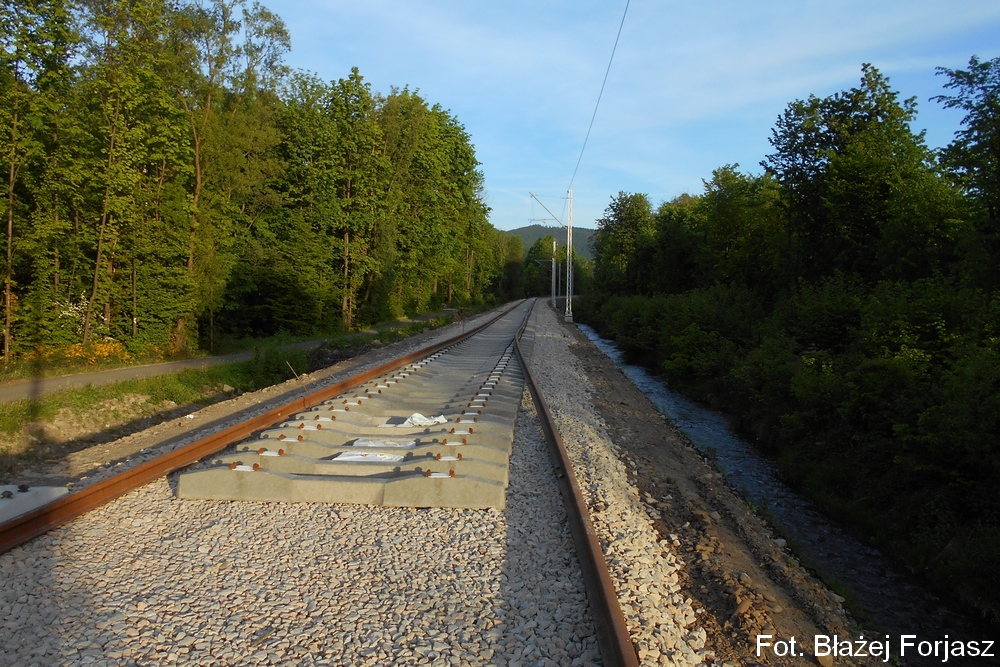

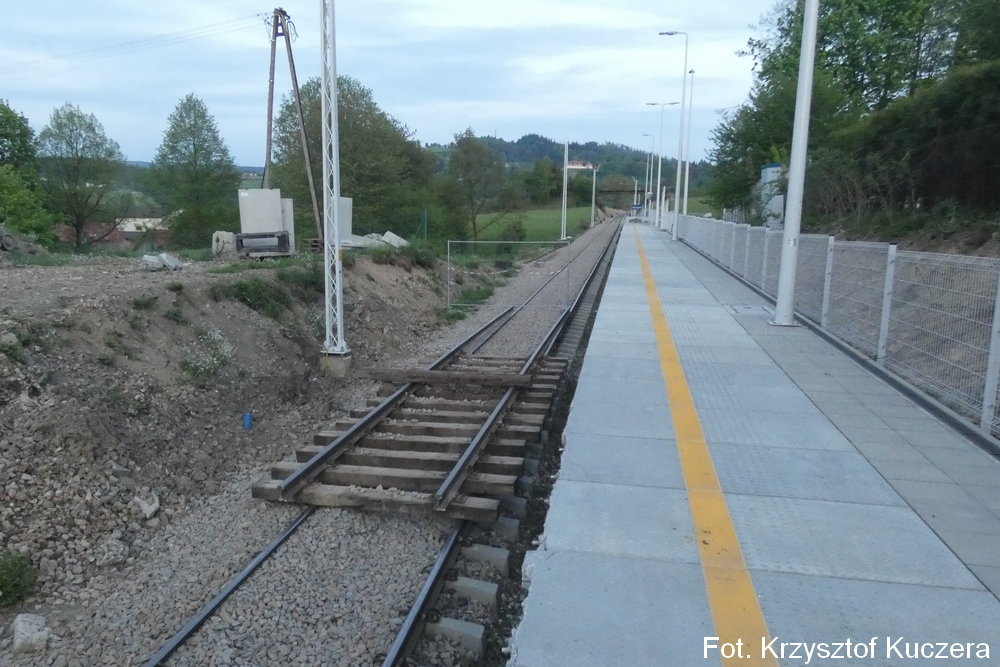

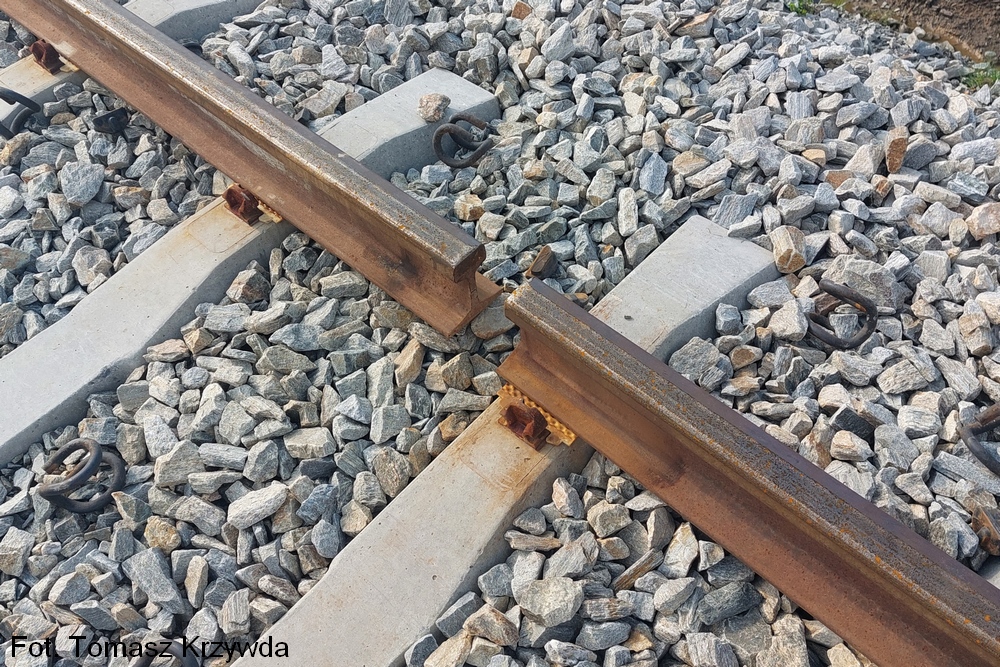

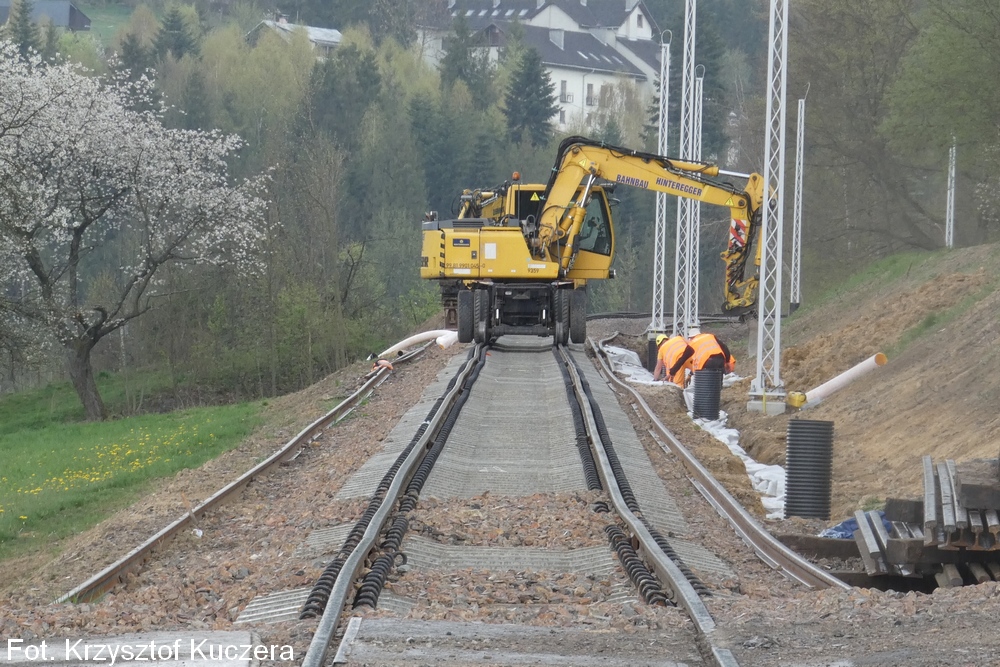

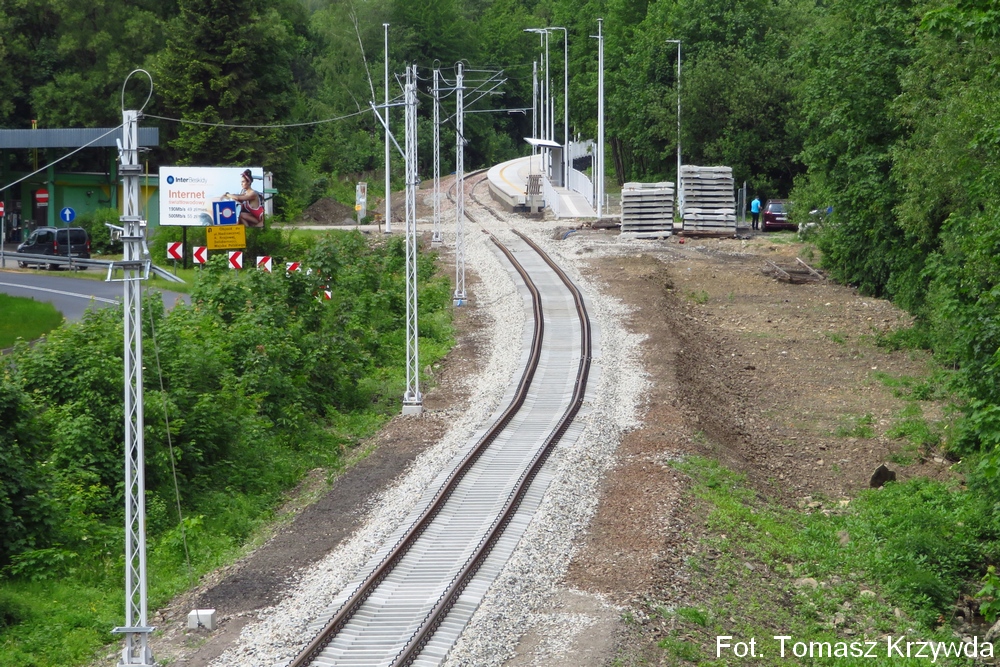

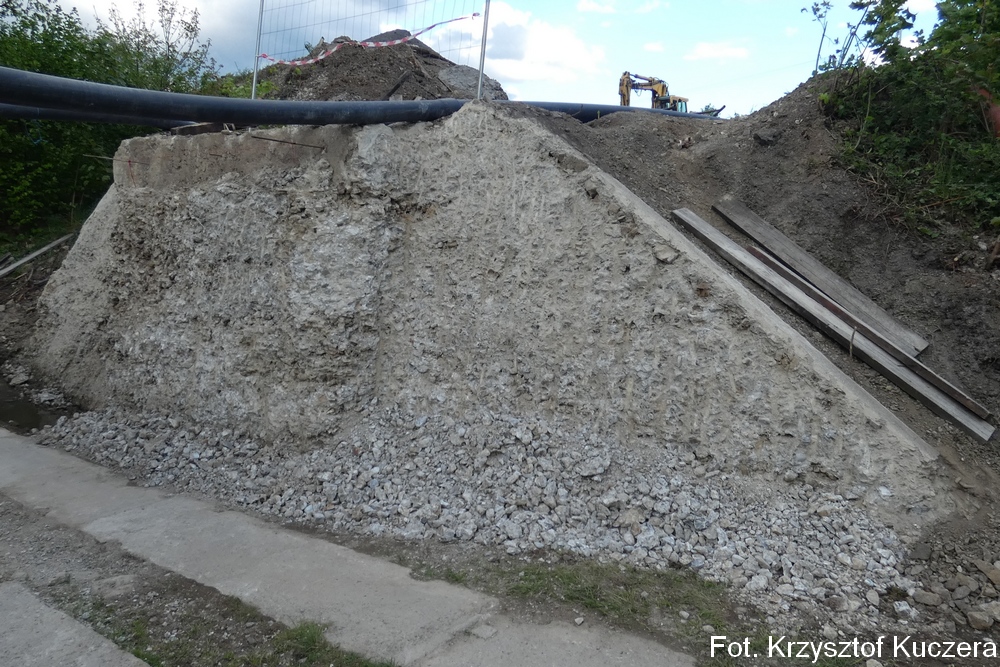

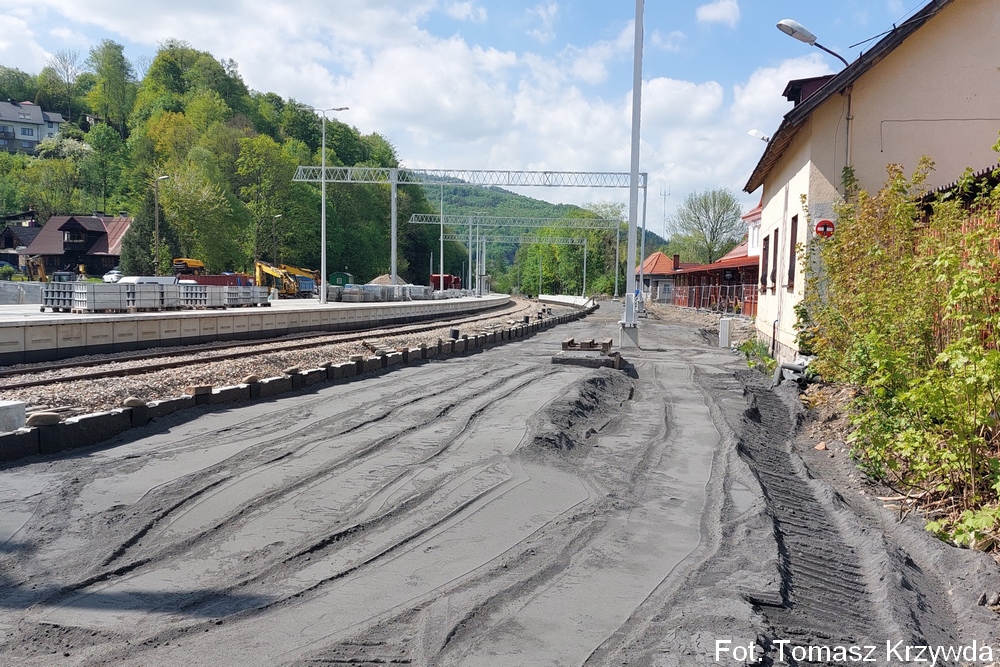

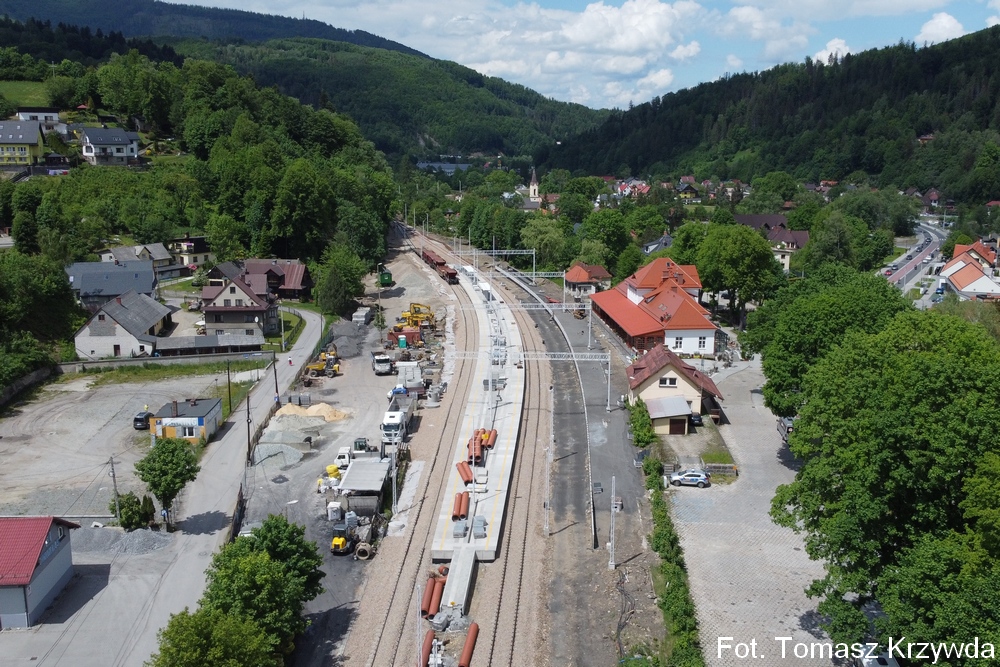

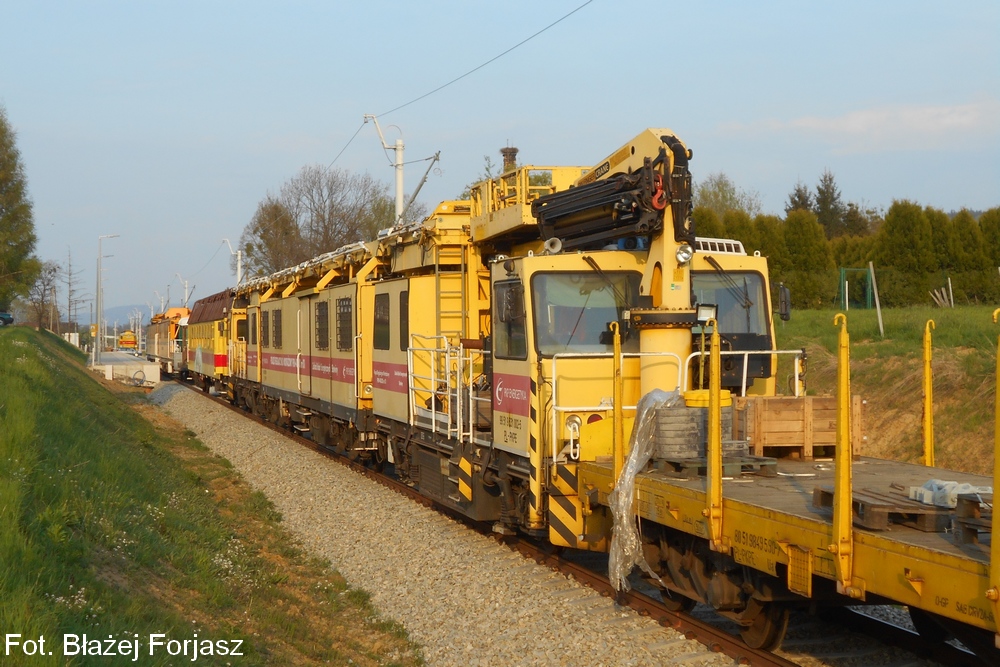

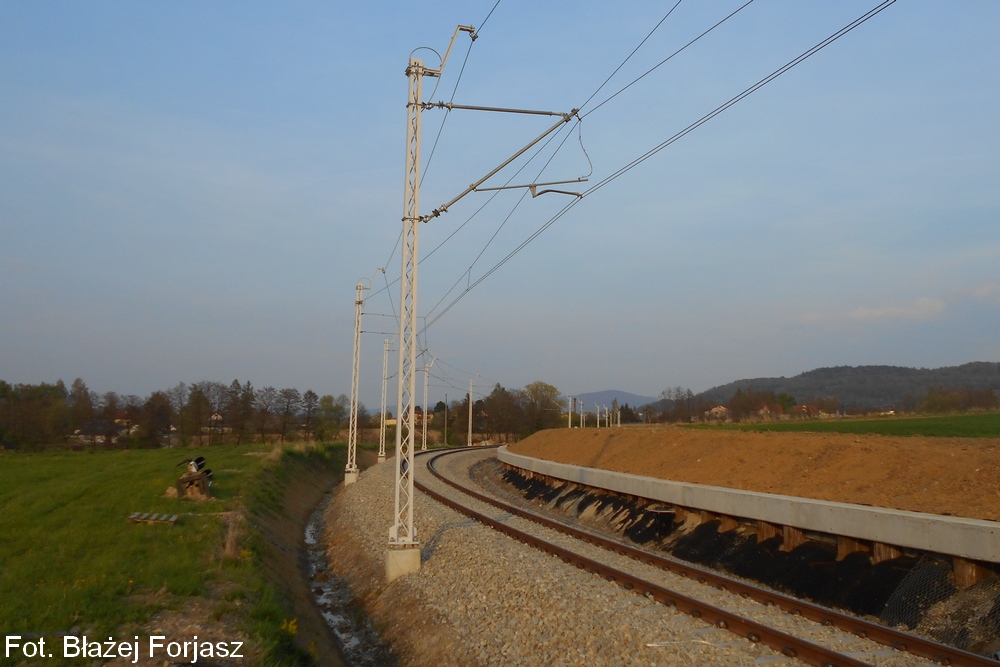

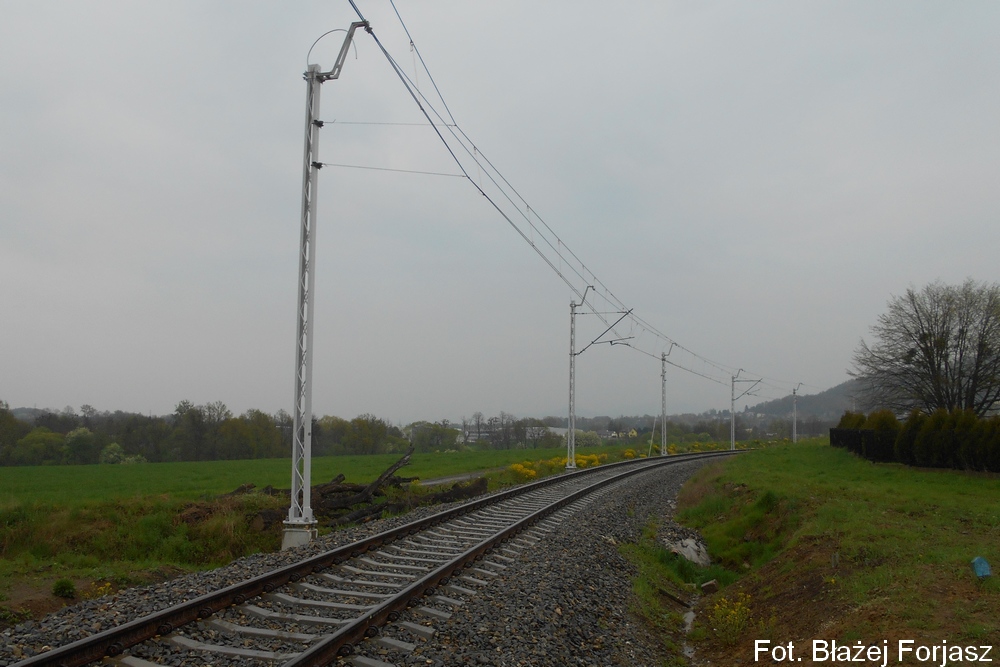

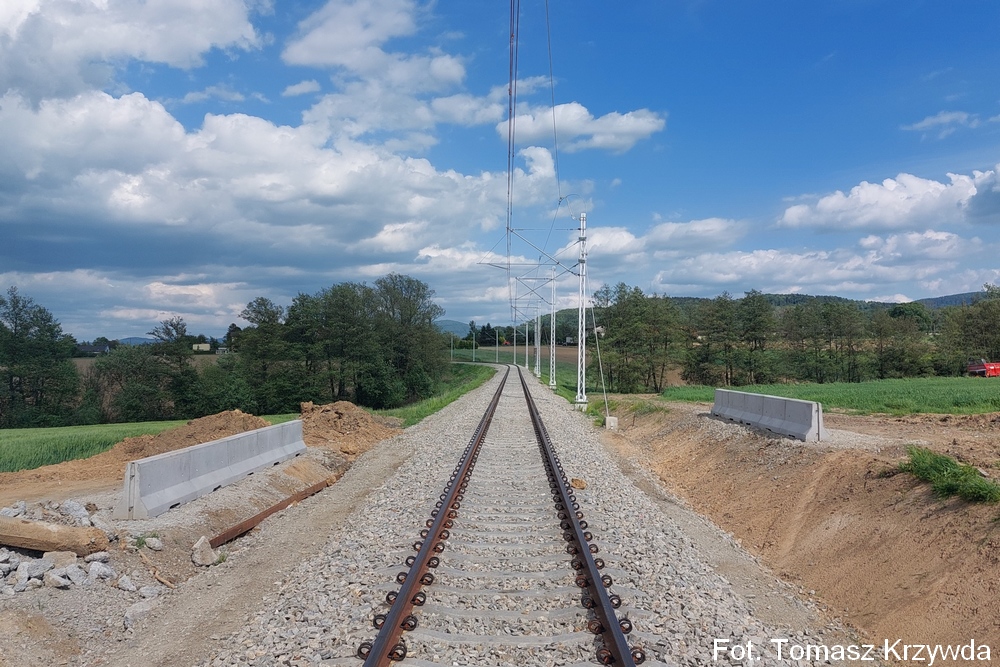

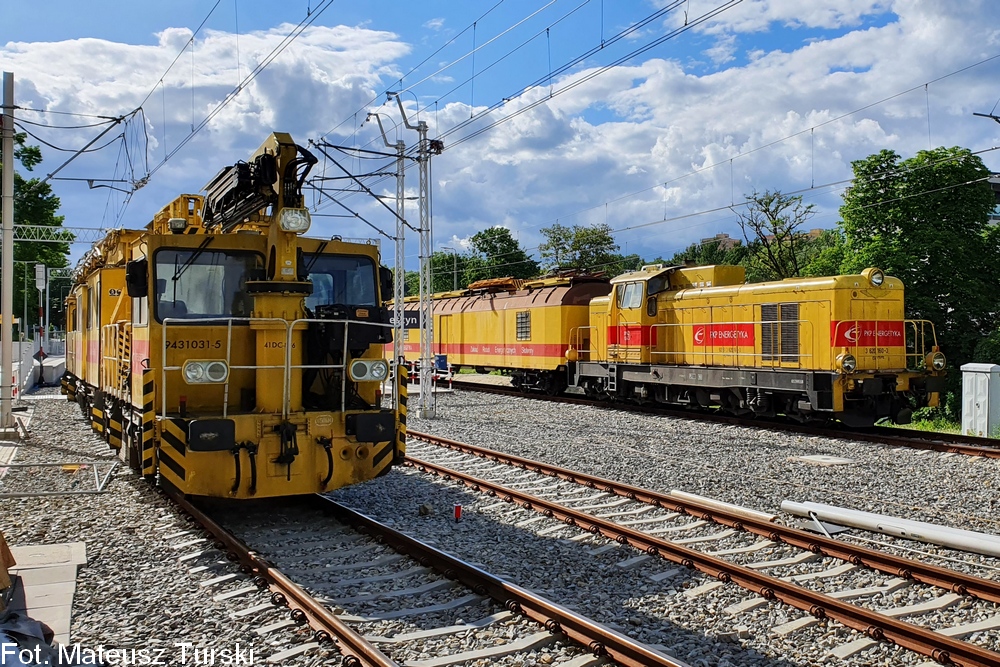

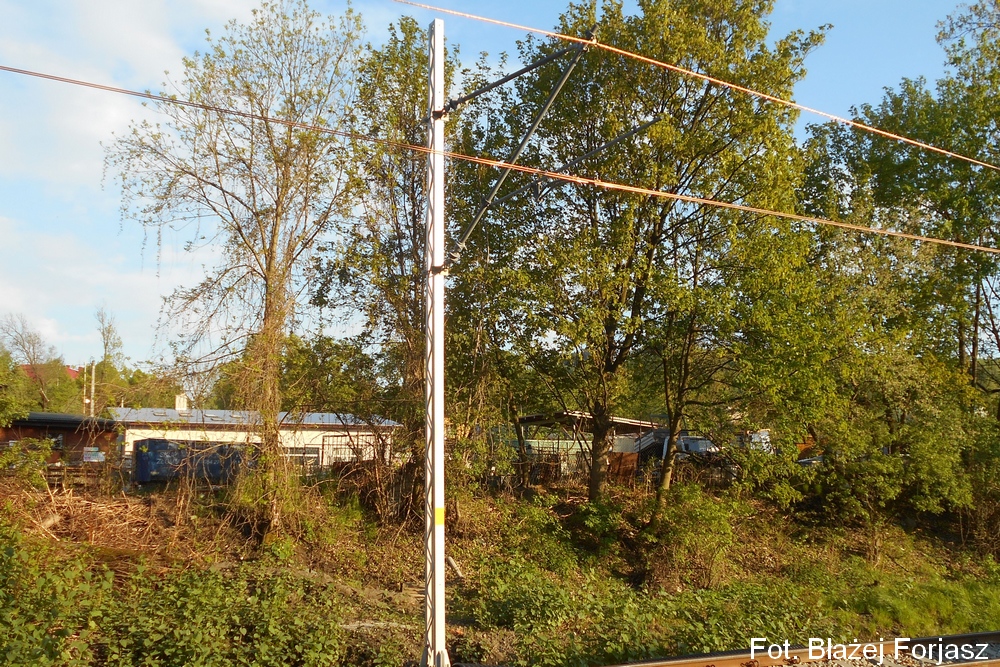

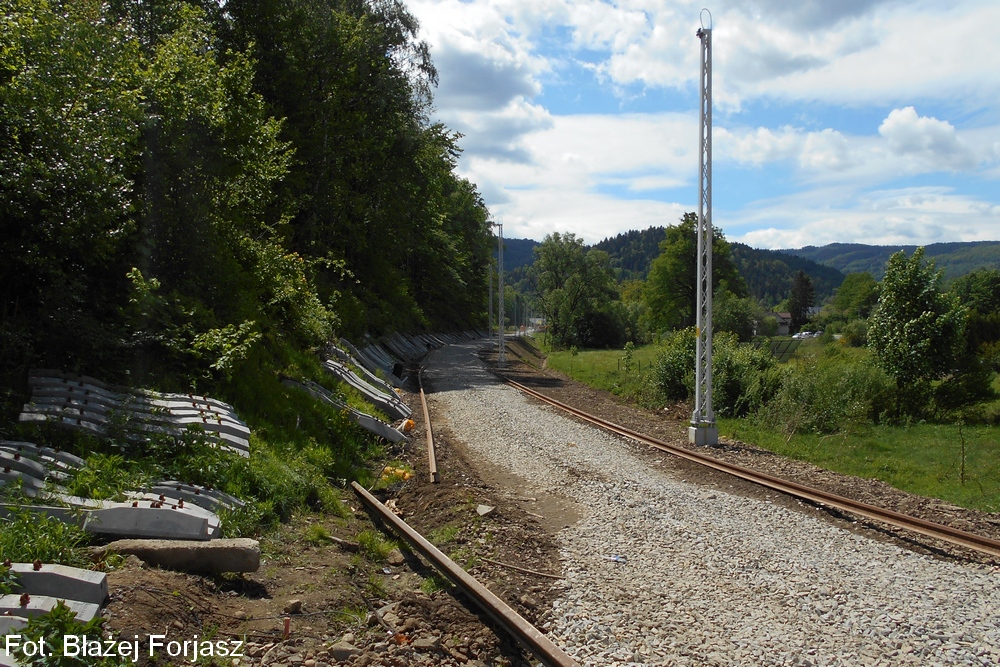

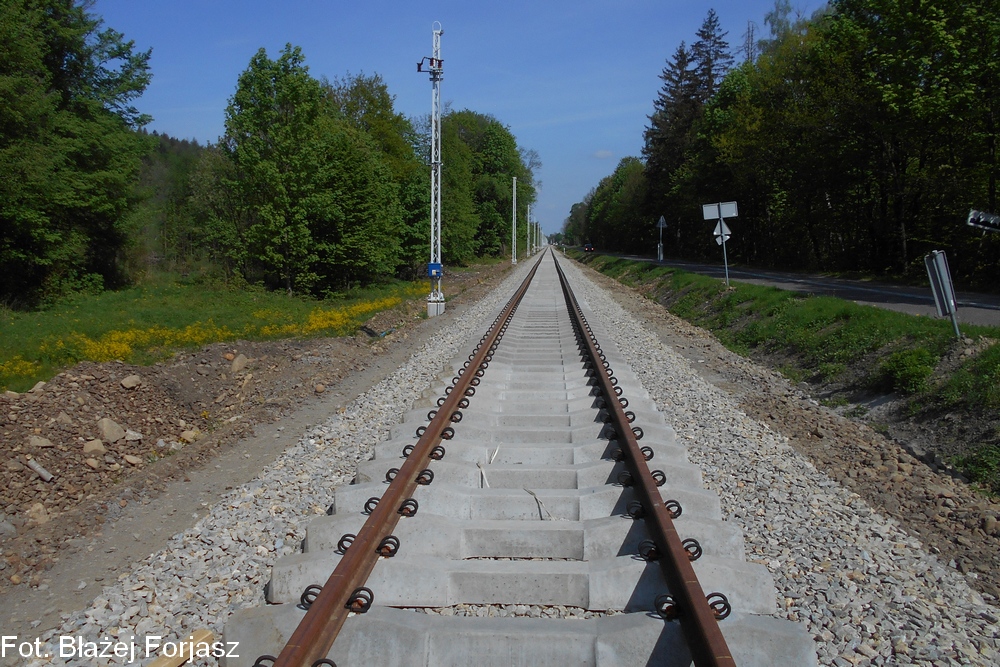

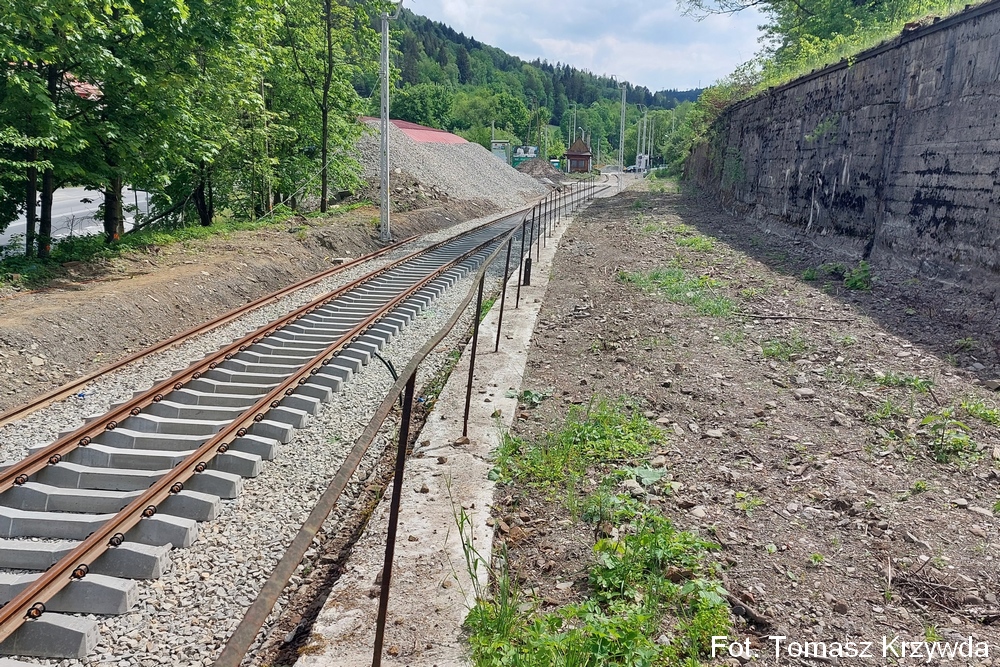

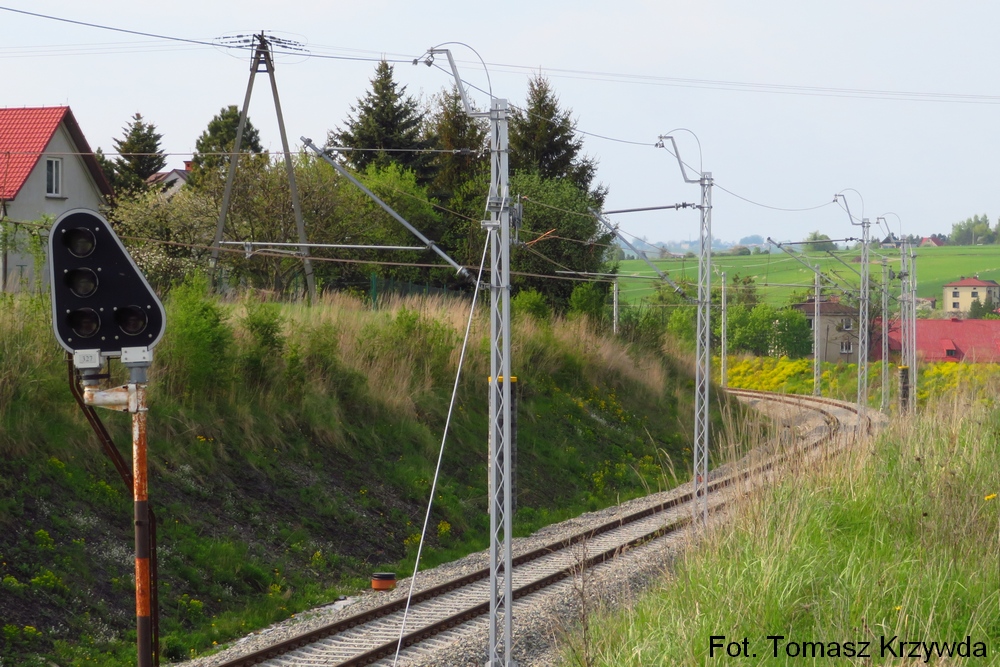

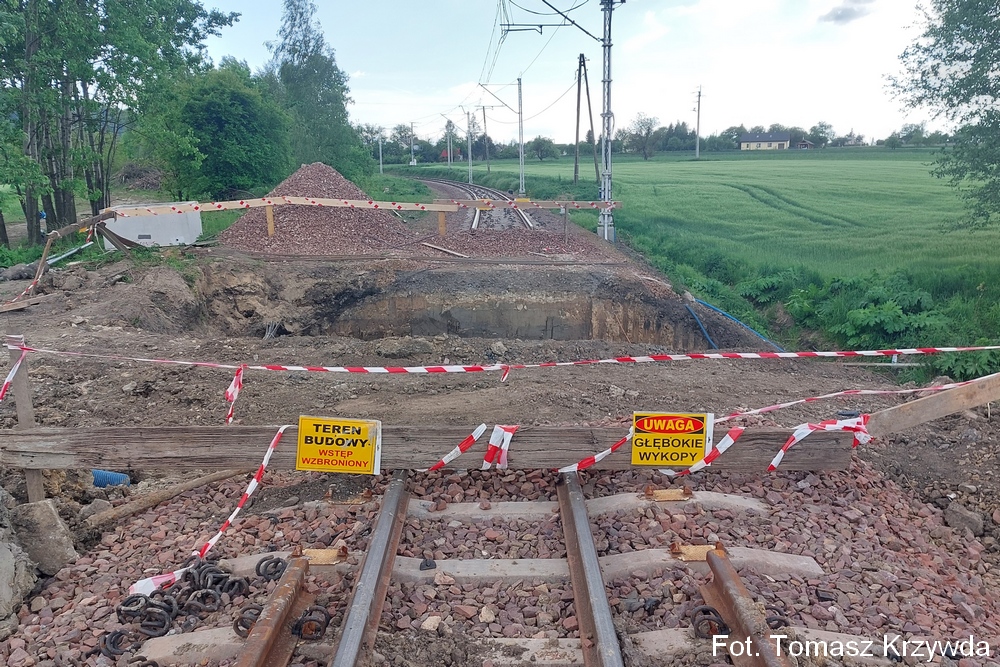

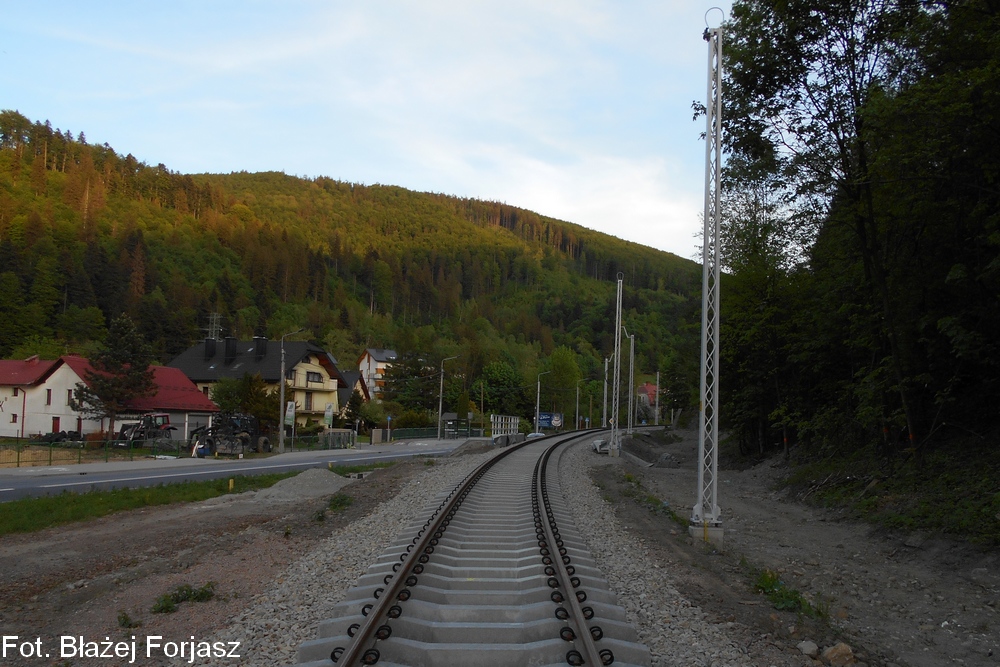

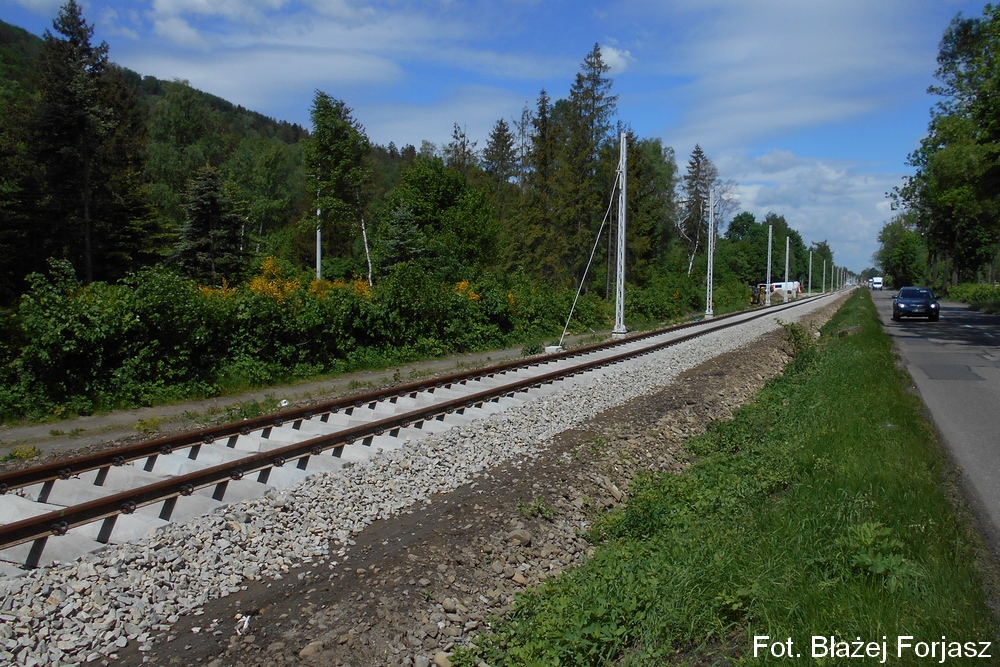

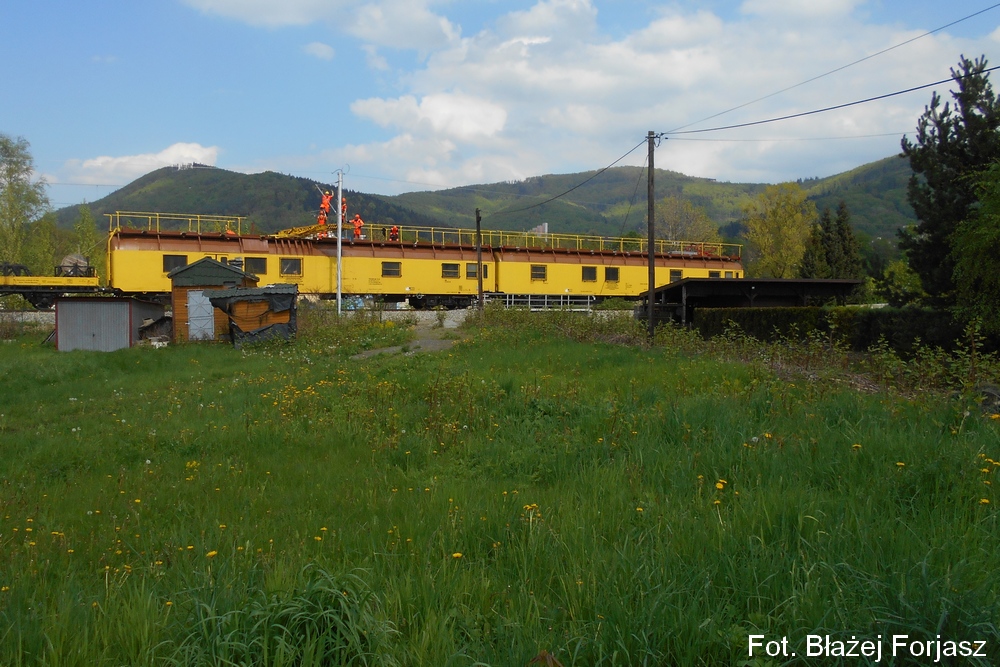

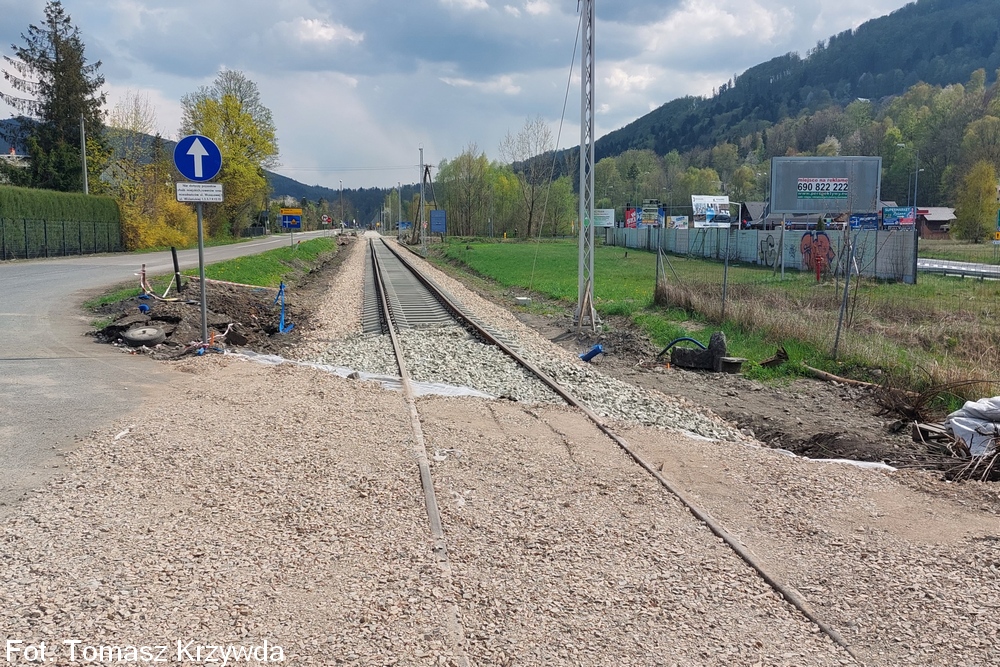

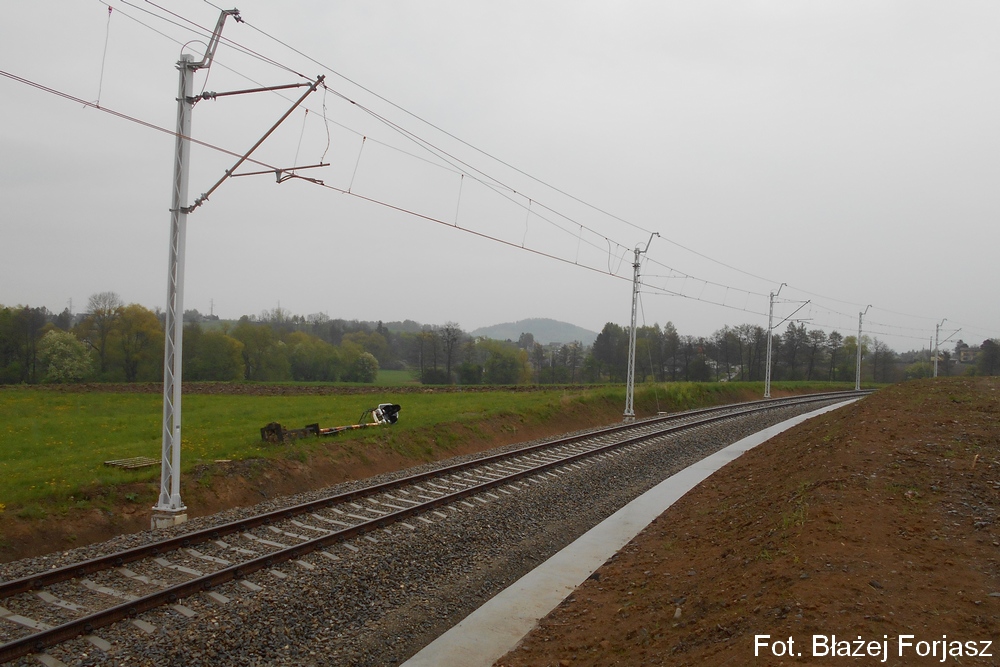

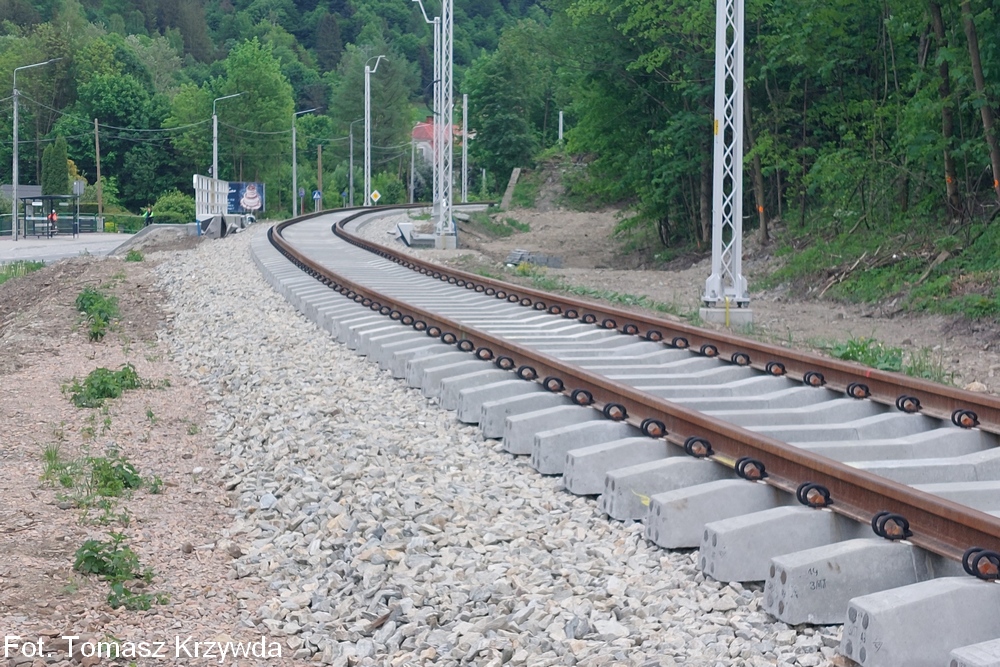

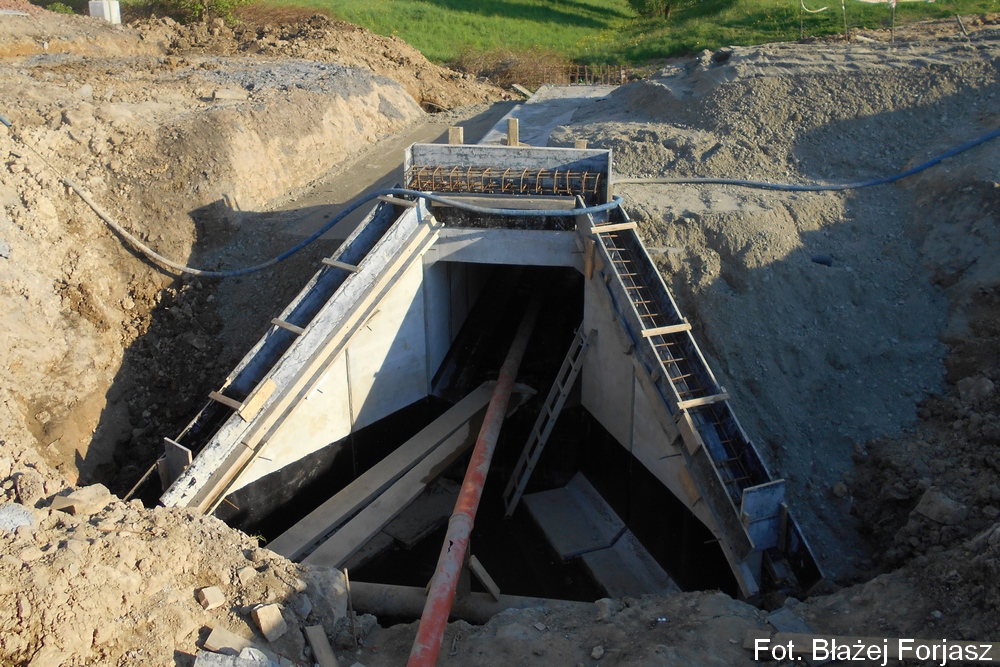

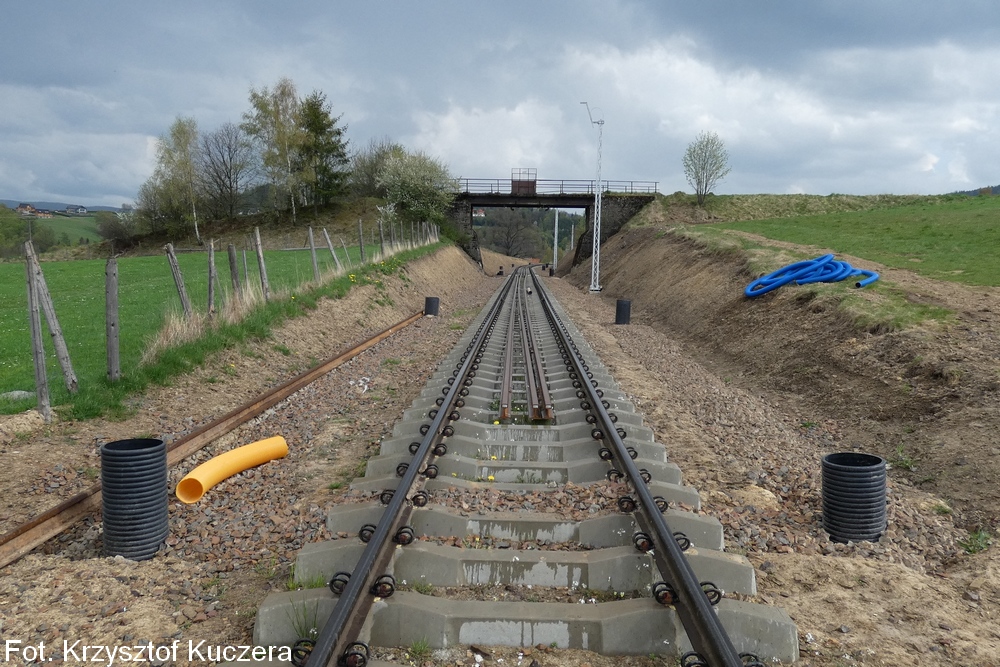

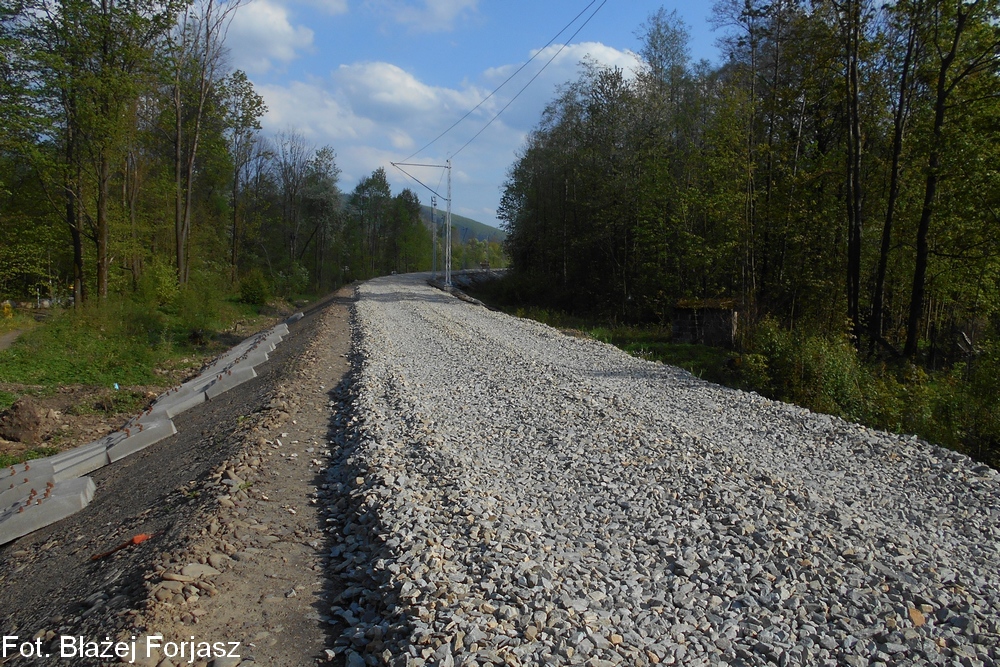

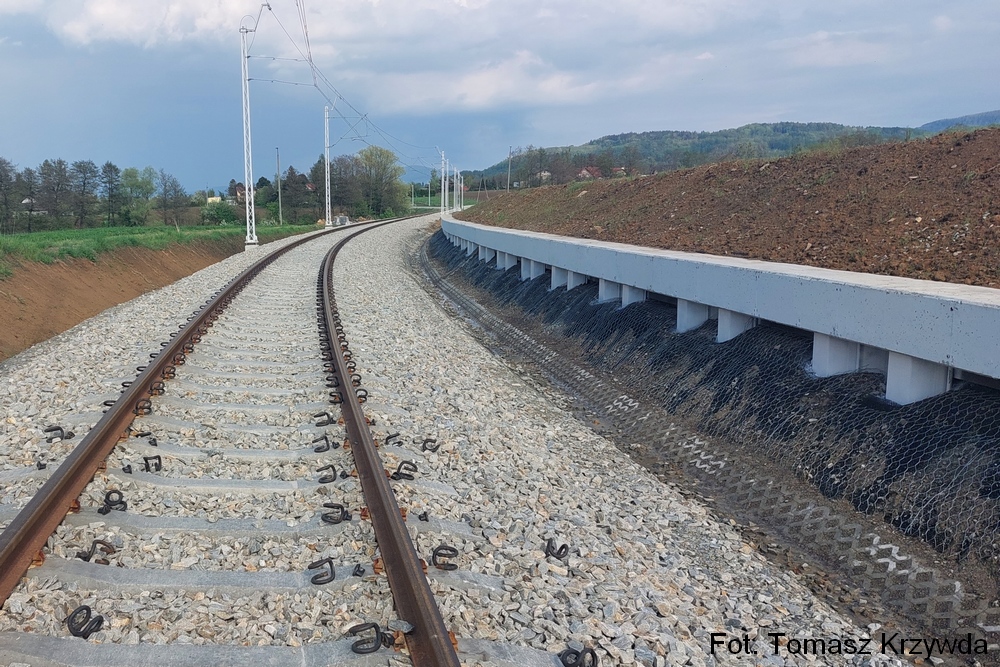

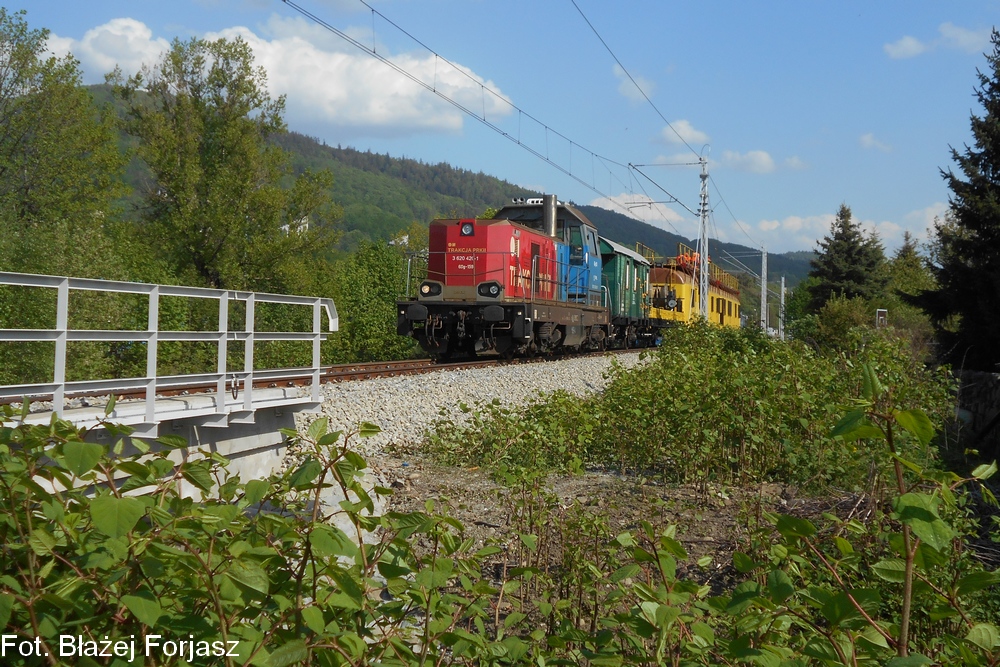

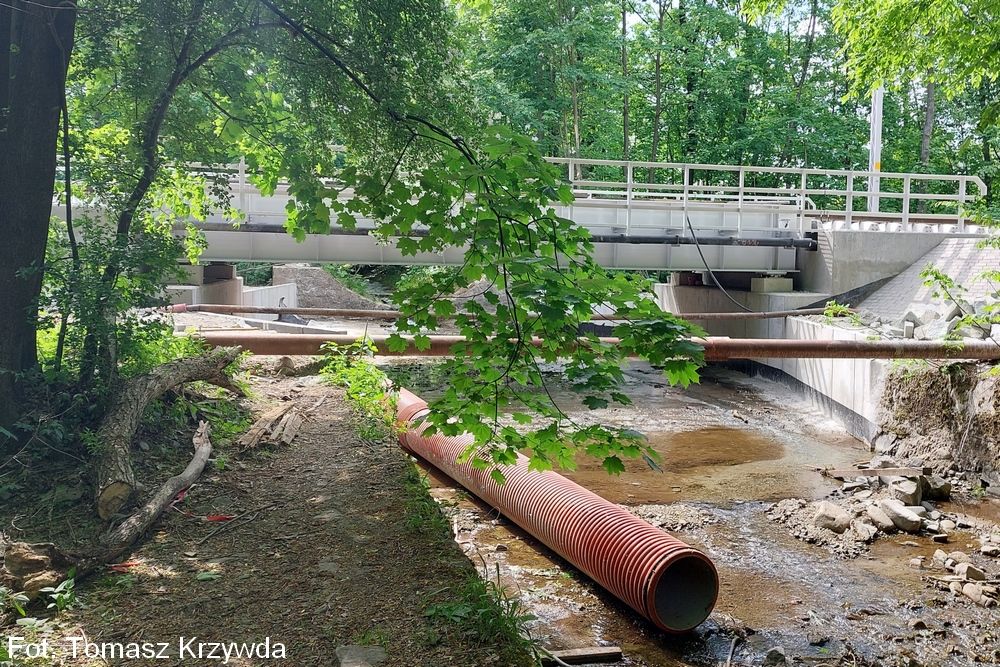

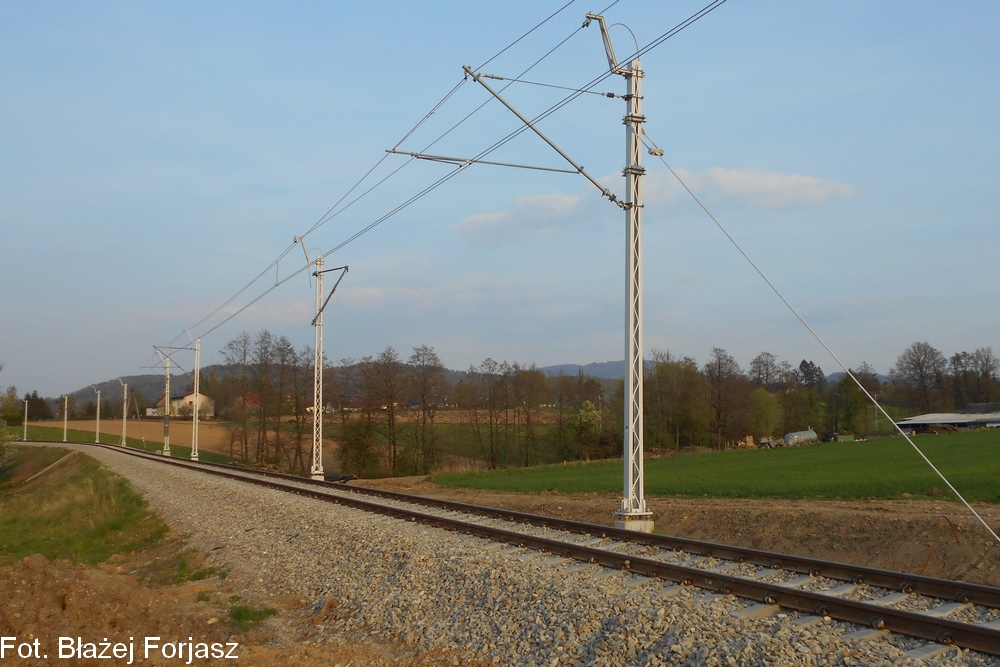

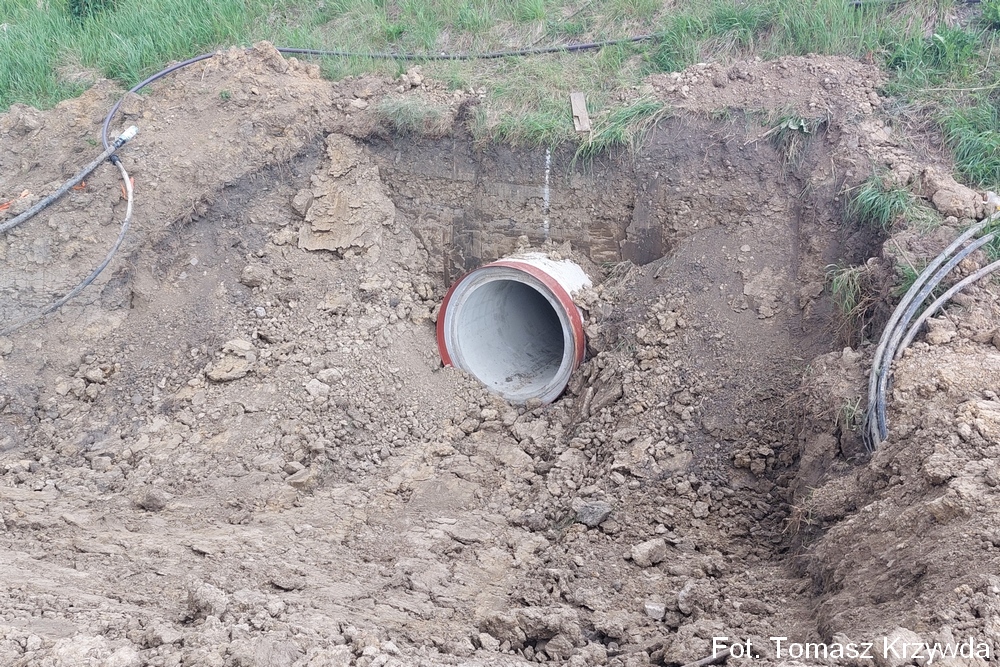

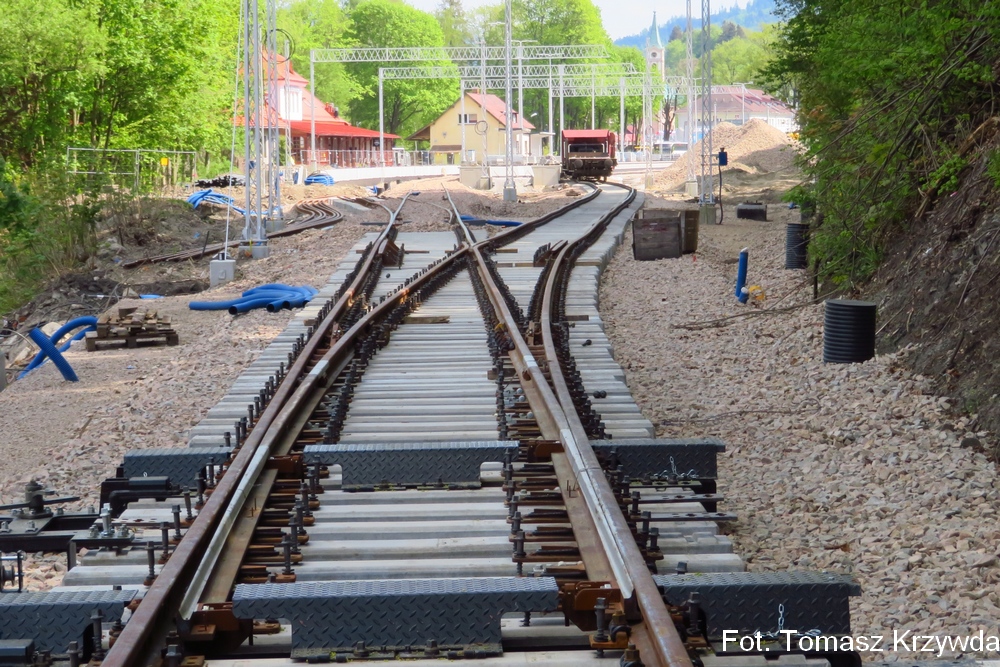

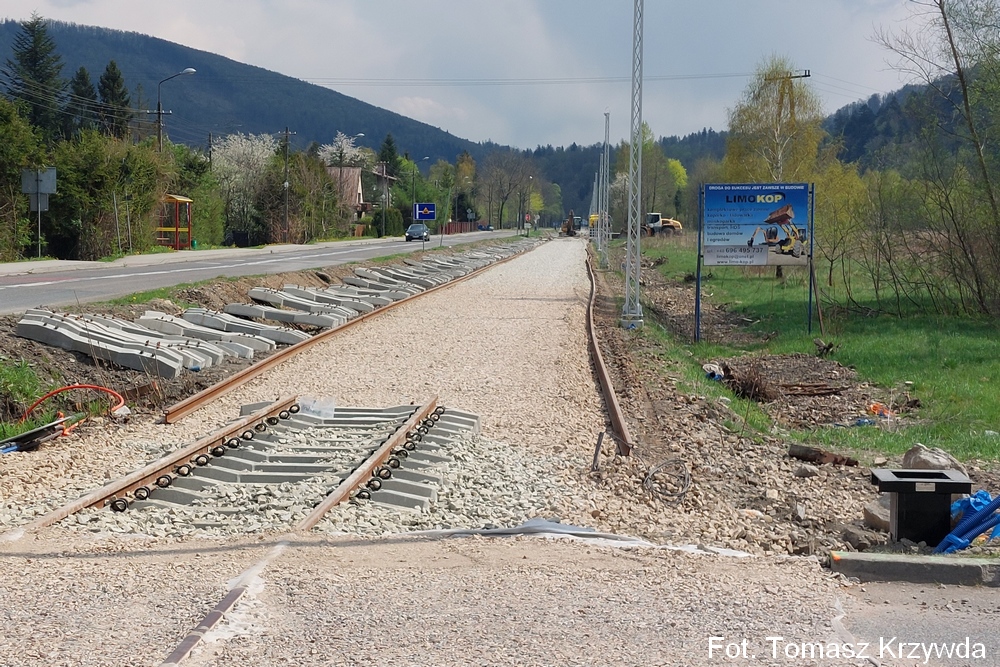

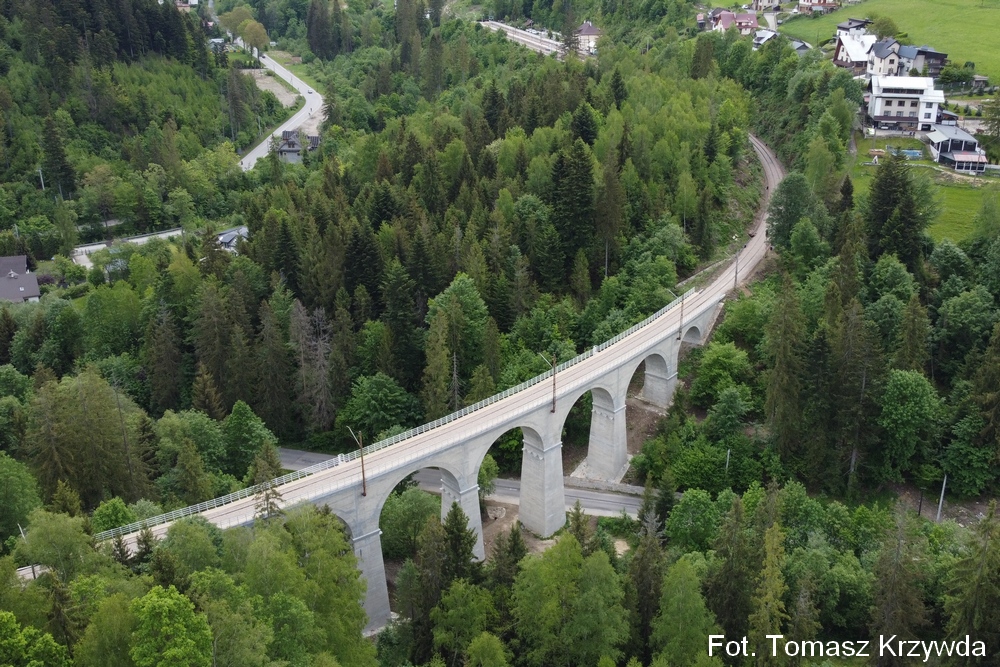

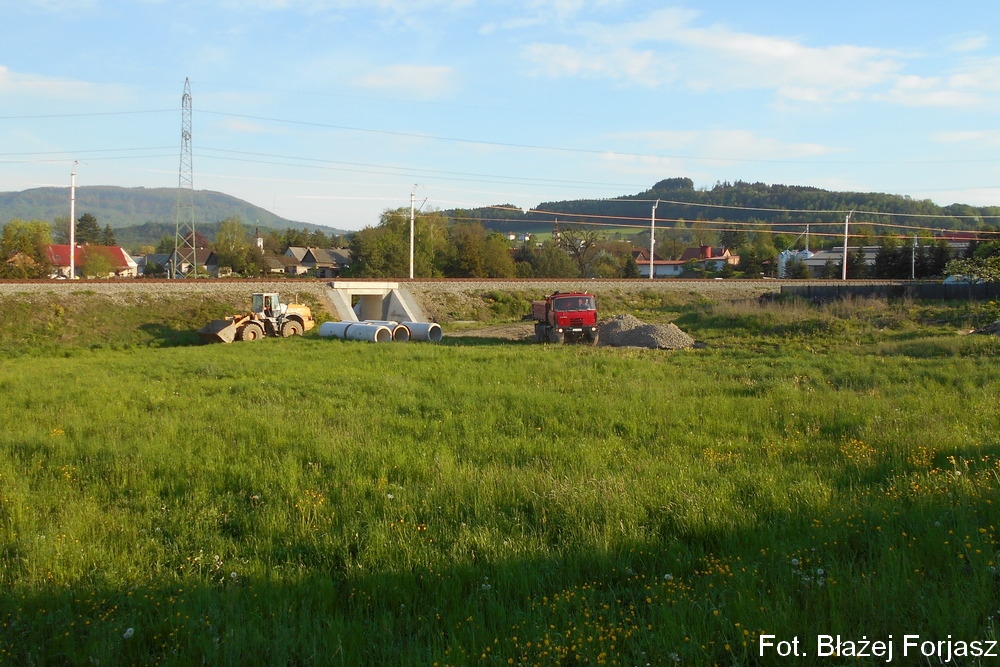

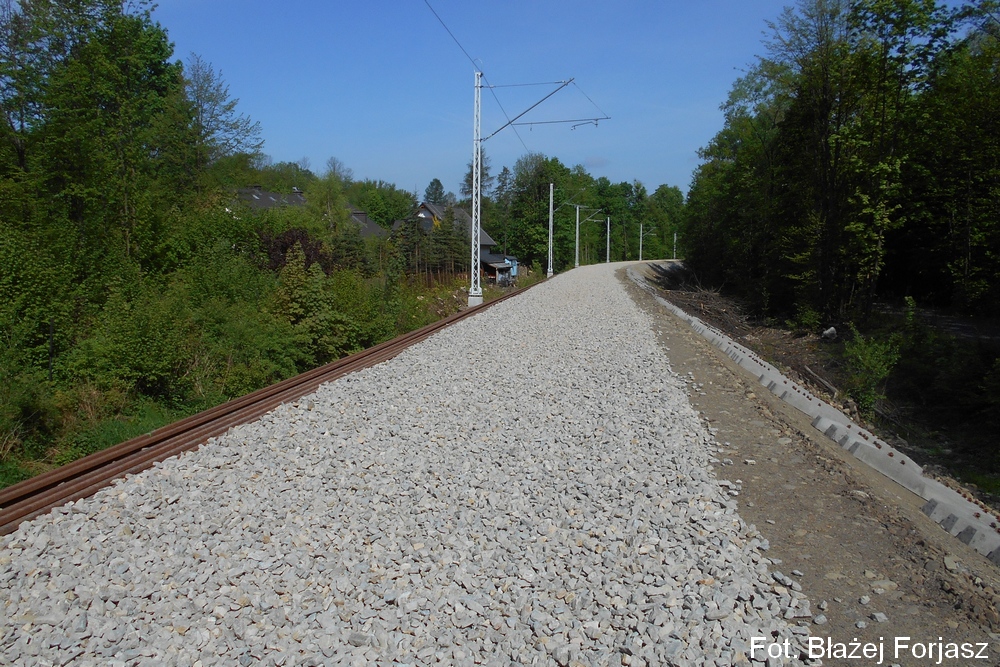

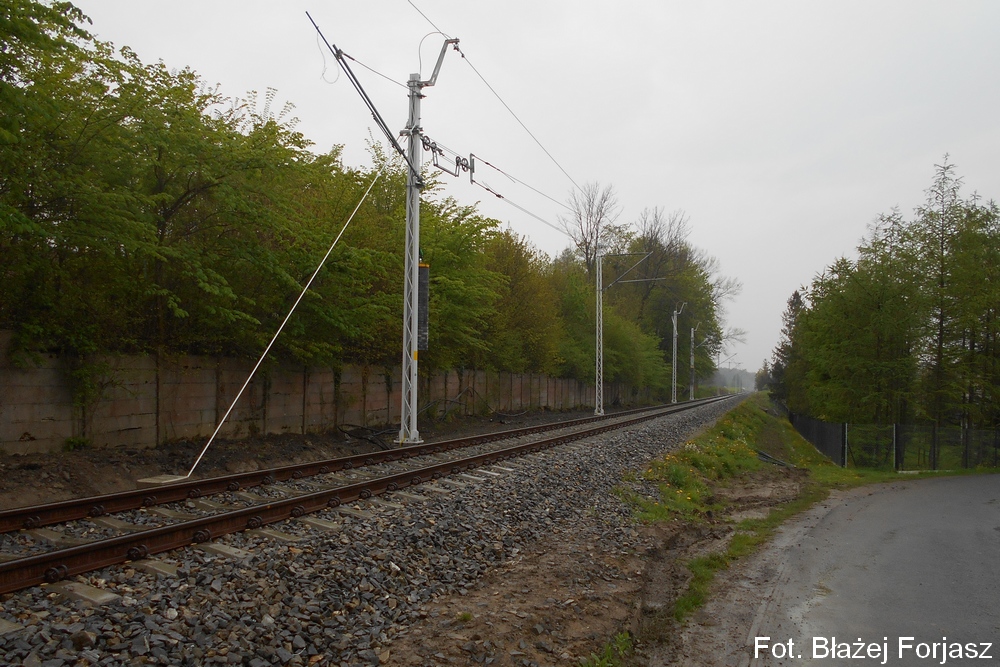

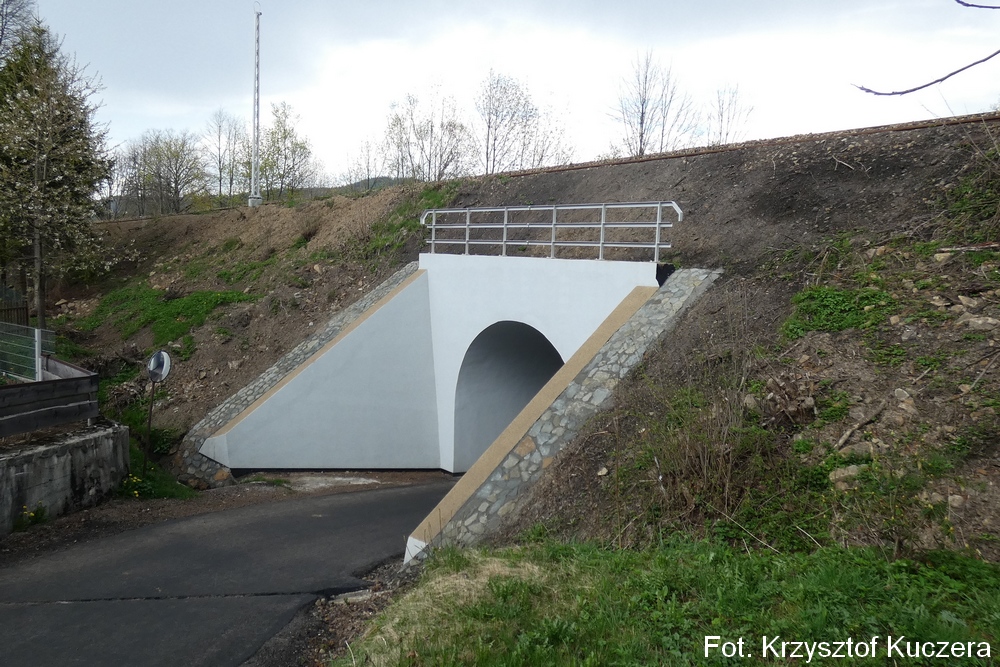

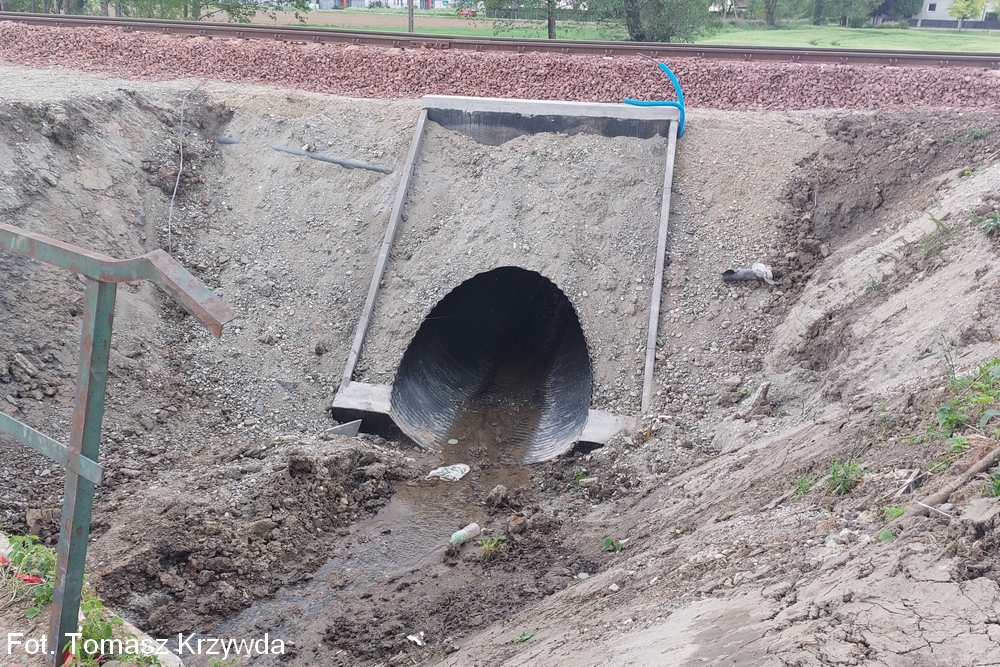

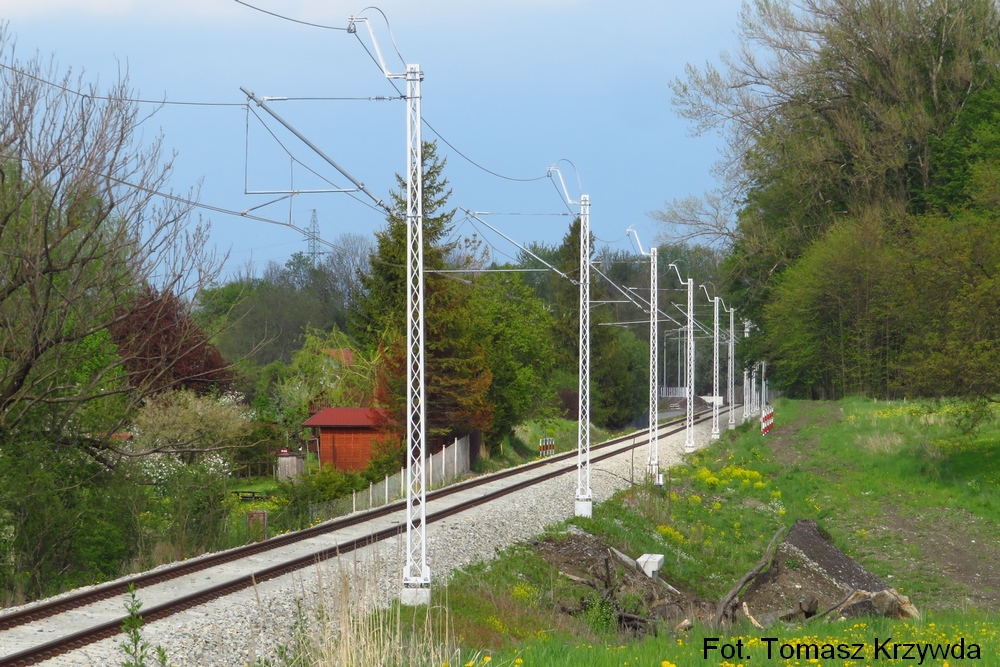

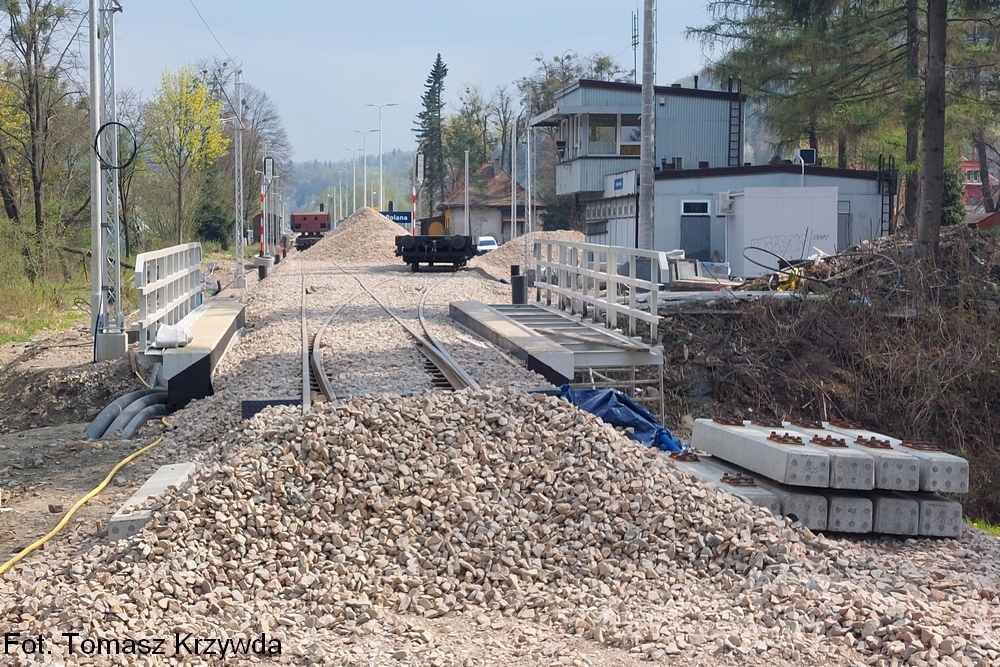

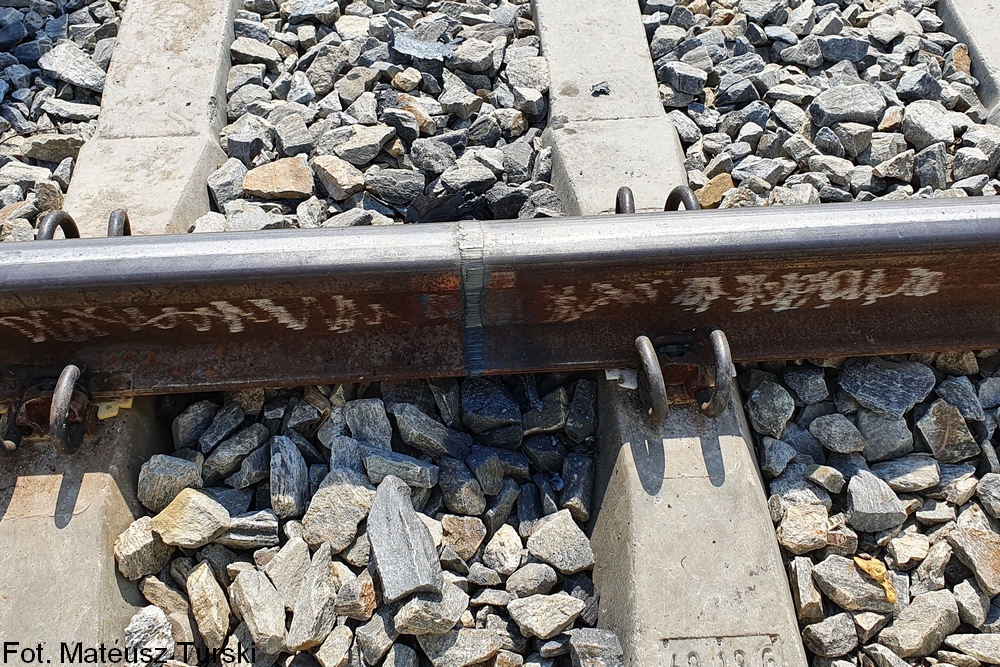

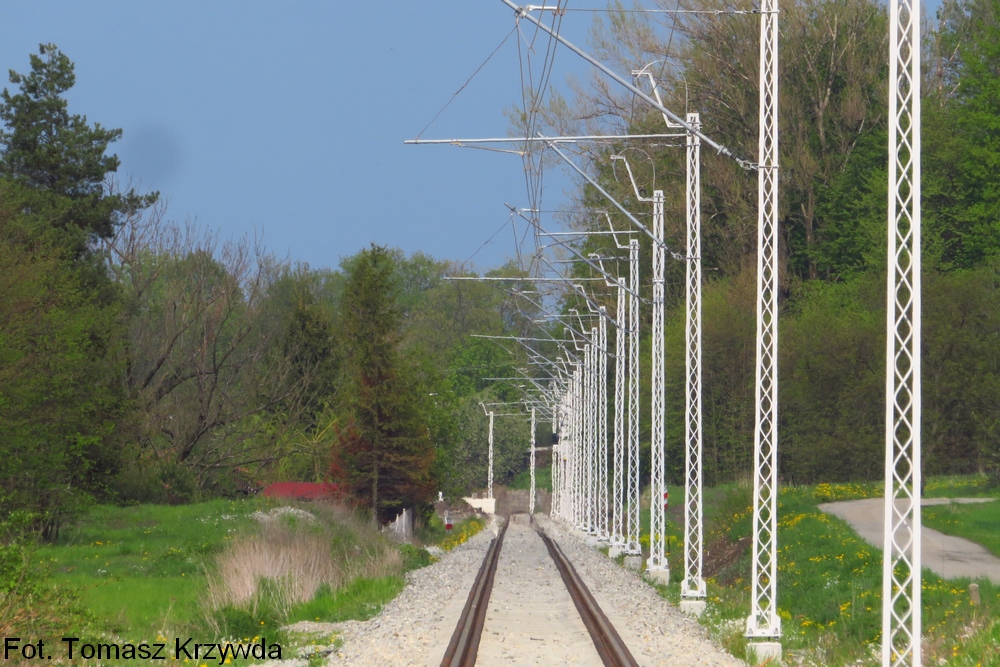

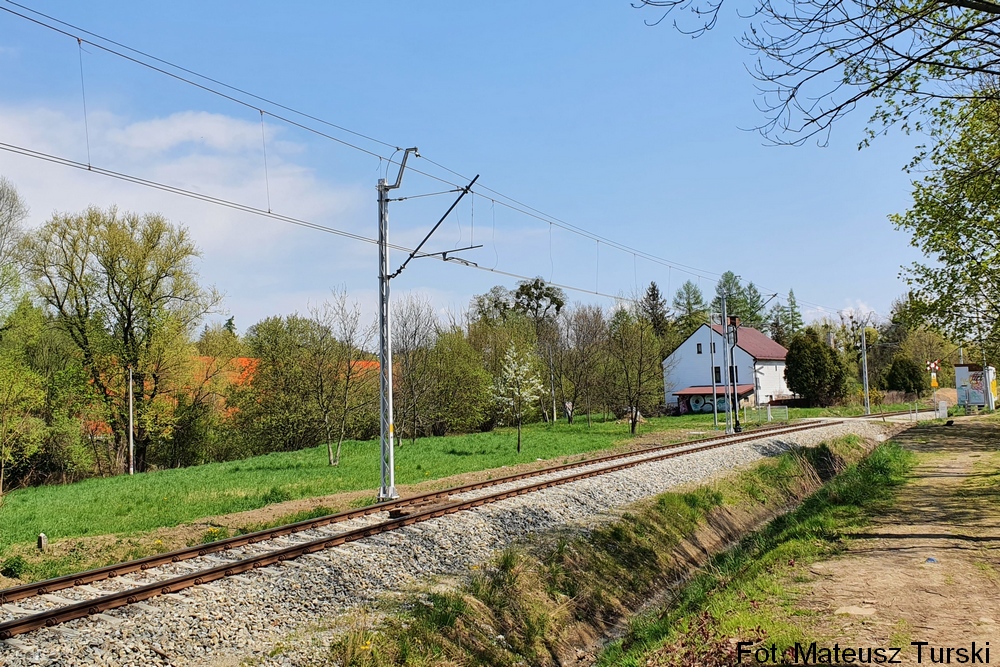

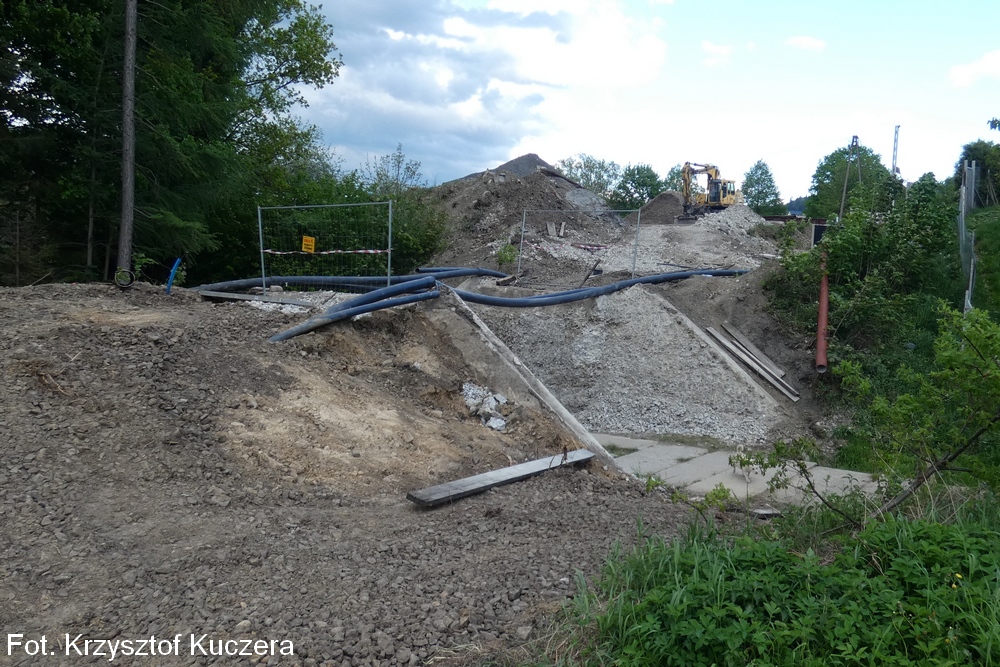

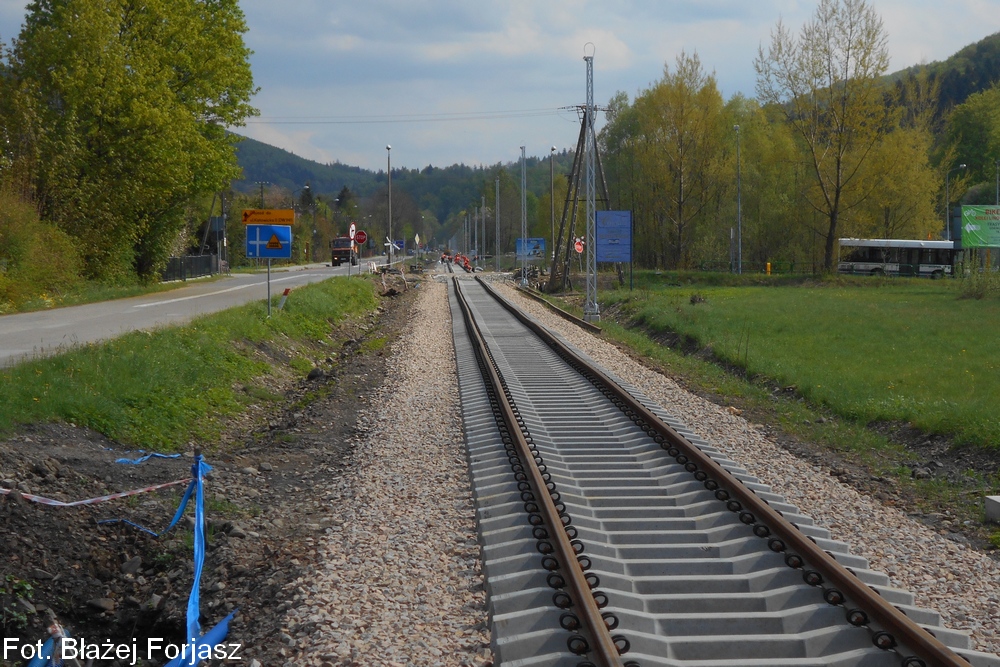

Zbudowano przytorowe wskaźniki na szlaku Skoczów - Goleszów. Zelektryfikowano odcinek Ustroń - Ustroń Brzegi. Wybudowano nowe przepusty w km 0,333 oraz 2,650 linii nr 191. Zbudowano nową drabinę torowiska między Ustroniem Brzegami a Wisłą Obłaźcem. Dostarczano oraz wysypywano tłuczeń między Wisłą Obłaźcem a Wisłą Dziechcinką (dostawy z kopalni Gnejsu Pomianów-Doboszowice). Prace wykonała firma Trakcja S.A. wraz z podwykonawcami.

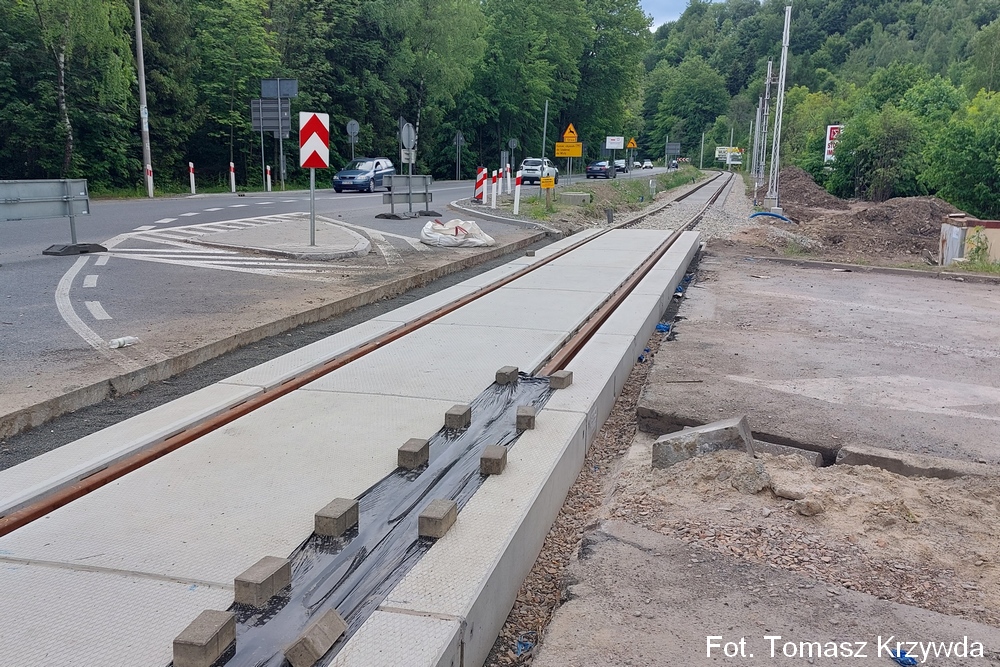

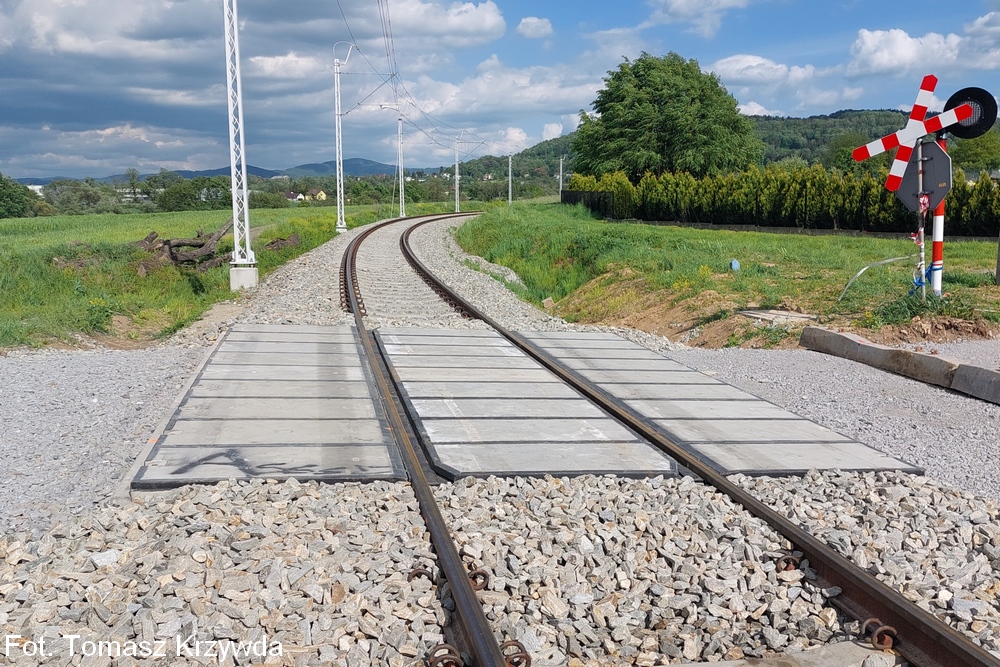

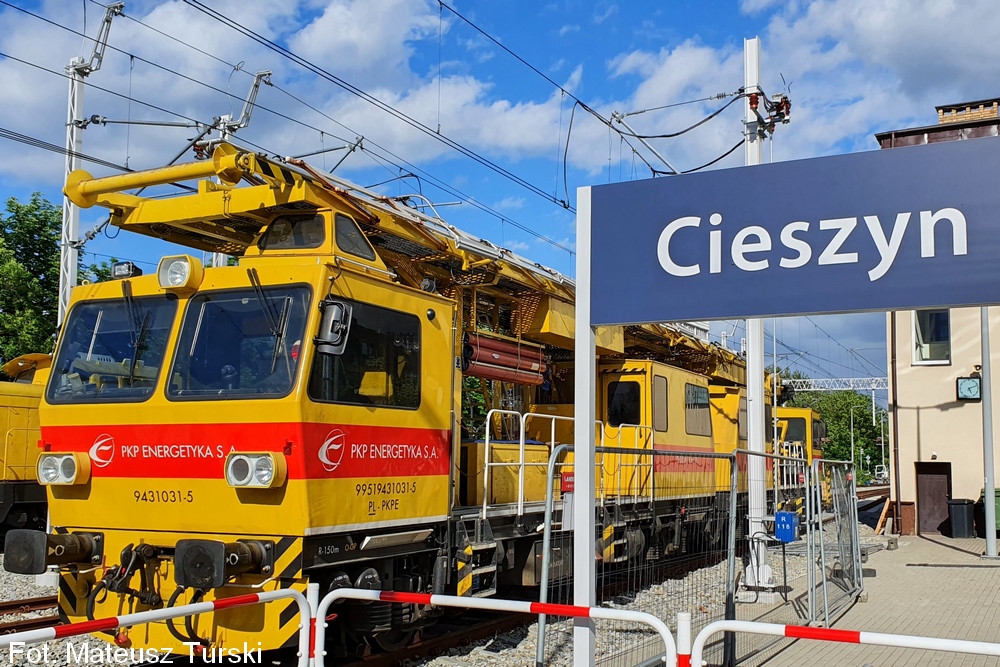

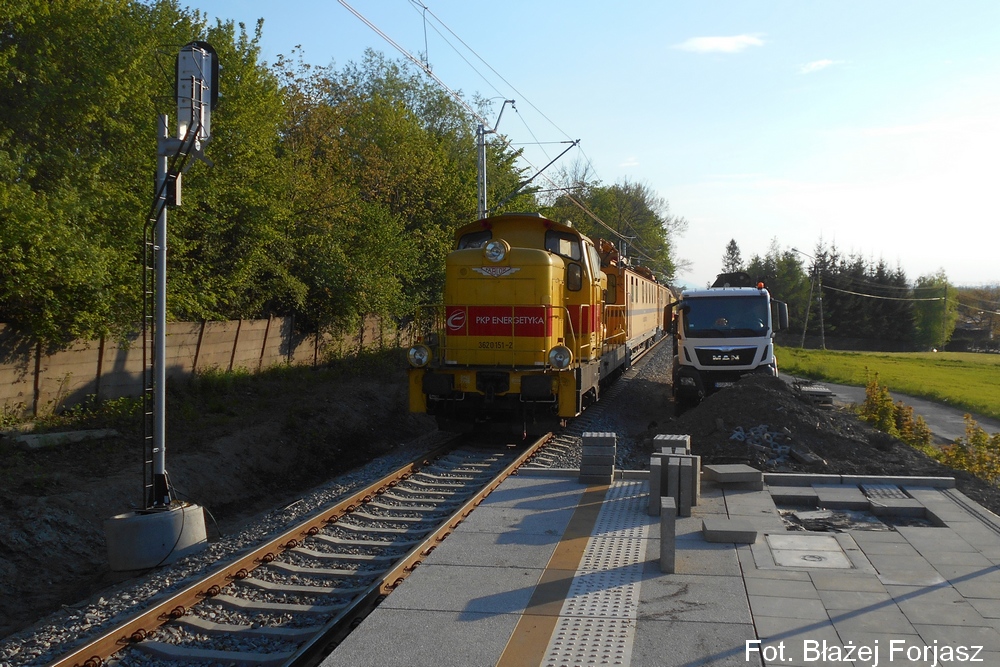

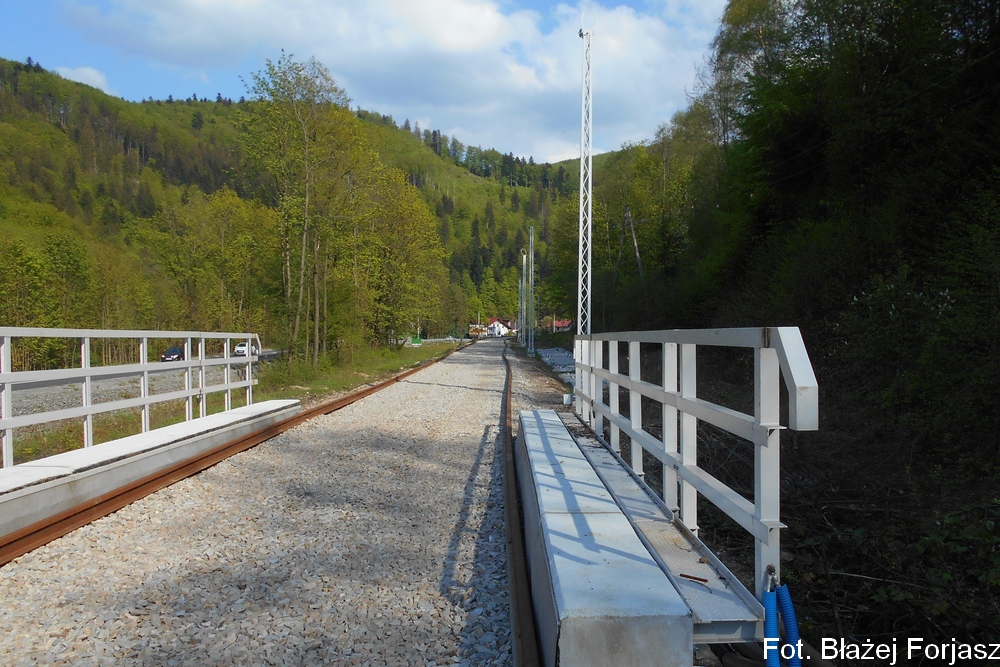

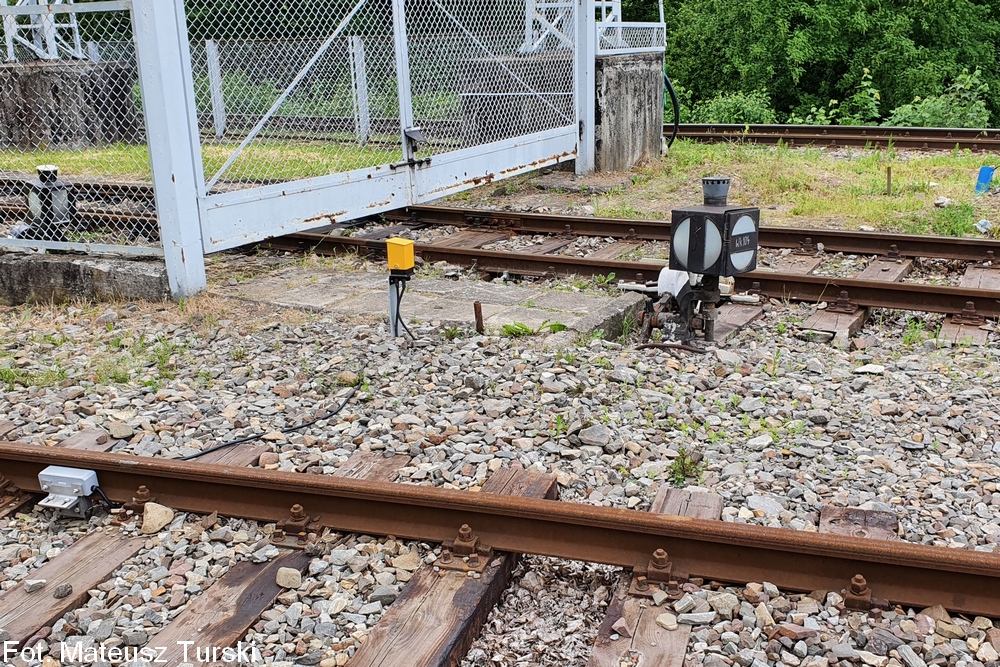

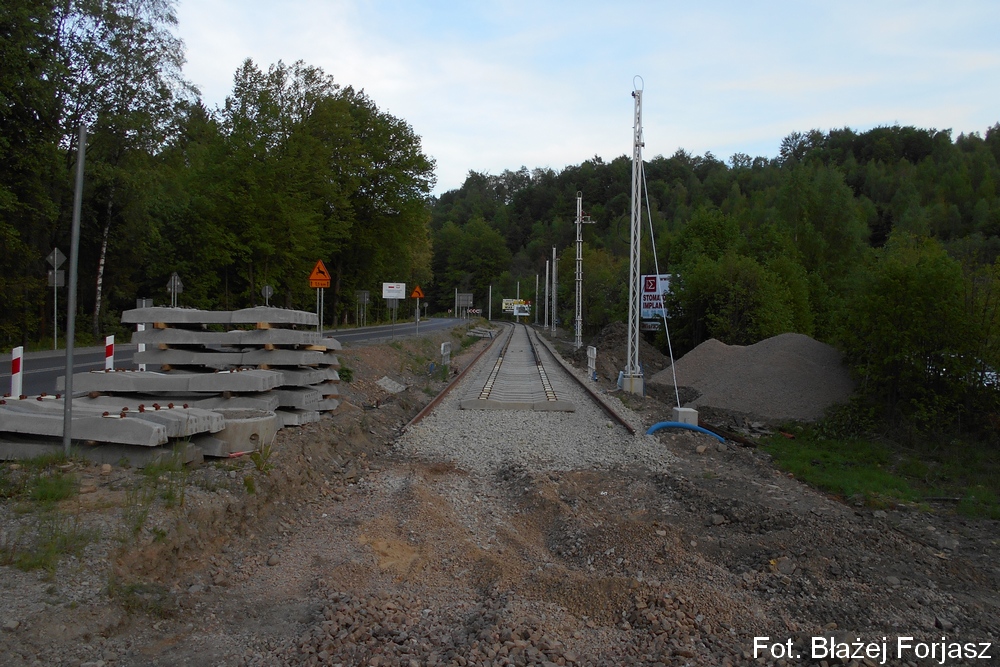

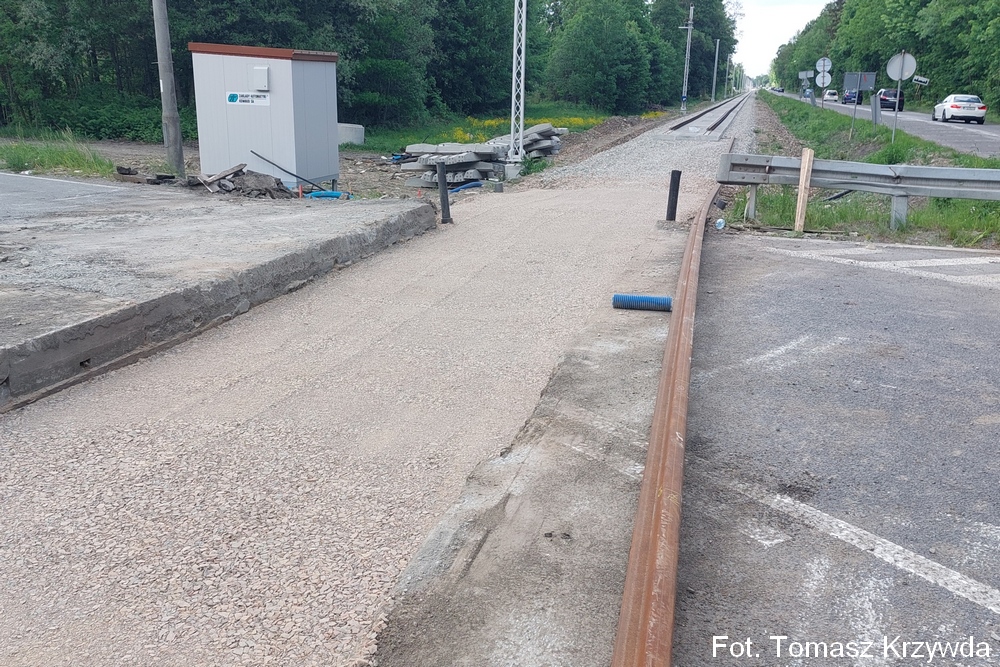

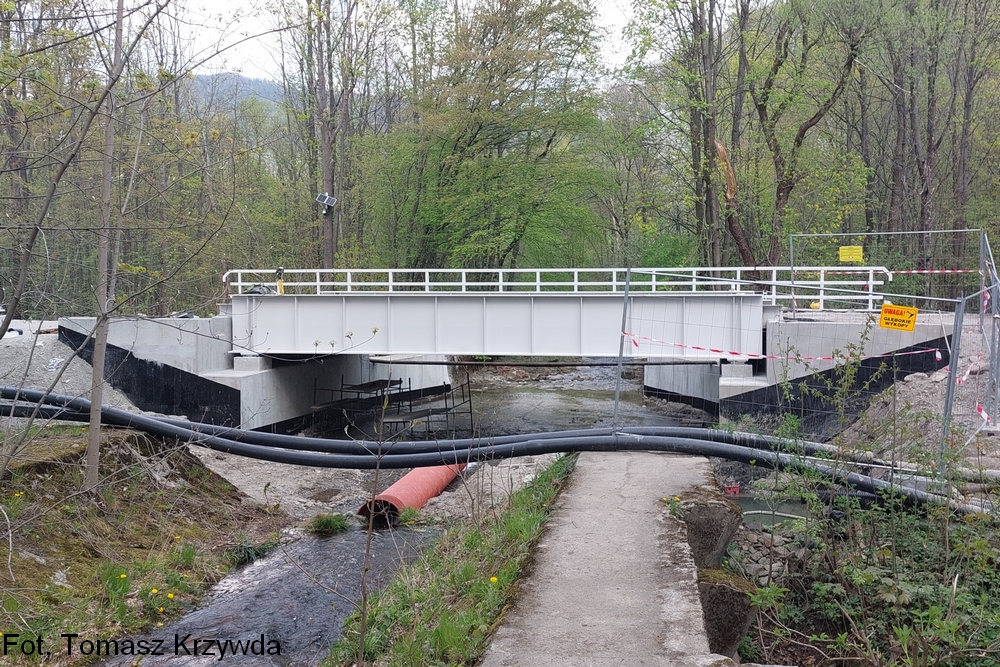

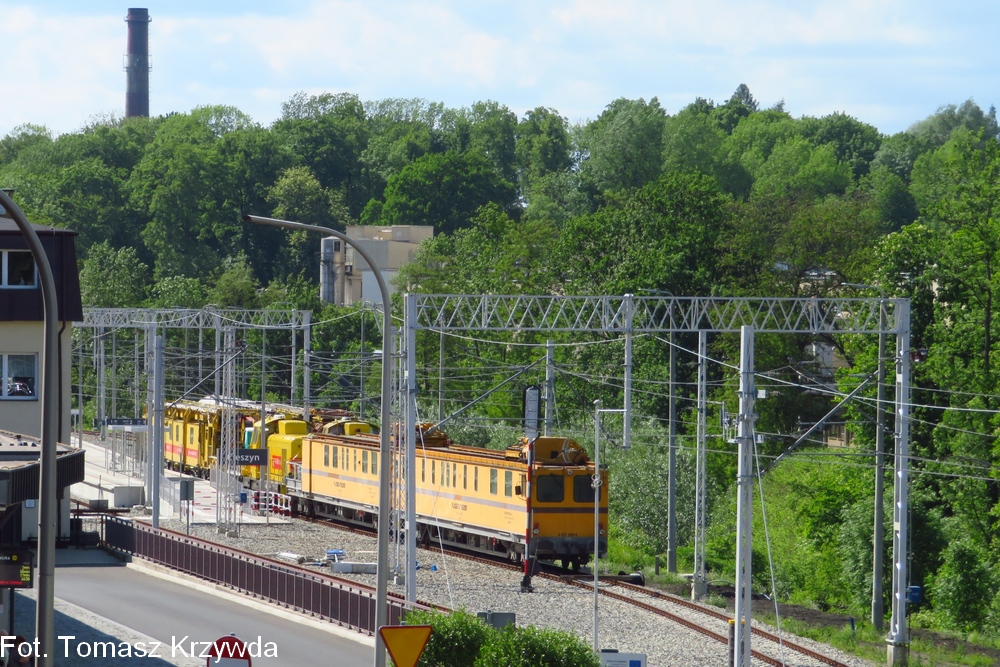

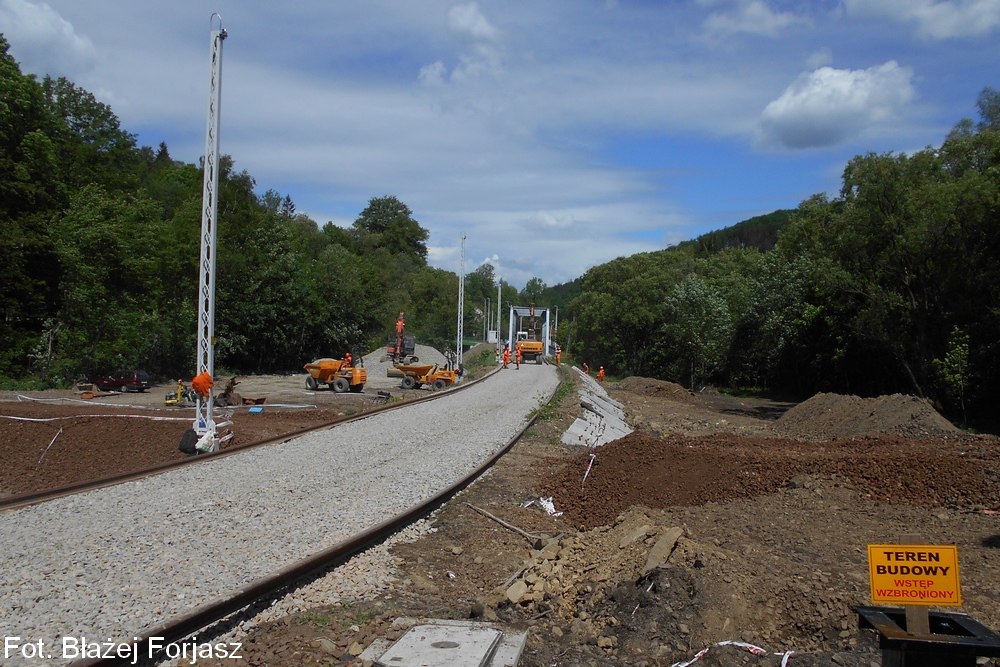

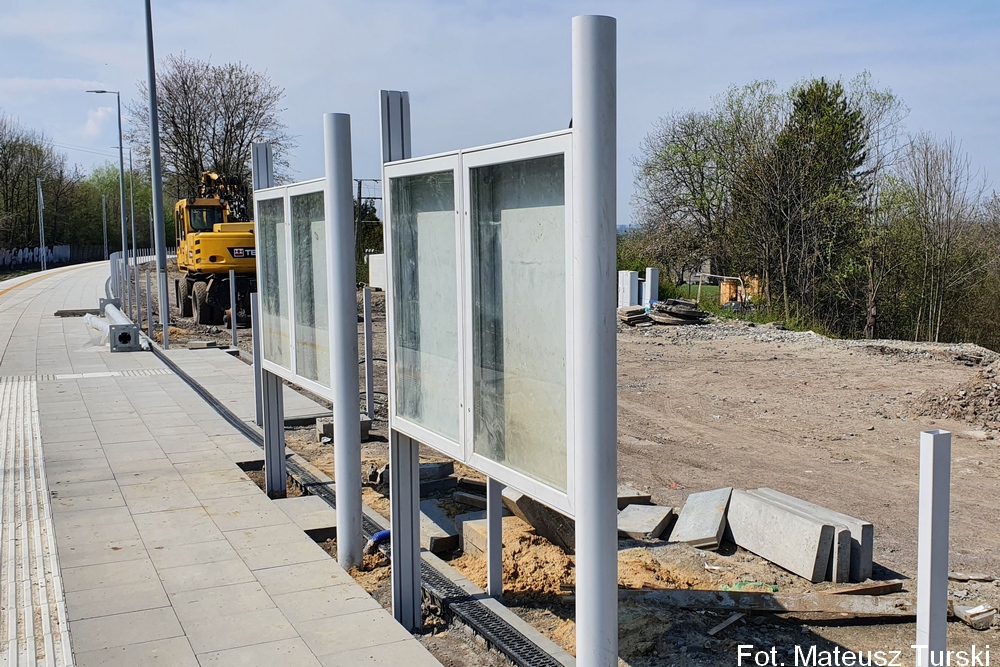

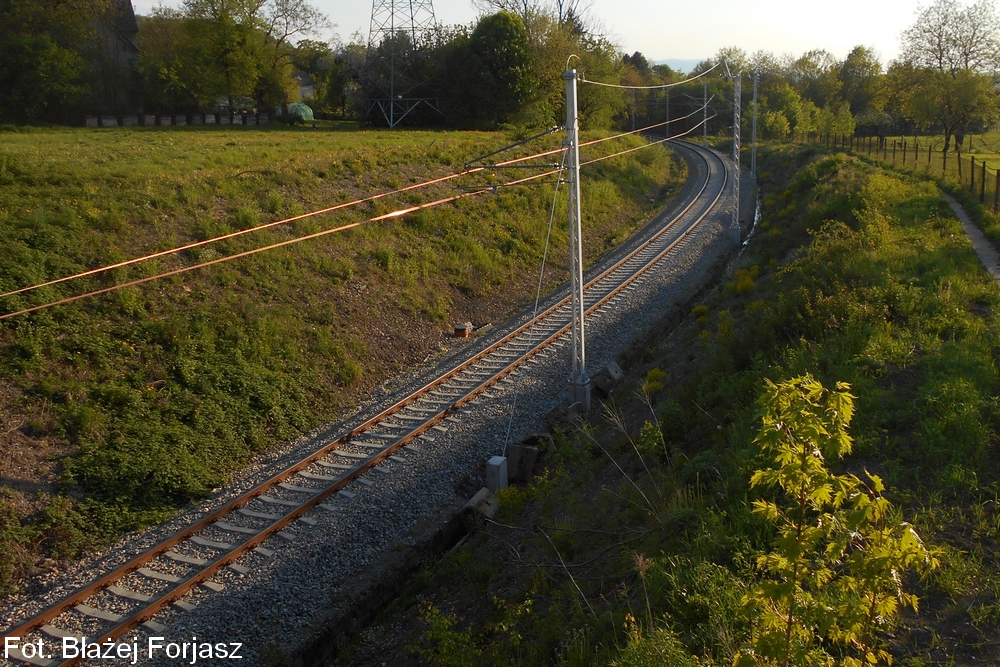

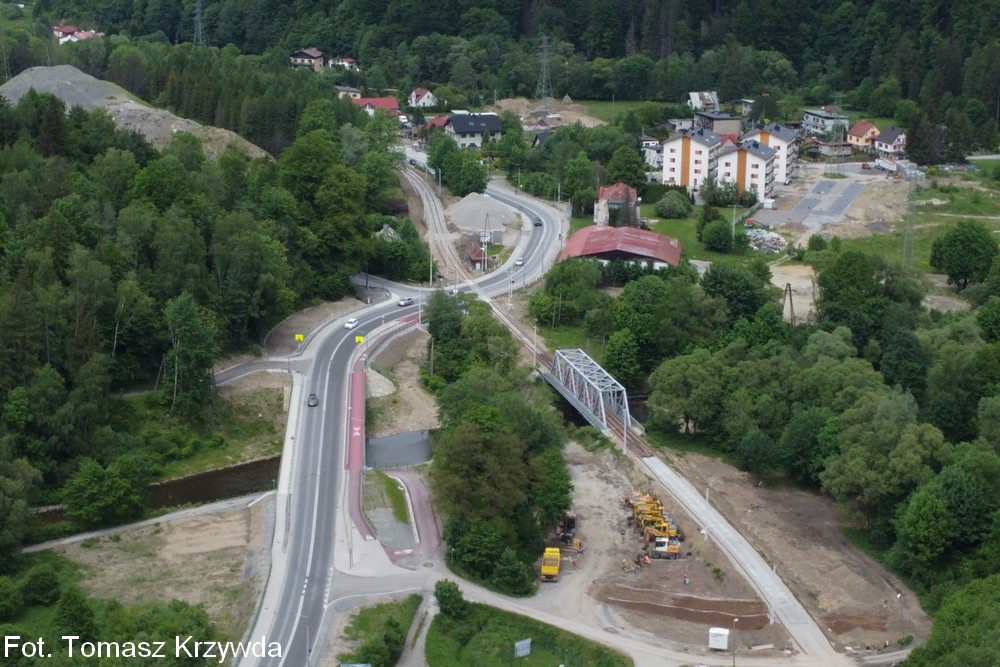

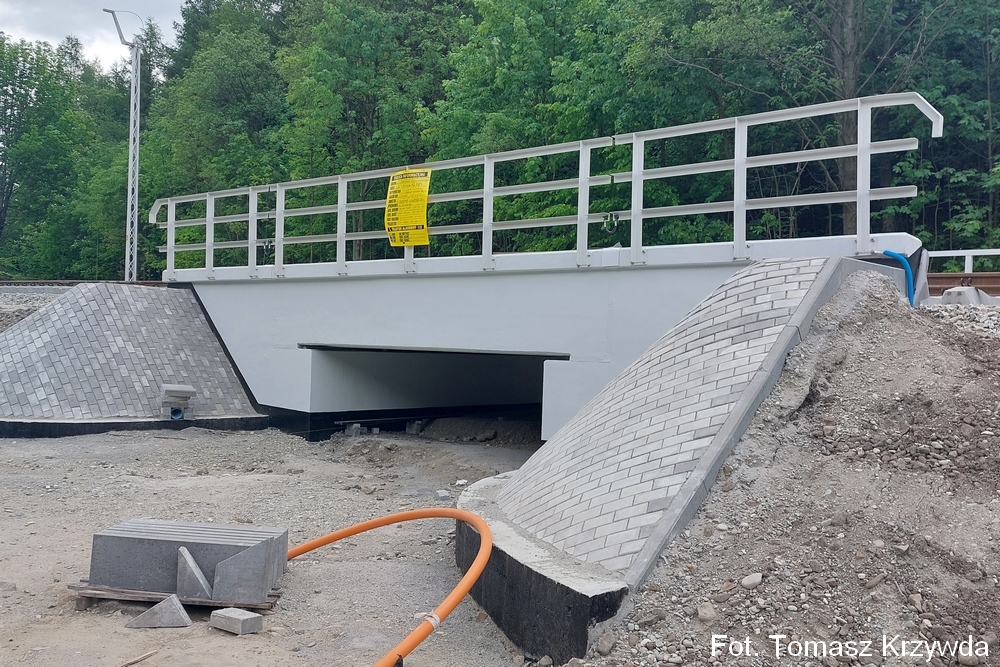

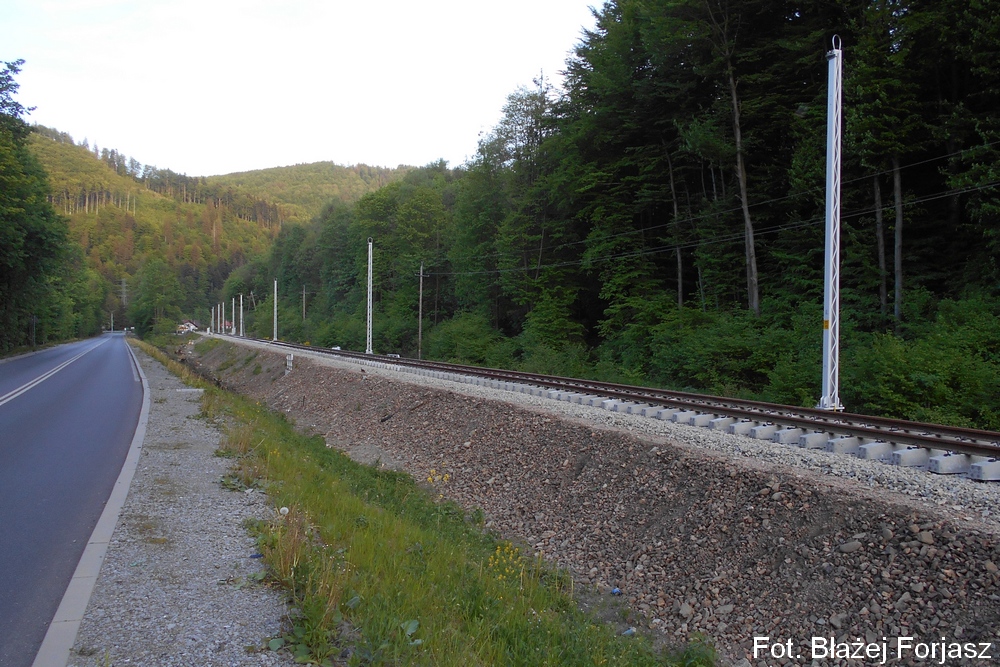

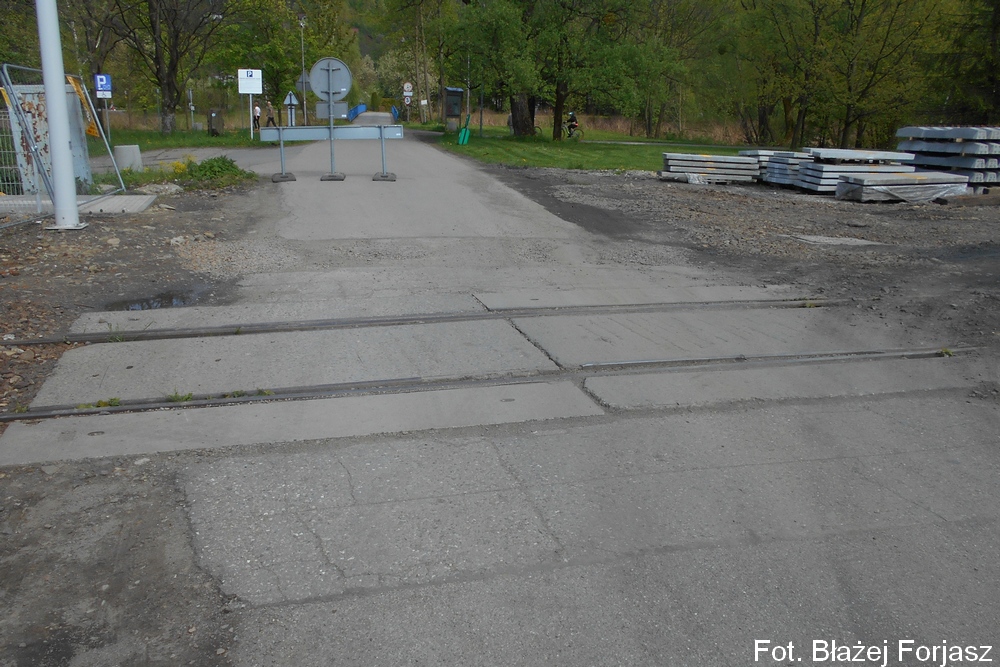

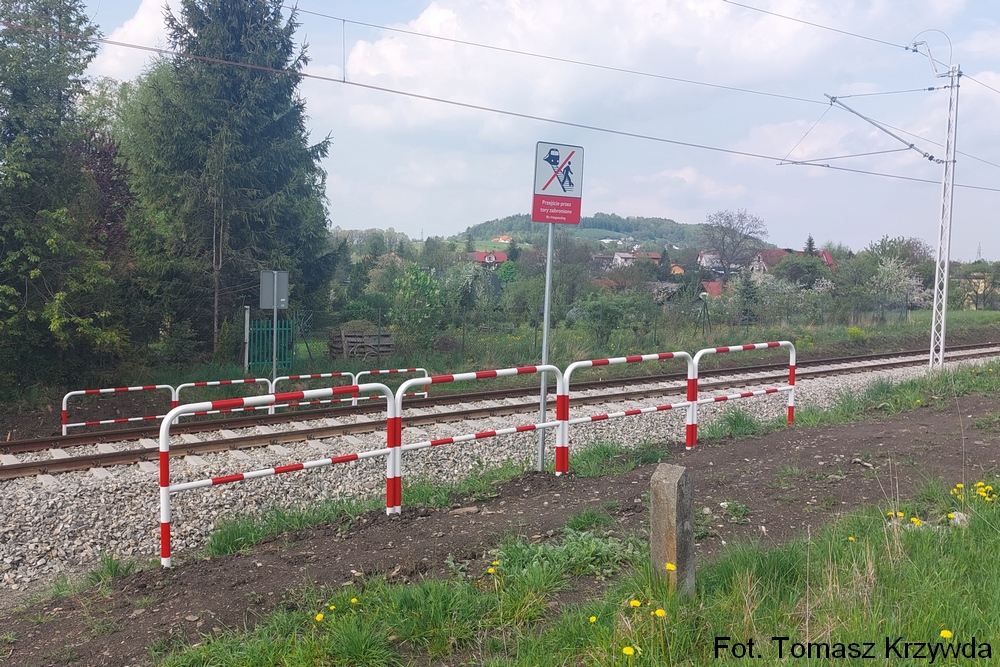

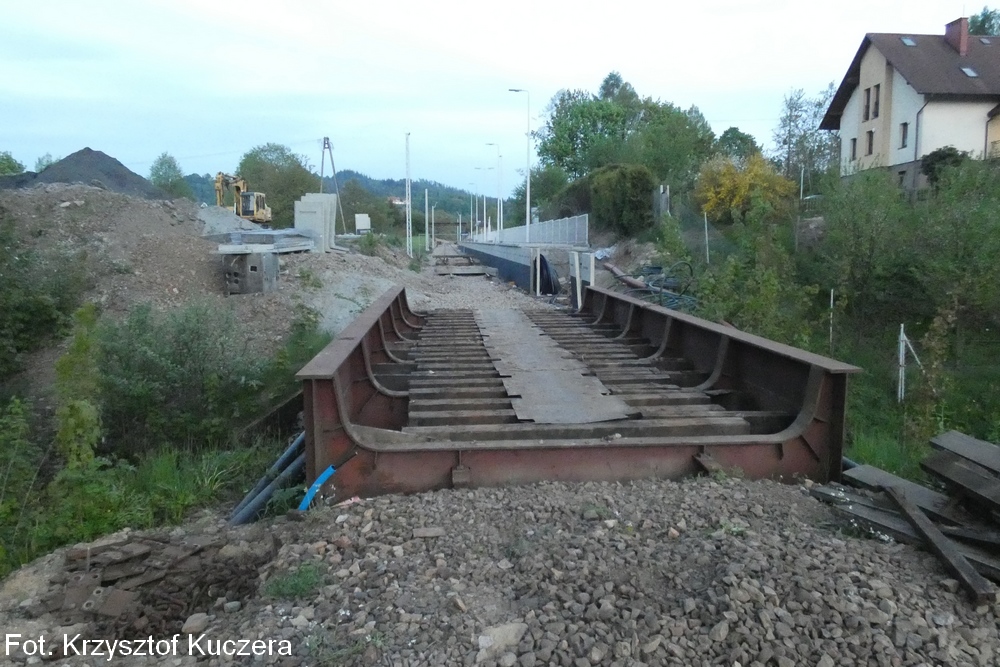

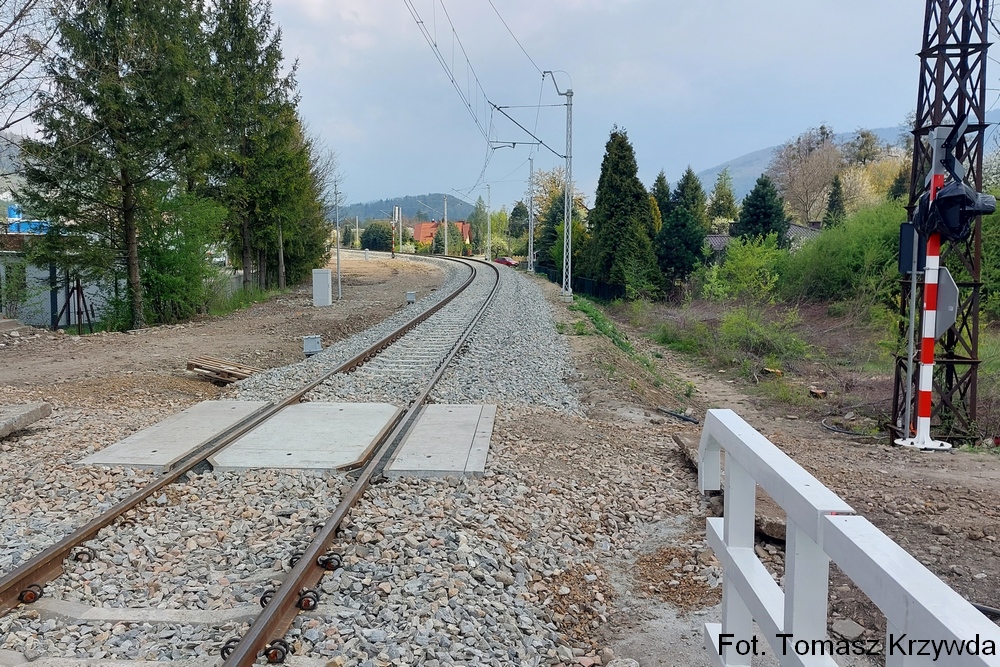

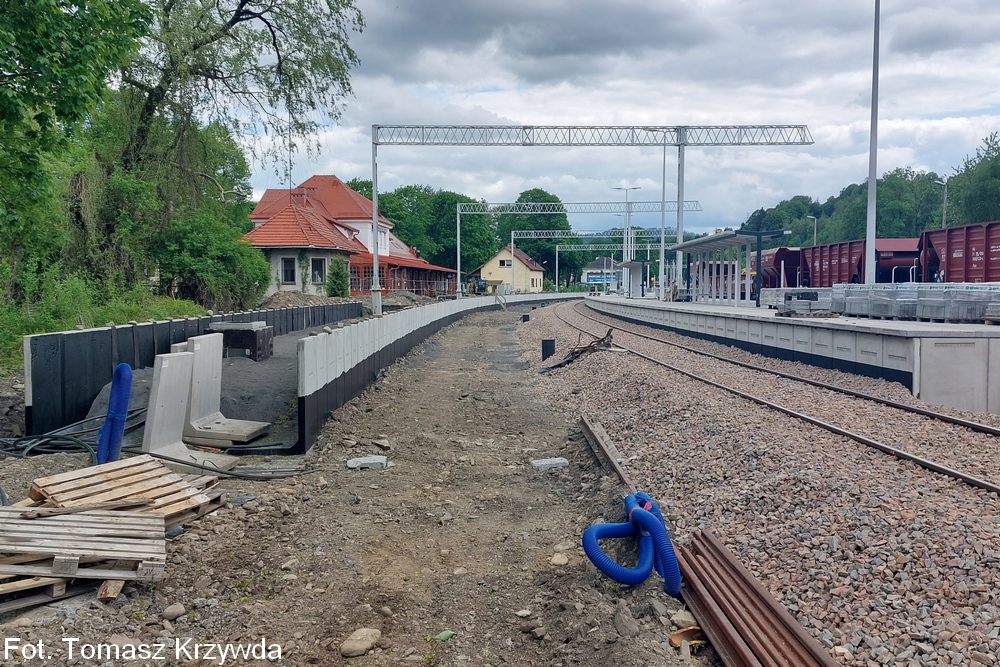

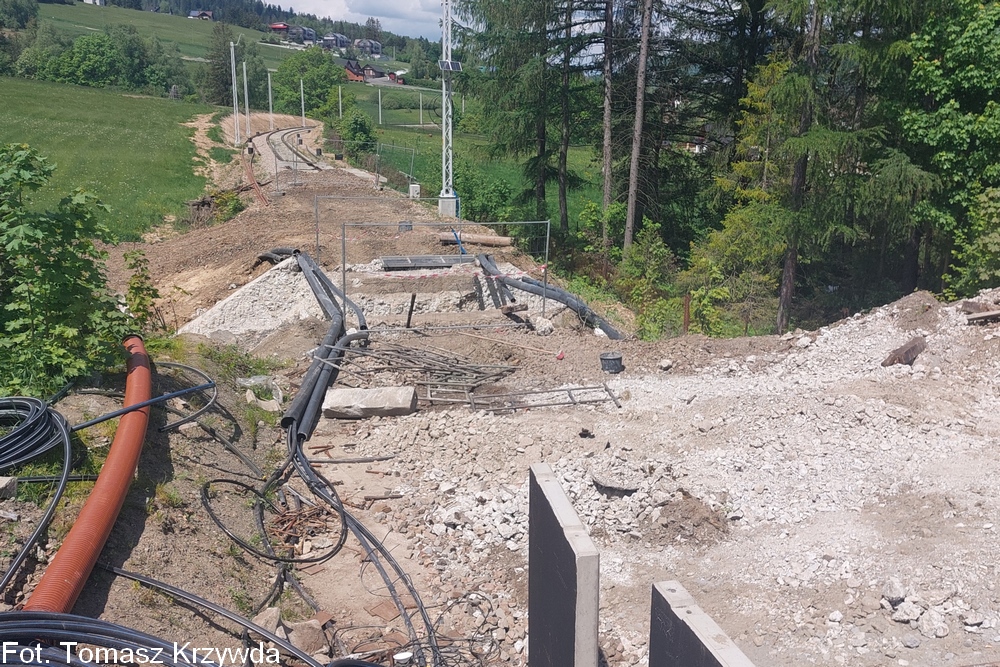

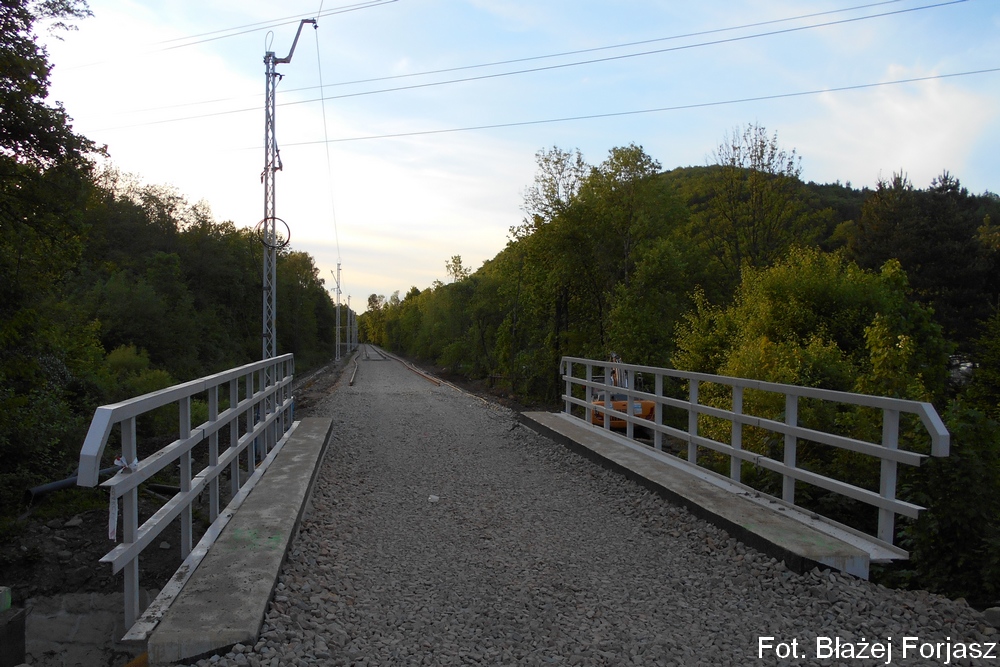

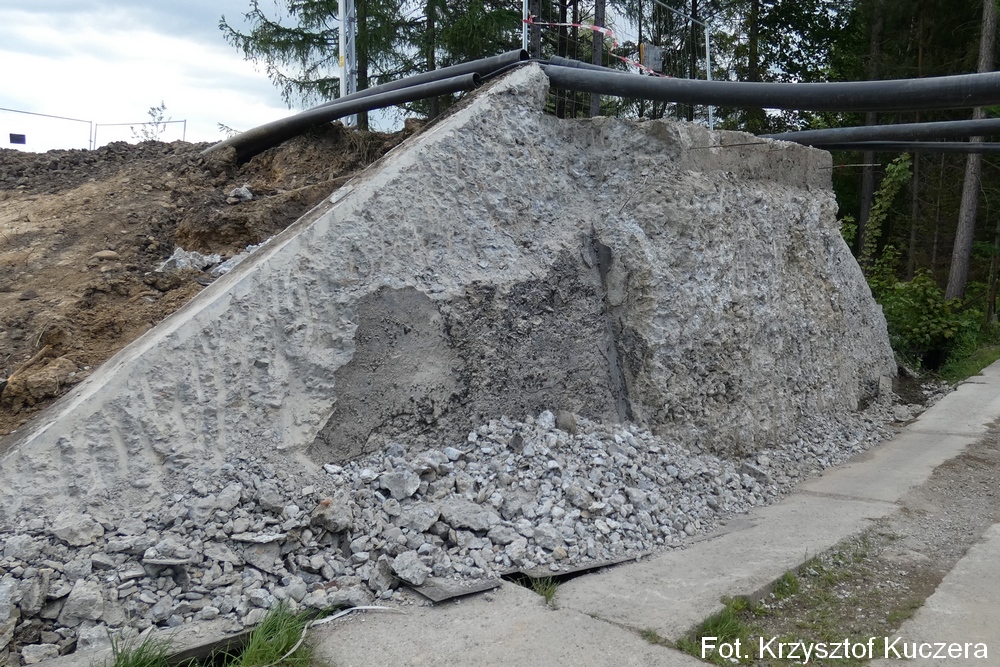

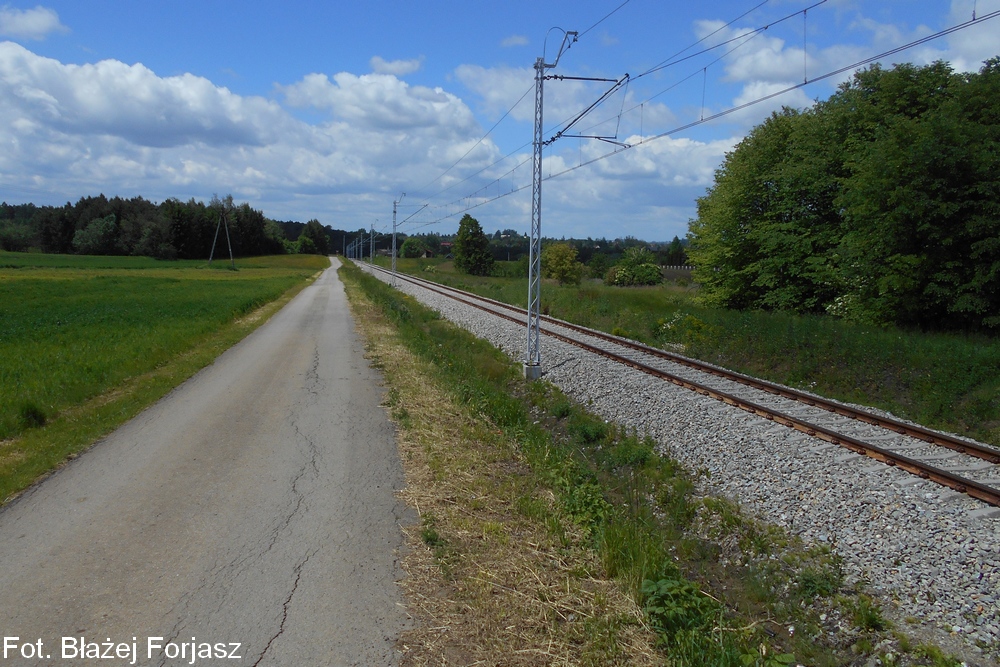

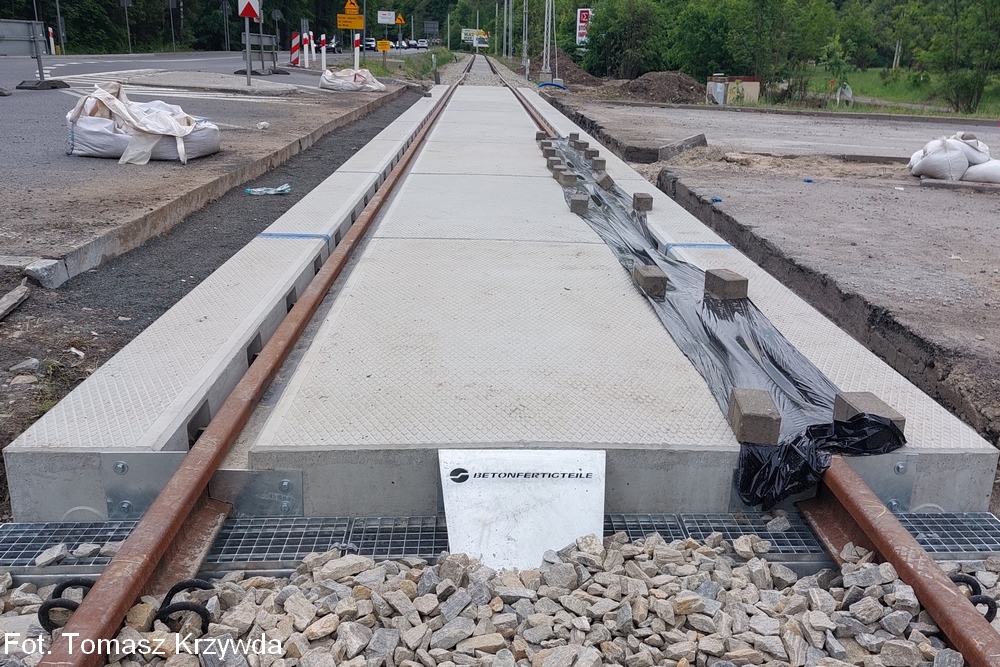

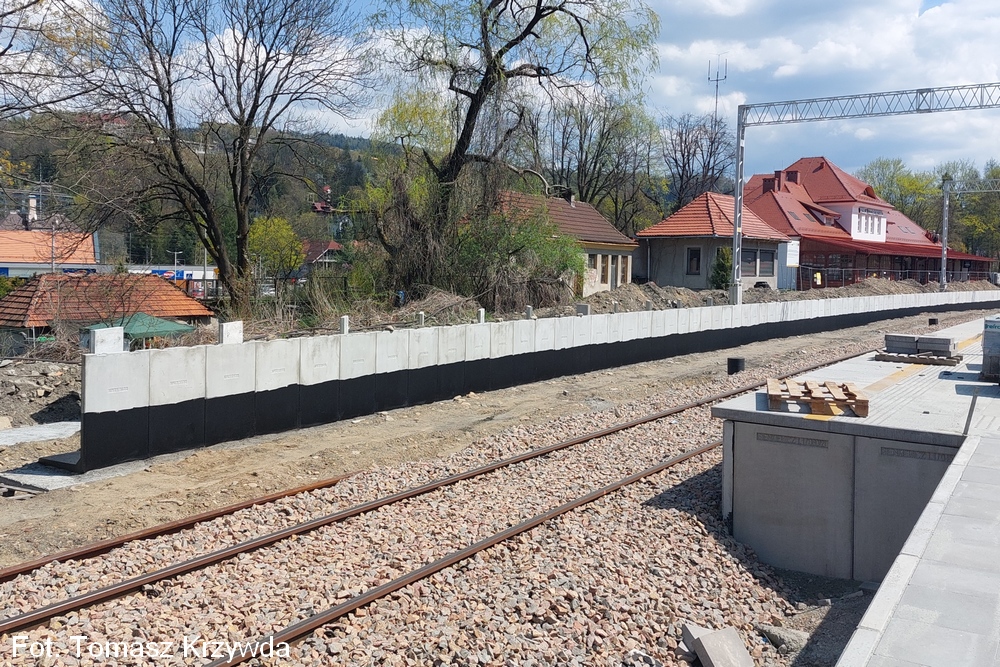

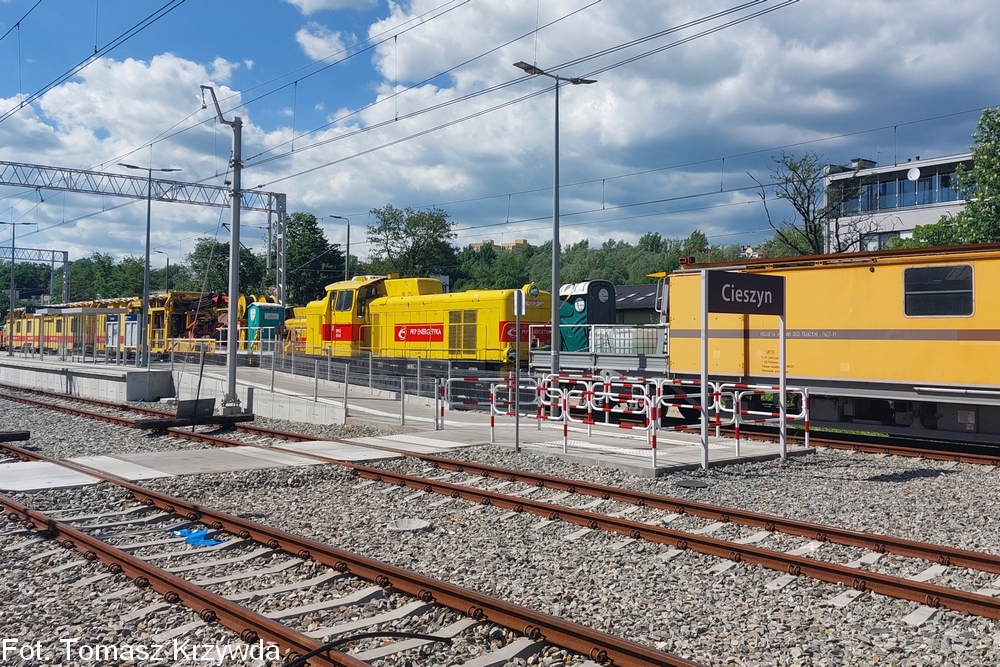

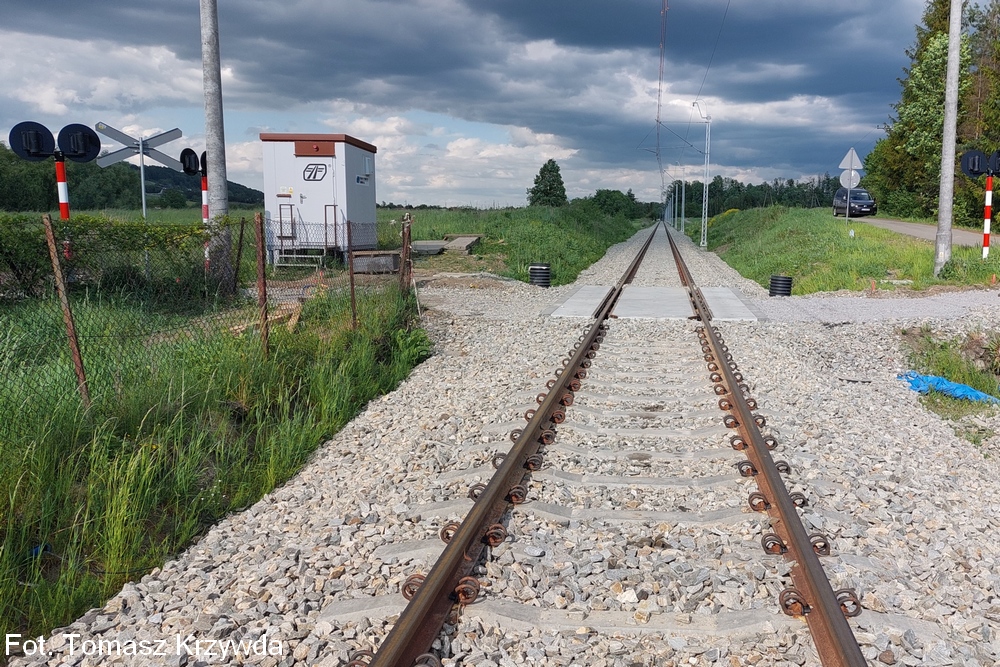

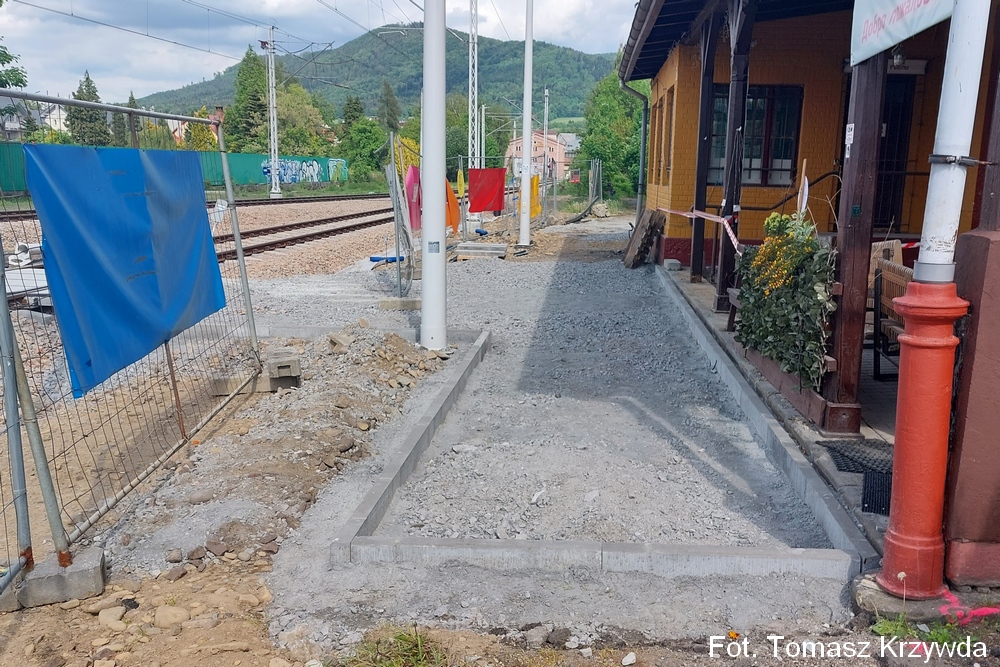

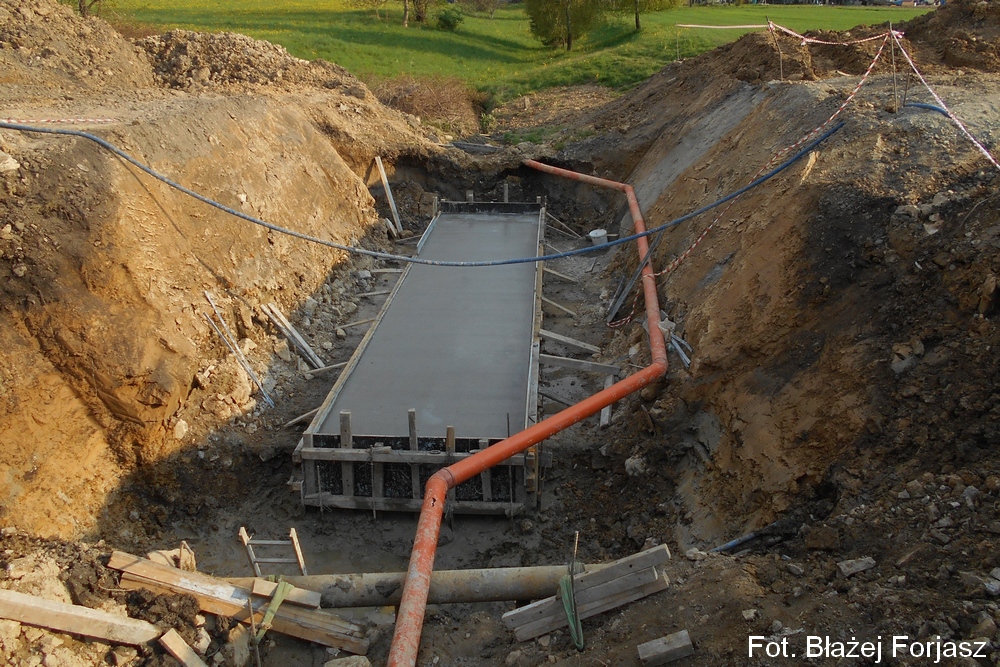

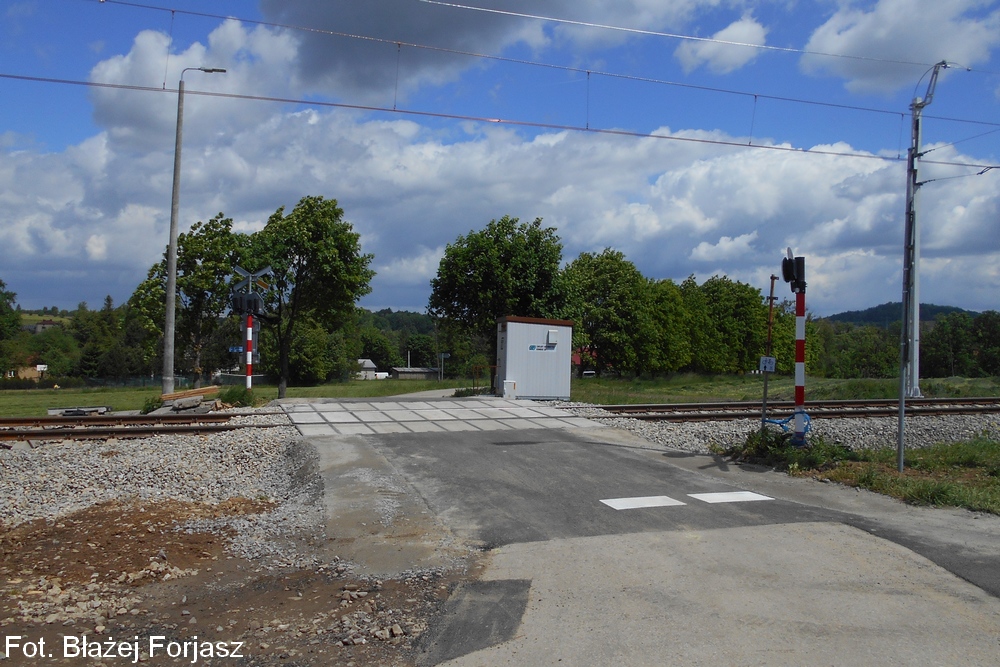

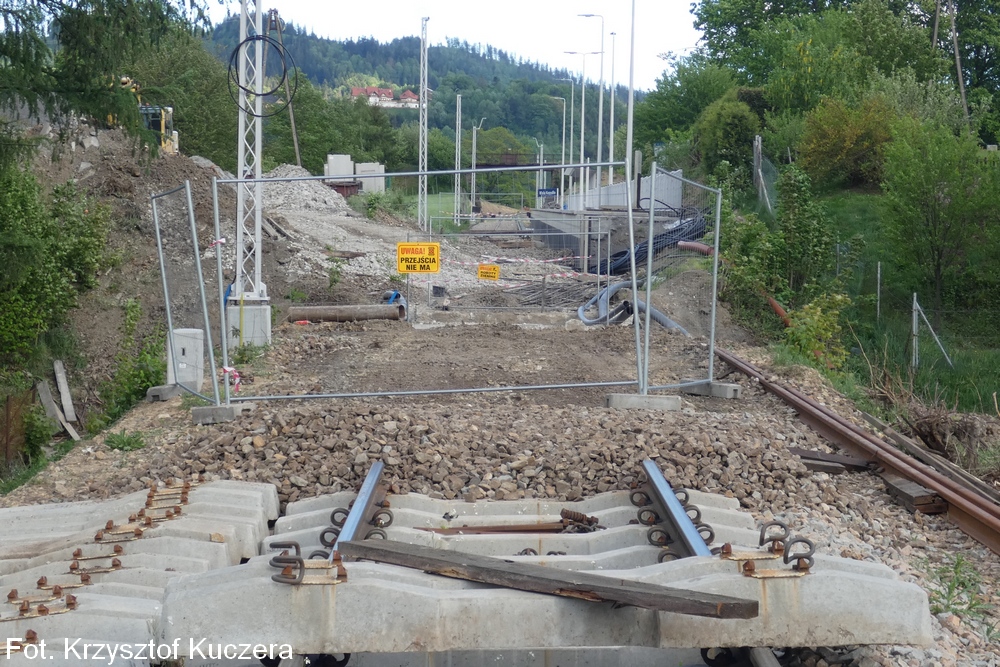

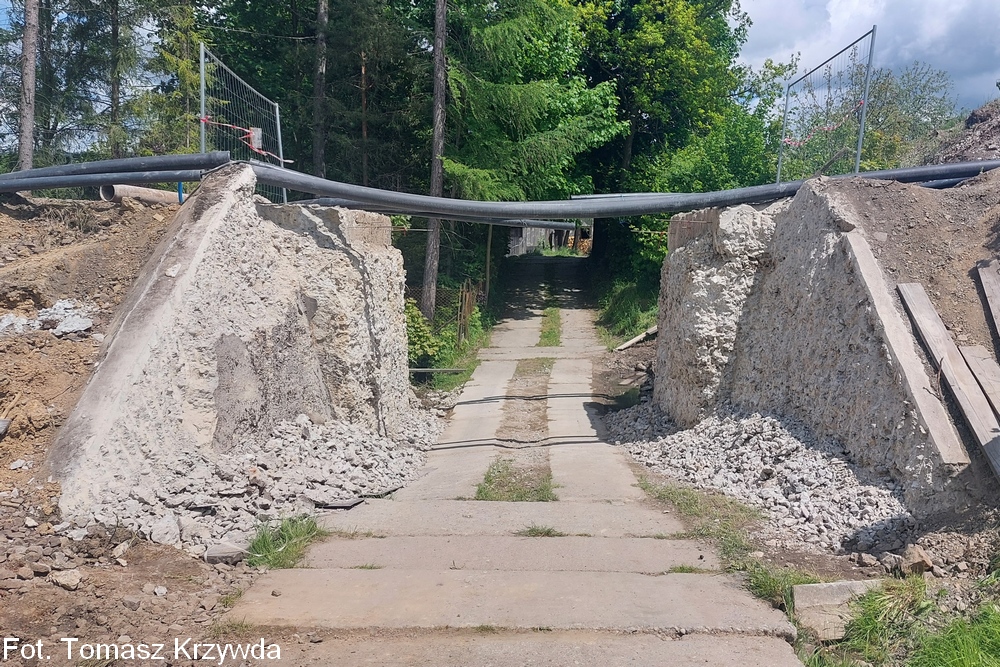

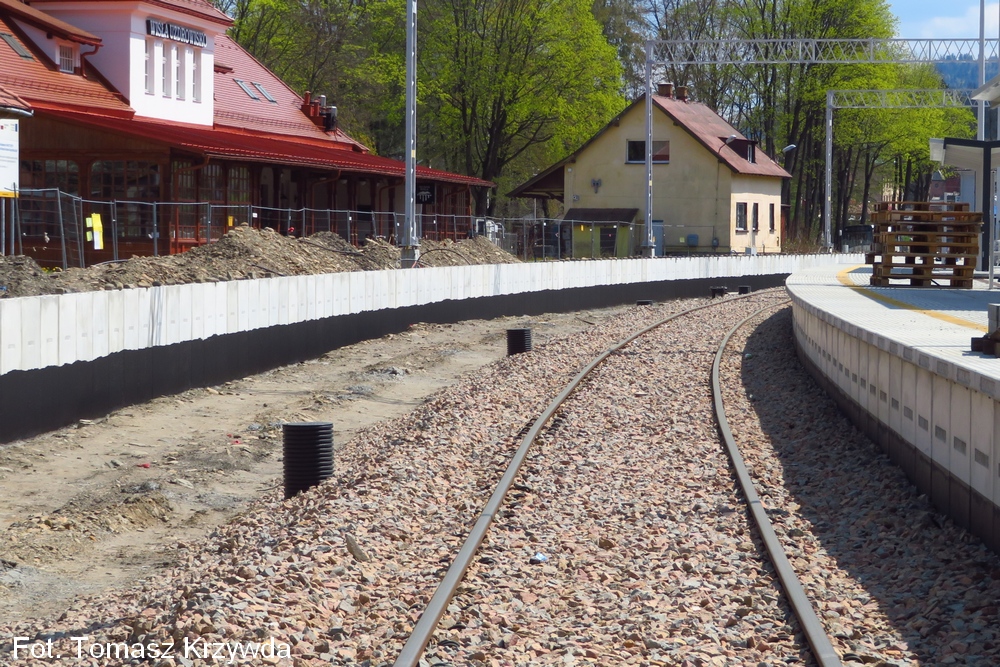

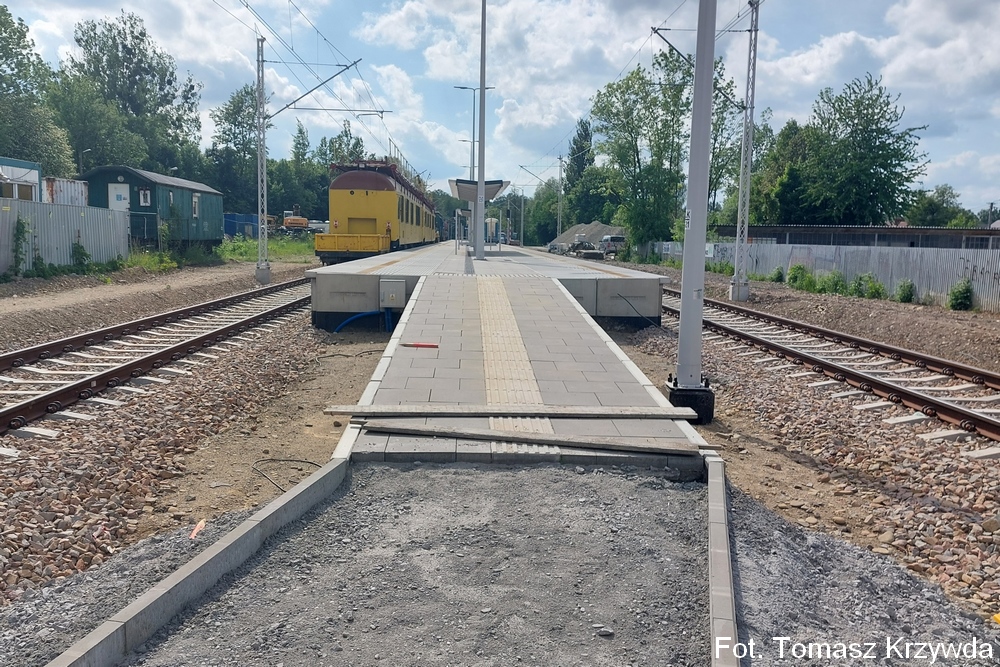

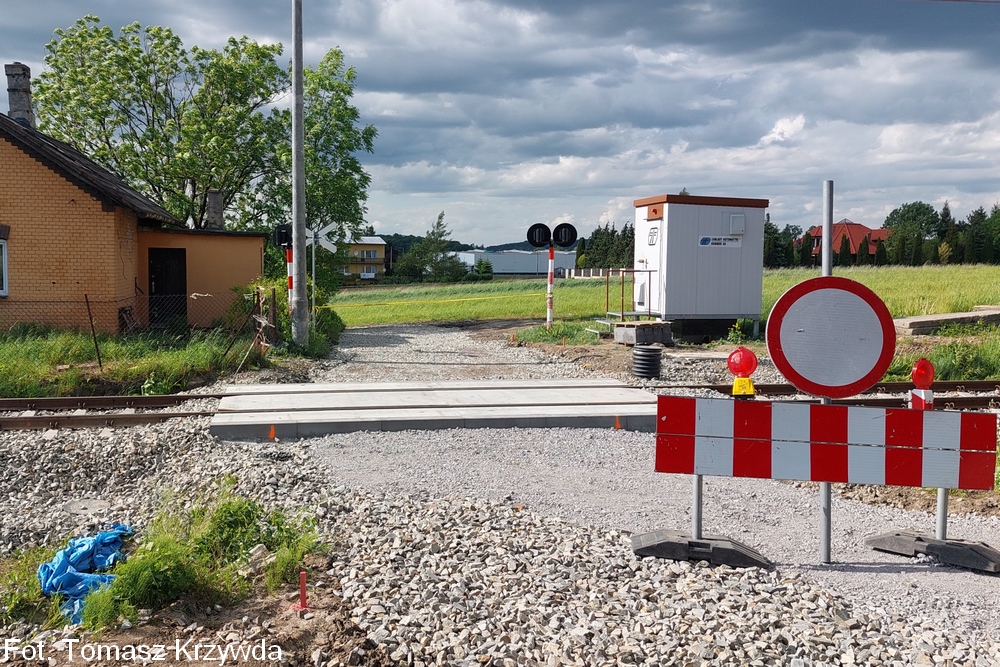

Wyremontowano przejazdy kolejowe z ulicami Spokojną w Bażanowicach oraz Folwarczną w Goleszowie. Zakończono zasadnicze prace elektryfikacyjne na szlaku Goleszów - Cieszyn. Wykonywano prace końcowe na przystankach Goleszów Górny oraz Cieszyn Uniwersytet. Wykonano przecisk pod nowy przepust w Goleszowie. Prace wykonało konsorcjum firm TORKOL Sp. z o.o. oraz MAR-BUD Sp. z o.o. (wraz z podwykonawcami m.in. PKP Energetyką S.A. oraz firmą Nowak-Mosty sp. z o.o.).
Uzyskano oficjalną informację odnośnie wznowienia ruchu pociągów od Skoczowa do Goleszowa na 4 września 2022. Zobacz oficjalną odpowiedź Urzędu Marszałkowskiego Województwa Śląskiego w tej sprawie.
Zobacz przygotowany rozkład jazdy na okres od 4 września do 15 października na linii nr 190 odcinek (Katowice) Skoczów - Goleszów
Opublikowano 1 lipca 2022 roku
