Rewitalizacja linii kolejowych z Bronowa do Wisły Głębce oraz z Goleszowa do Cieszyna luty 2022

Kalendarium wydarzeń

listopad 2019 | grudzień 2019 | styczeń 2020 | luty 2020 | marzec 2020 | kwiecień 2020 | maj 2020 | czerwiec 2020 | lipiec 2020 | sierpień 2020 | wrzesień 2020 | październik 2020 | listopad 2020 | grudzień 2020 | styczeń 2021 | luty 2021 | marzec 2021 | kwiecień 2021 | maj 2021 | czerwiec 2021 | lipiec 2021 | sierpień 2021 | wrzesień 2021 | październik 2021 | listopad 2021 | grudzień 2021 | styczeń 2022 | luty 2022 | marzec 2022 | kwiecień 2022 | maj 2022 | czerwiec 2022 | lipiec 2022 | sierpień 2022 | wrzesień 2022 | październik 2022 | listopad 2022 | grudzień 2022 | styczeń-kwiecień 2023

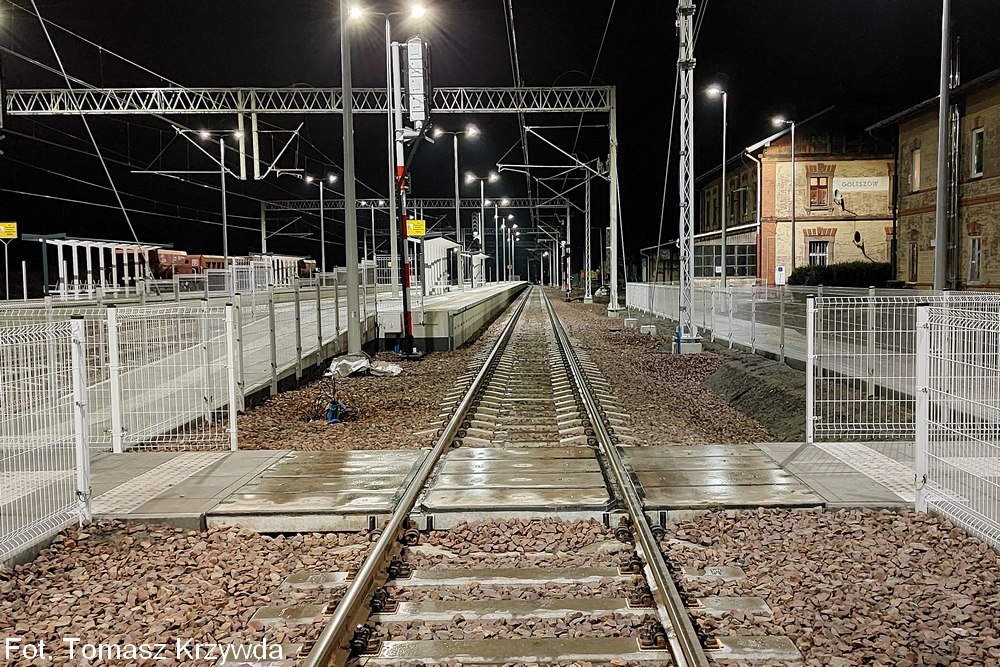

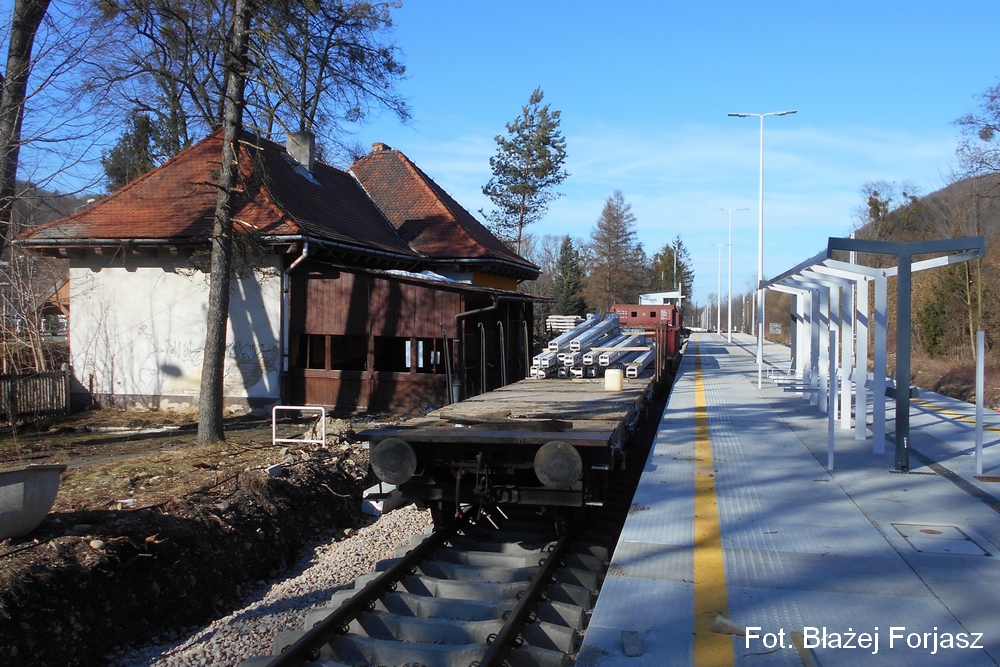

Luty 2022

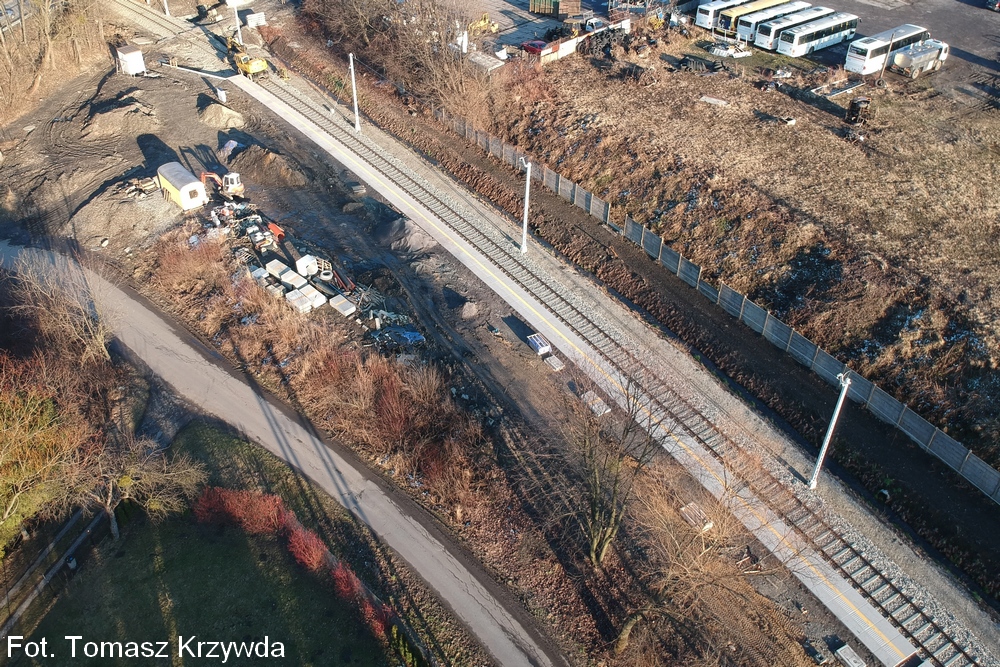

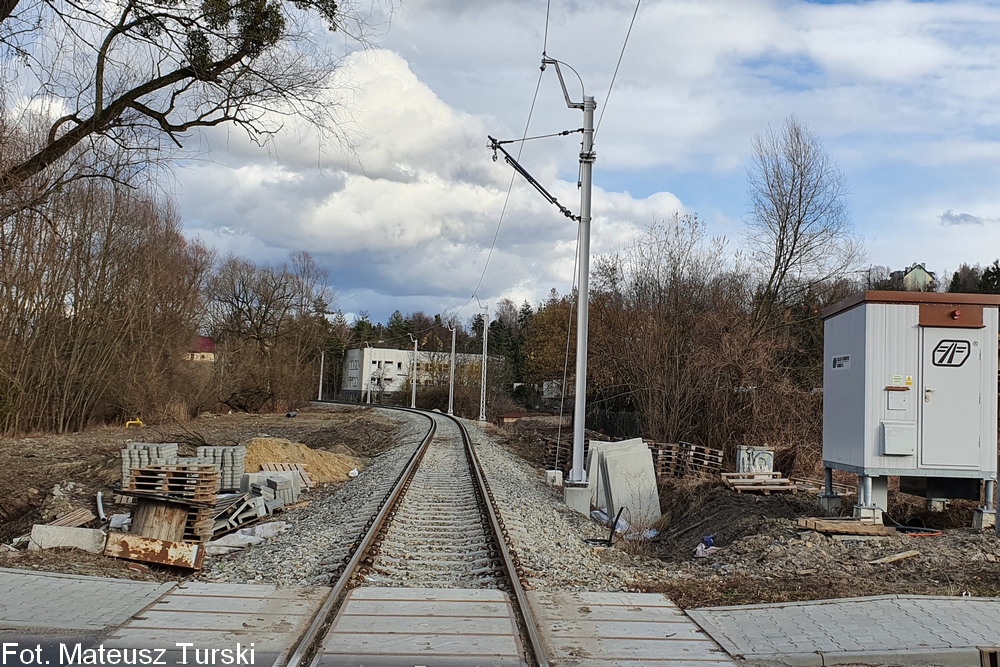

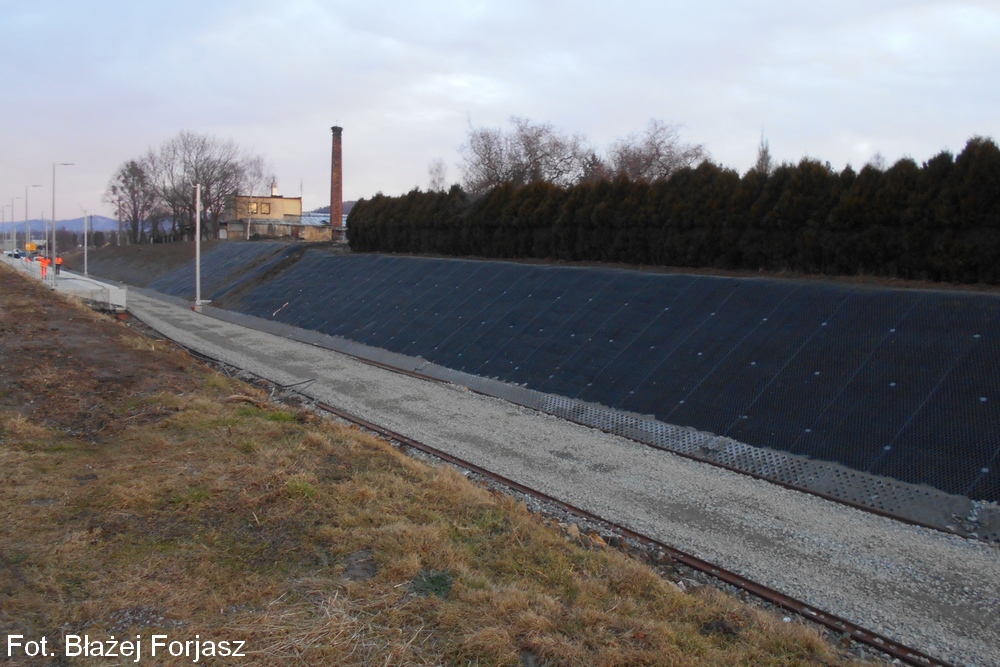

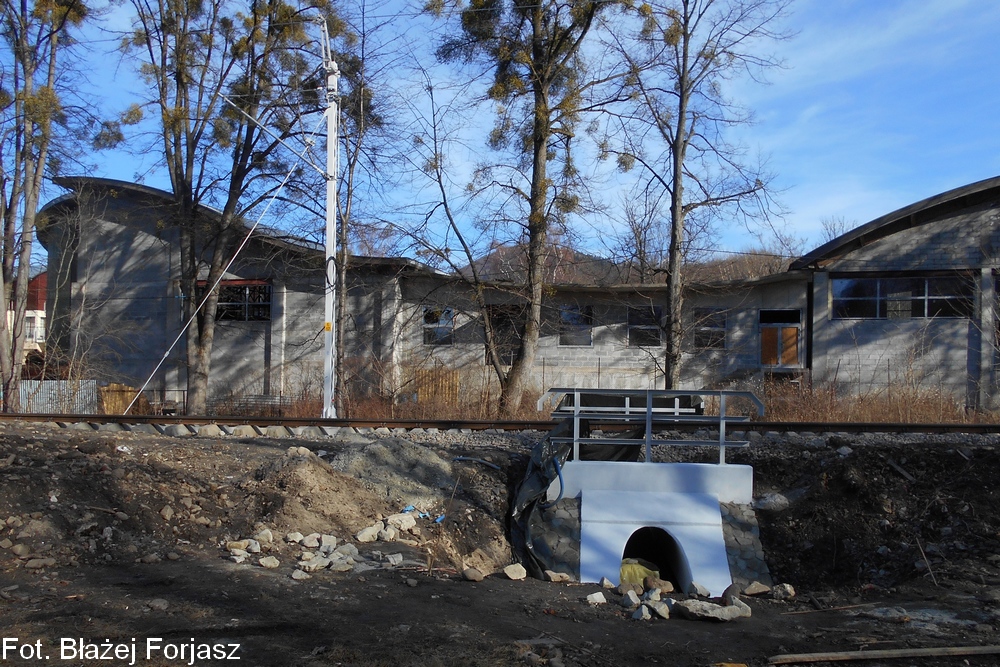

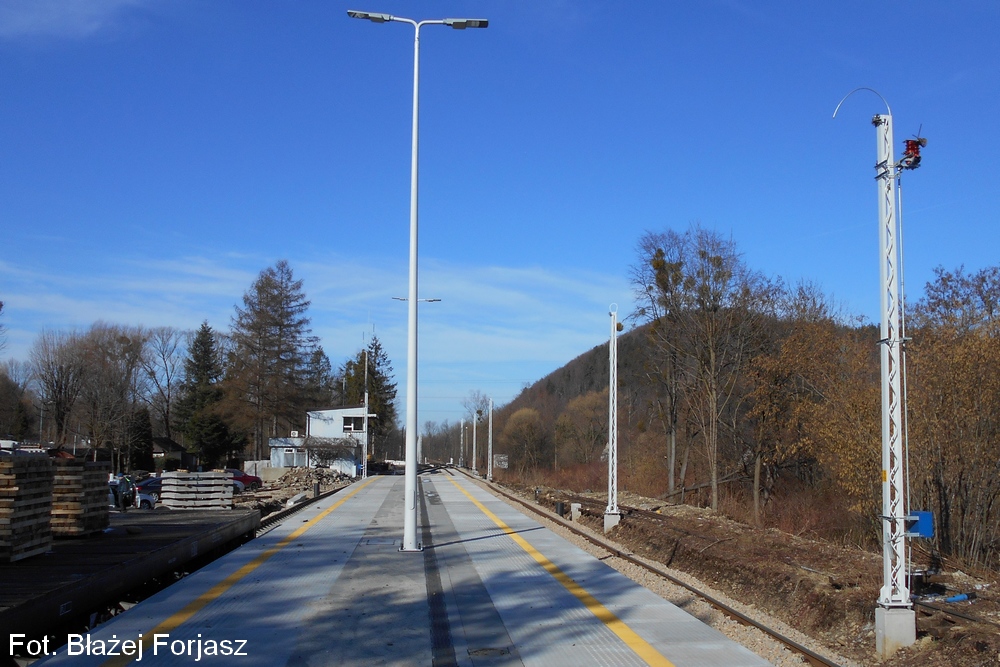

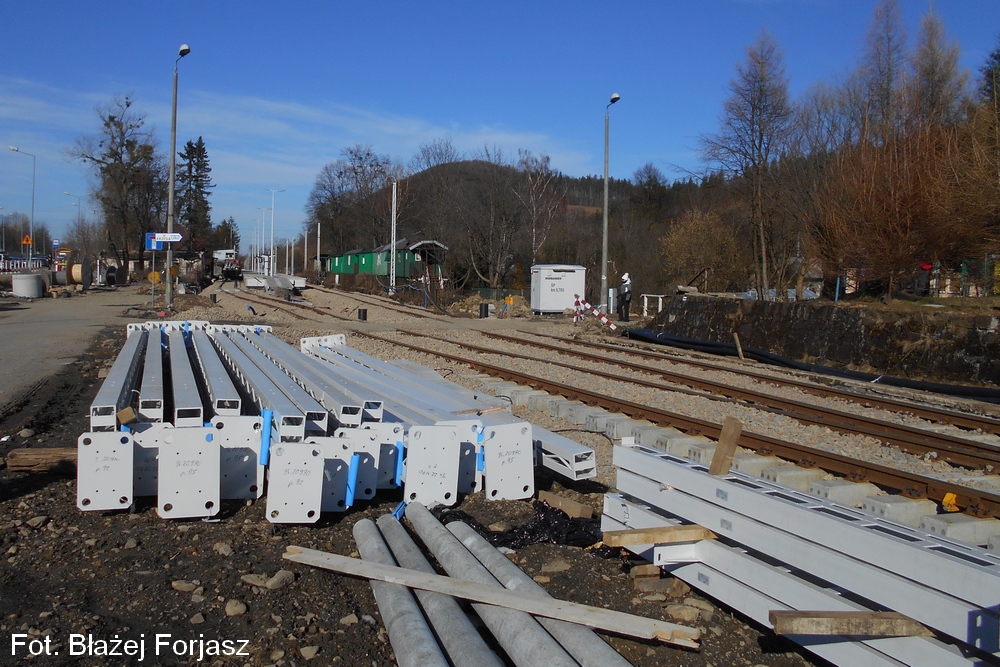

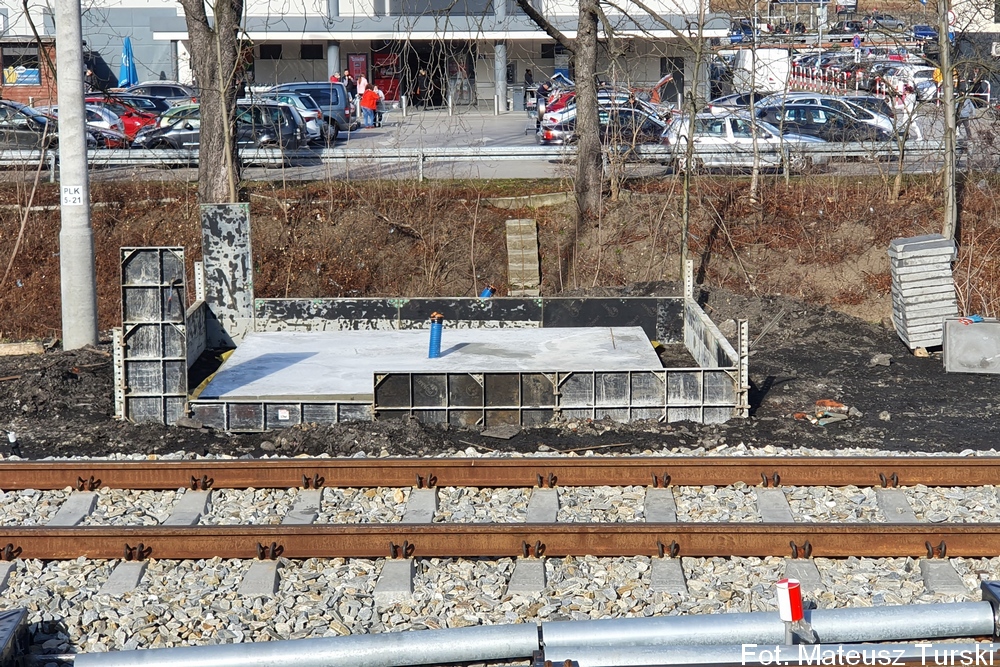

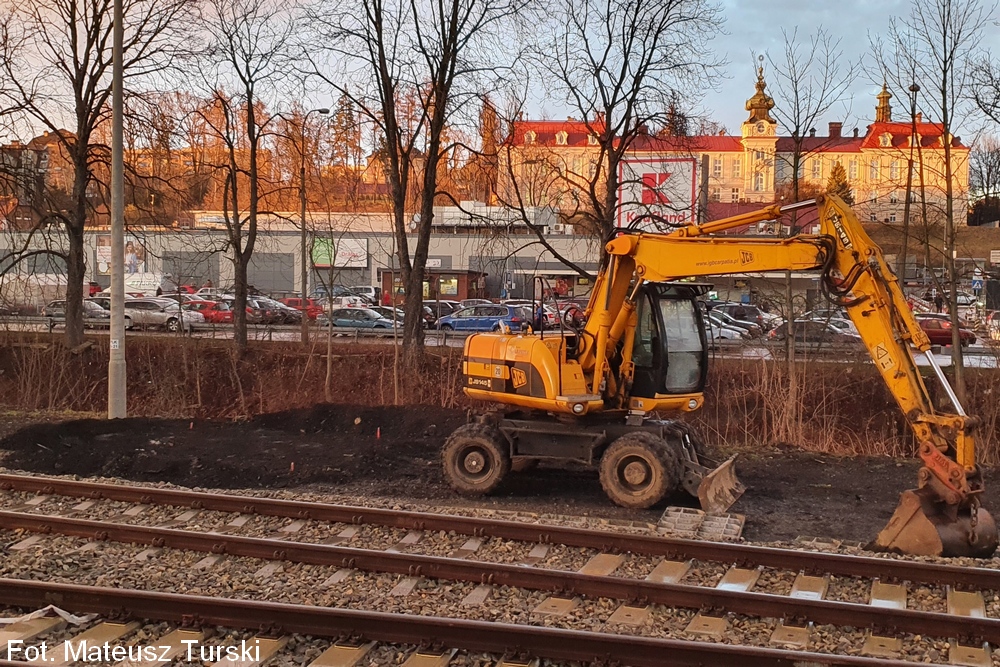

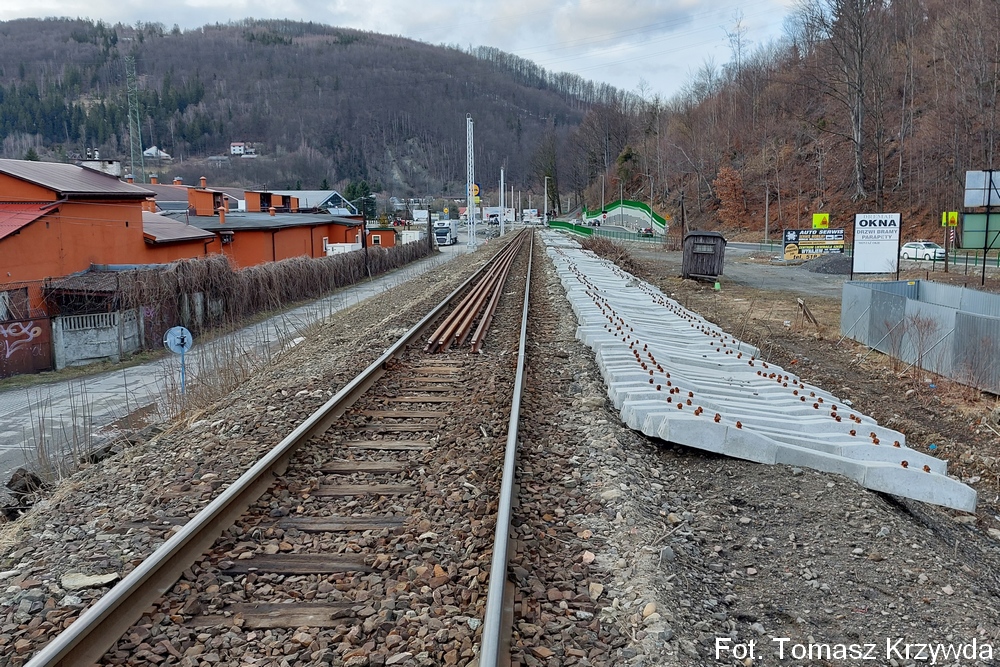

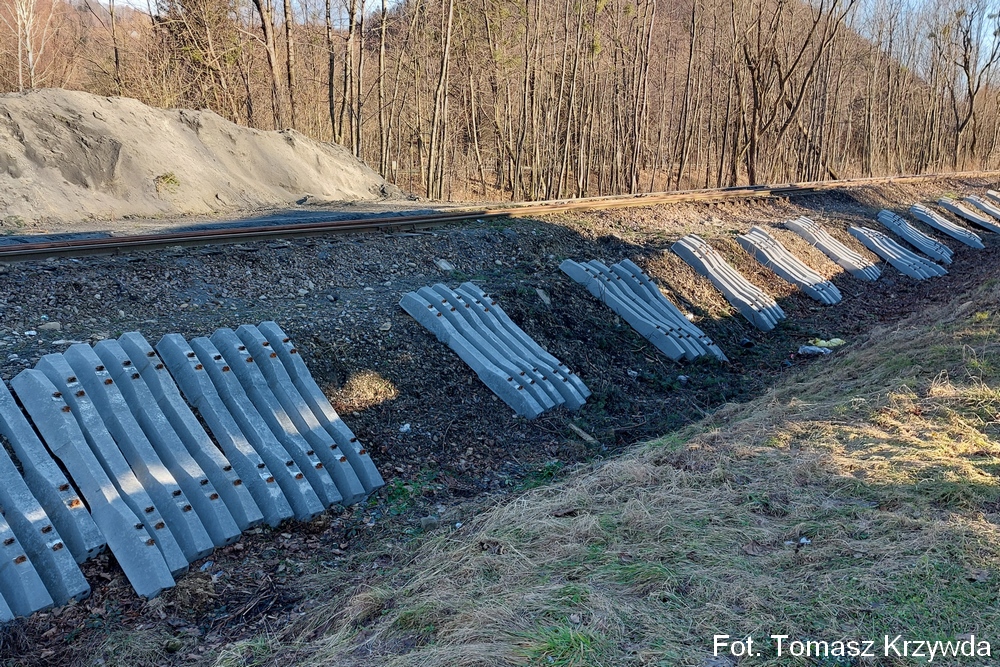

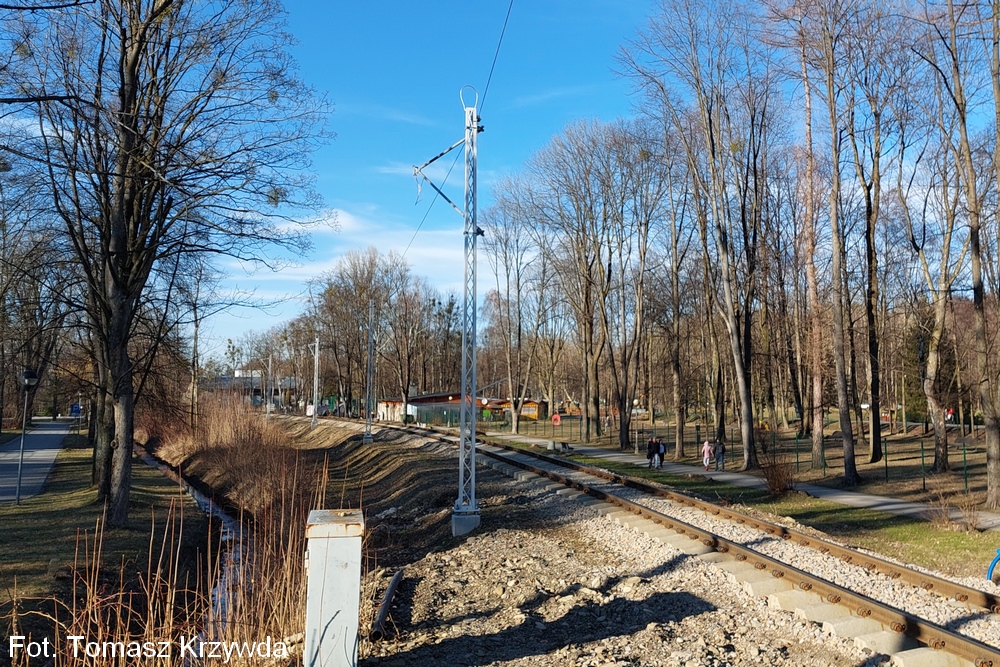

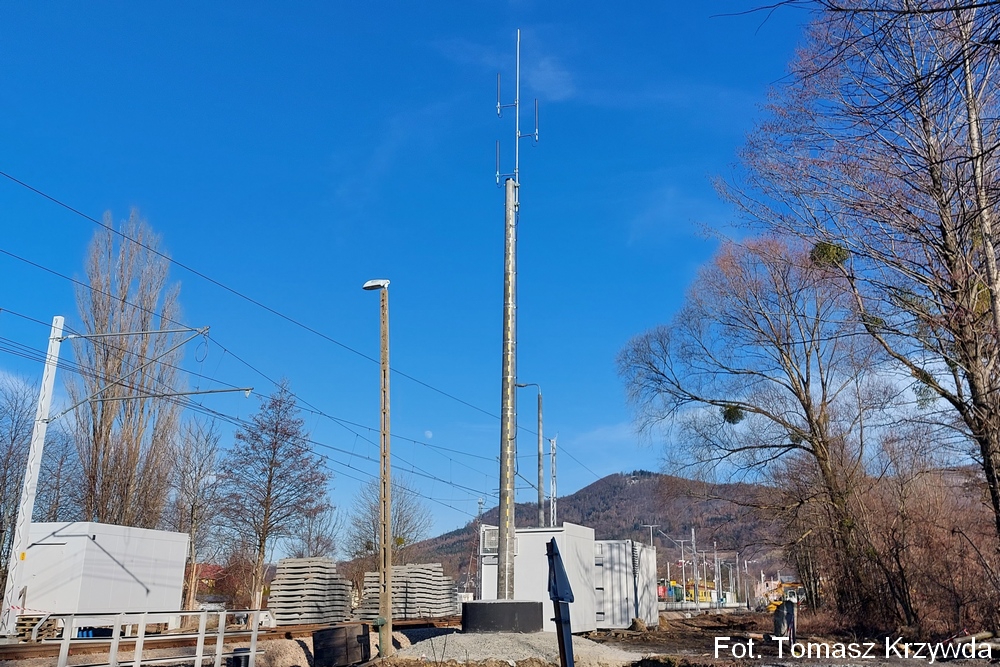

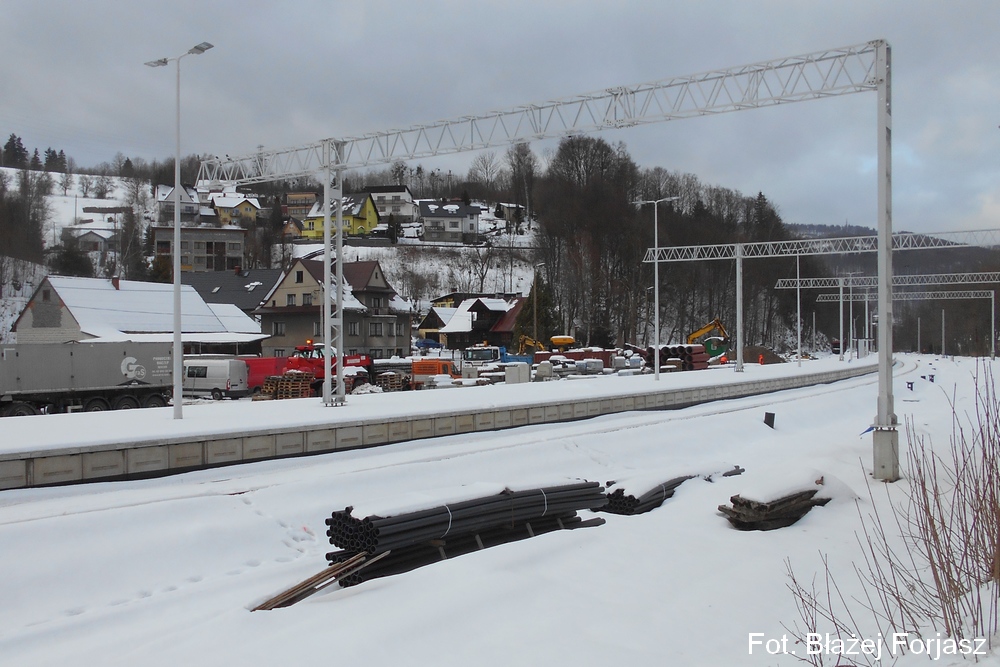

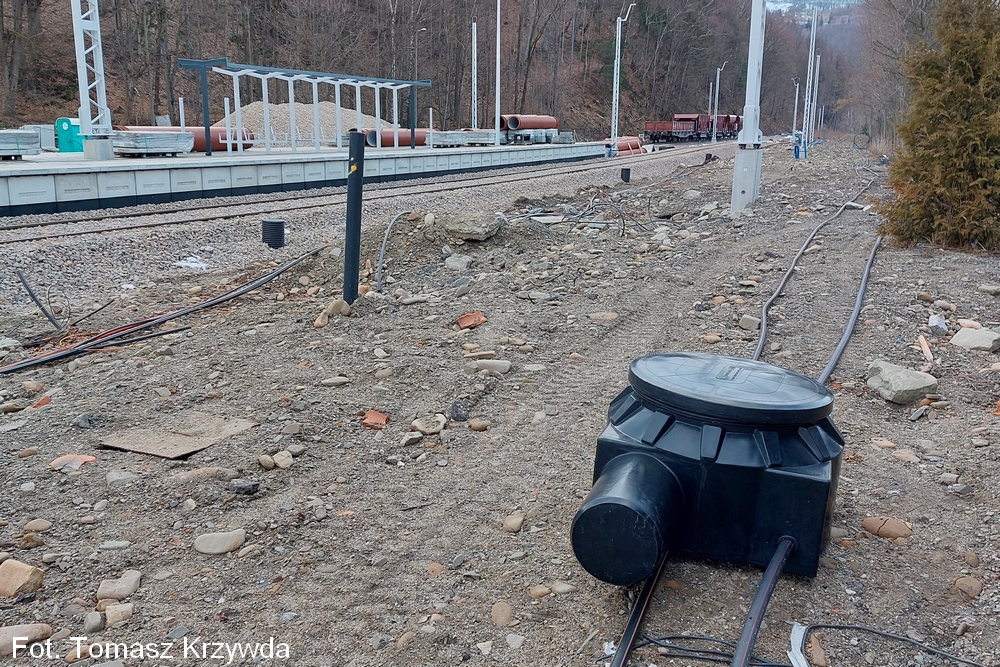

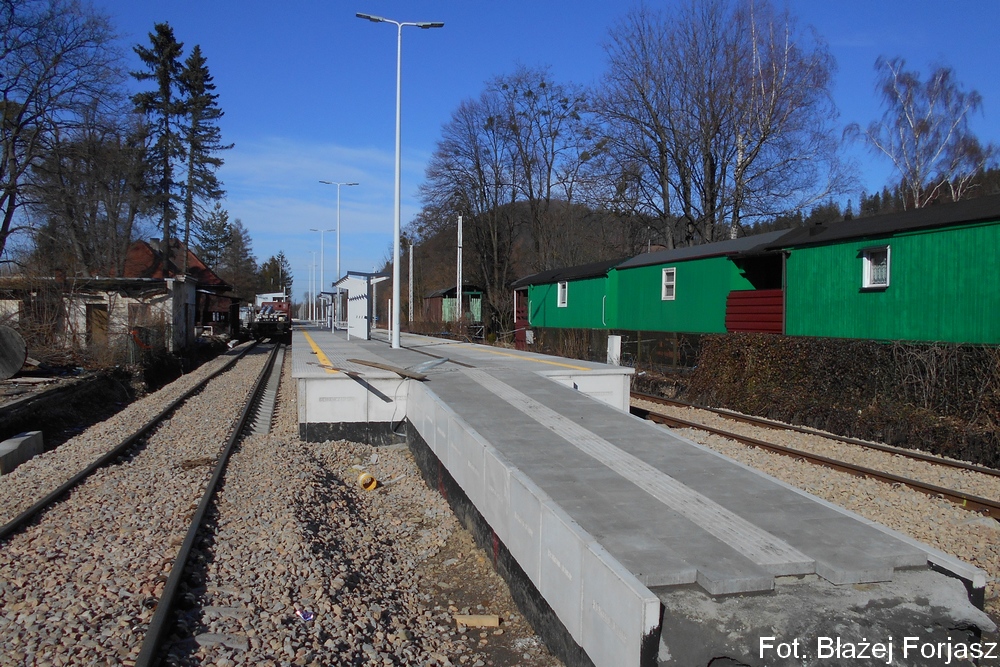

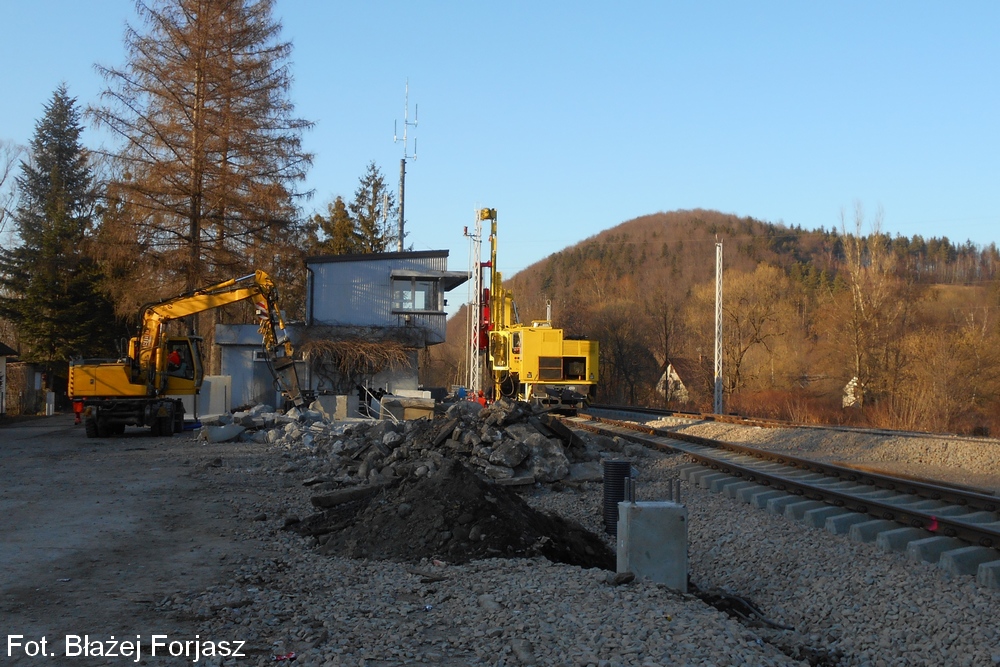

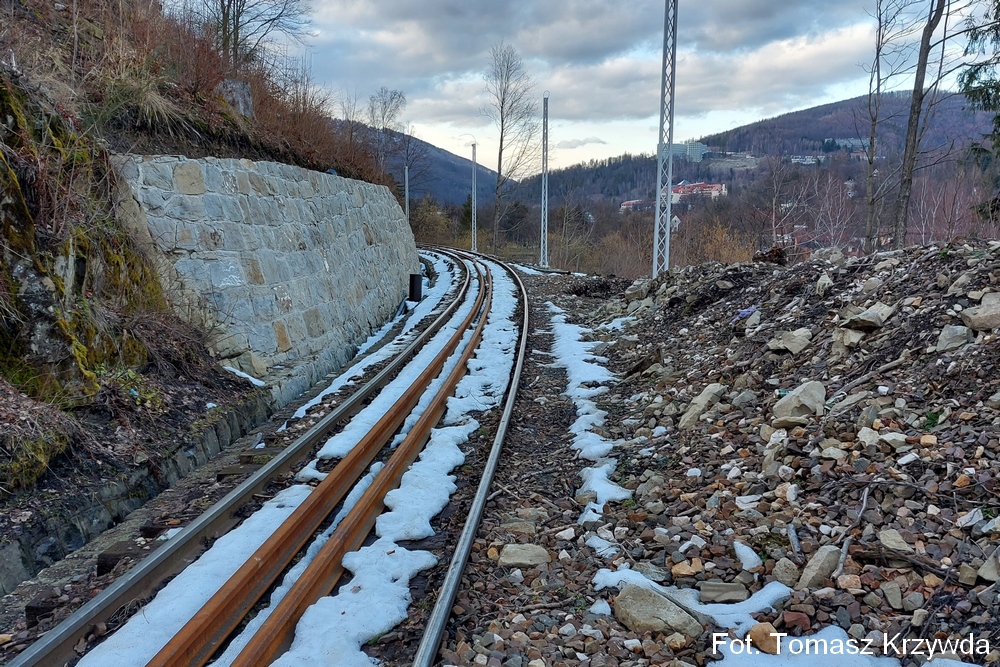

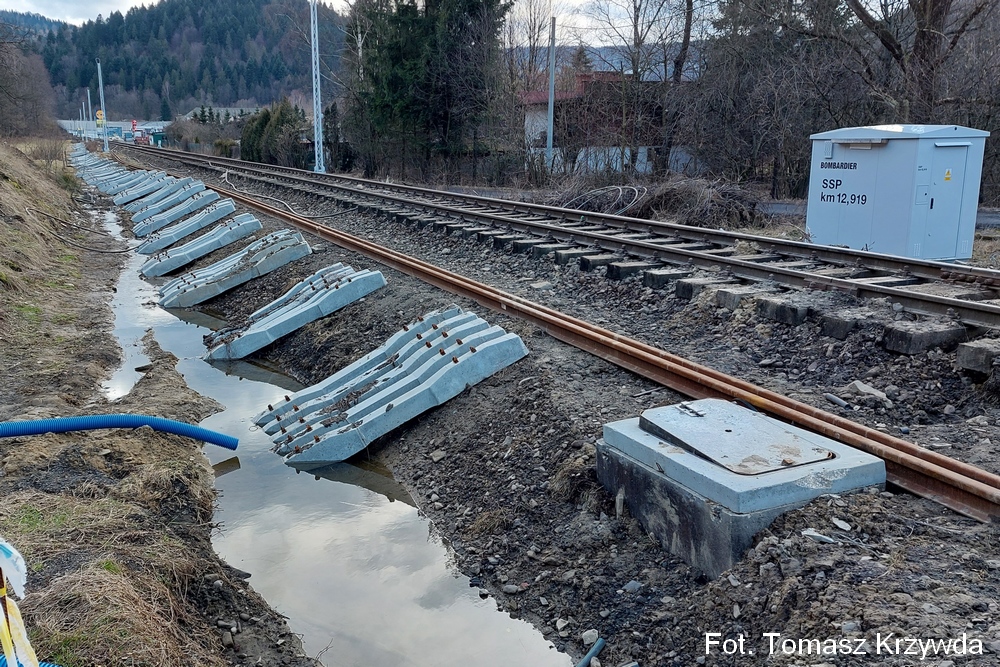

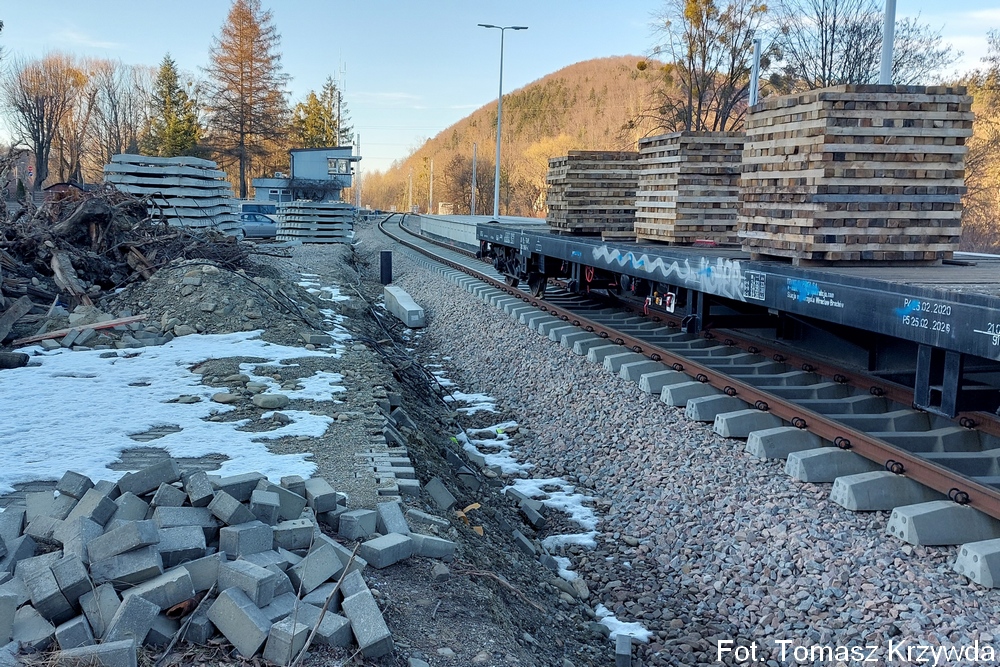

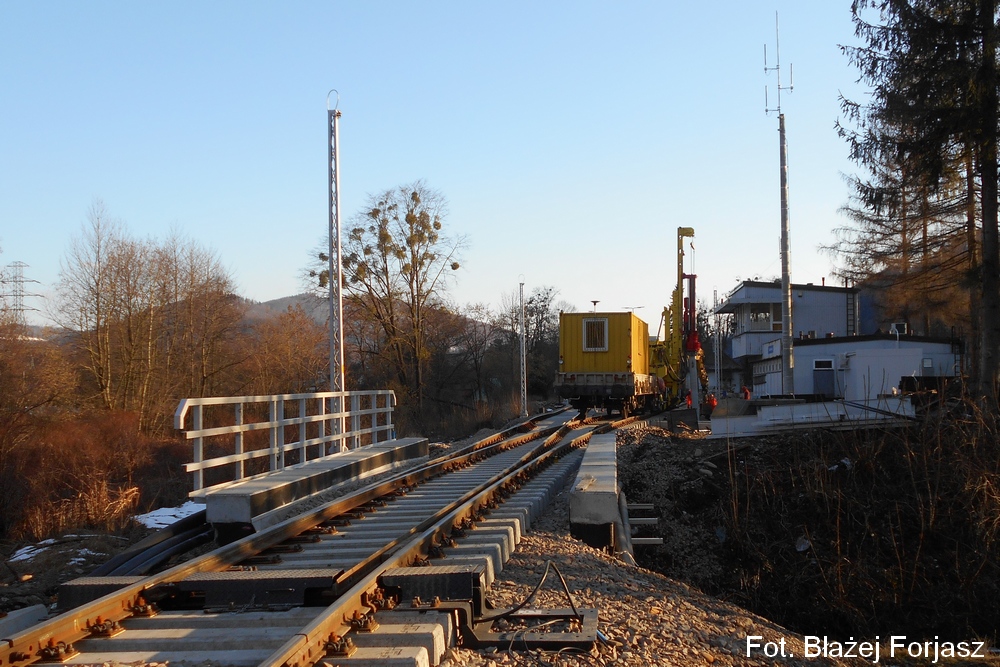

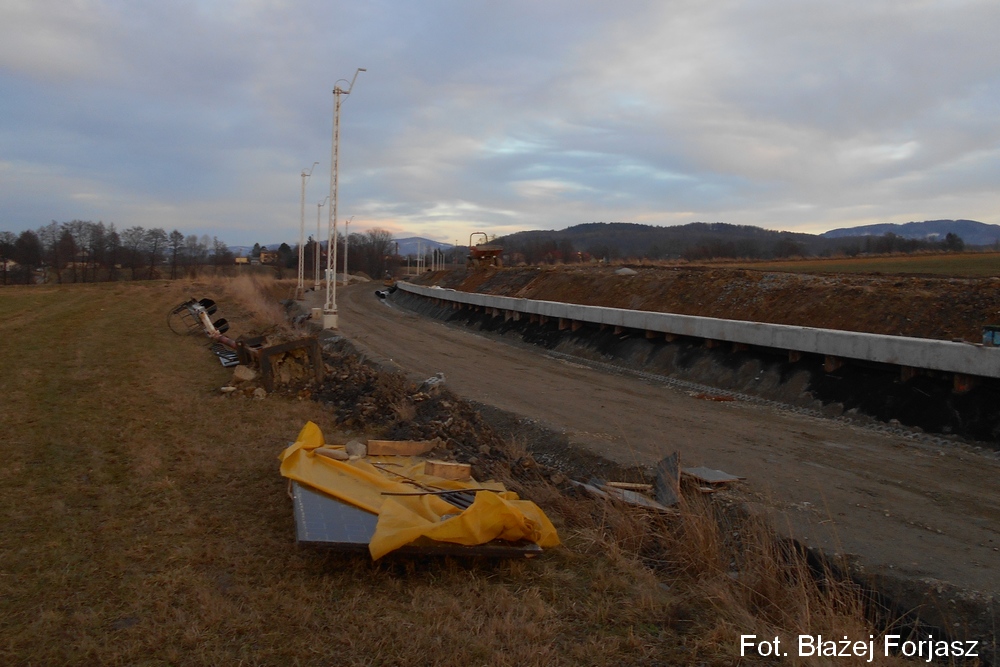

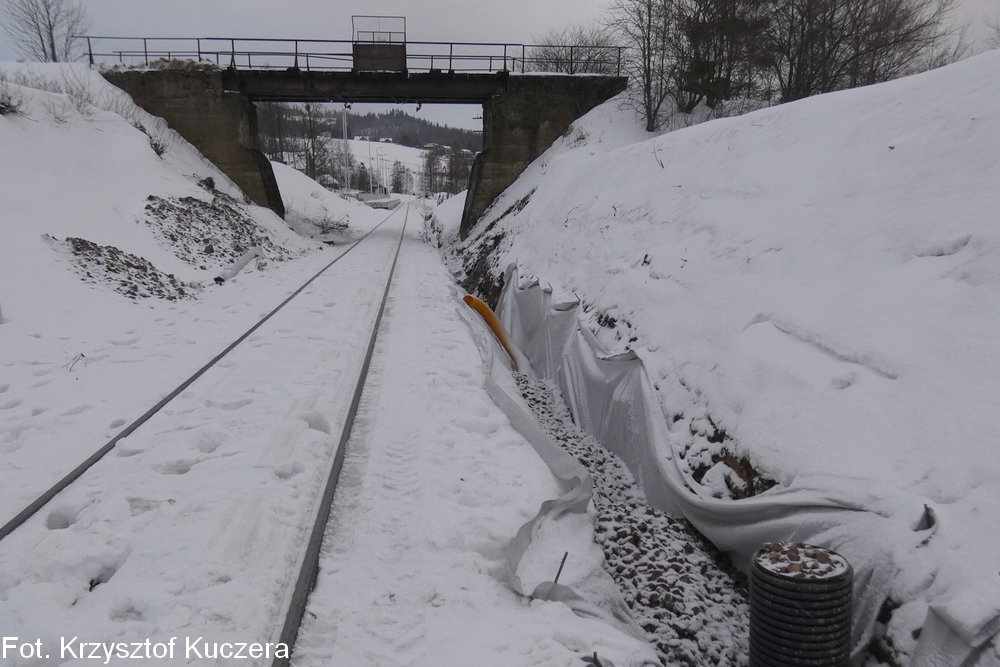

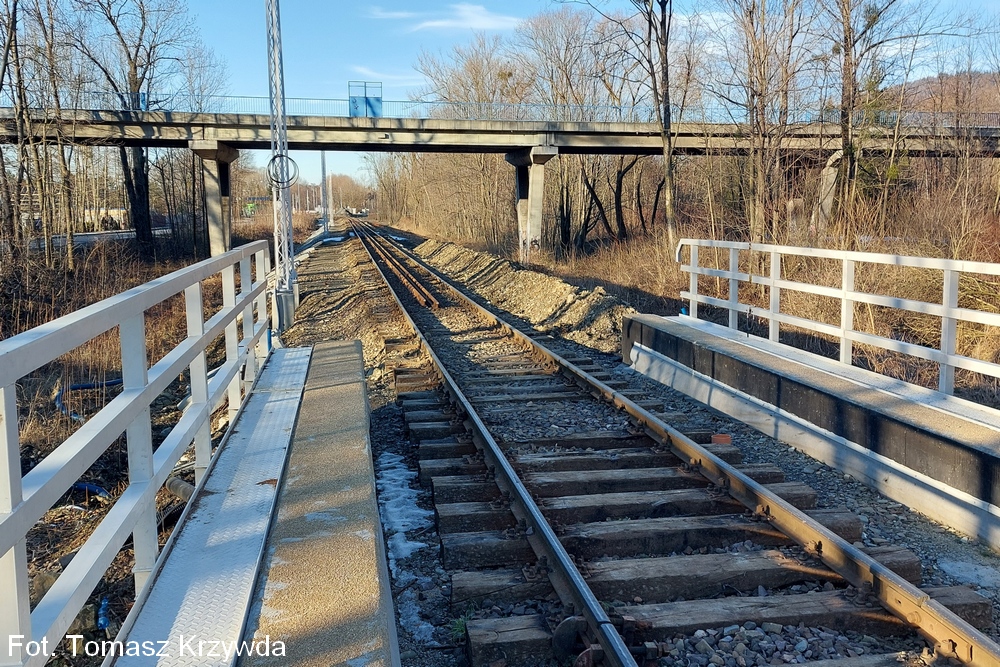

Rozpoczęto wykonywanie prac sieciowych między Goleszowem a Bażanowicami (wieszanie wieszaków, rozciągnięcie linki uziemiającej). Zakończono likwidację osuwiska w Bażanowicach. Wykonano wzmocnienie cementem na ostatnim odcinku Dzięgielów - Bażanowice. Rozpoczęto prace końcowe w Goleszowie Górnym. Prace wykonało konsorcjum firm TORKOL Sp. z o.o. oraz MAR-BUD Sp. z o.o. (wraz z podwykonawcami - m.in. Drocomplex s.c.).

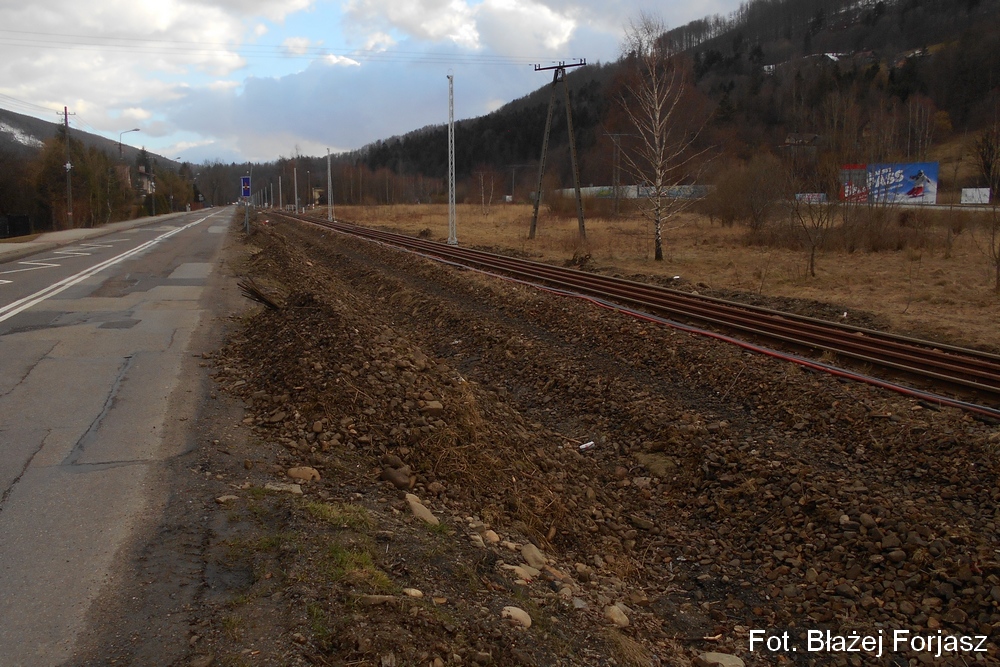

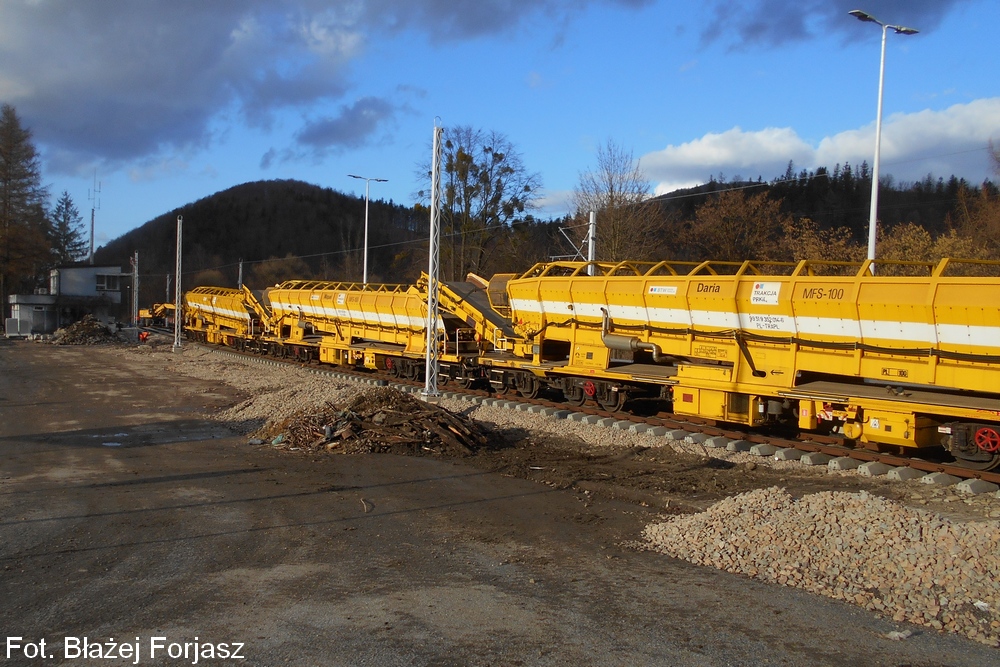

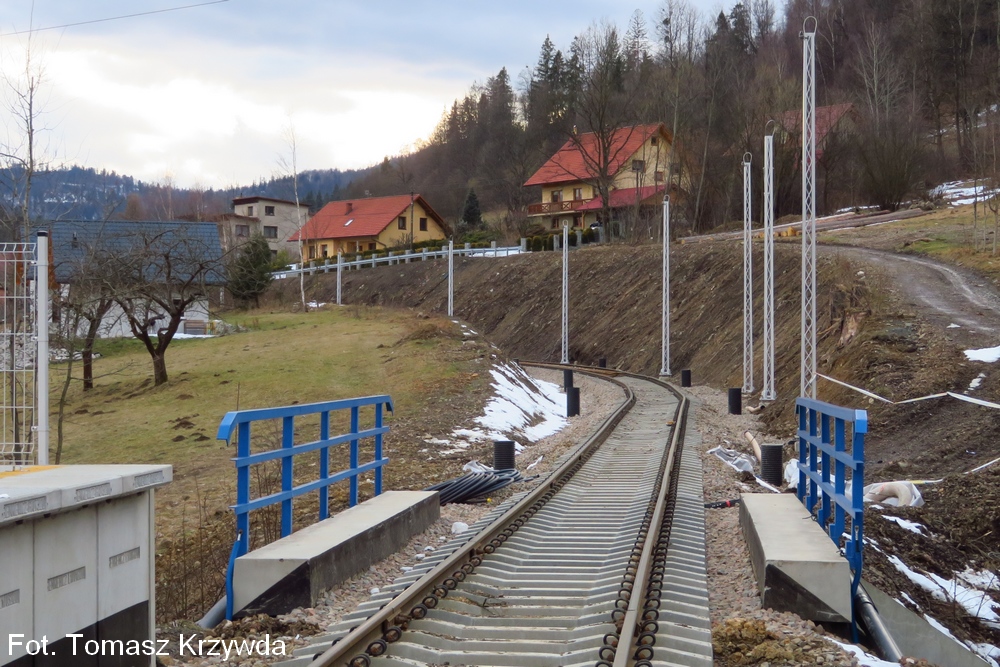

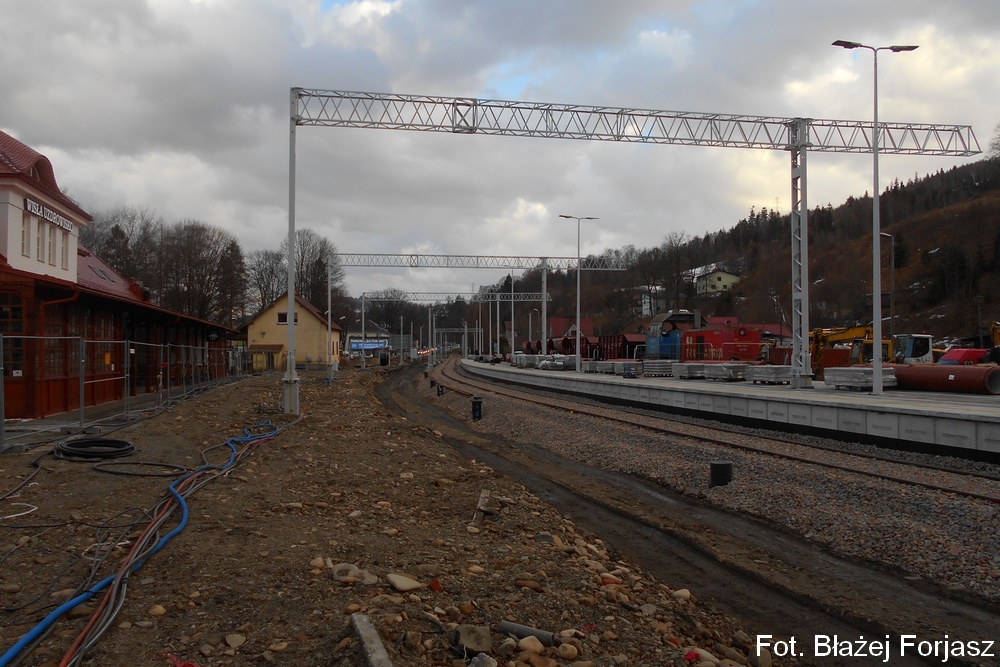

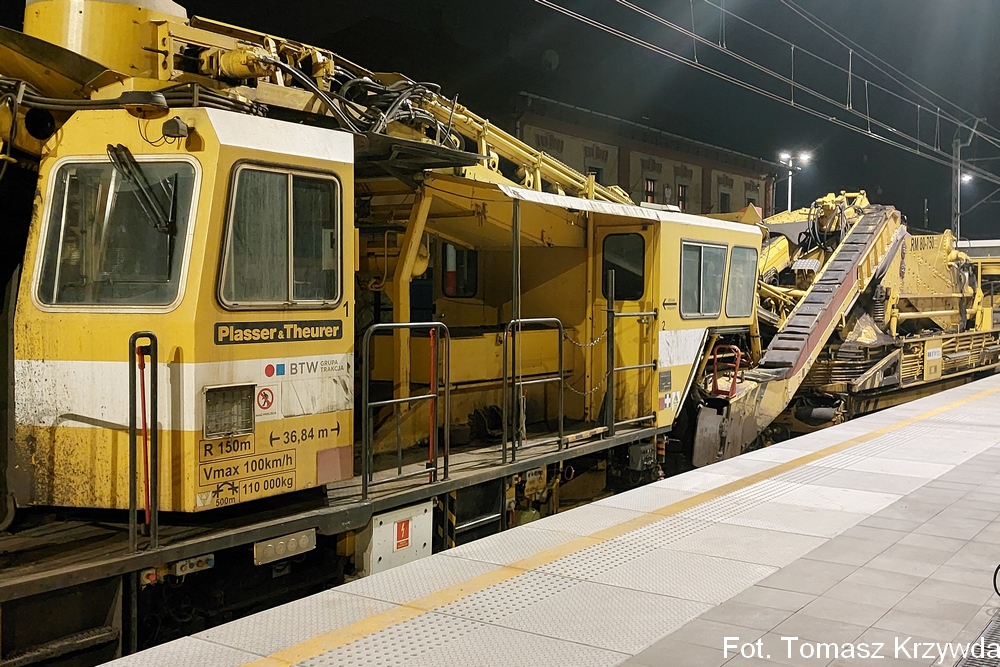

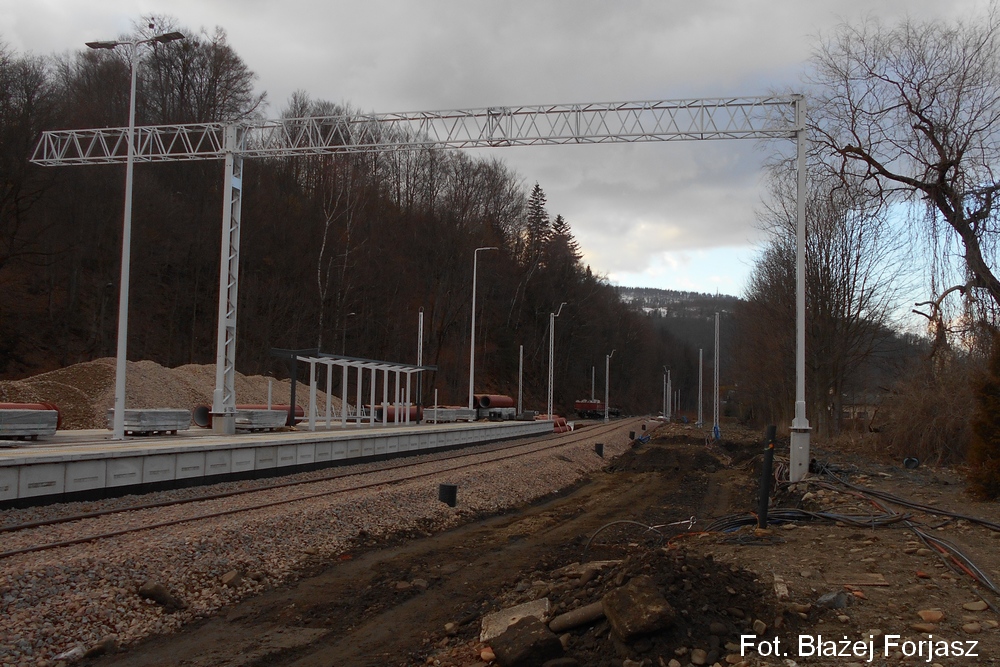

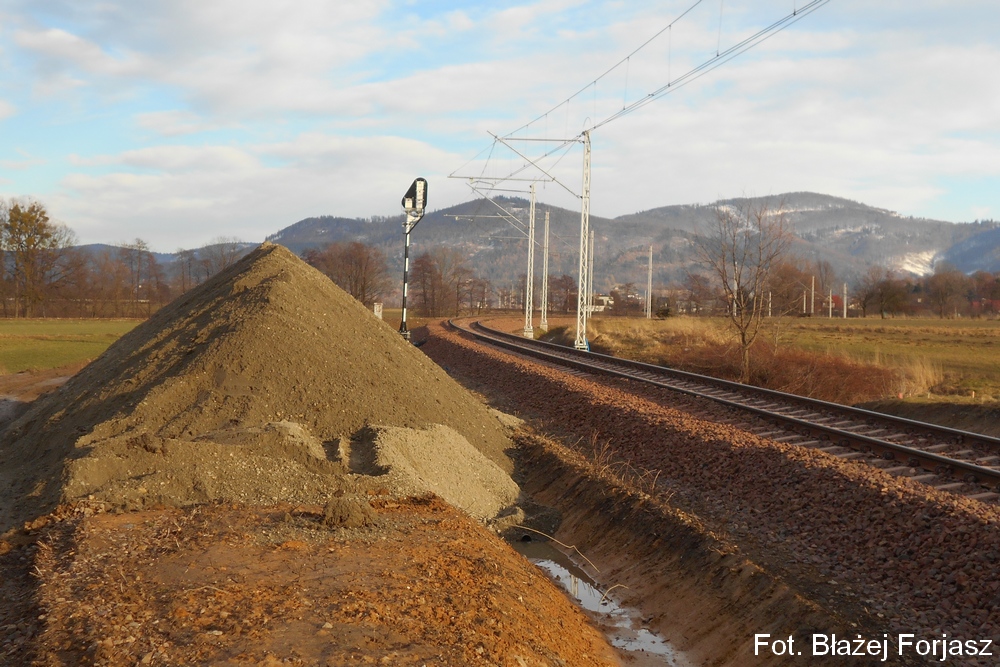

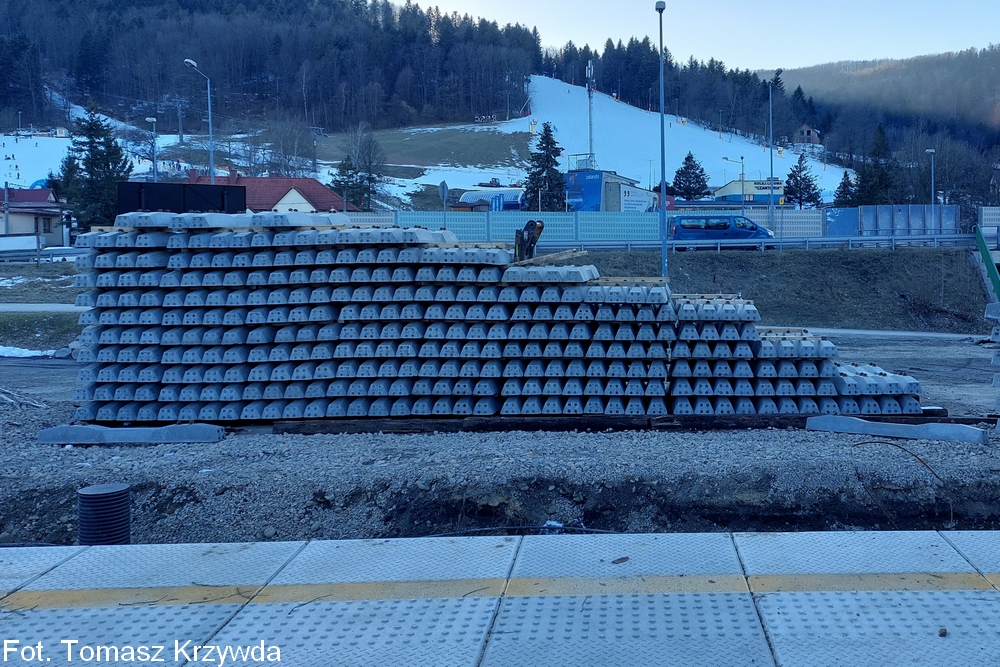

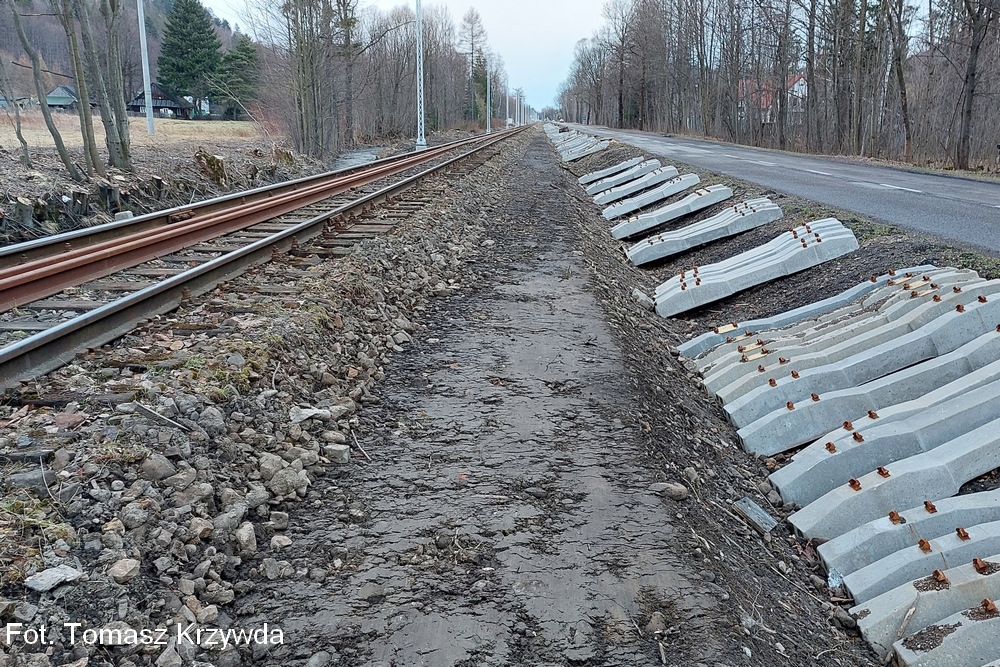

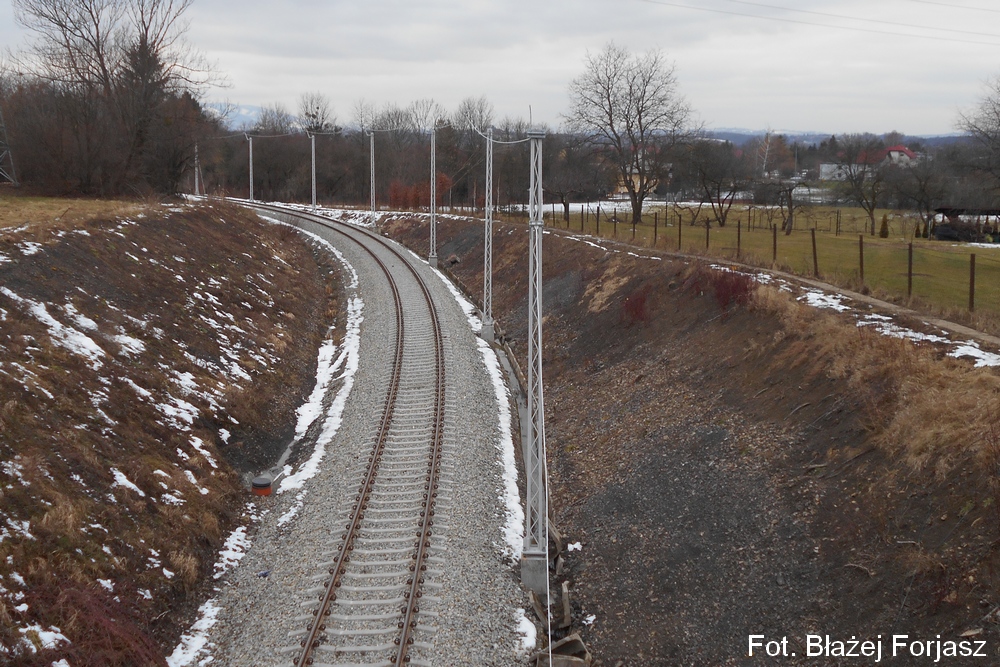

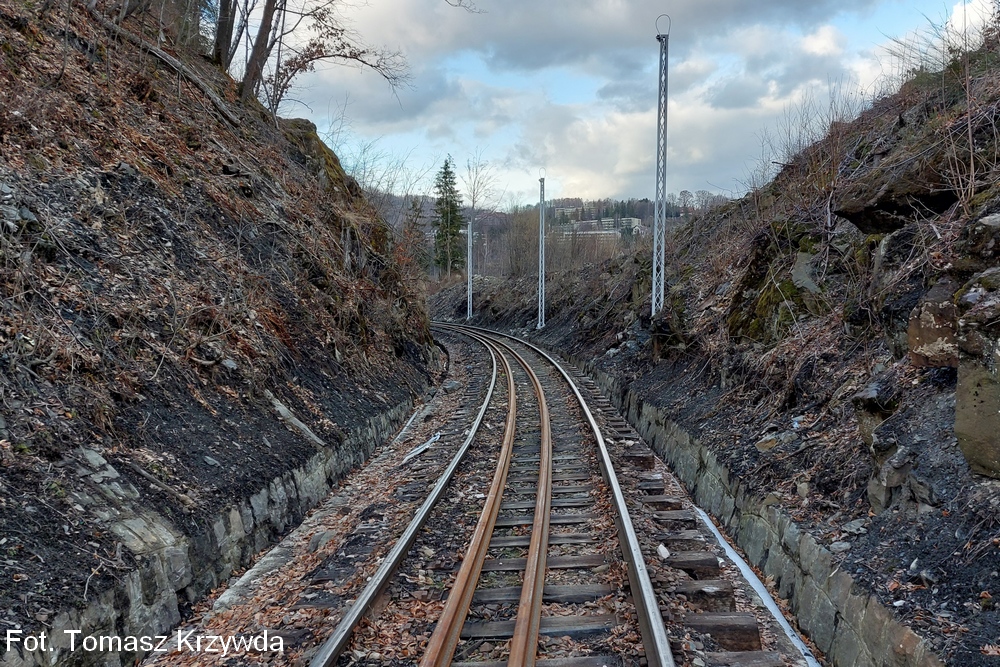

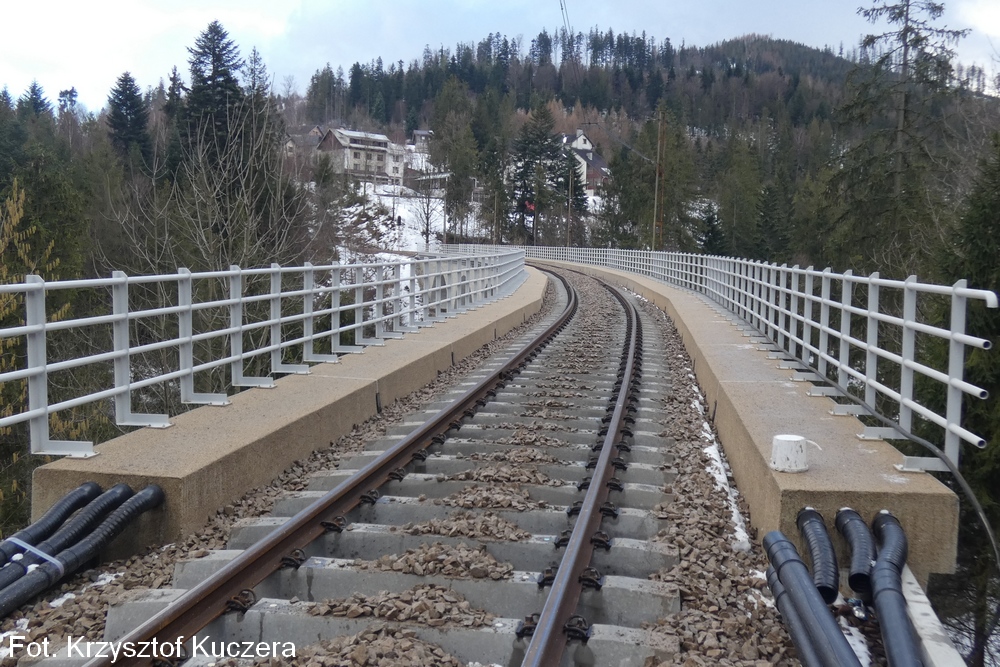

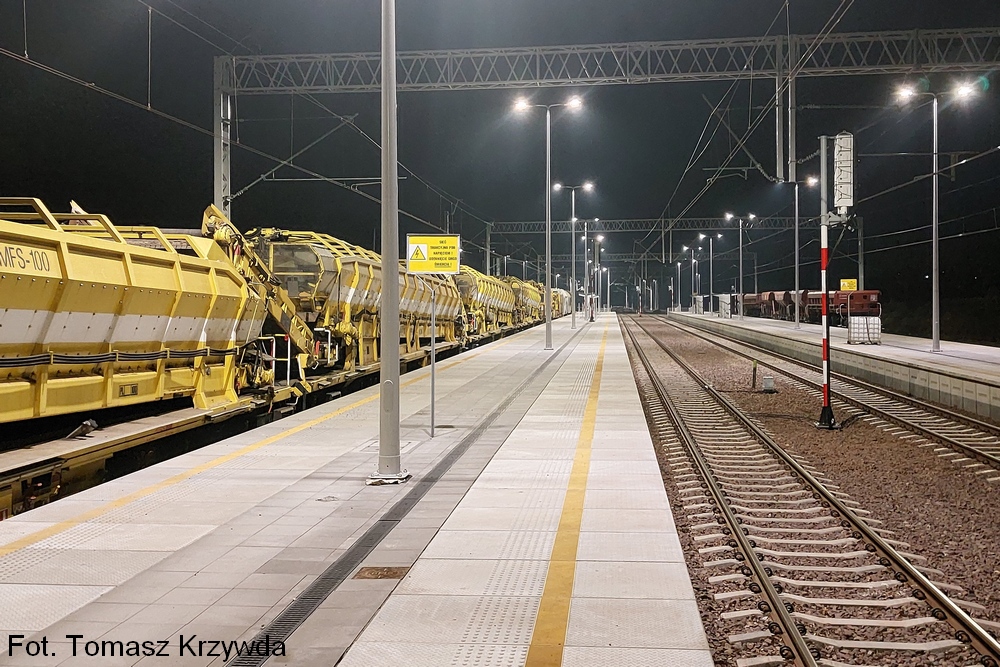

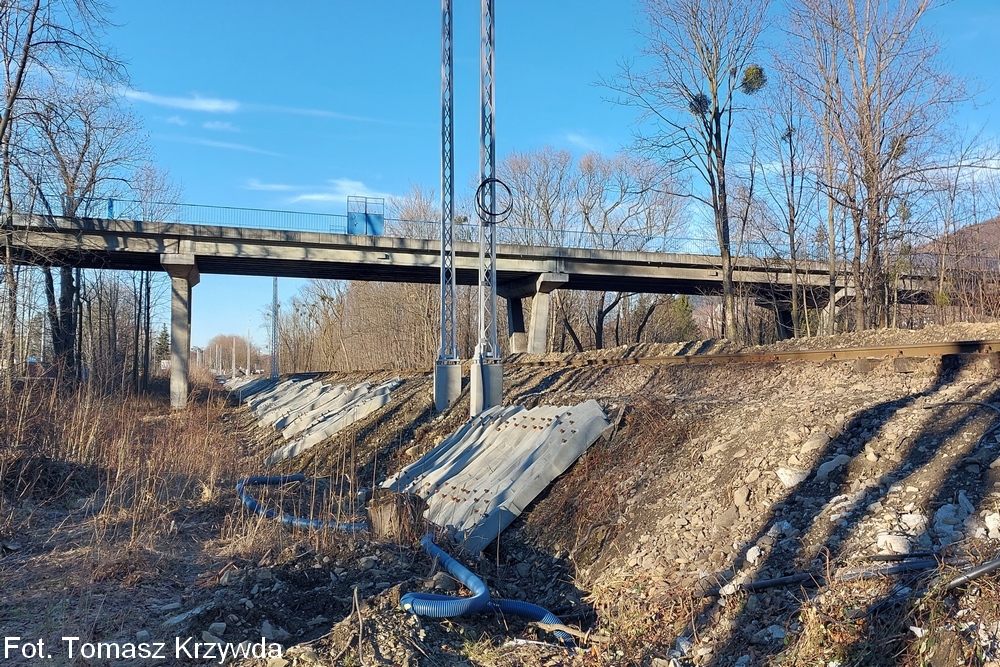

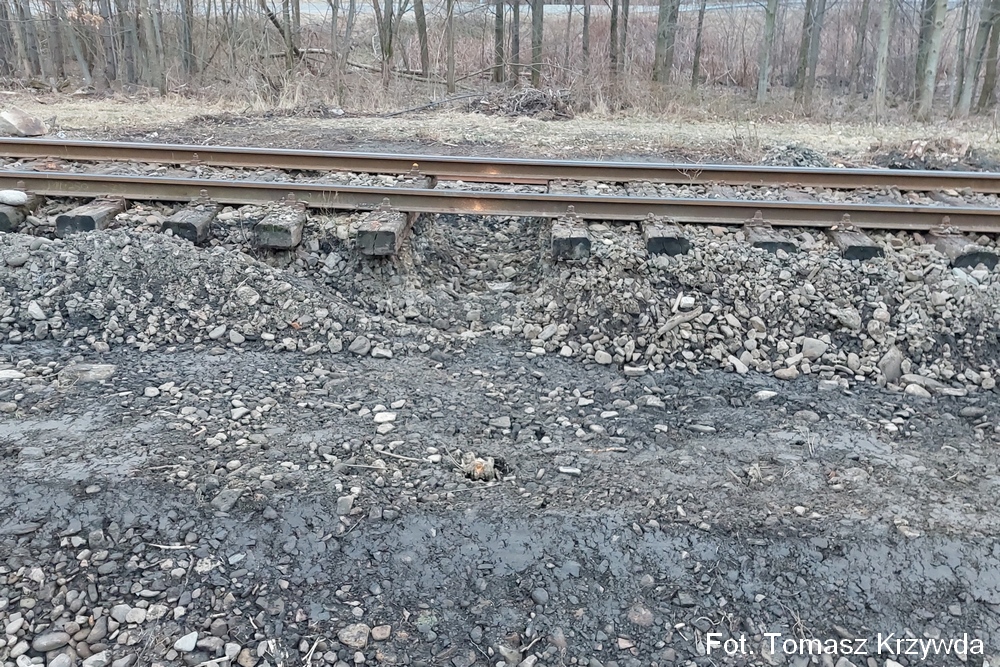

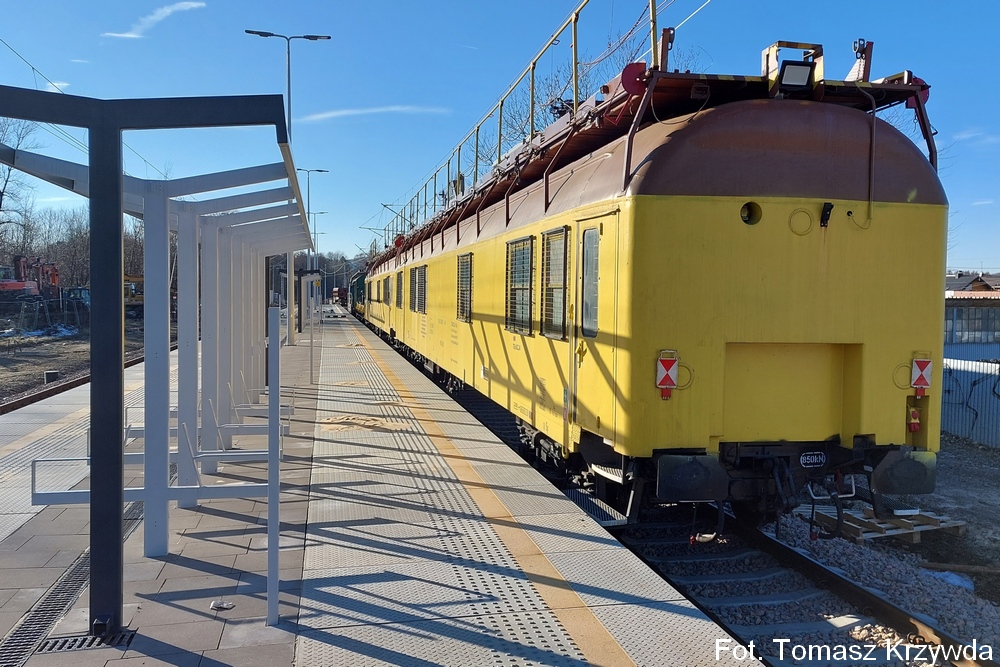

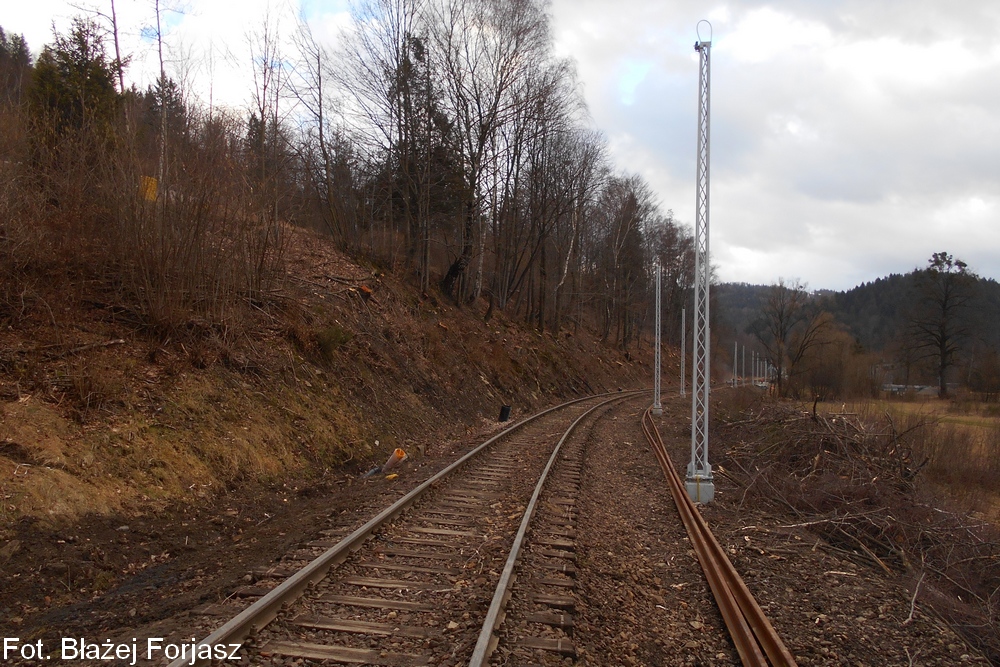

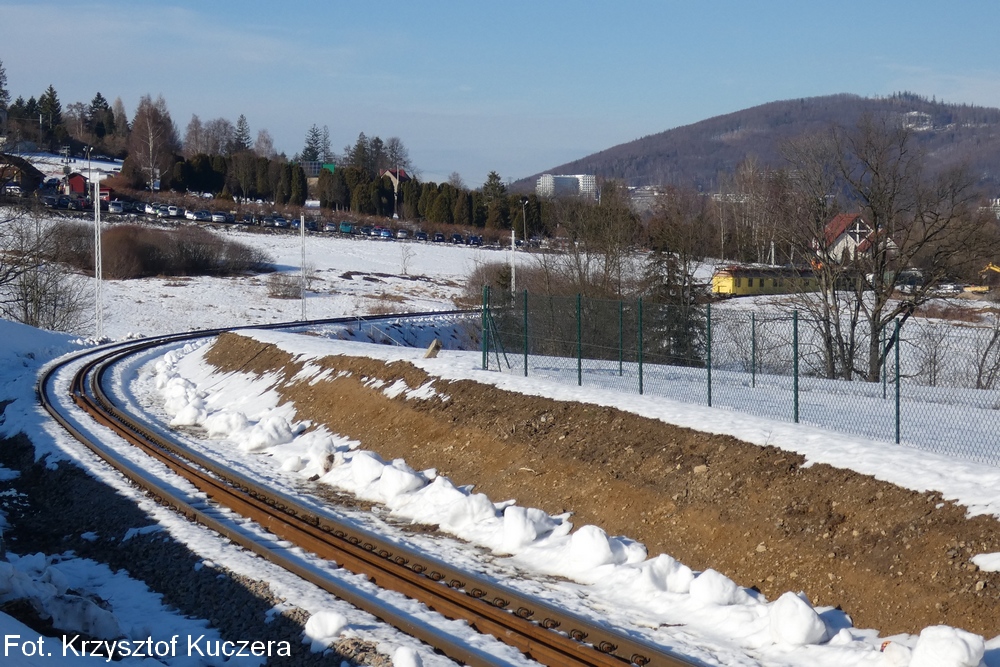

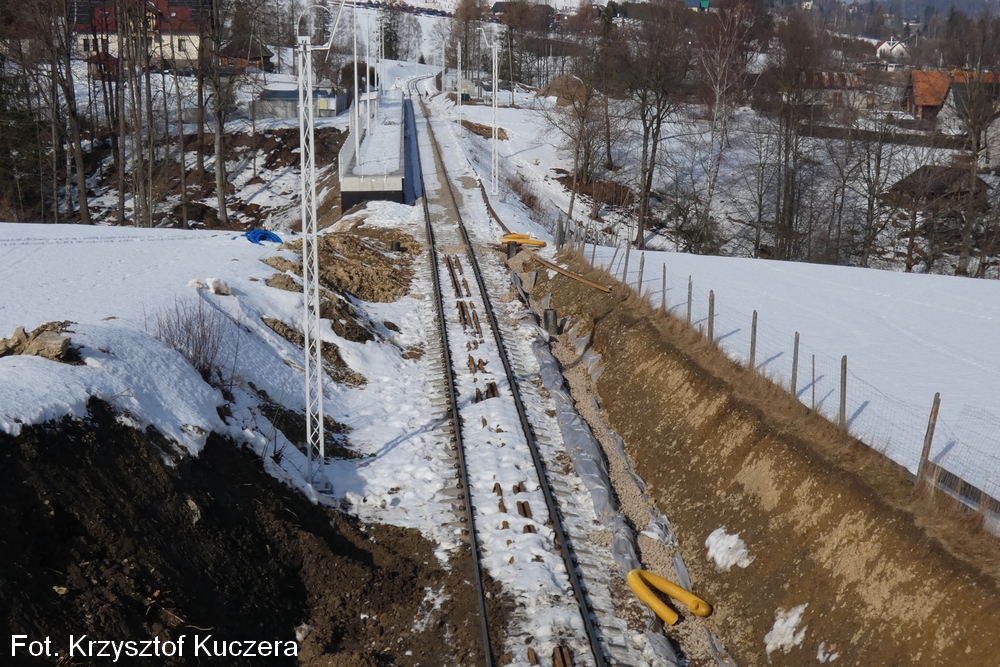

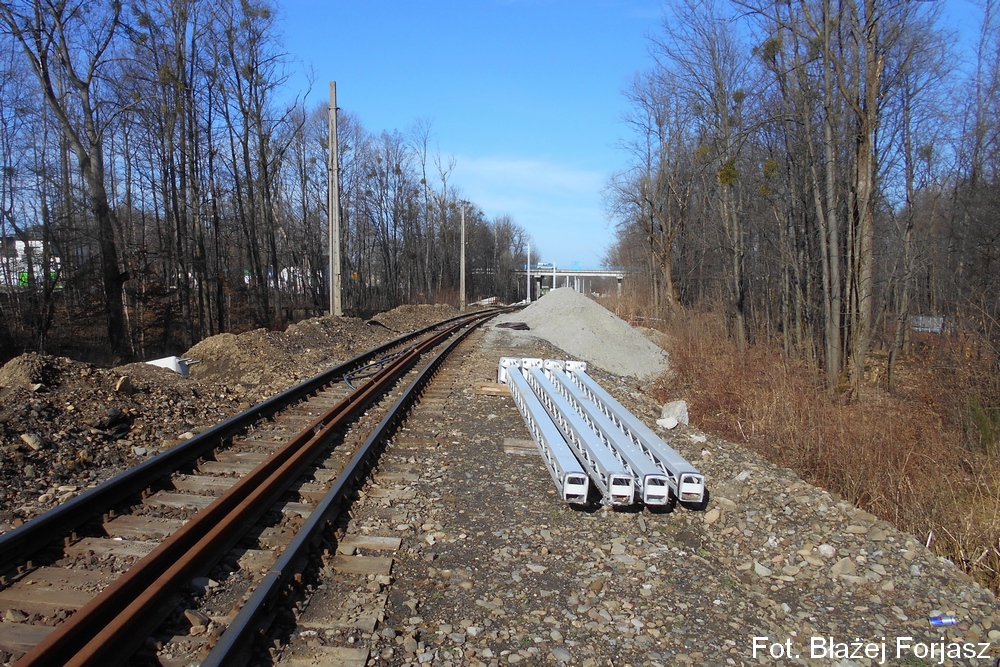

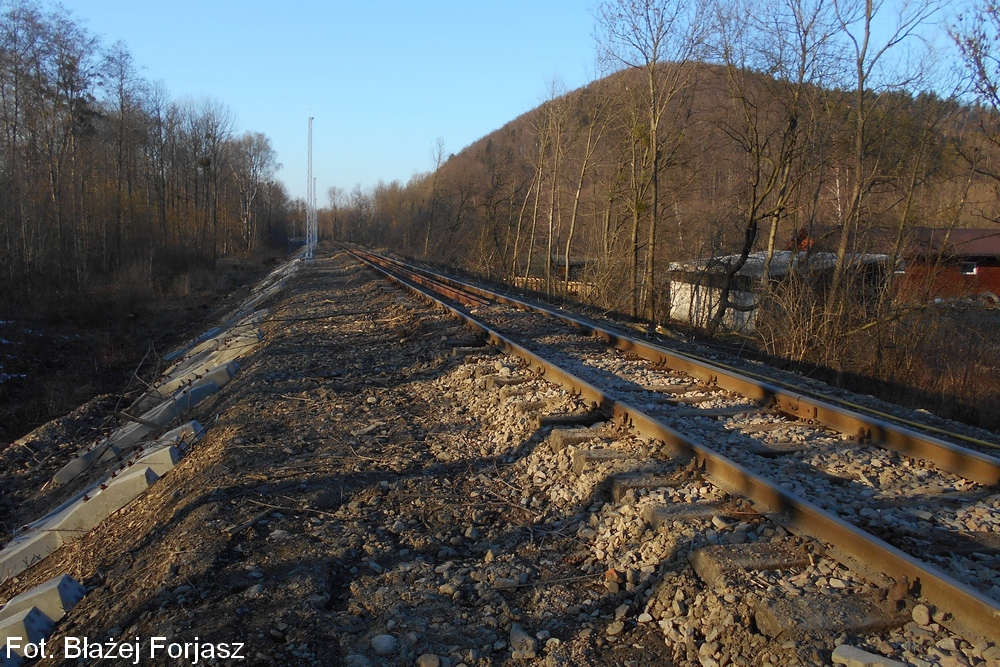

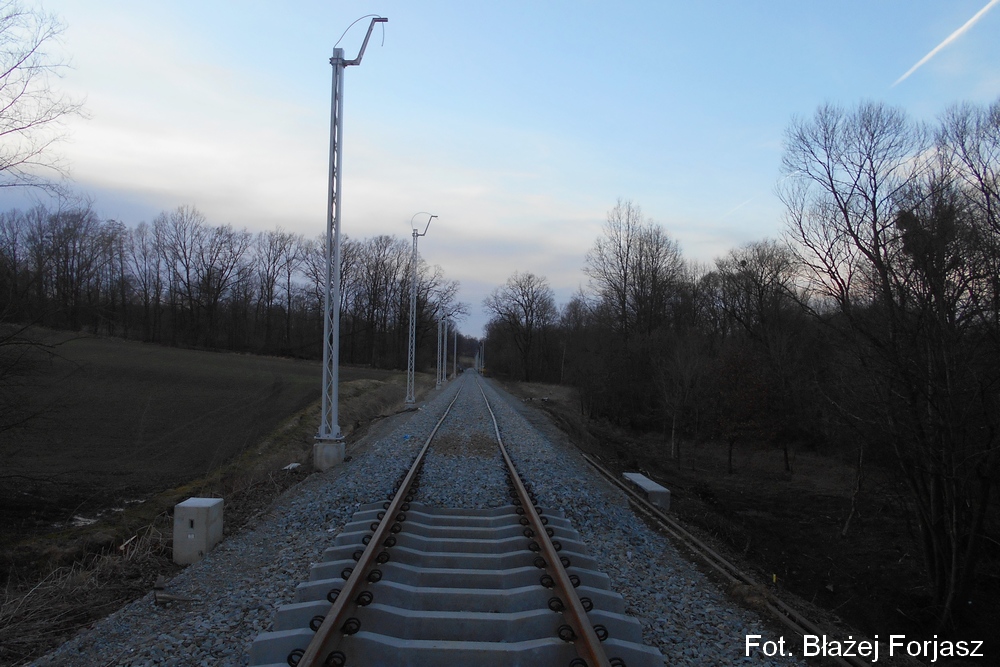

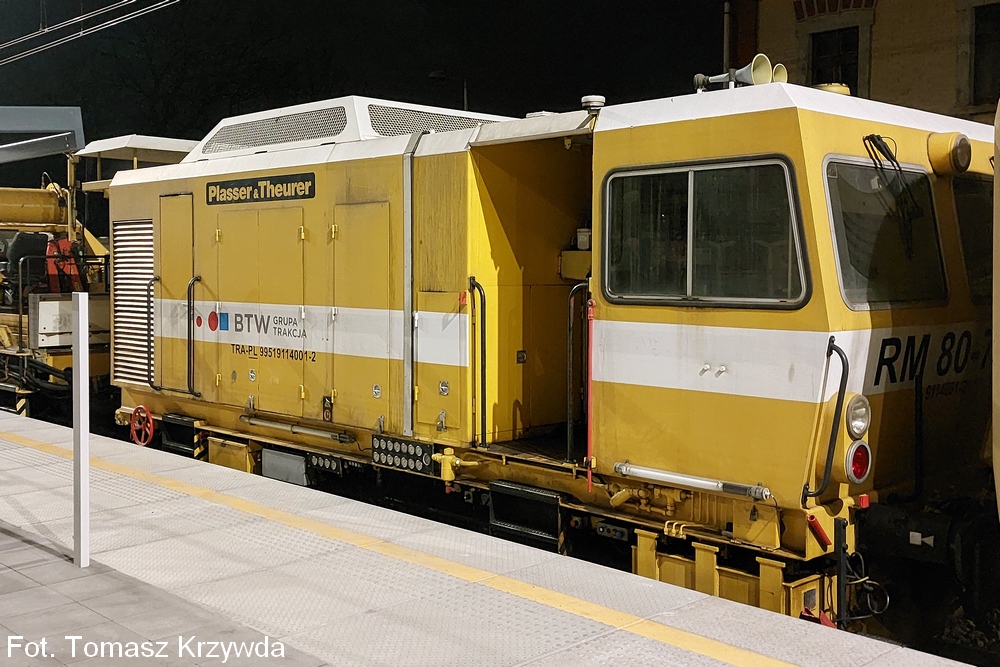

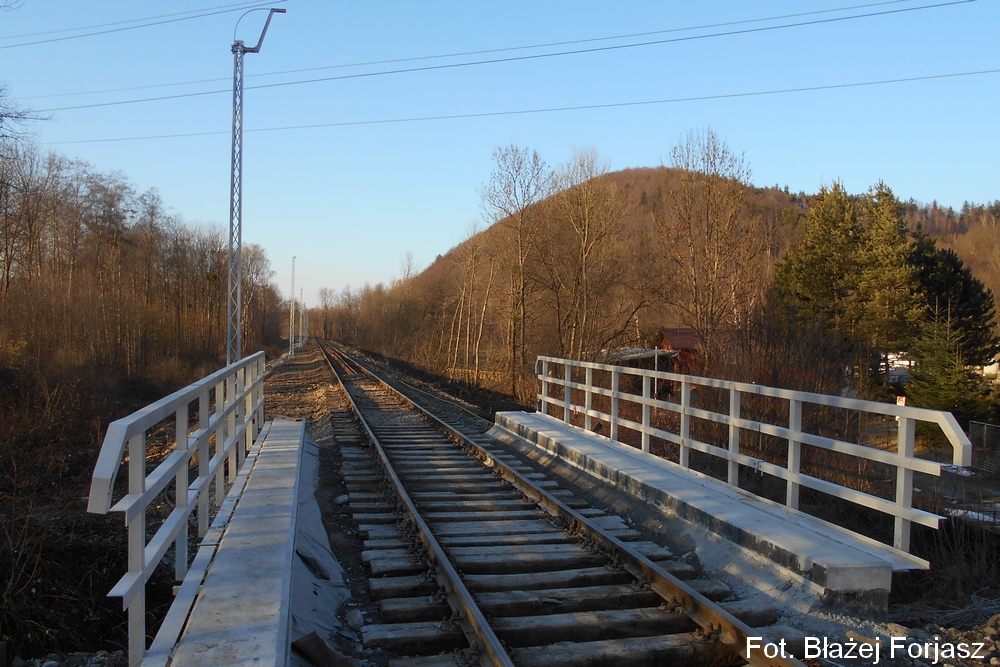

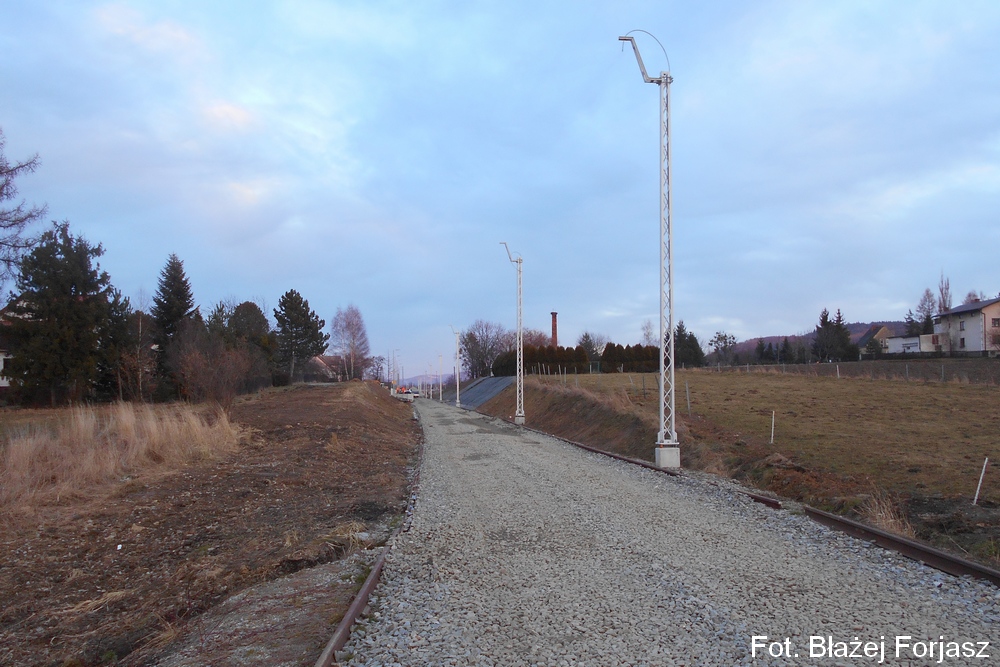

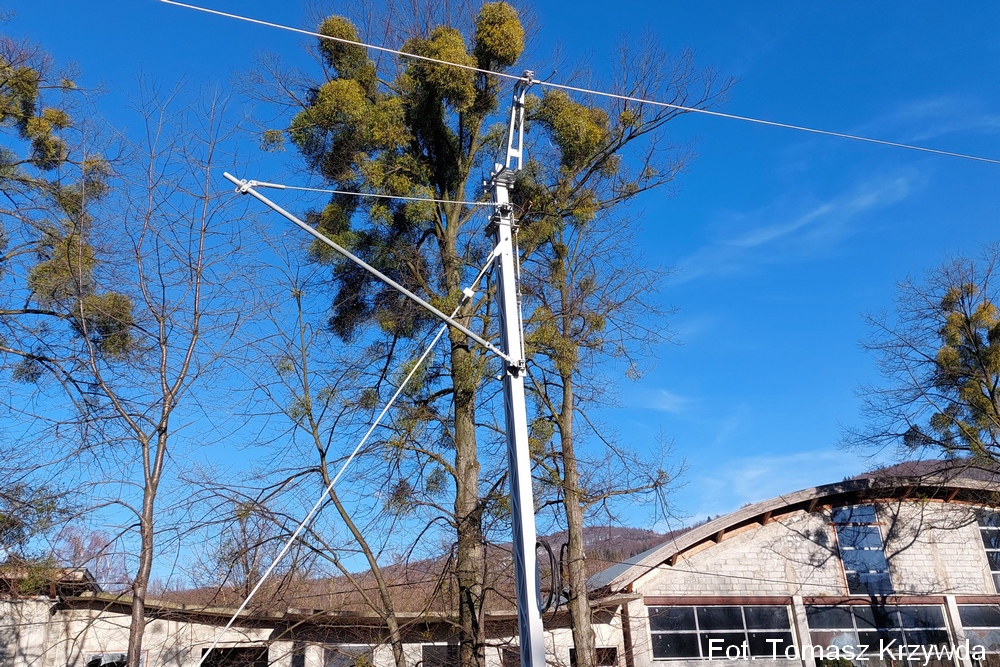

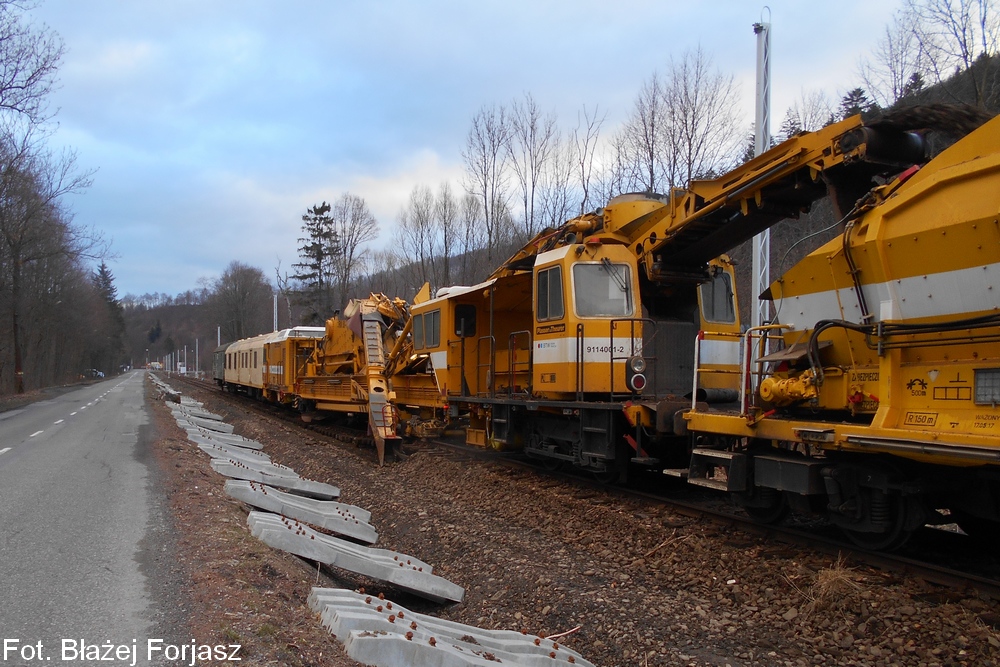

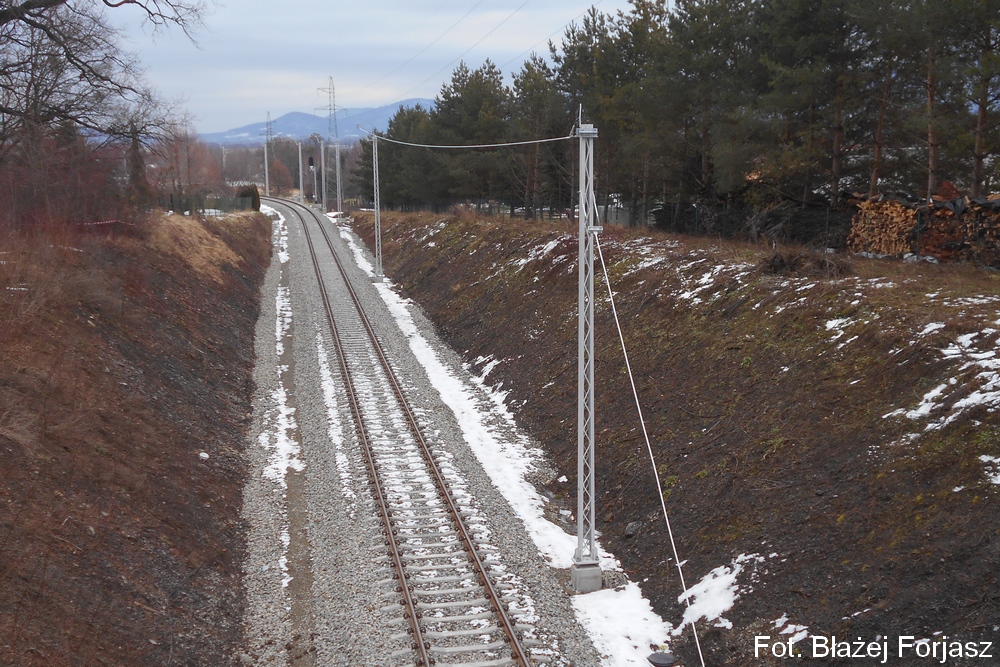

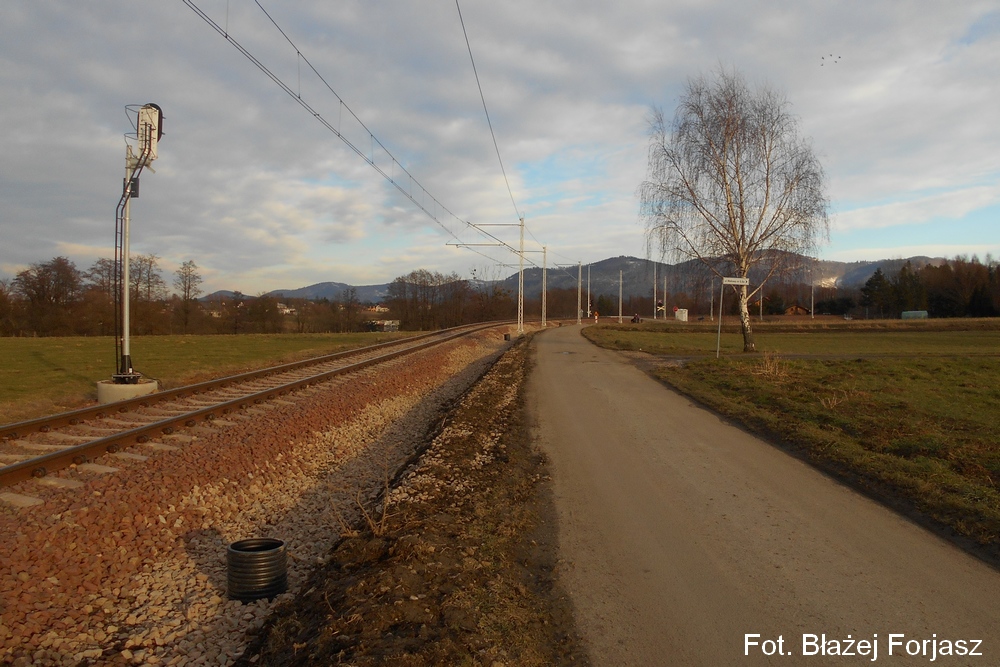

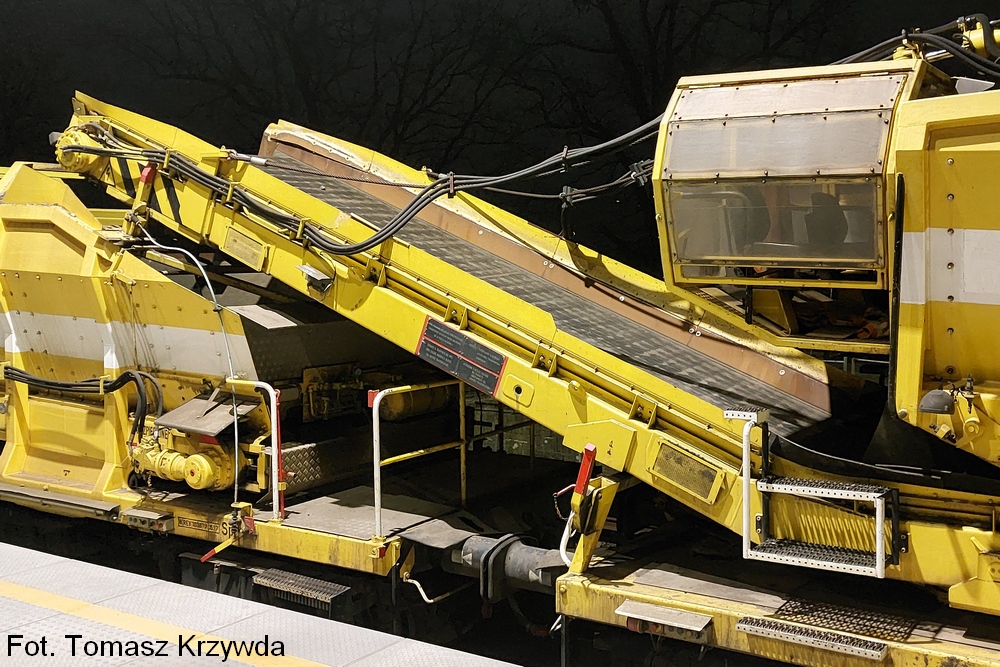

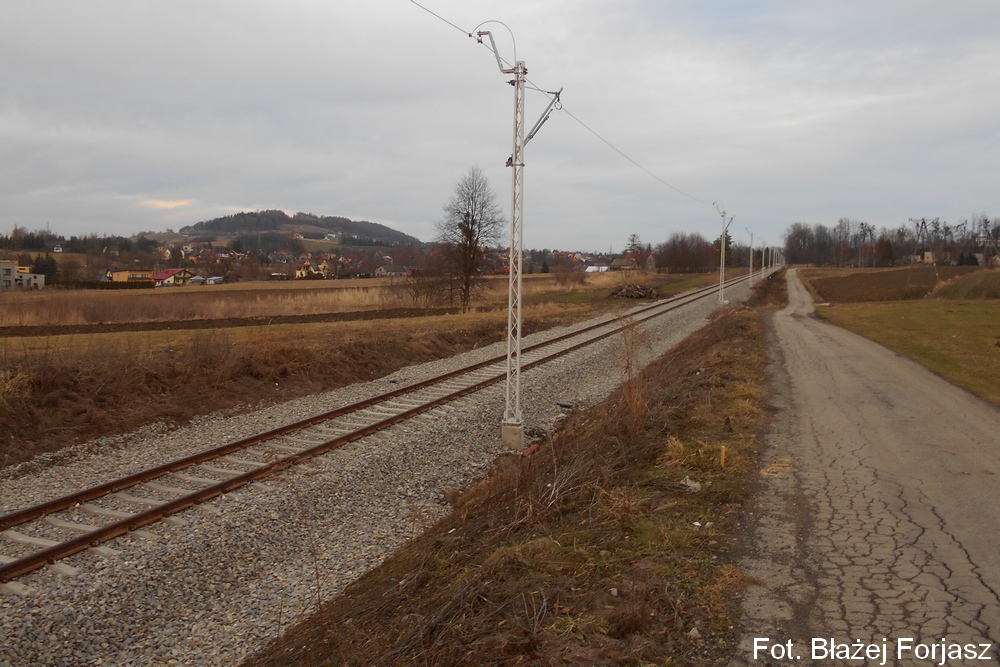

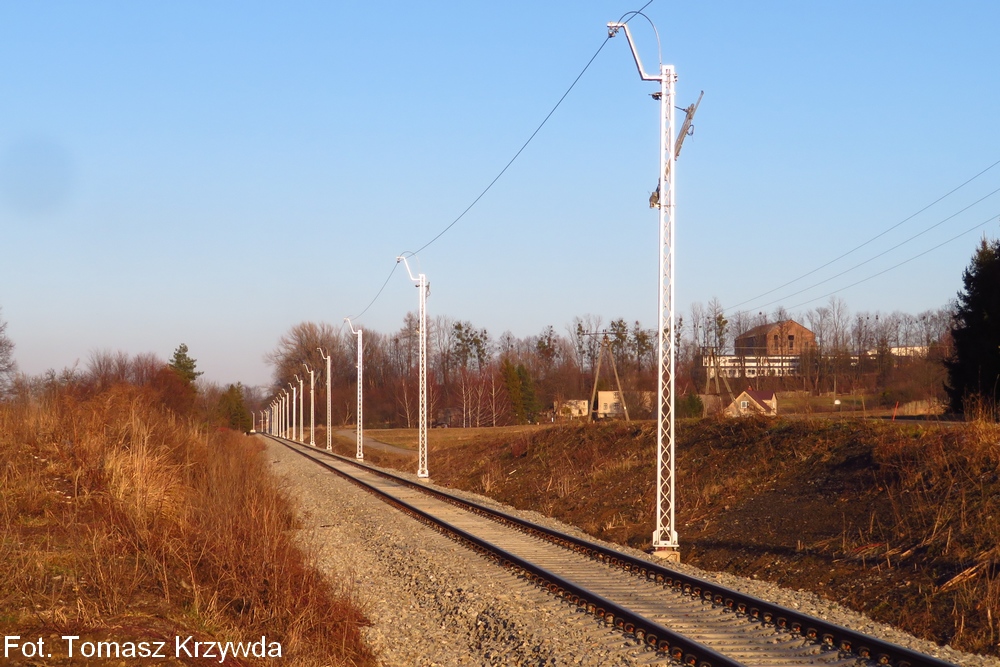

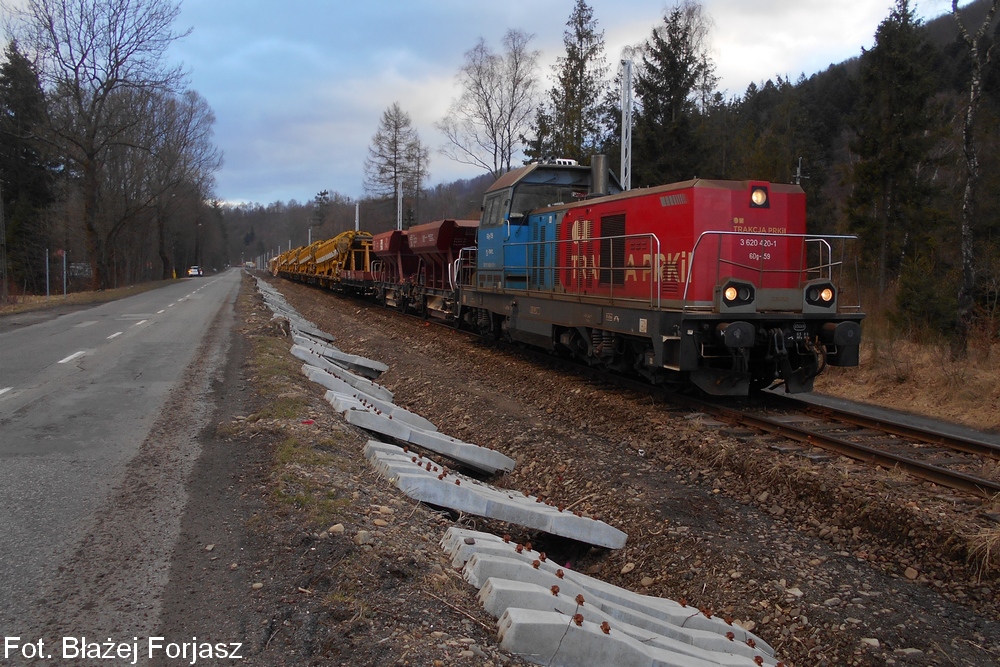

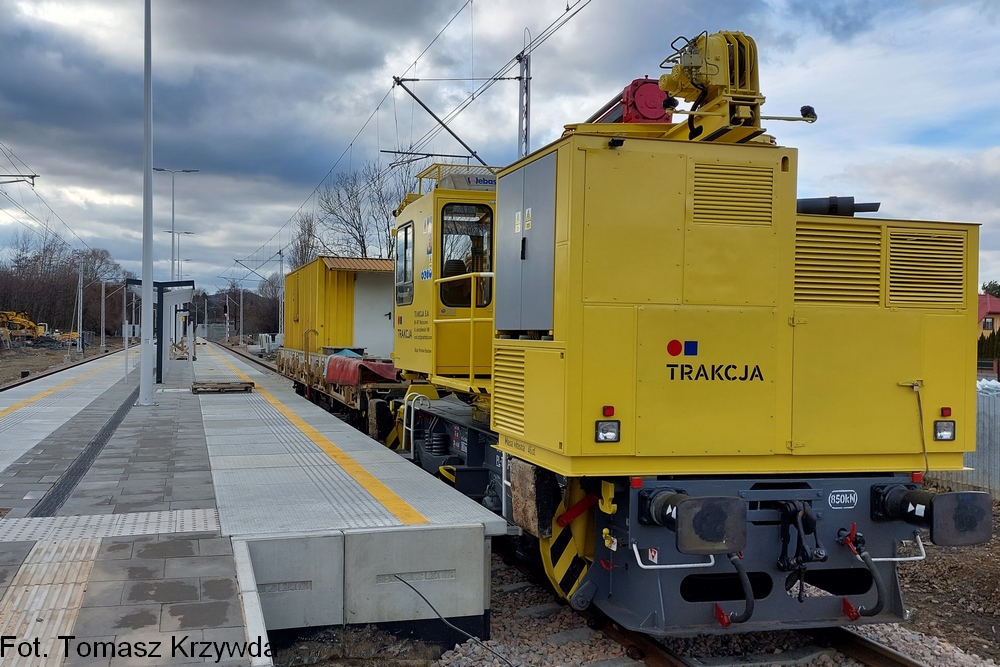

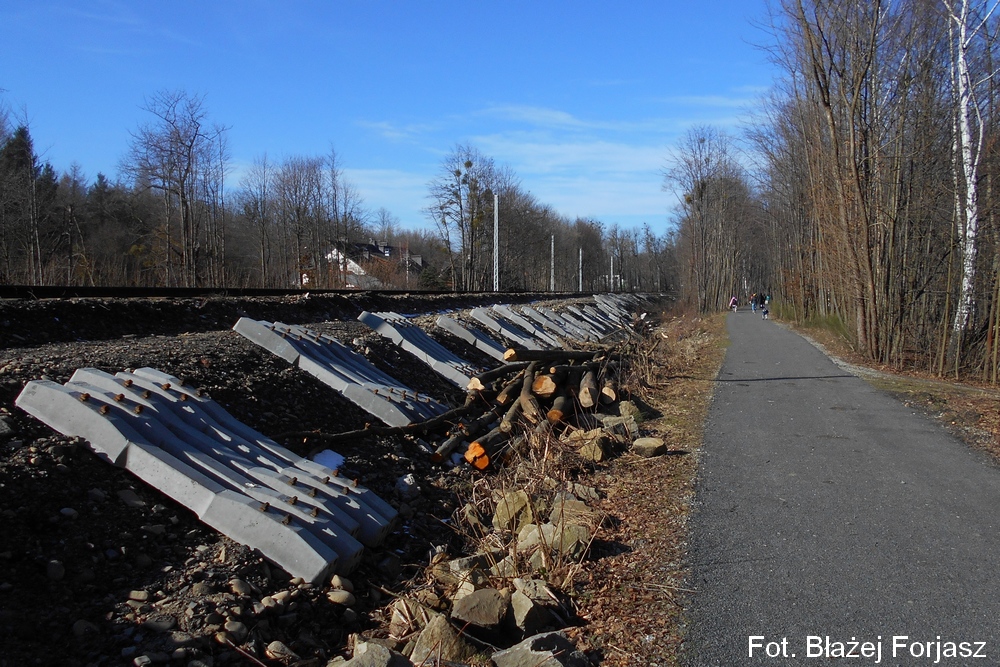

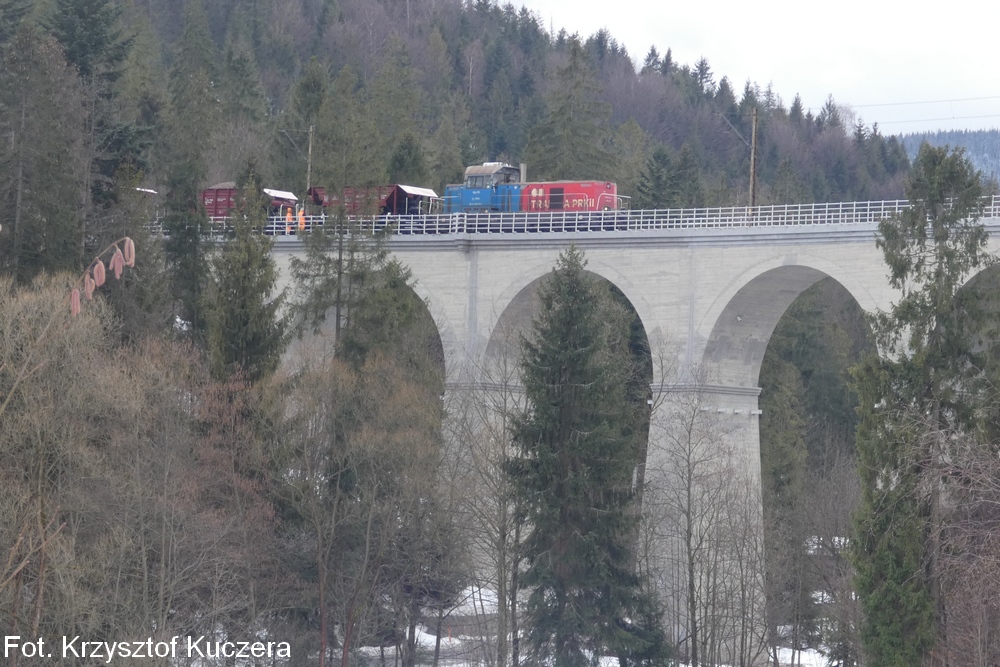

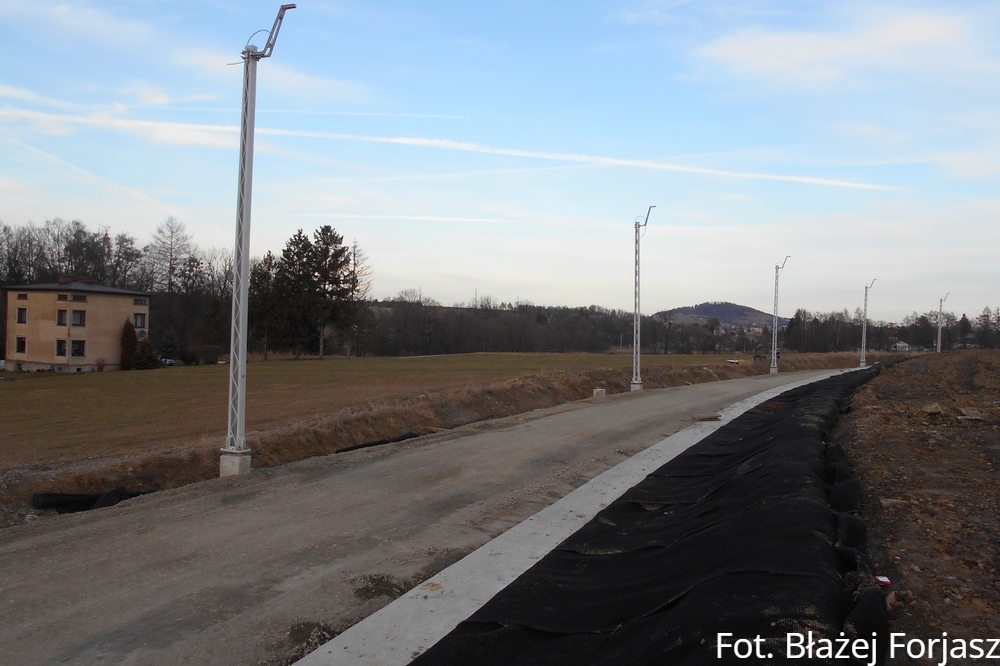

Palowano brakujące fundamenty pod słupy trakcyjne między Ustroniem Brzegami a Wisłą Dziechcinką. Zbudowano komplet słupów trakcyjnych między Goleszowem a Wisłą Głębcami. Wykonywano prace sieciowe (wieszanie wieszaków, rozciągnięcie linki uziemiającej) między Ustroniem Zdrojem a Wisłą Uzdrowiskiem. Wycięto krzewy i drzewa wzdłuż linii kolejowej nr 191. W dniach 27 lutego - 3 marca 2022 między Wisłą Jawornikiem a Ustroniem Brzegami pracowała oczyszczarka RM-80, która zbierała zanieczyszczony tłuczeń w całości. Prace wykonała firma Trakcja S.A. wraz z podwykonawcami).

Opublikowano 16 marca 2022 roku
