Rewitalizacja linii kolejowych z Bronowa do Wisły Głębce oraz z Goleszowa do Cieszyna kwiecień 2022

Kalendarium wydarzeń

listopad 2019 | grudzień 2019 | styczeń 2020 | luty 2020 | marzec 2020 | kwiecień 2020 | maj 2020 | czerwiec 2020 | lipiec 2020 | sierpień 2020 | wrzesień 2020 | październik 2020 | listopad 2020 | grudzień 2020 | styczeń 2021 | luty 2021 | marzec 2021 | kwiecień 2021 | maj 2021 | czerwiec 2021 | lipiec 2021 | sierpień 2021 | wrzesień 2021 | październik 2021 | listopad 2021 | grudzień 2021 | styczeń 2022 | luty 2022 | marzec 2022 | kwiecień 2022 | maj 2022 | czerwiec 2022 | lipiec 2022 | sierpień 2022 | wrzesień 2022 | październik 2022 | listopad 2022 | grudzień 2022 | styczeń-kwiecień 2023

Kwiecień 2022

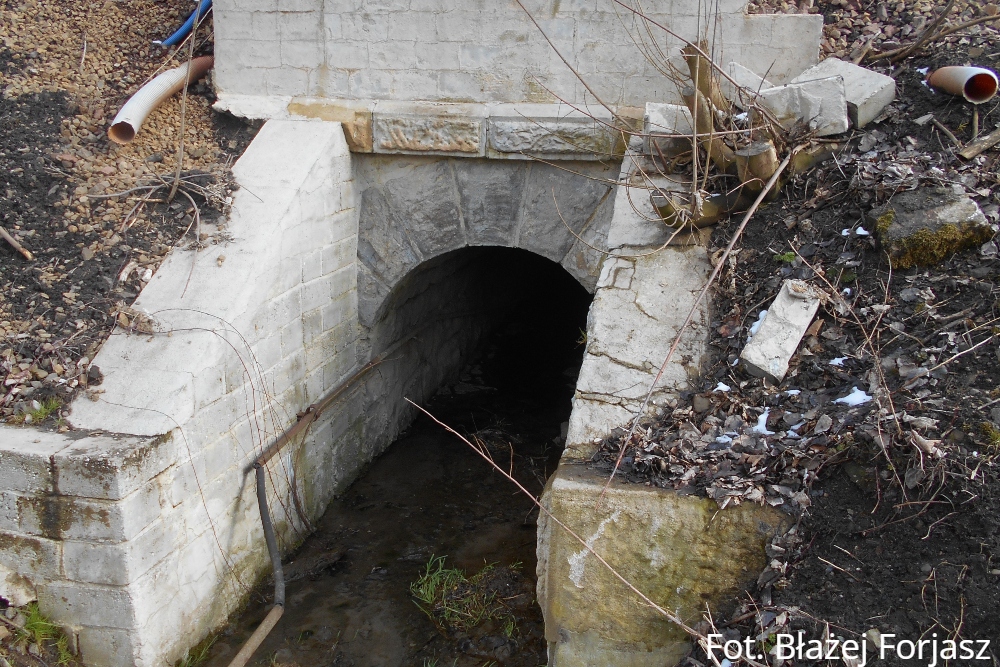

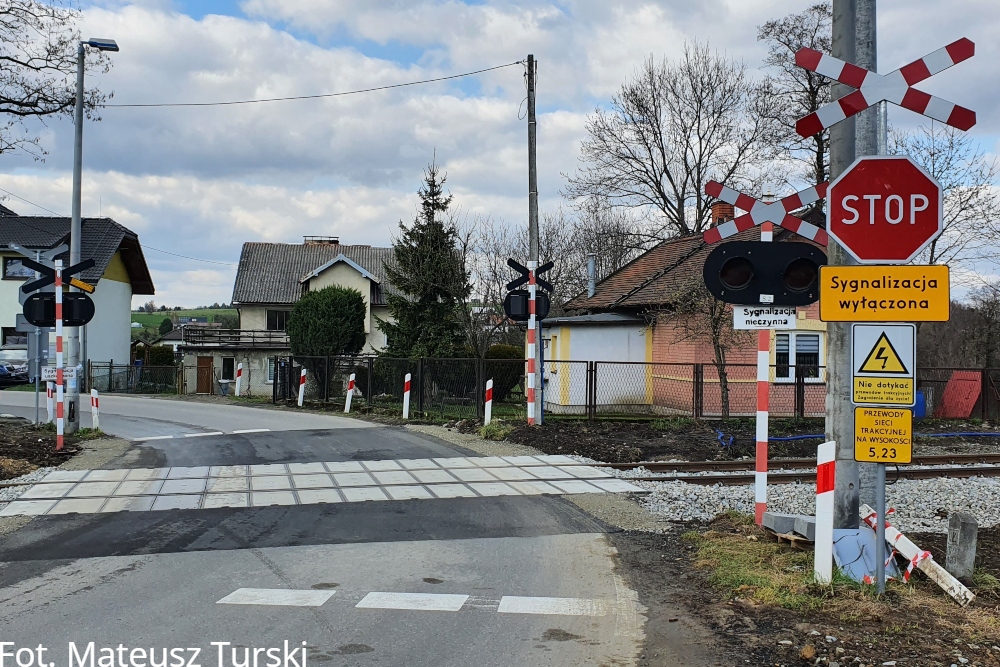

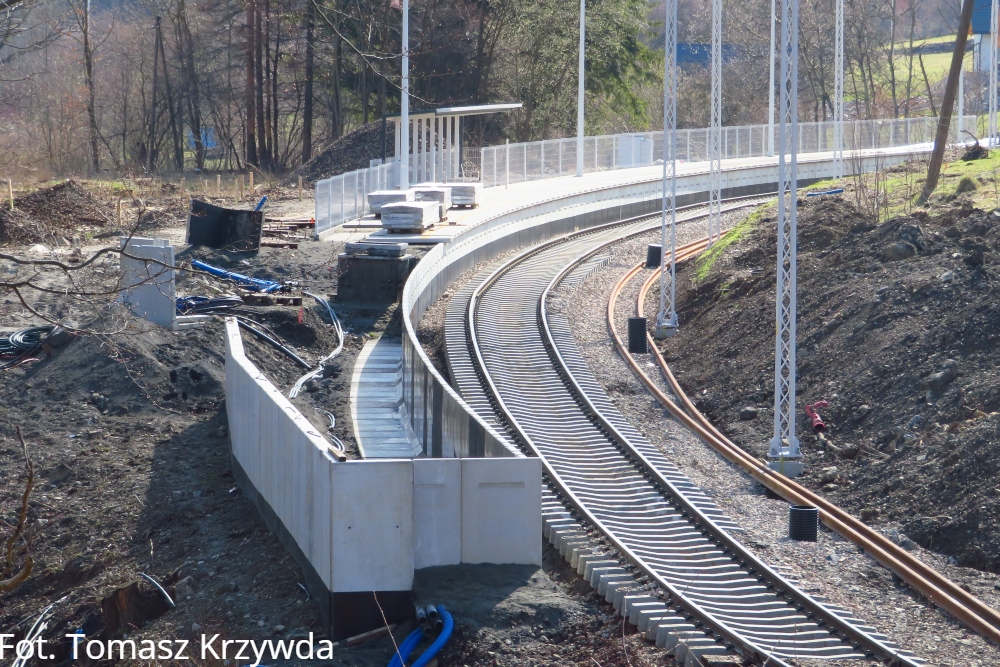

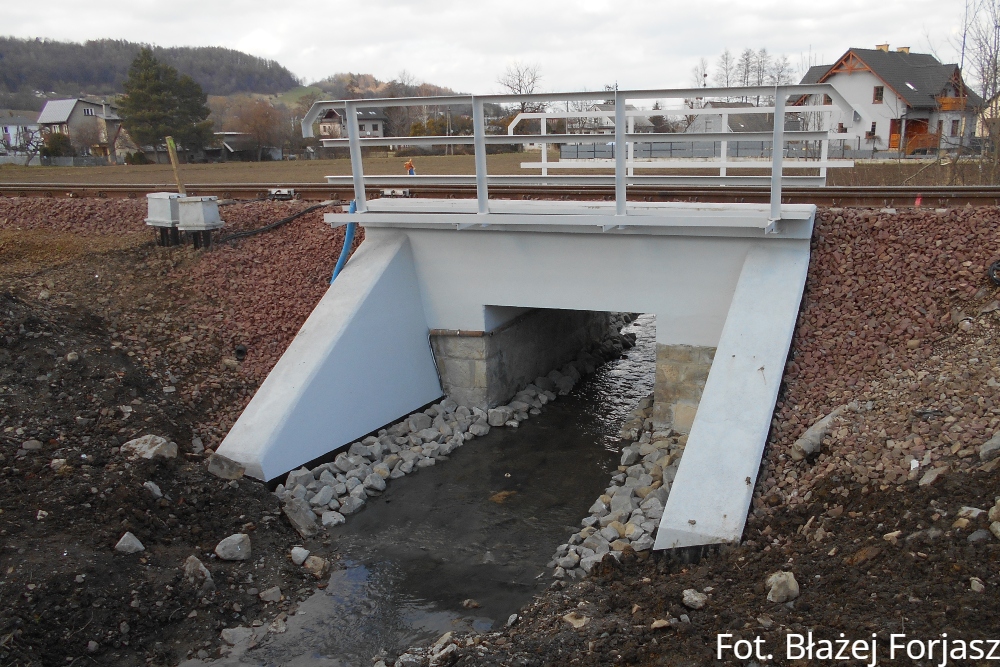

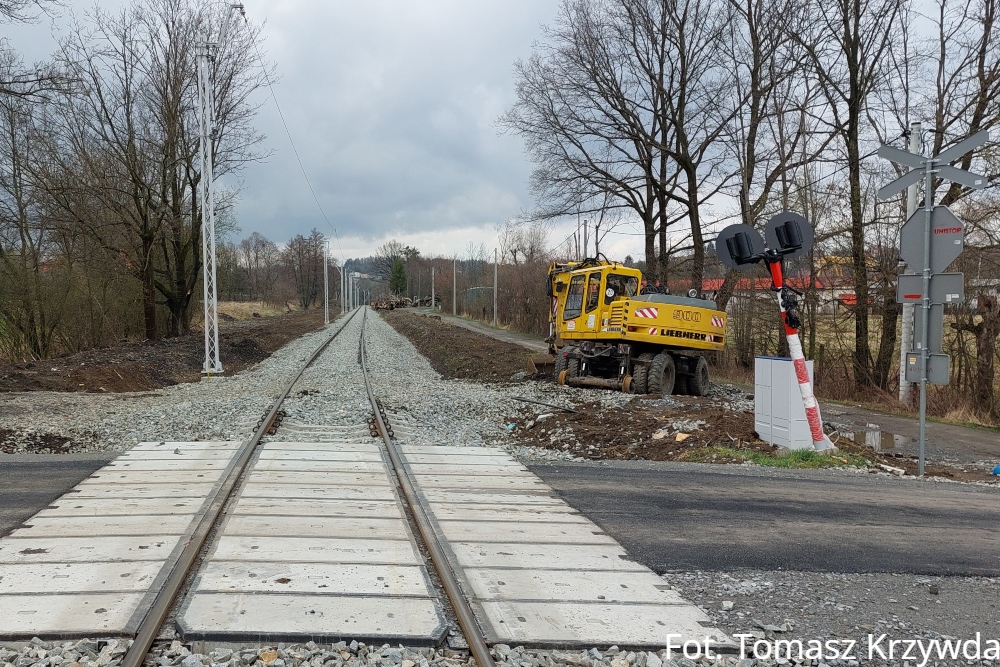

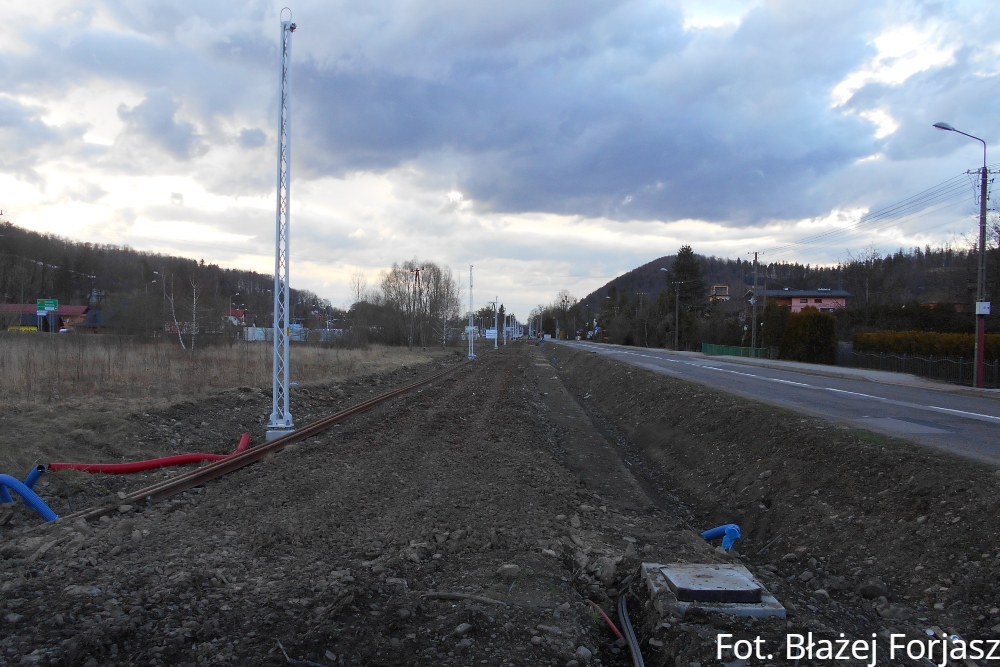

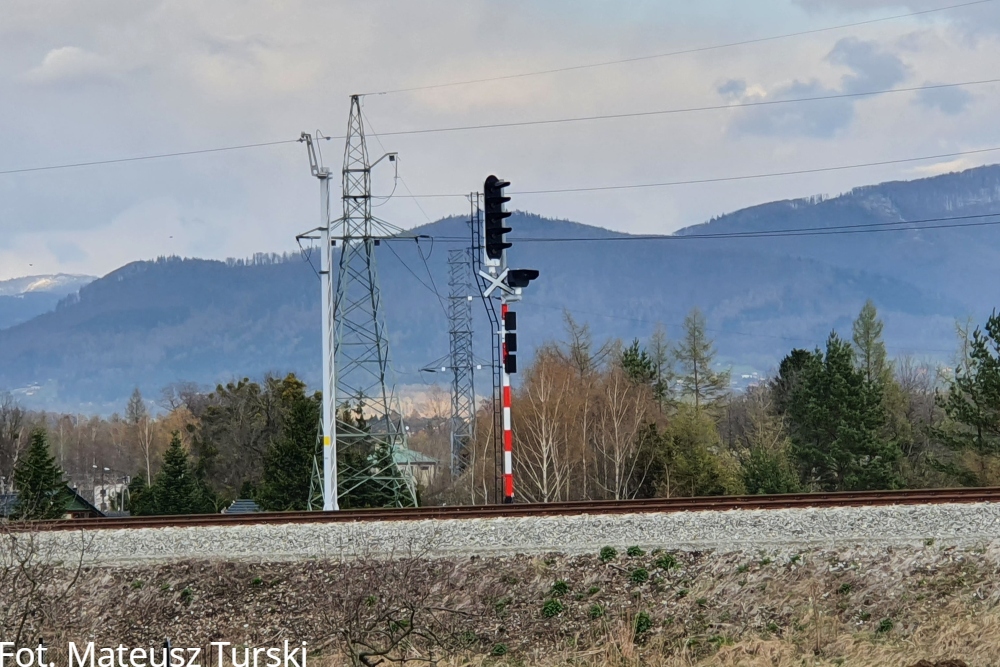

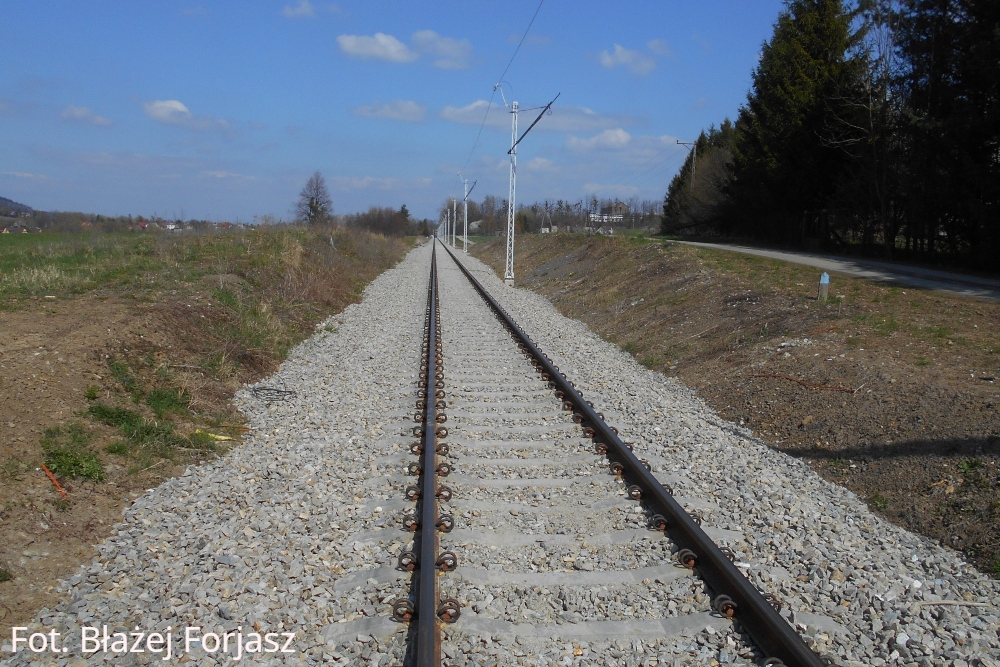

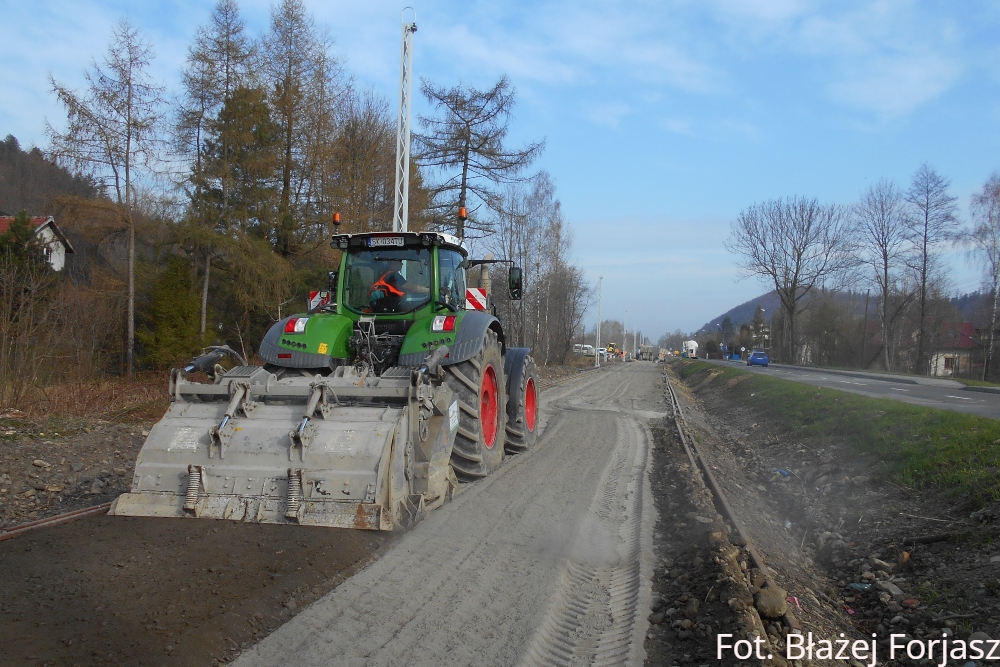

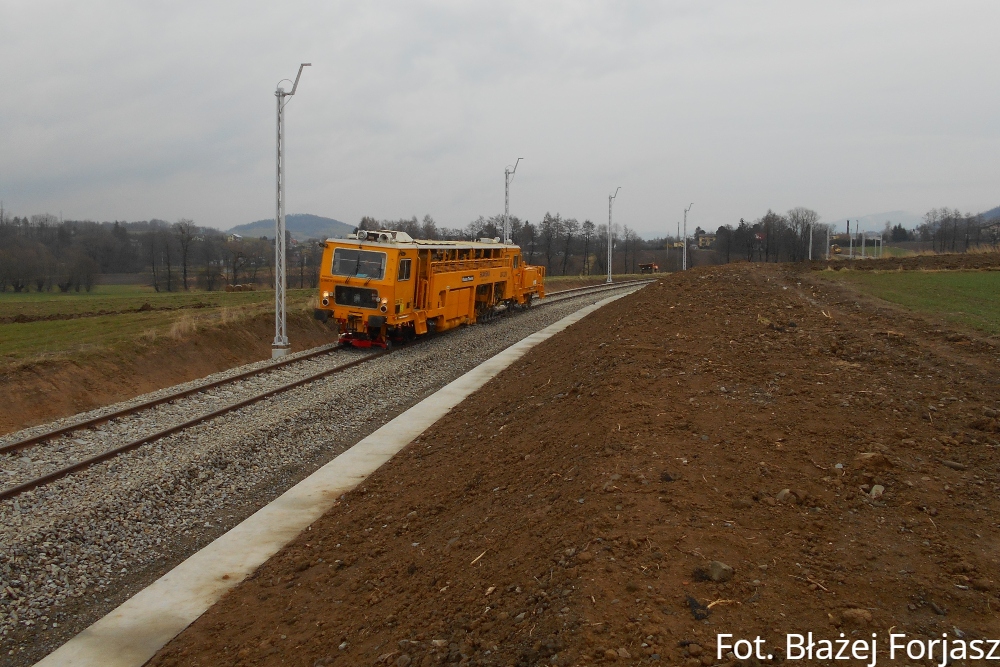

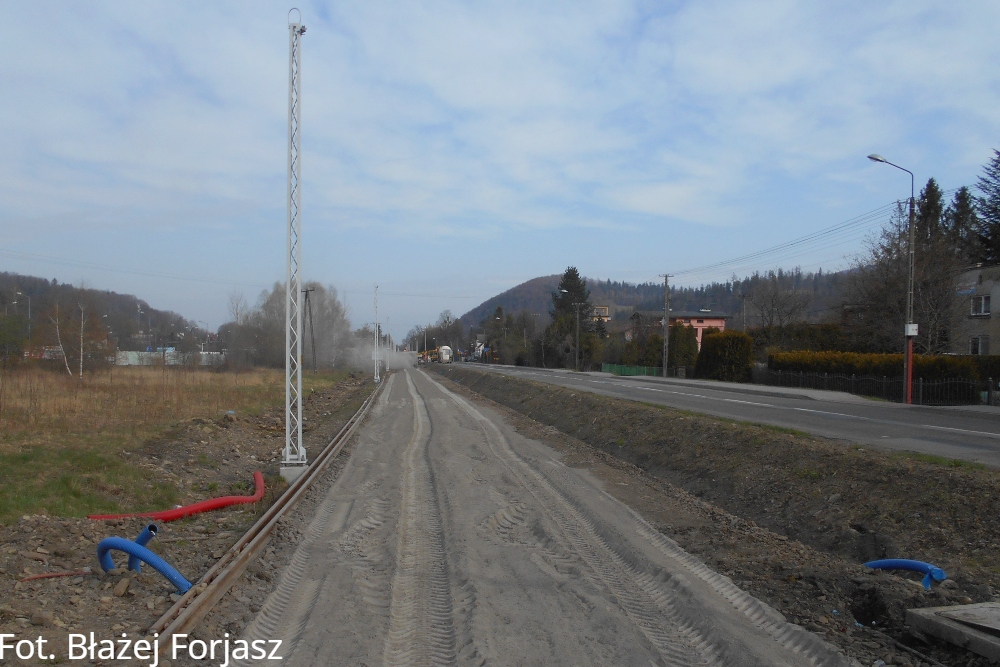

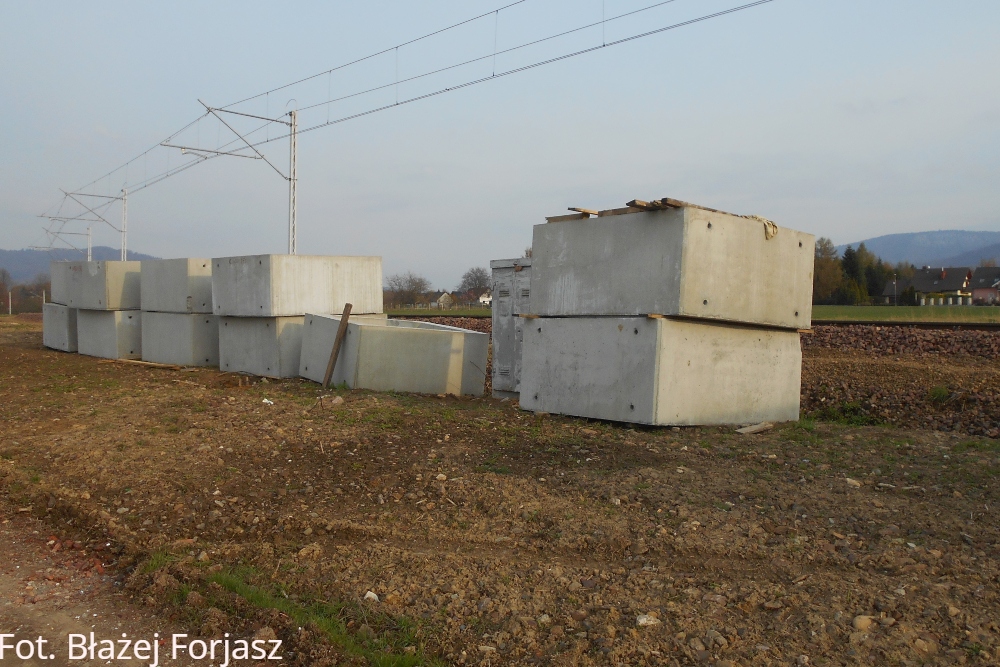

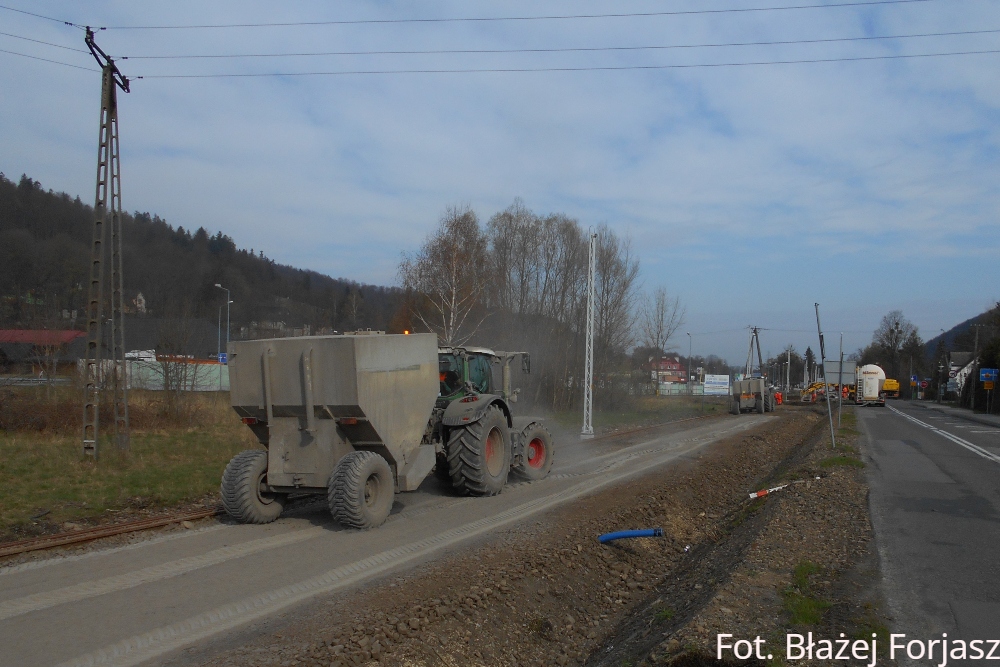

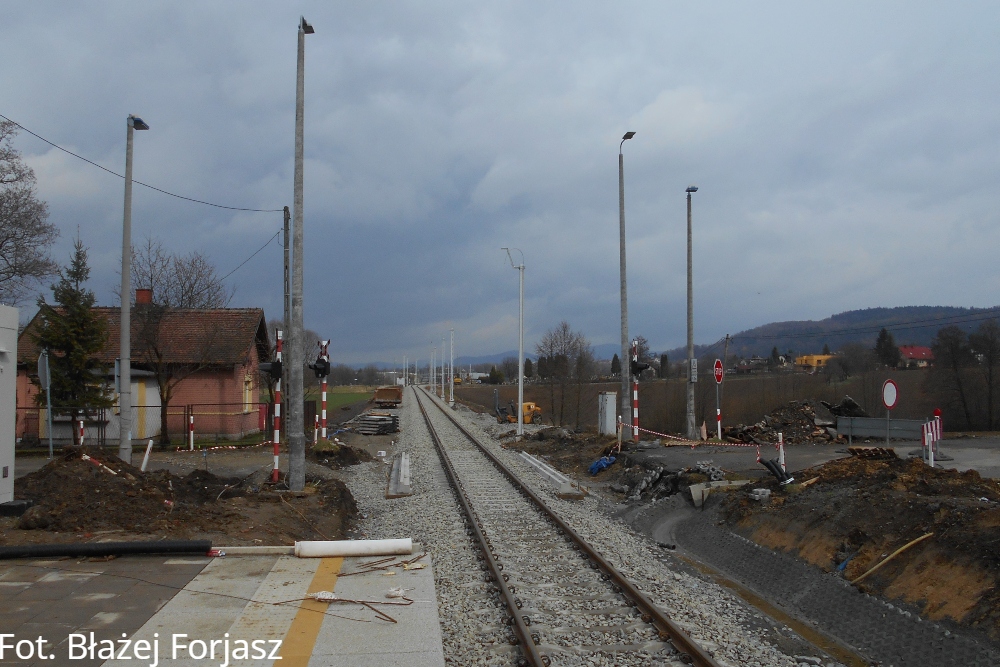

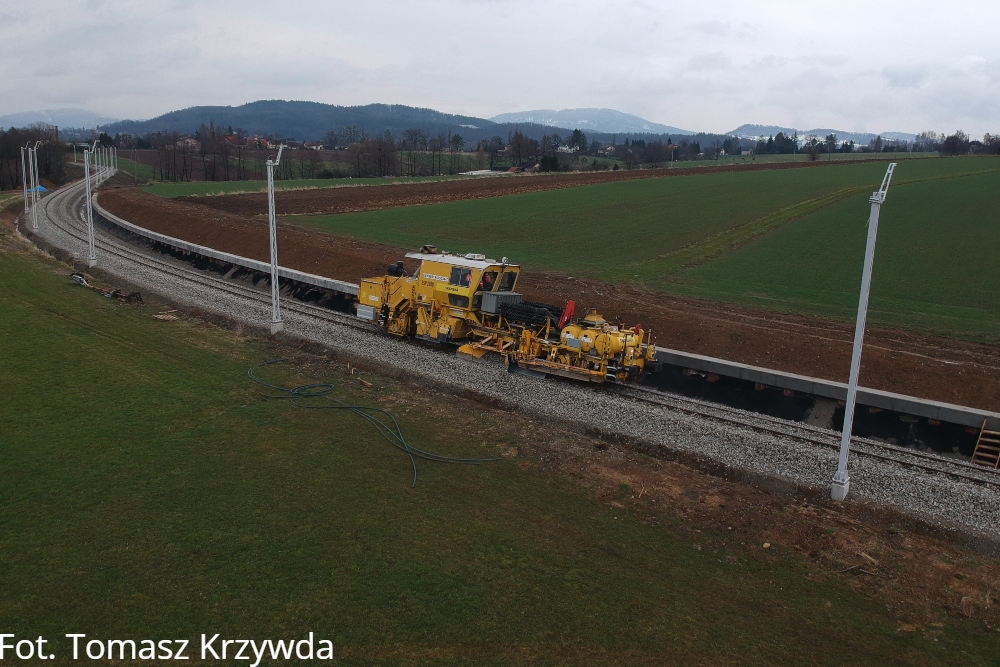

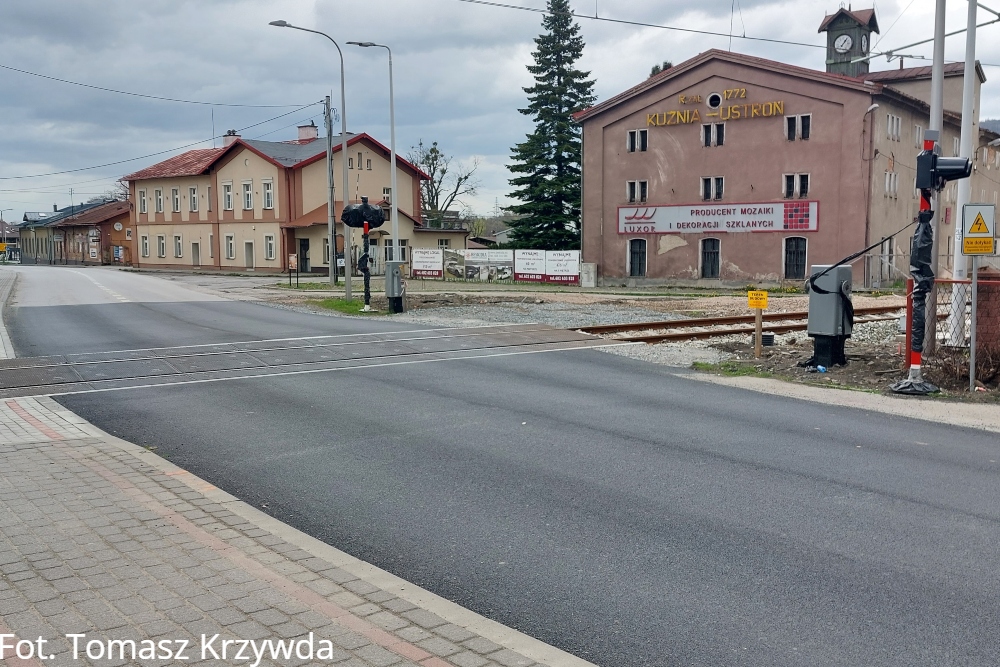

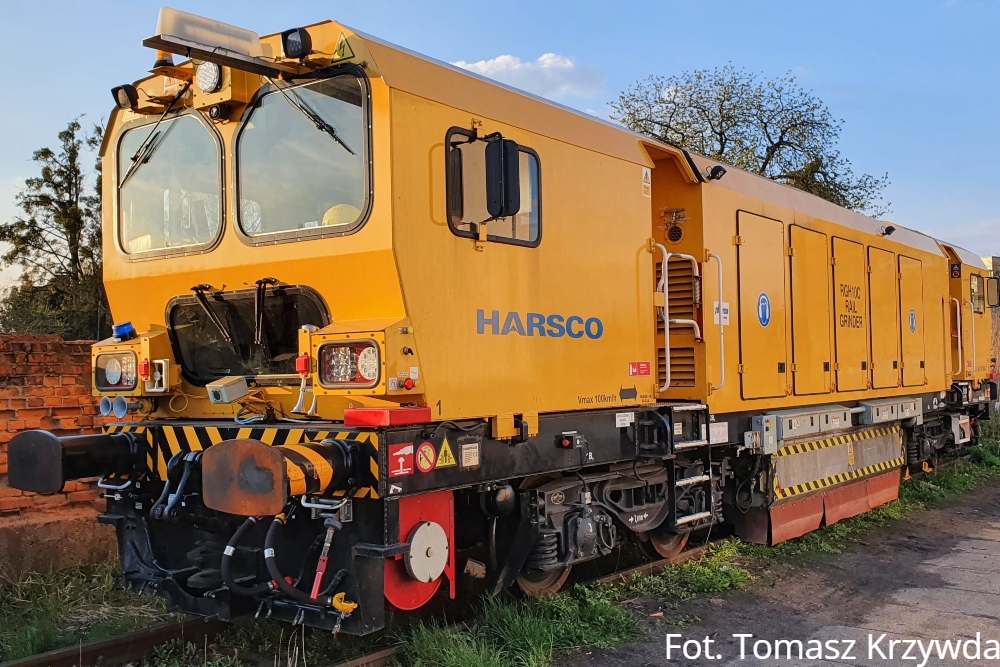

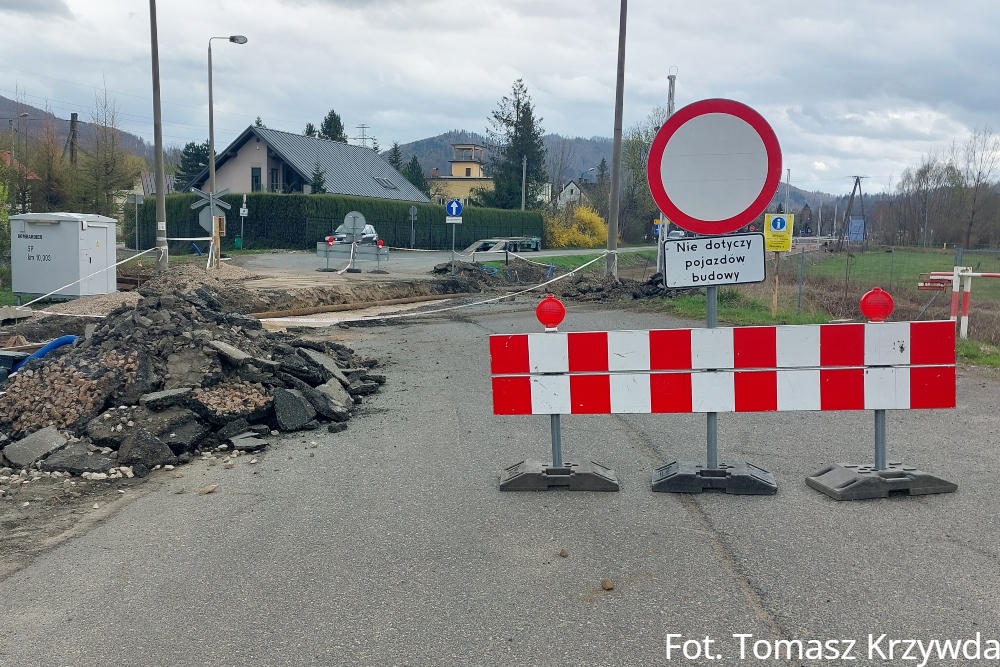

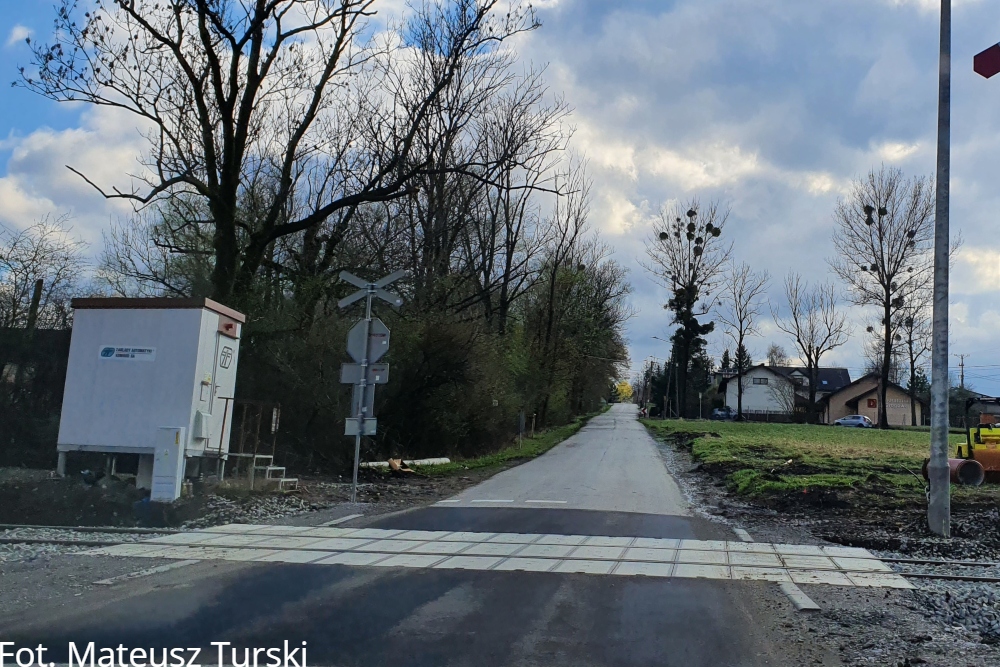

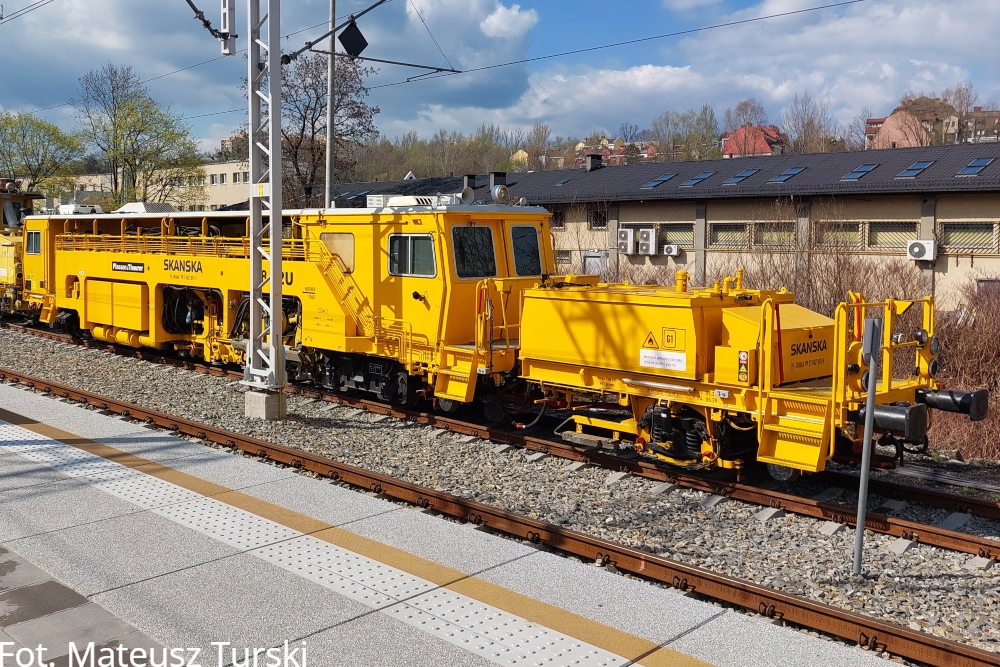

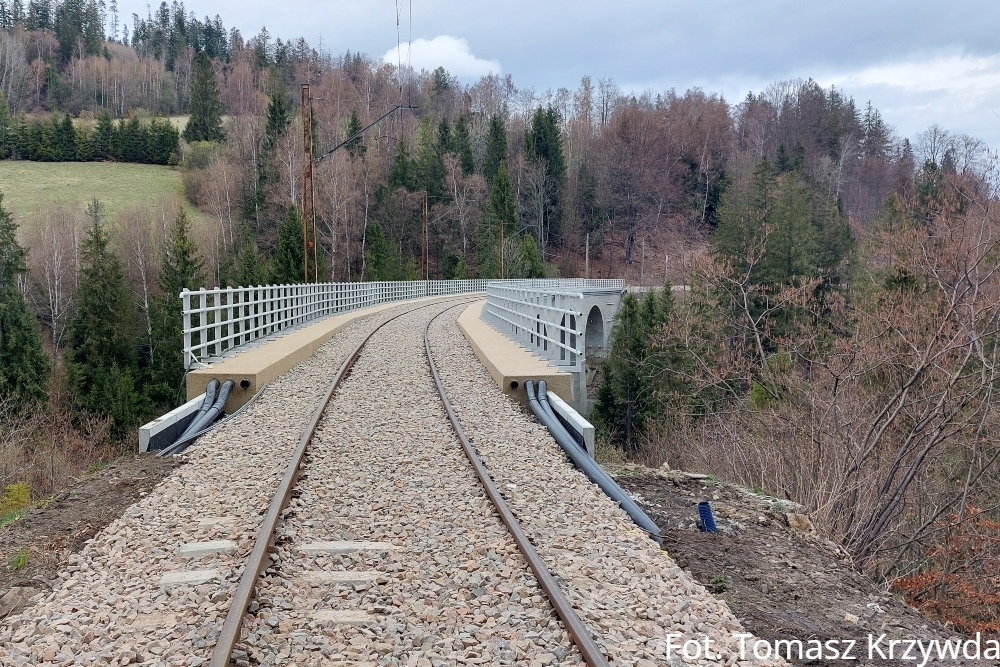

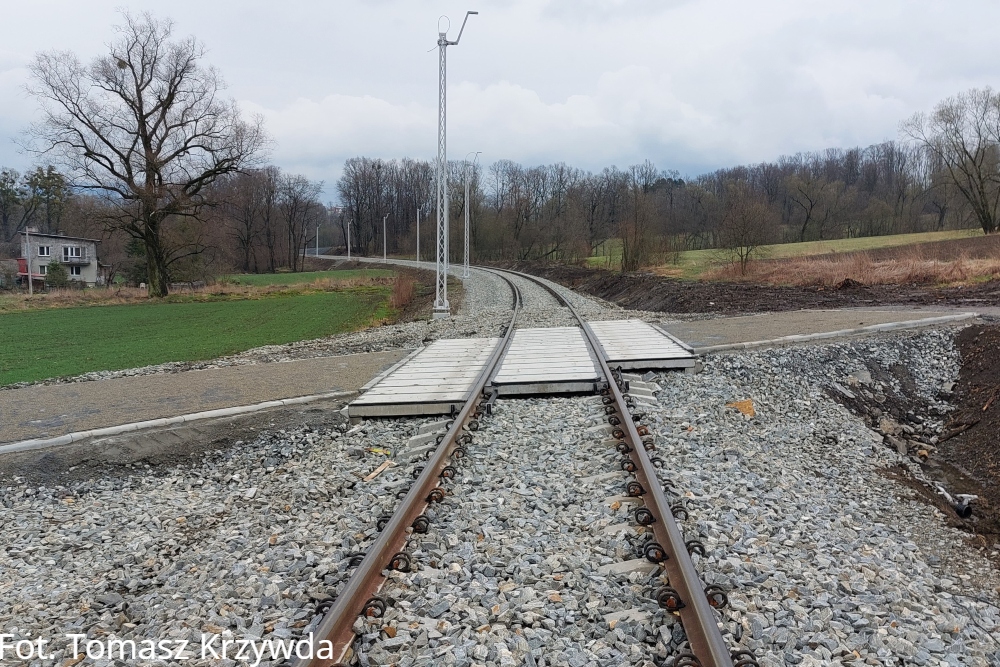

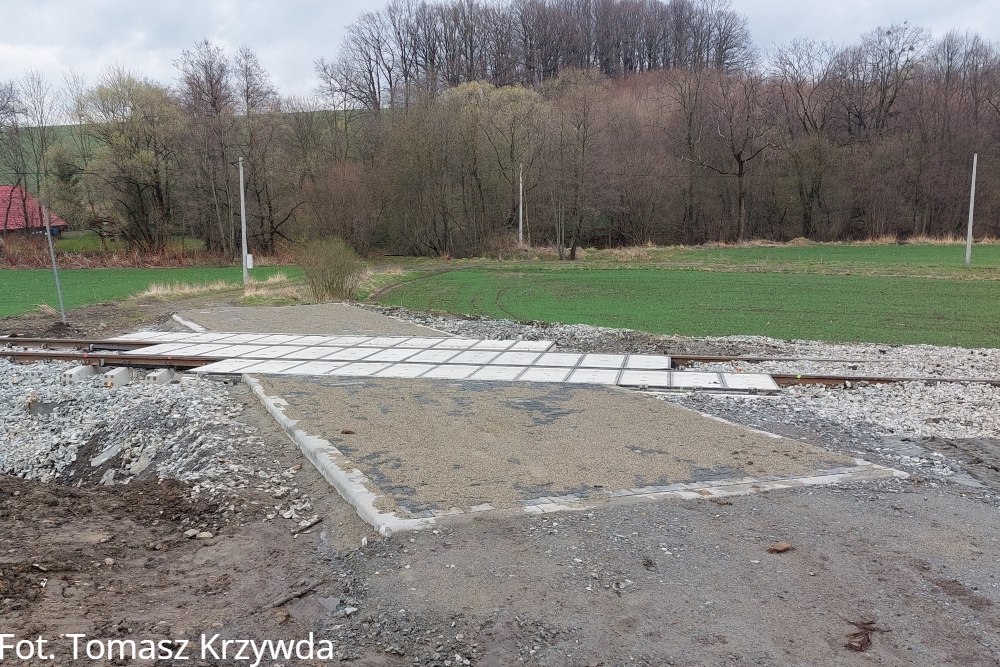

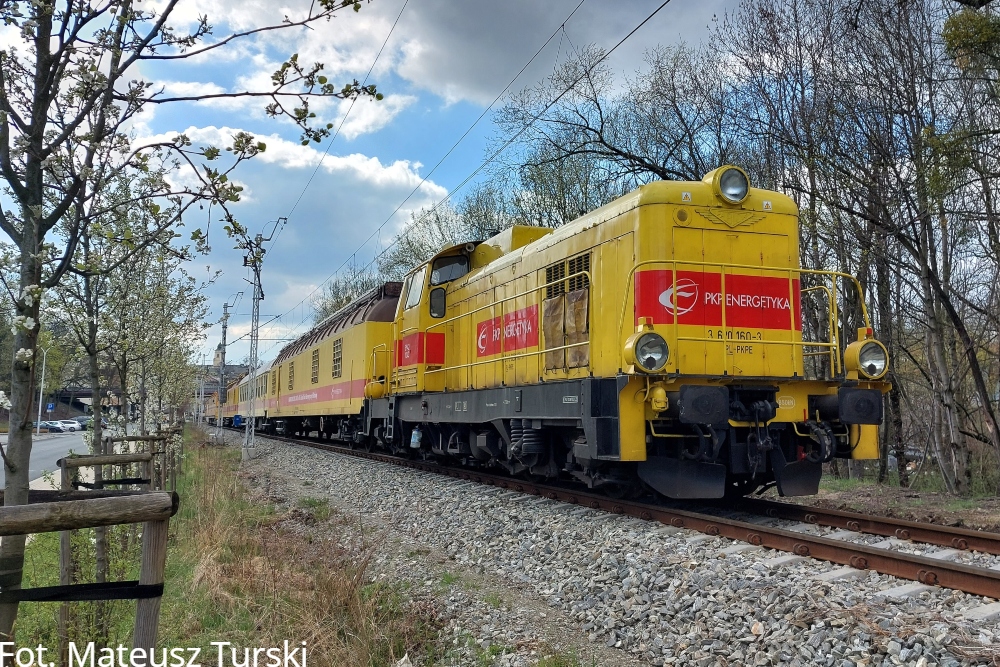

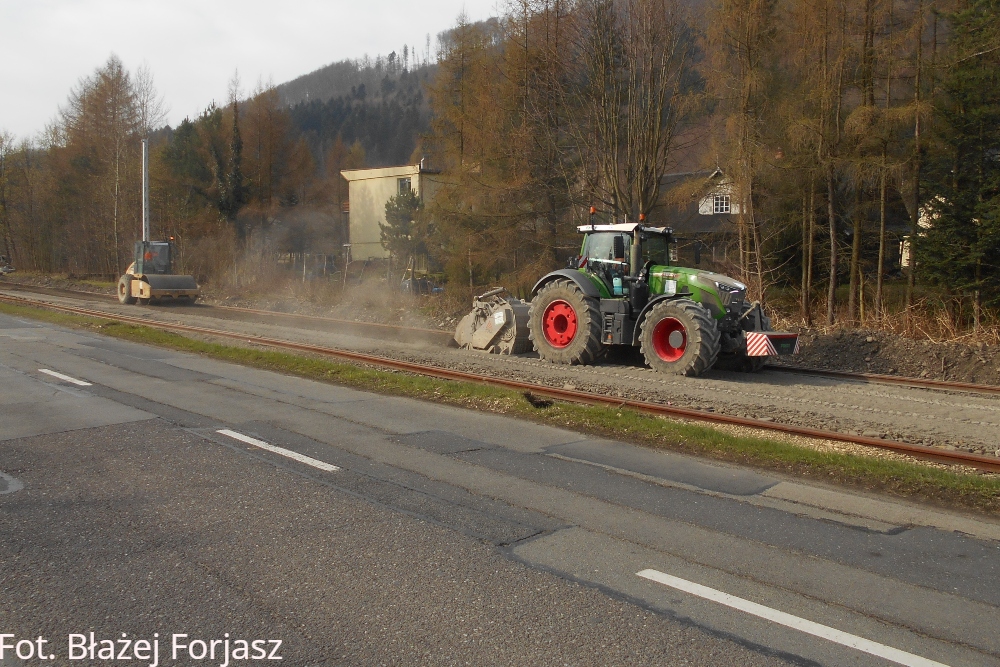

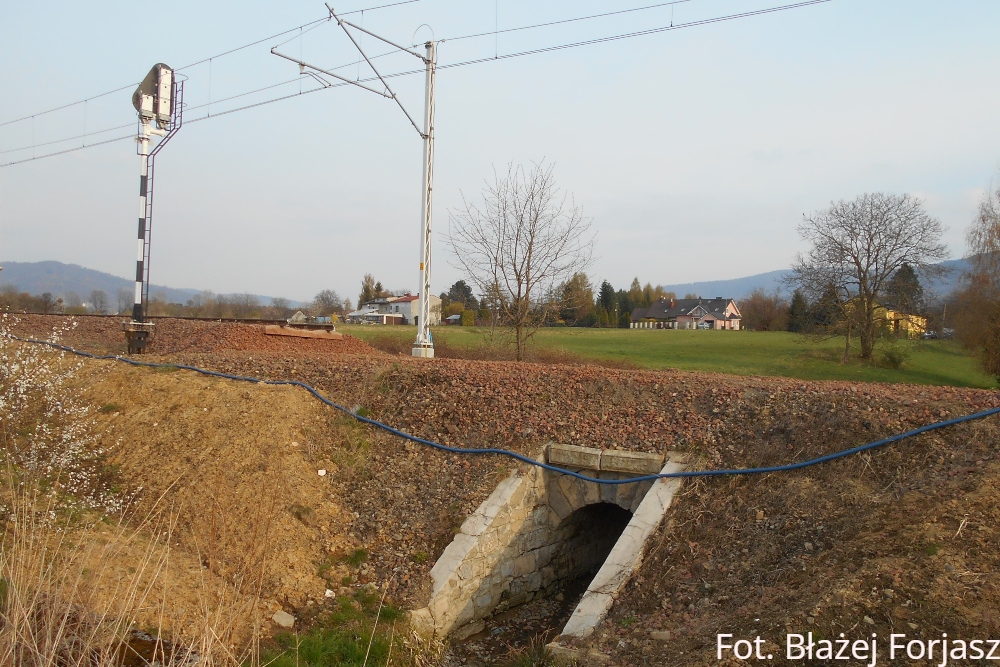

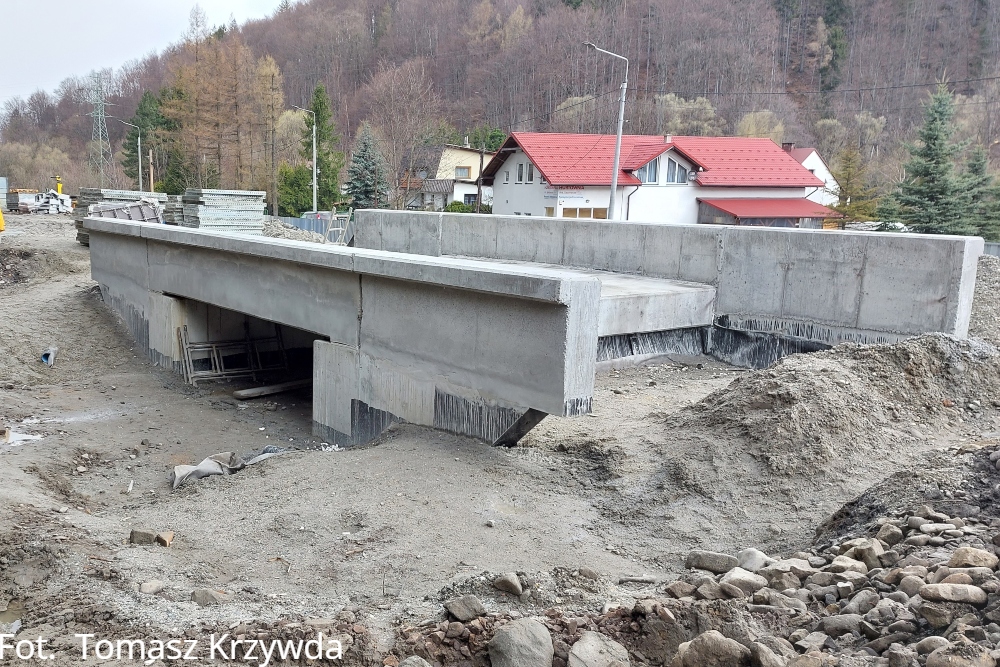

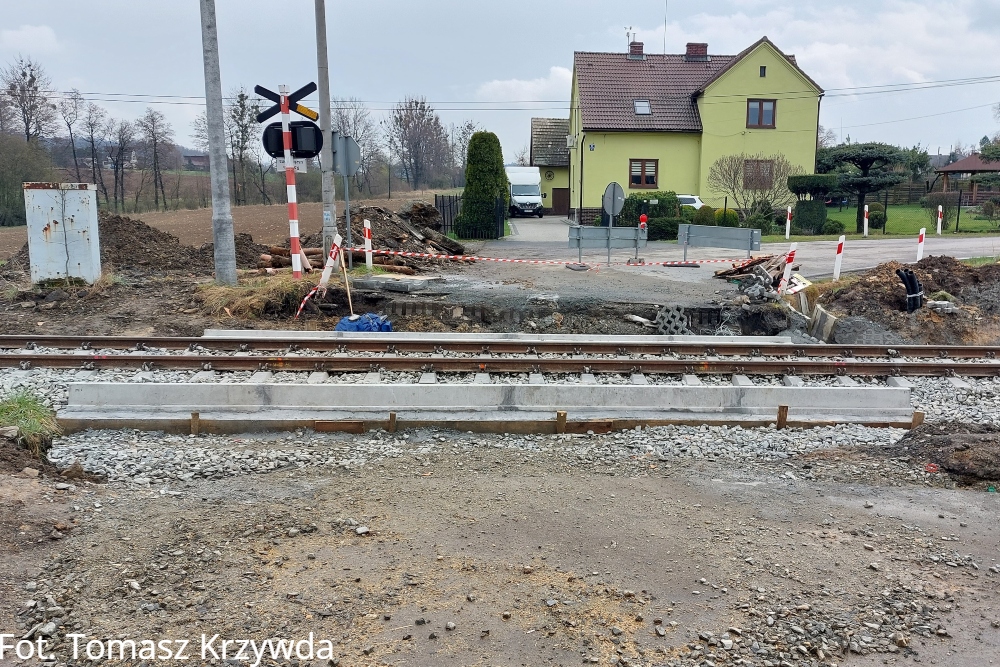

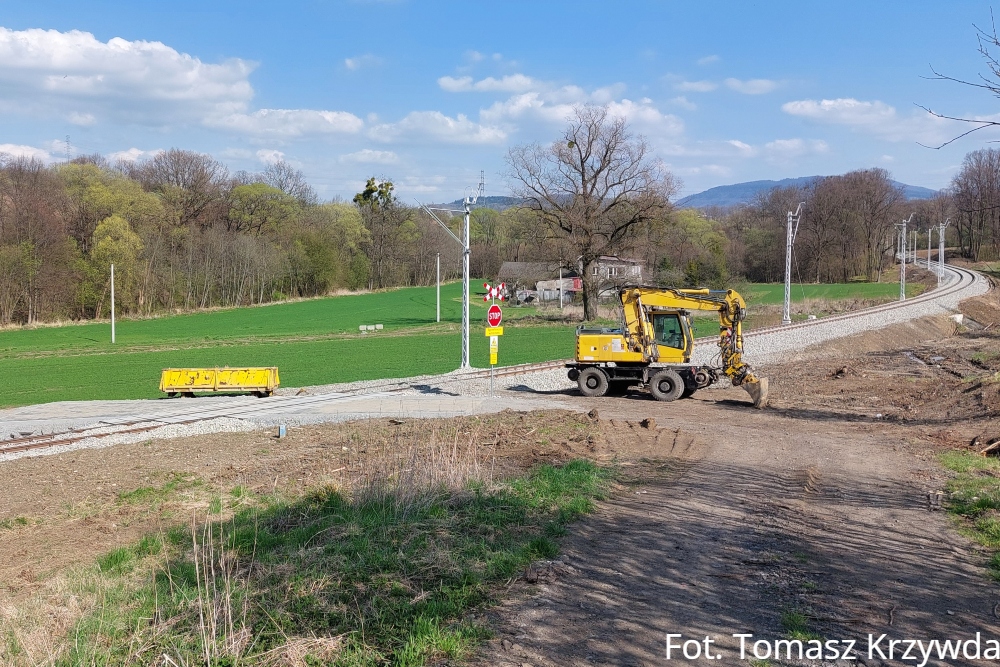

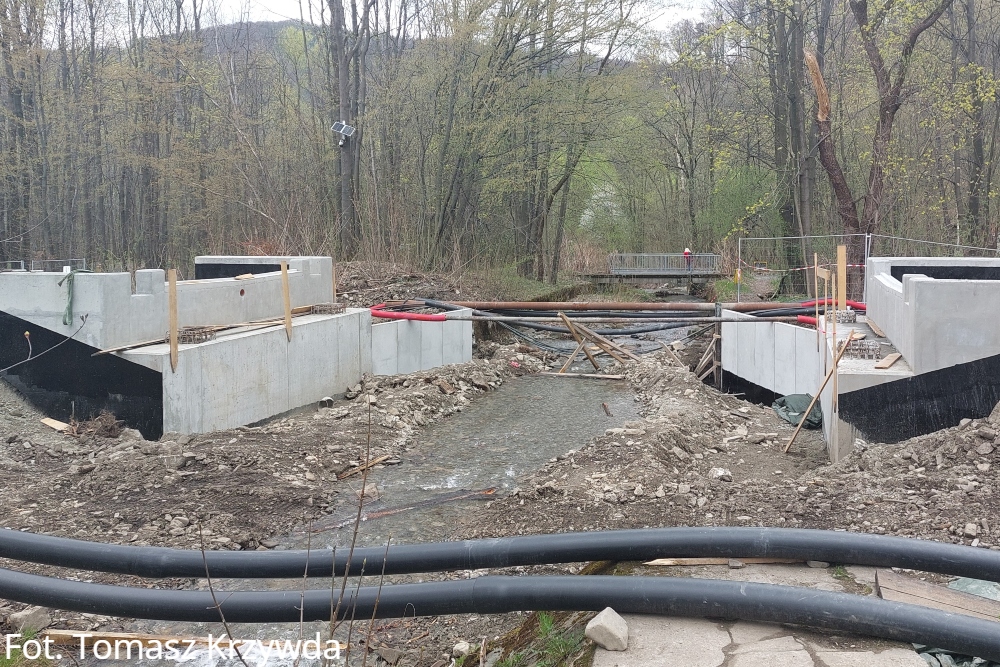

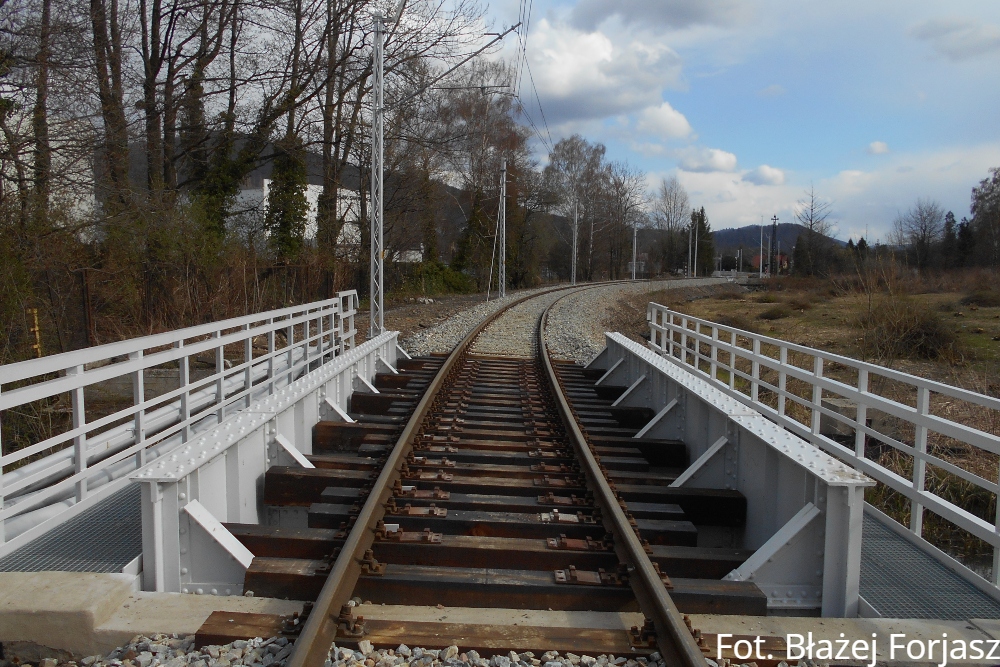

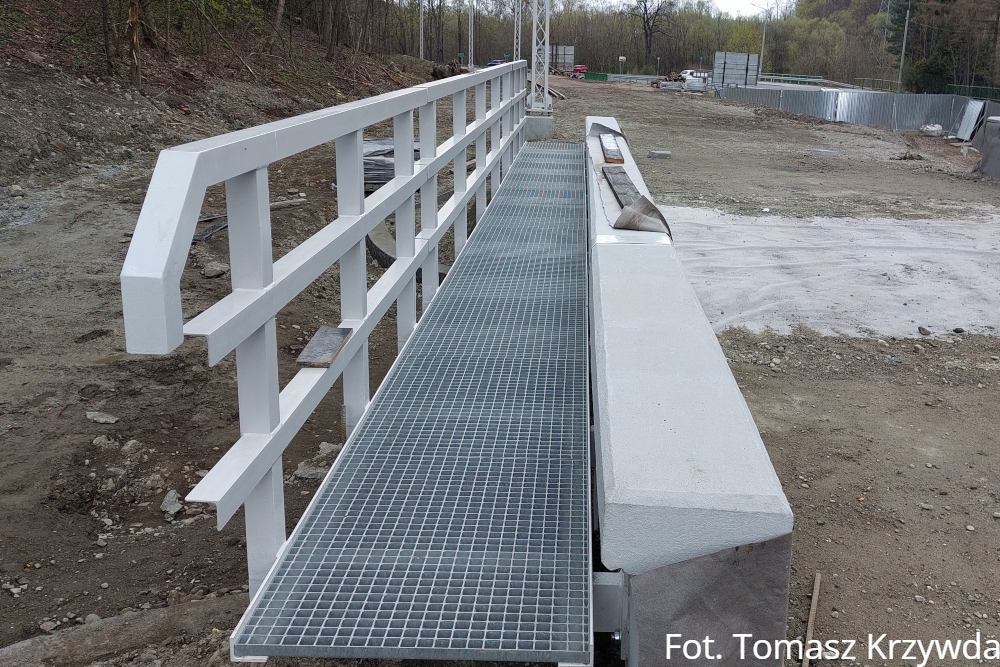

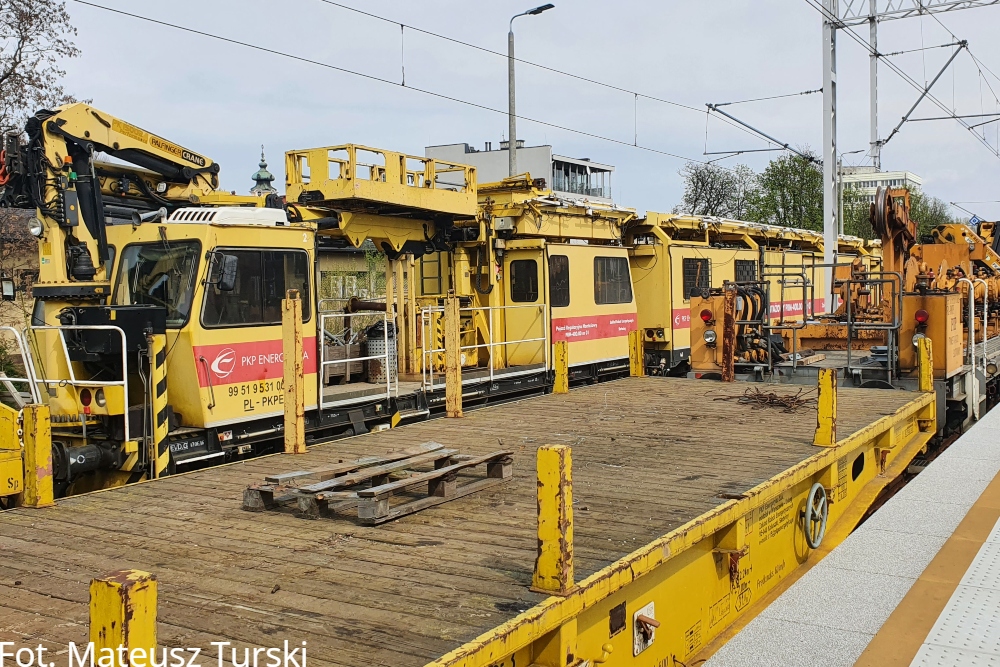

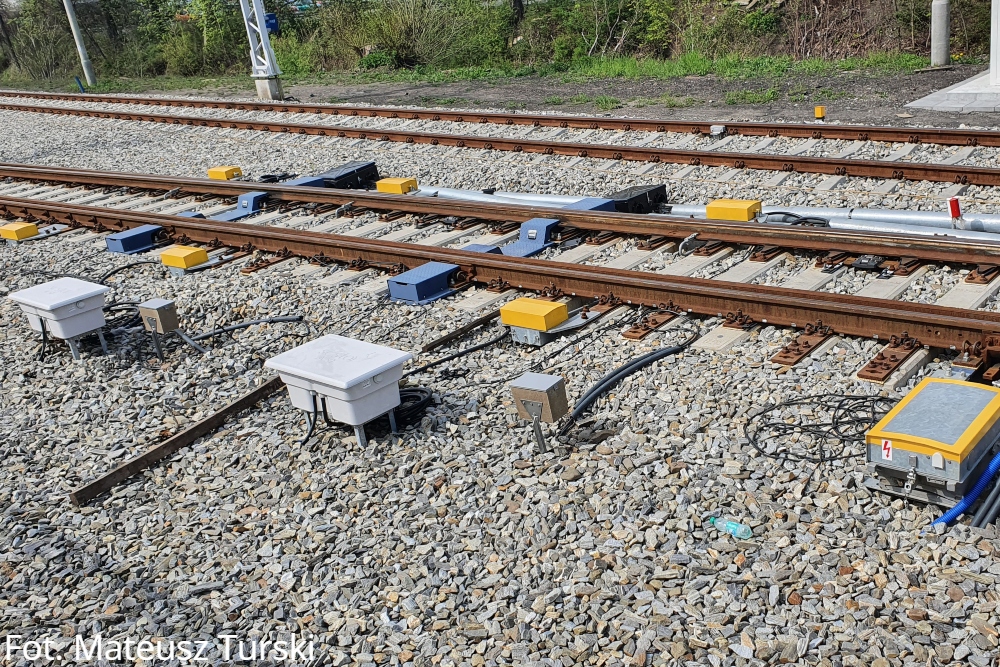

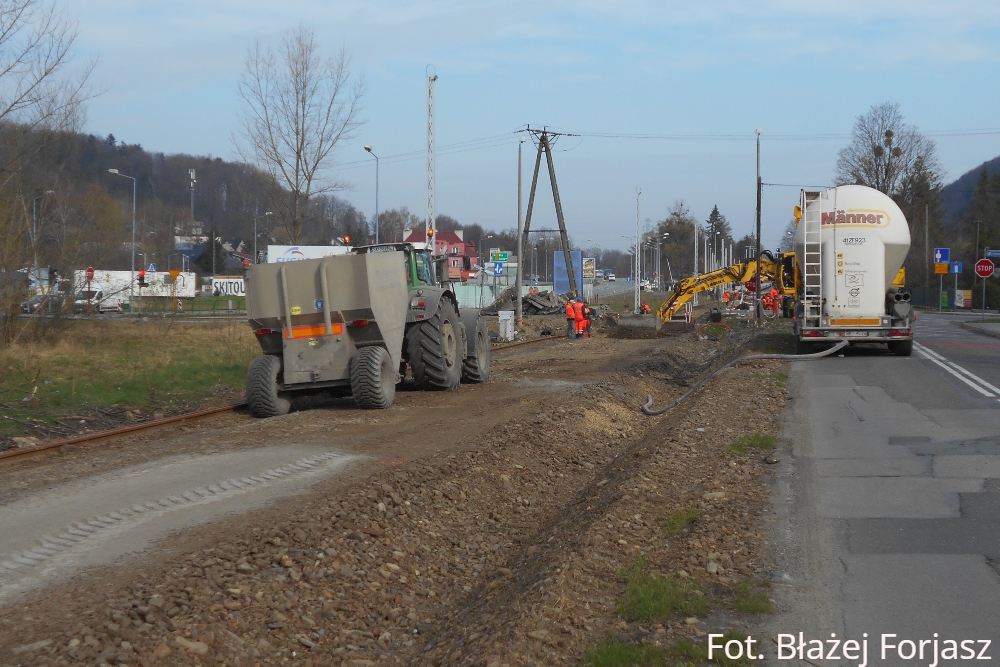

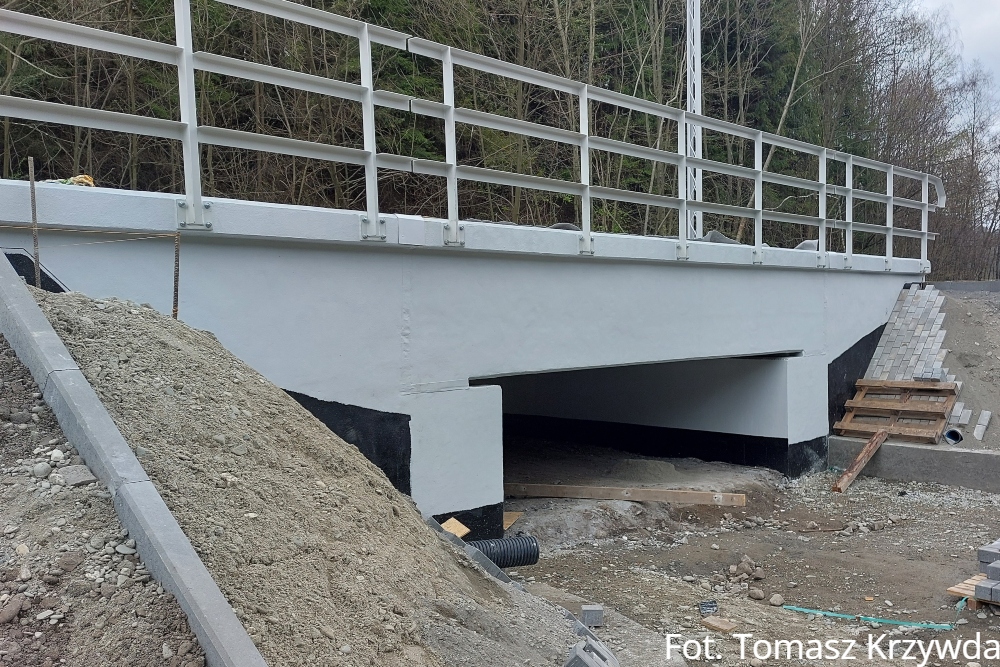

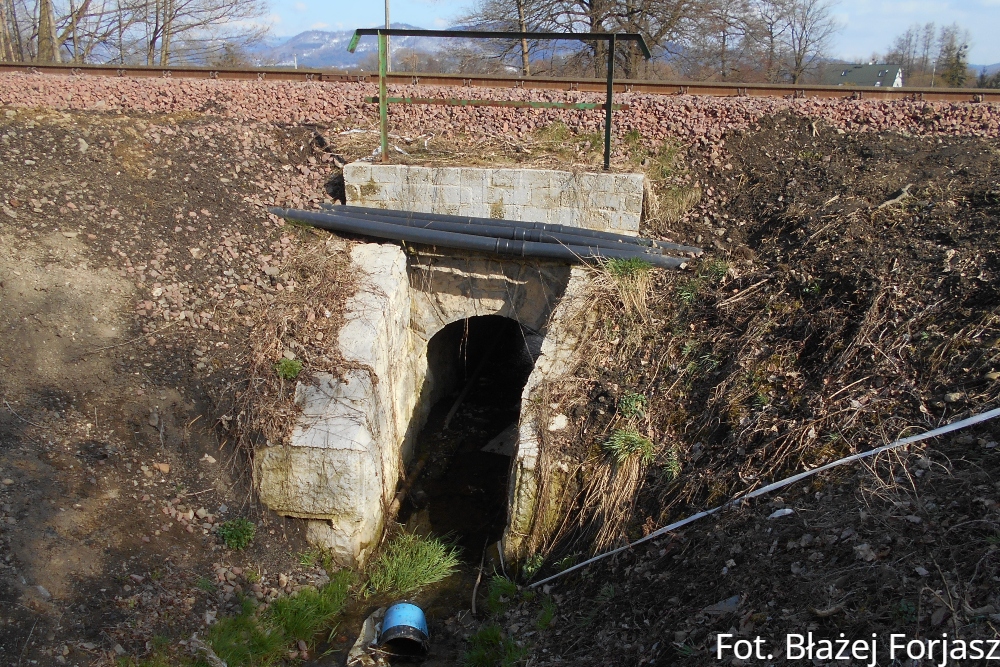

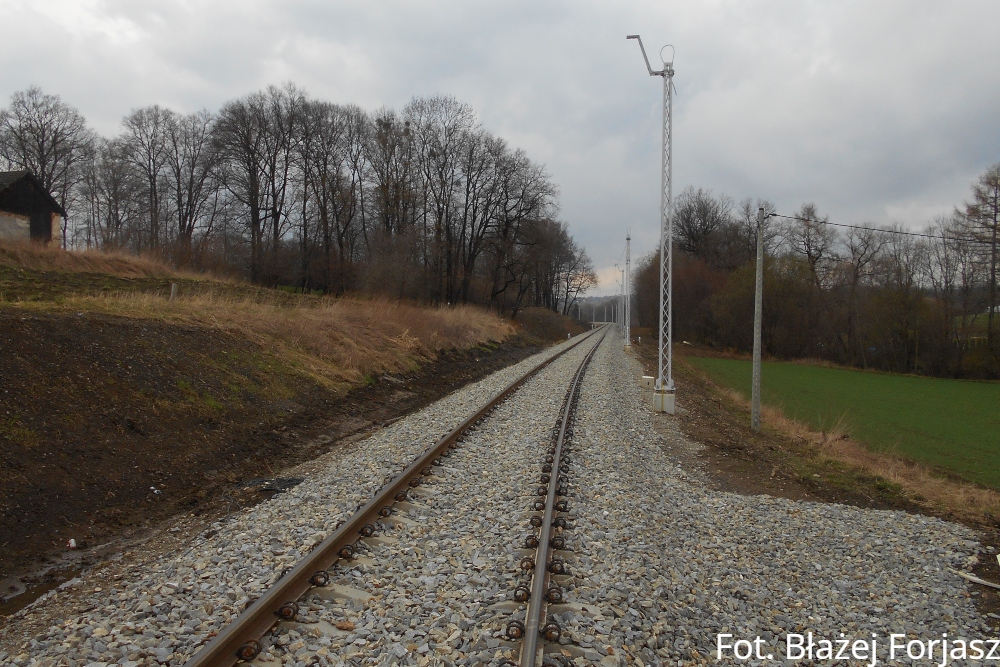

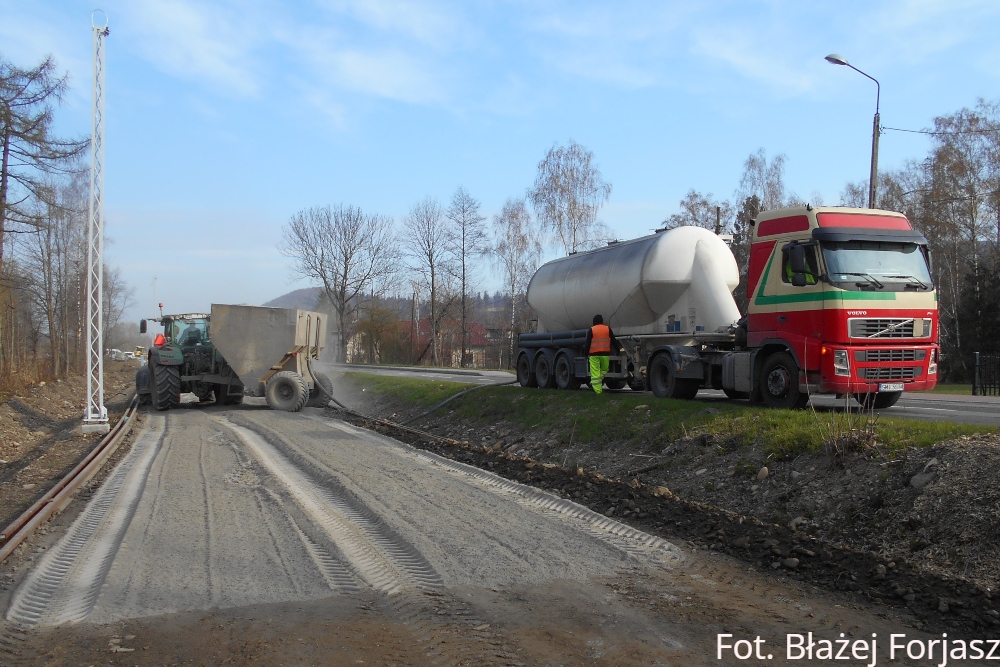

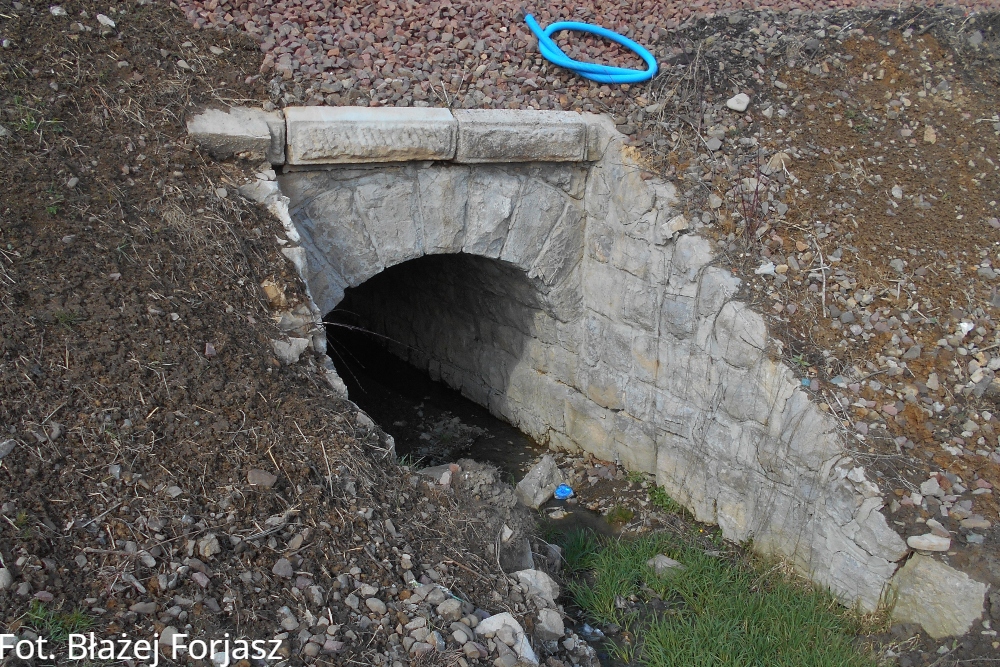

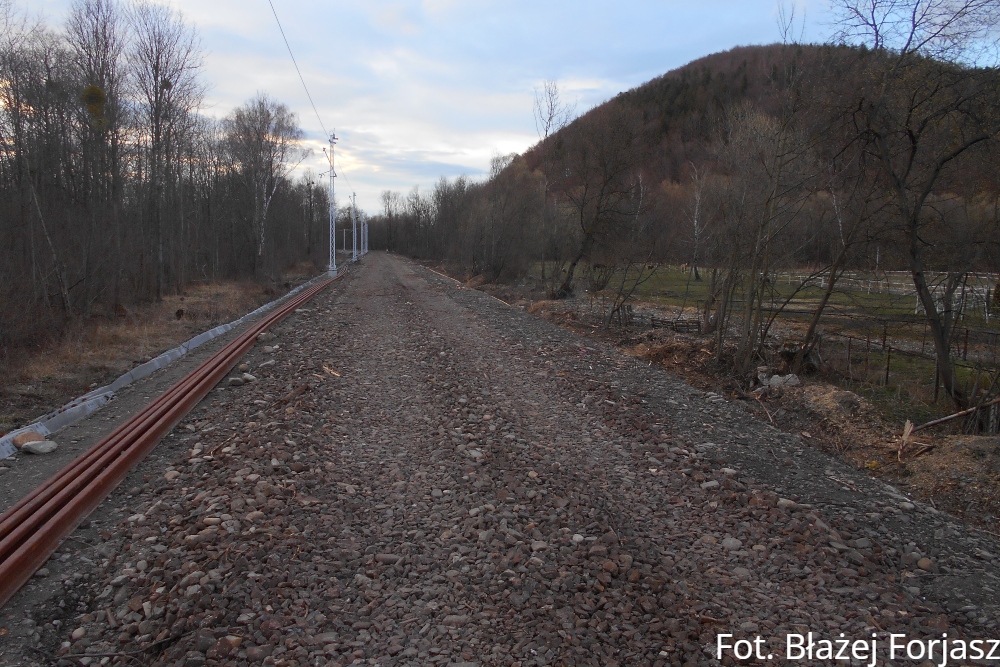

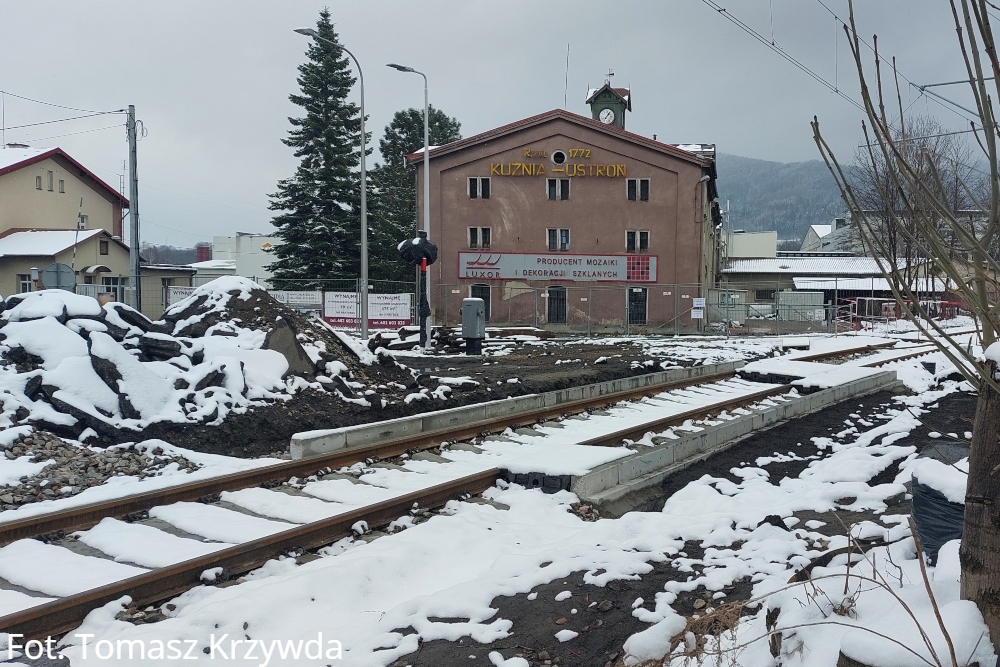

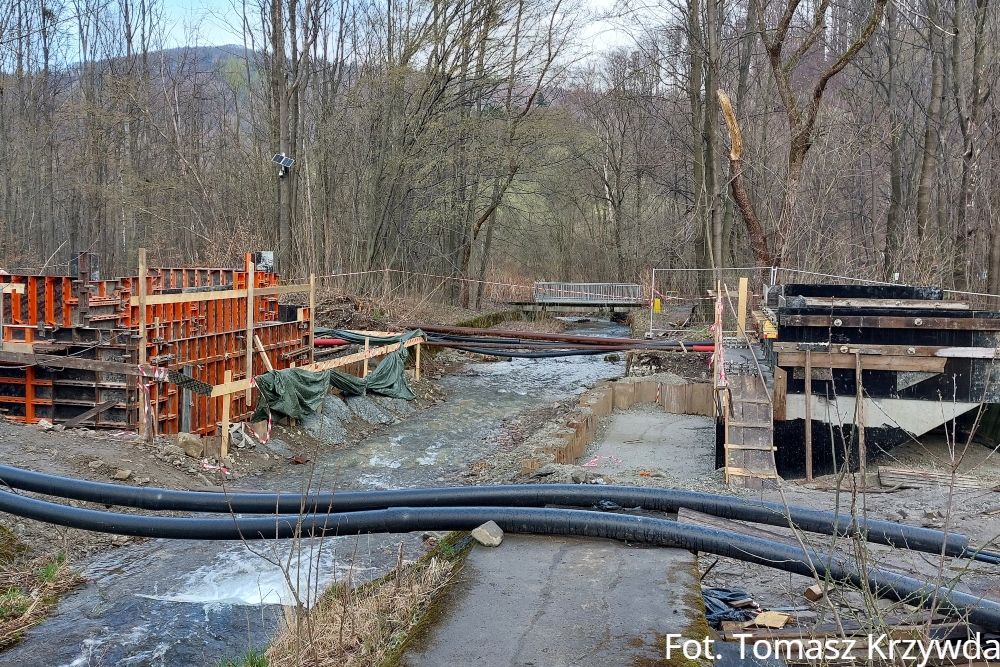

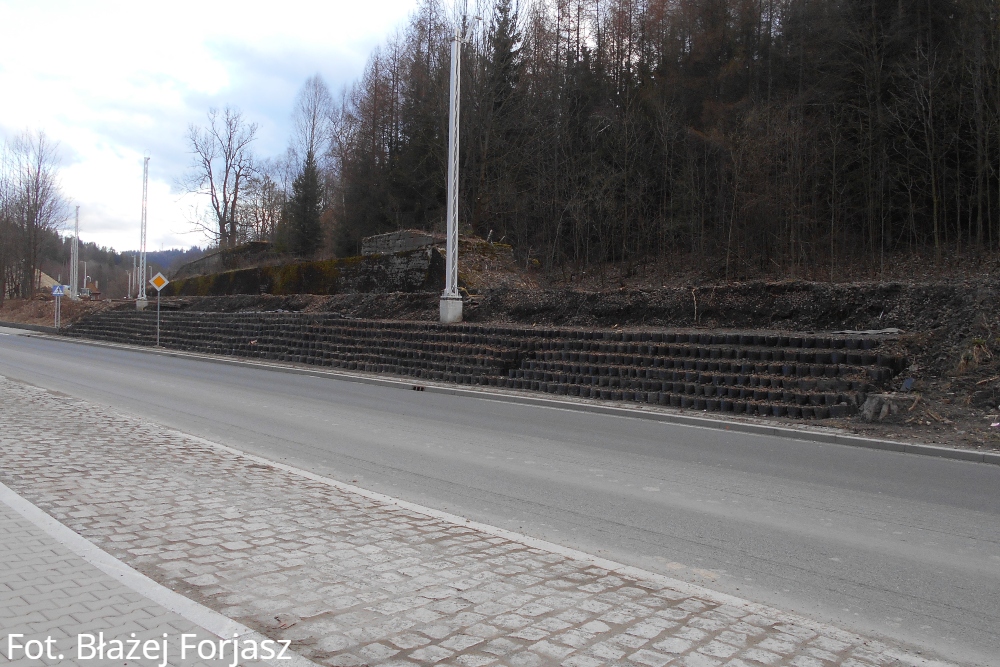

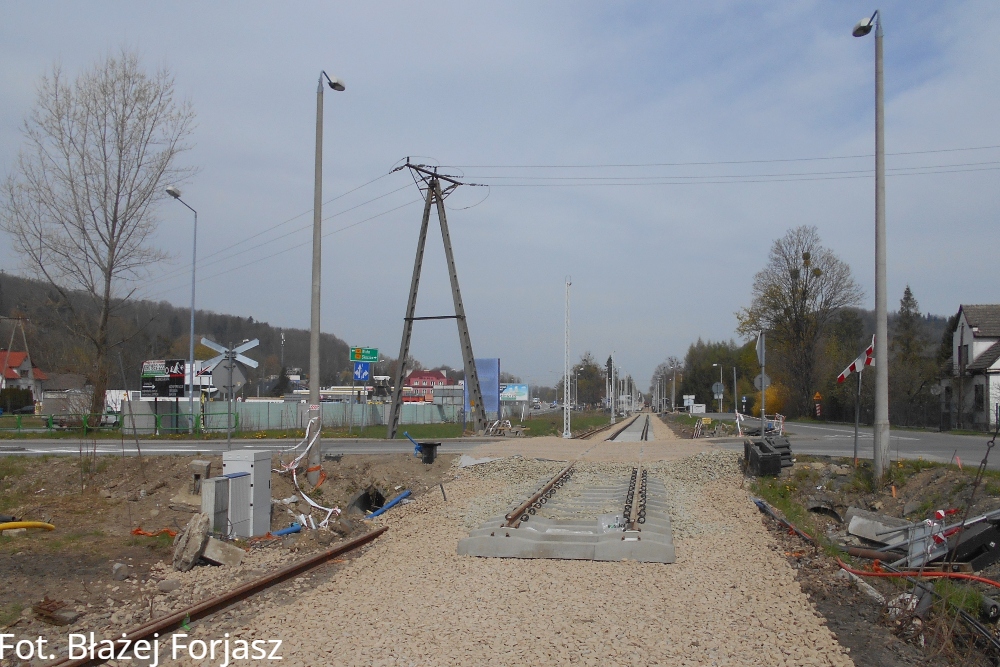

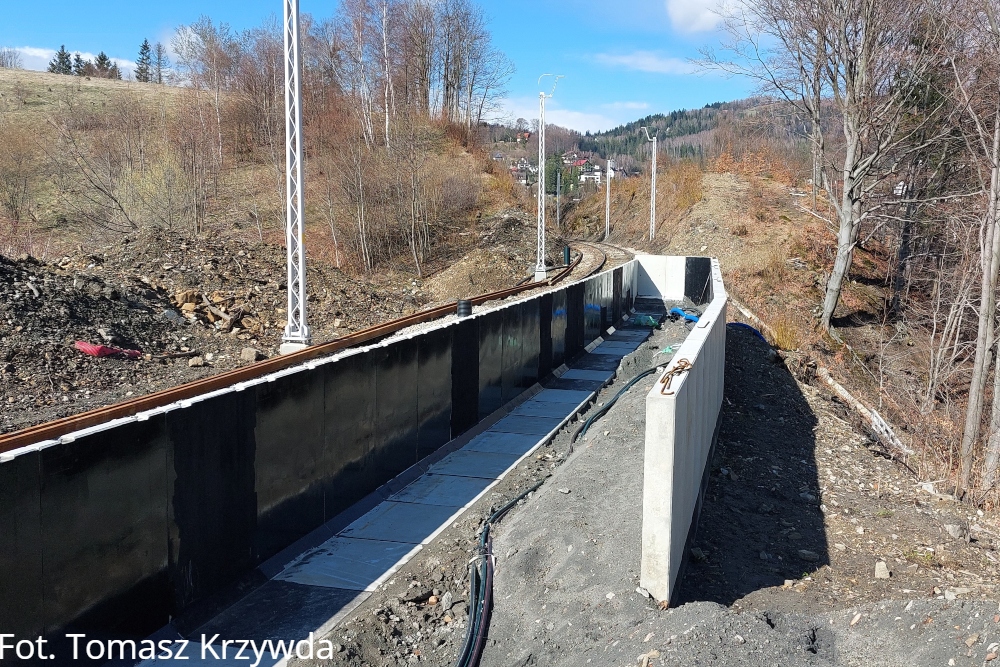

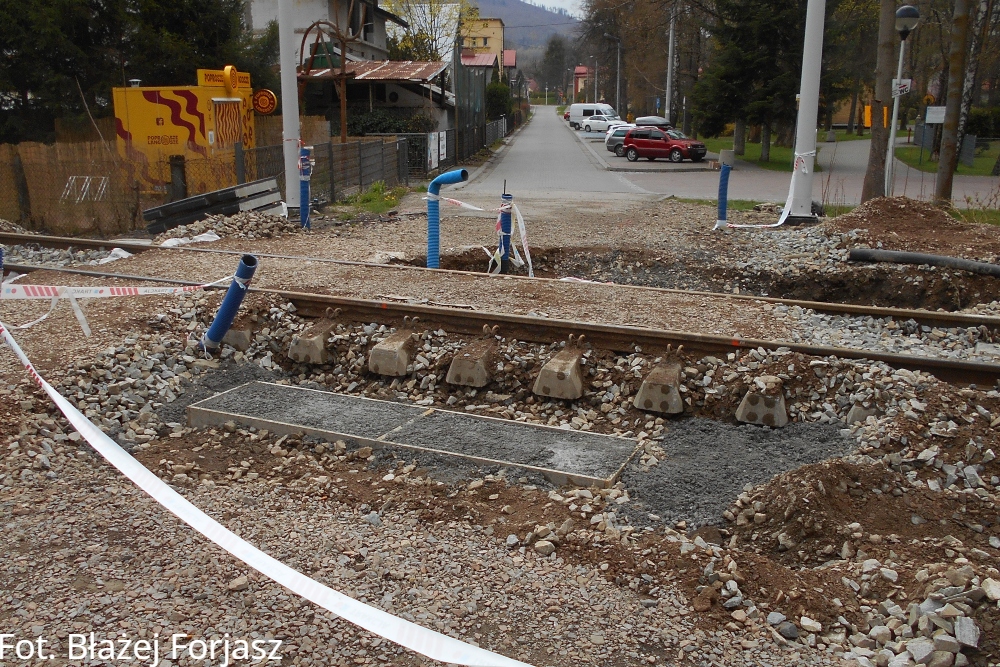

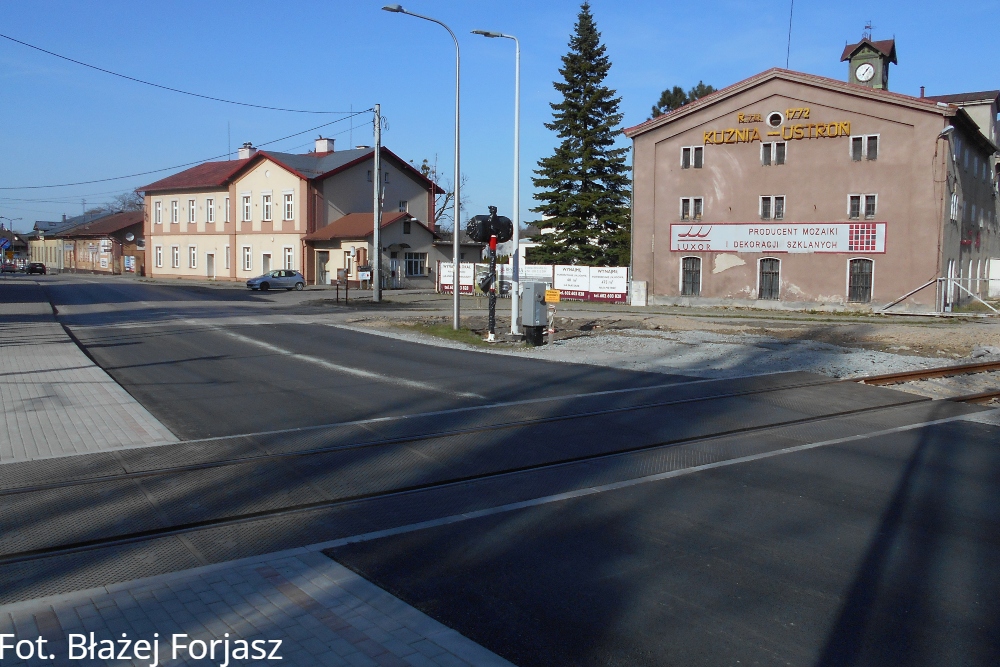

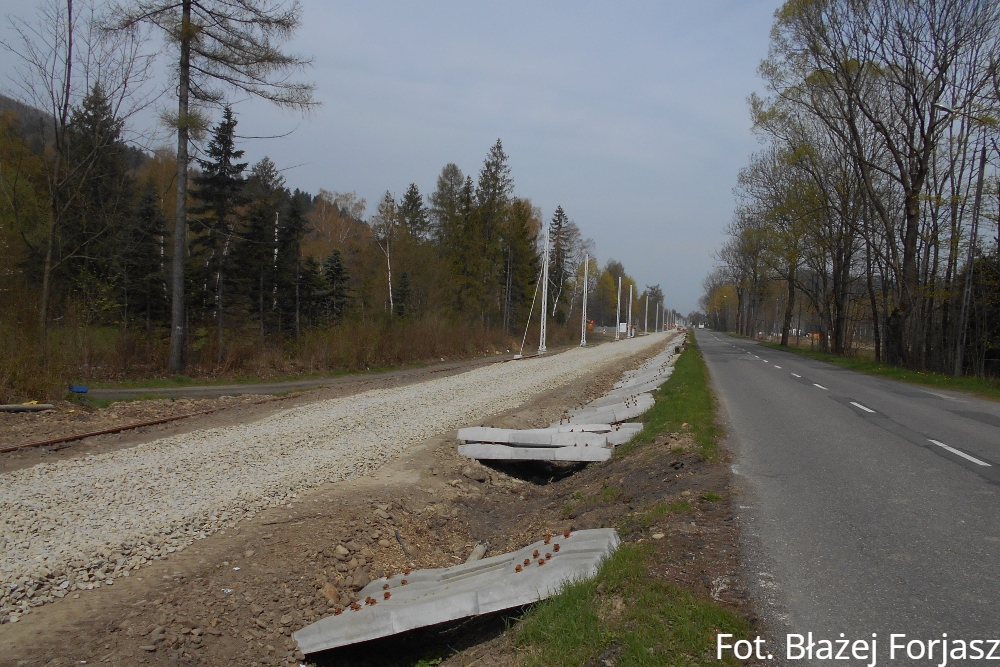

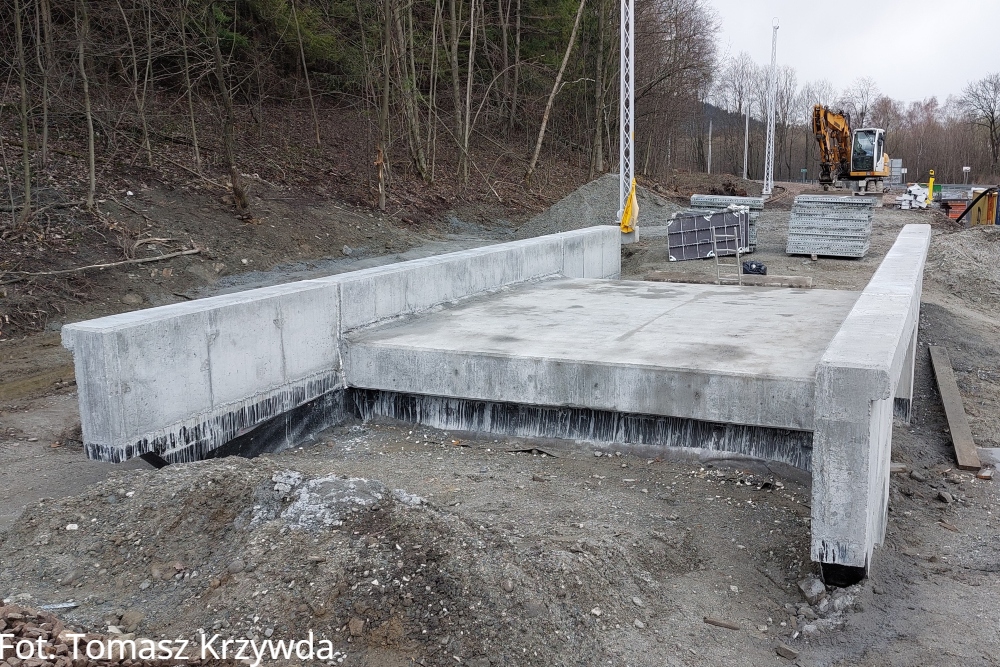

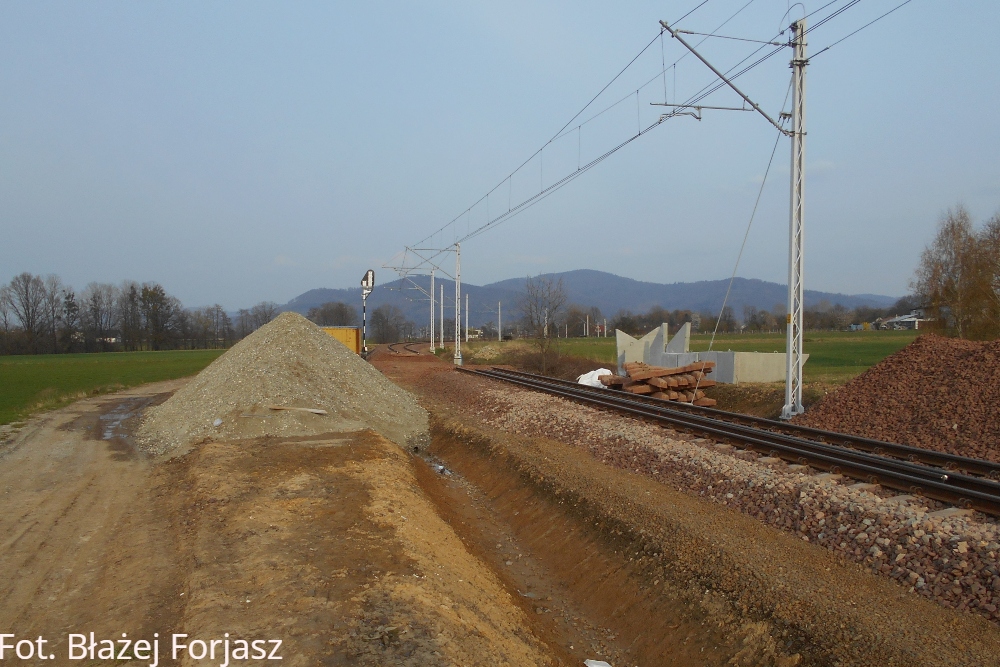

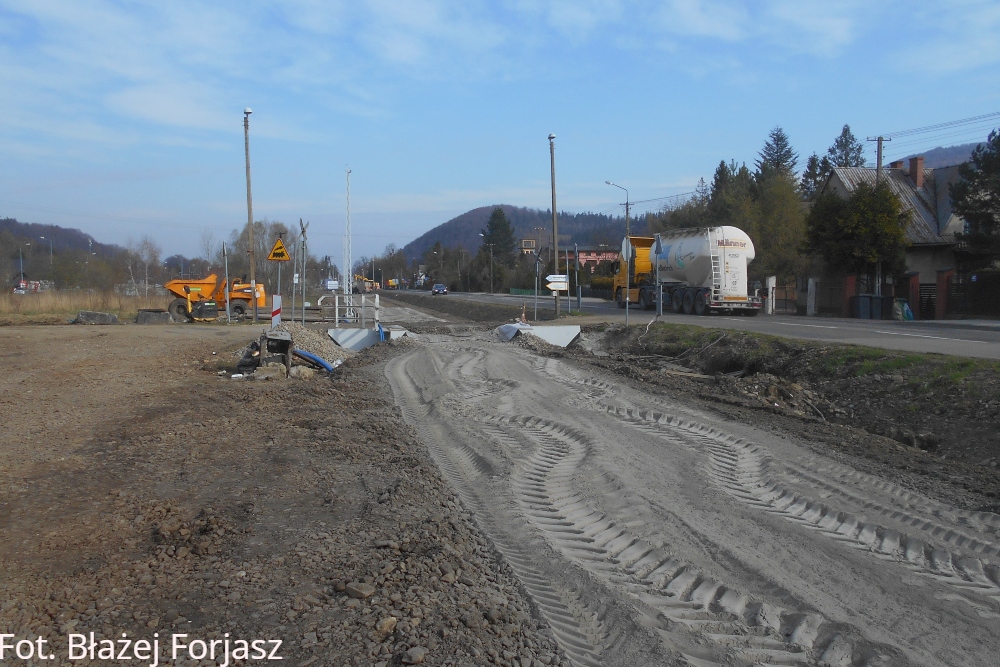

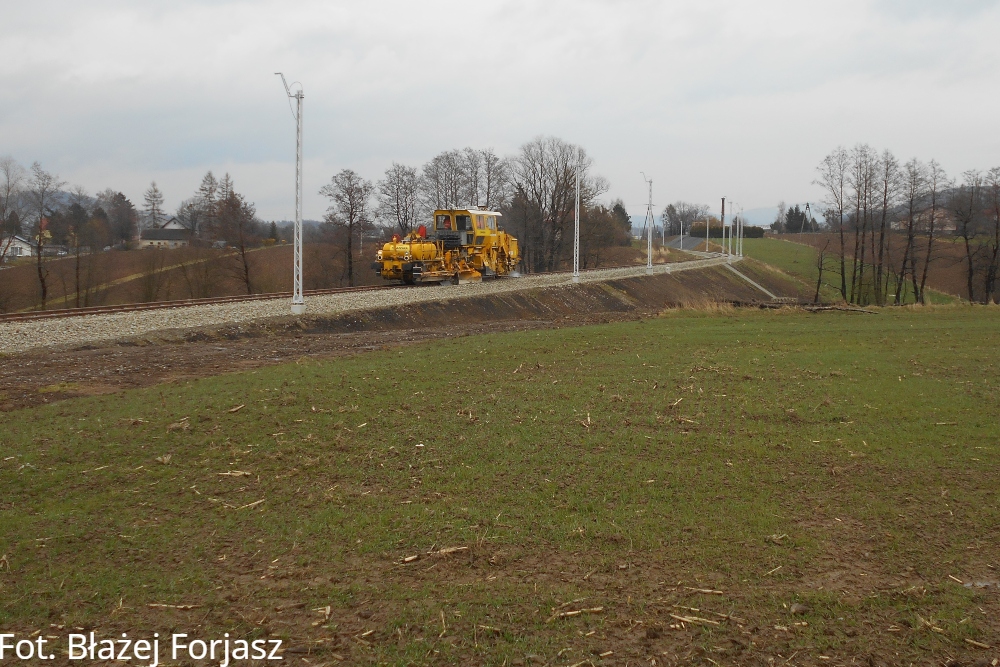

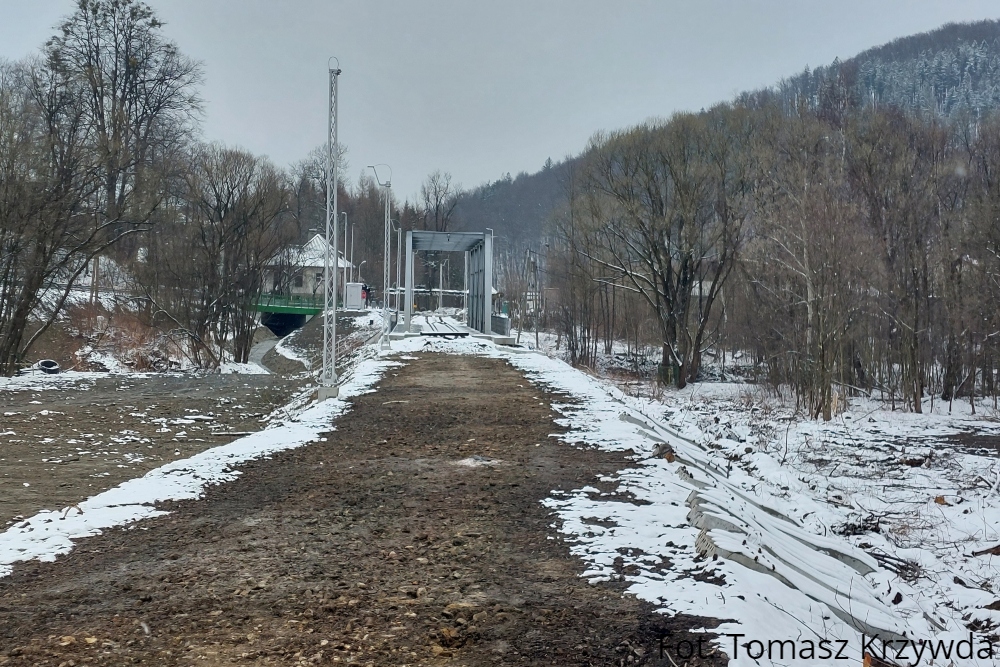

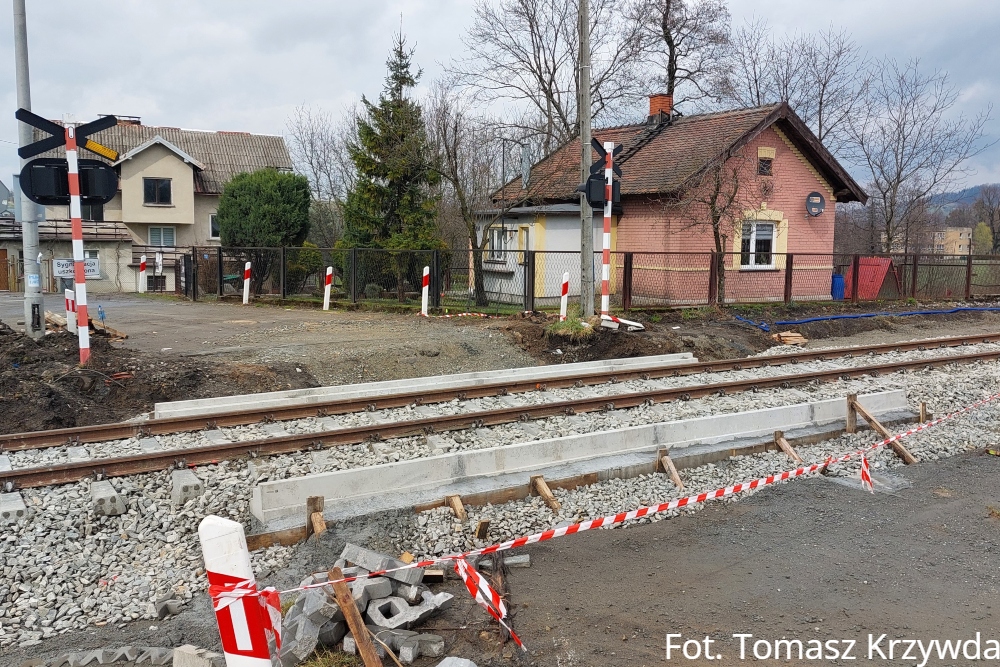

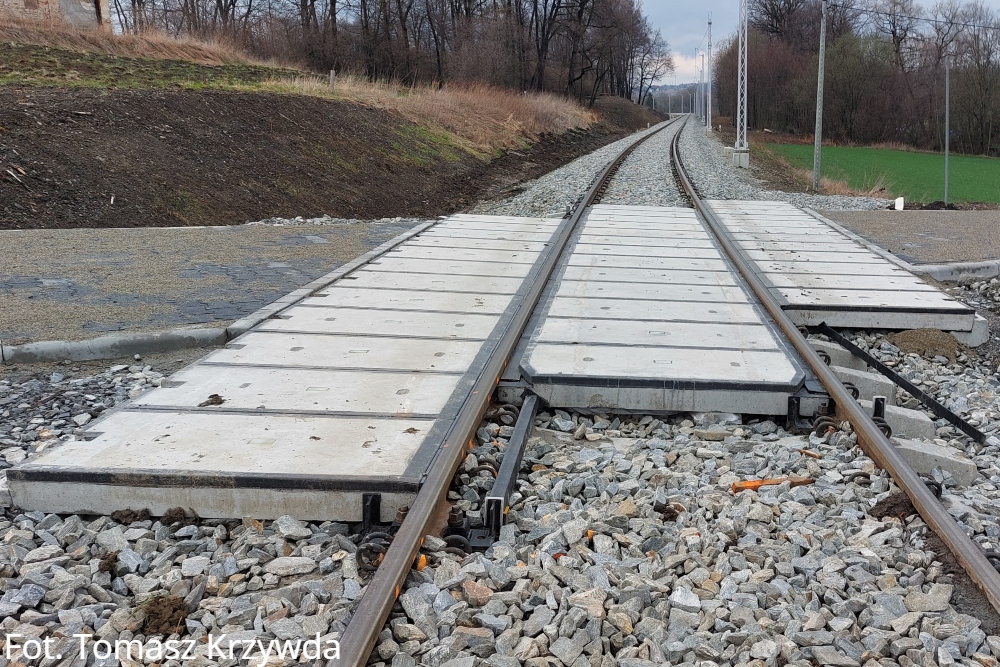

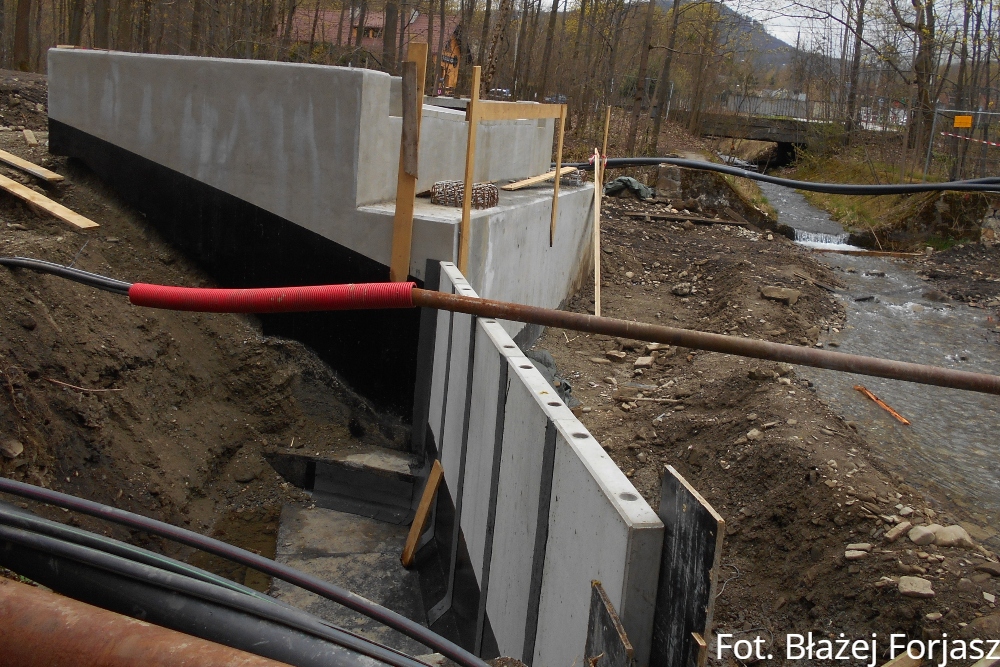

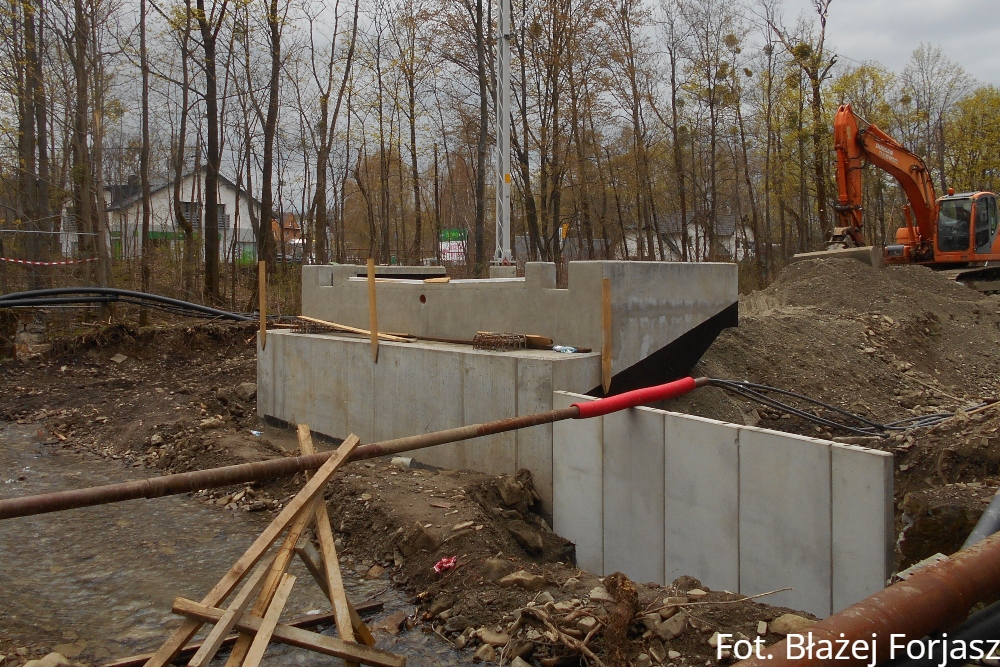

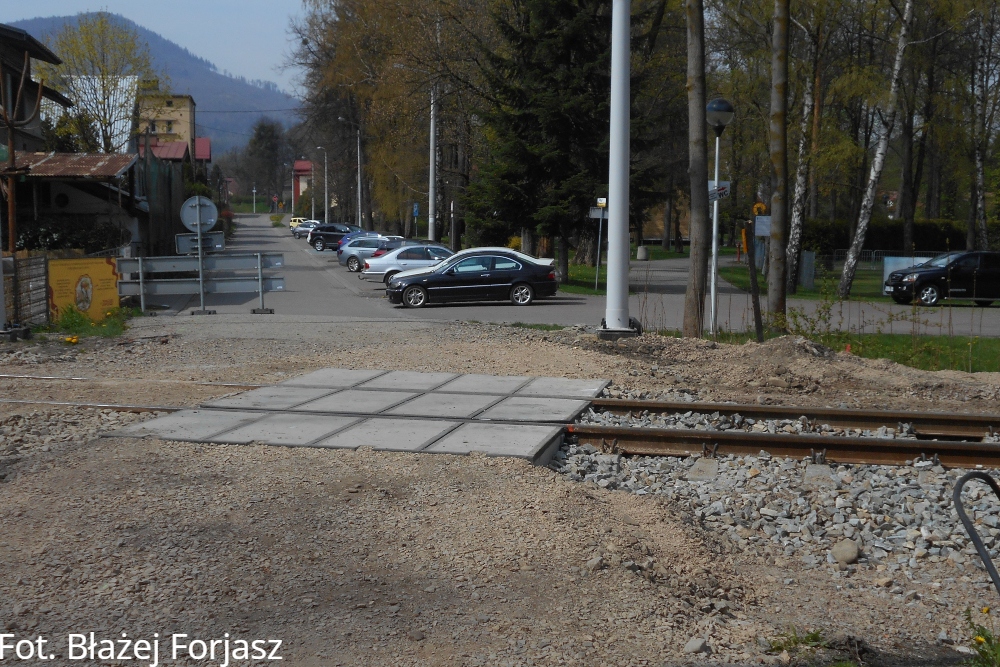

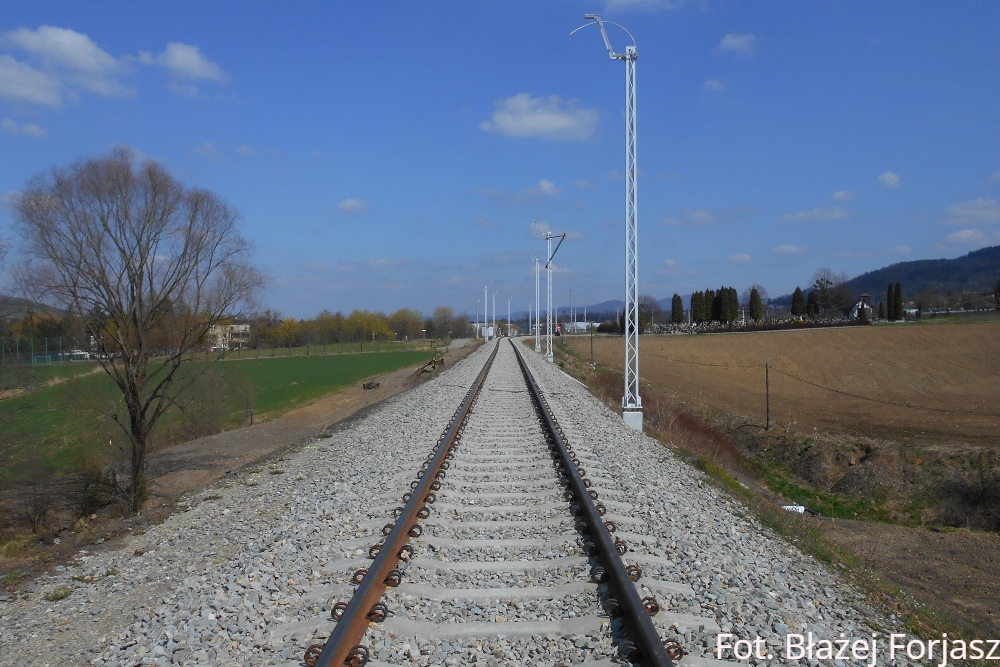

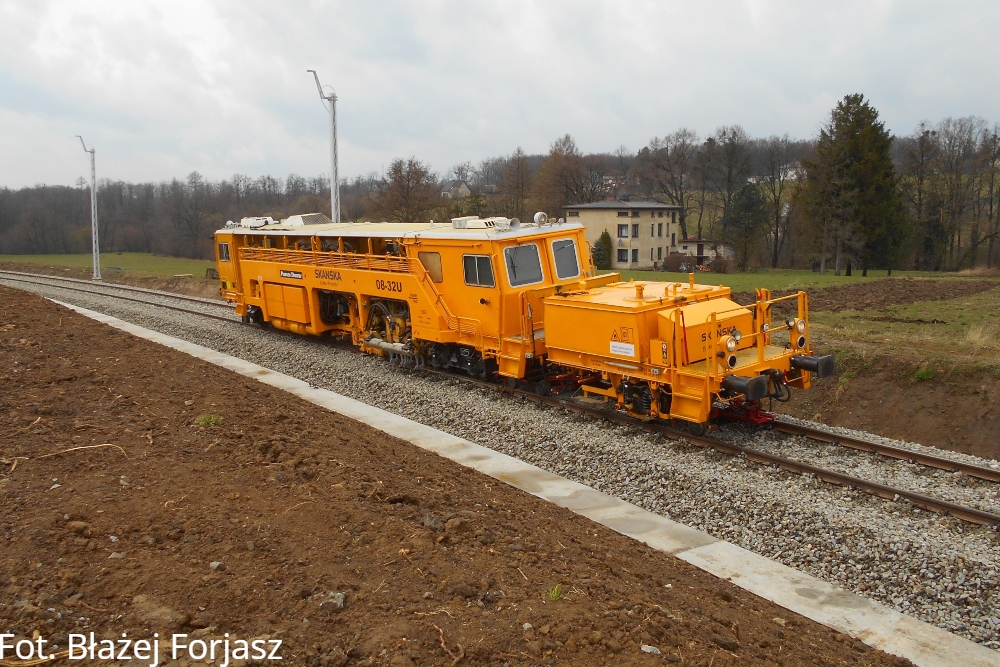

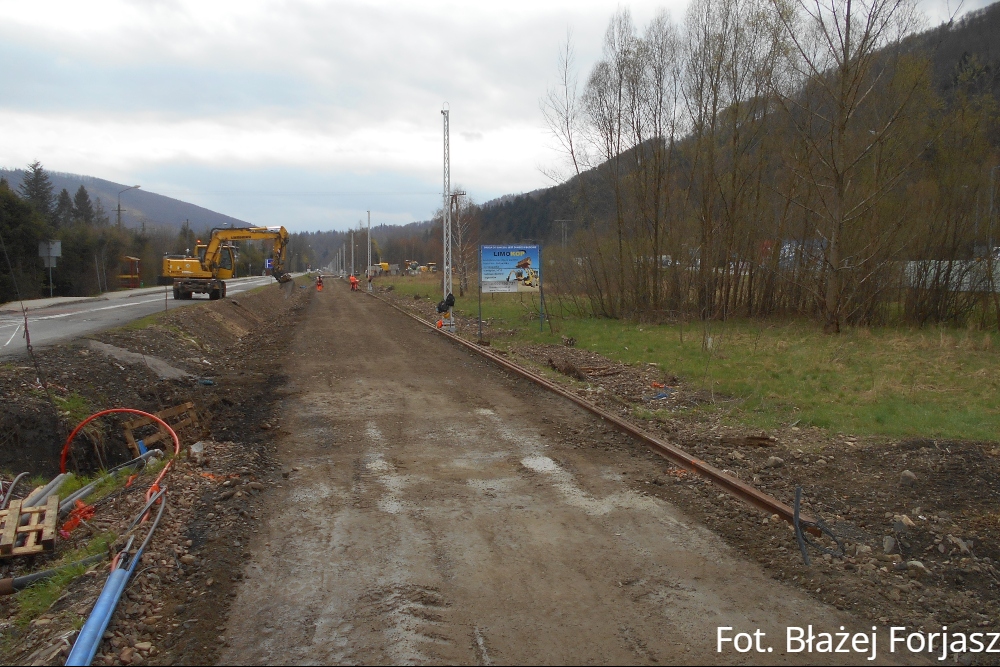

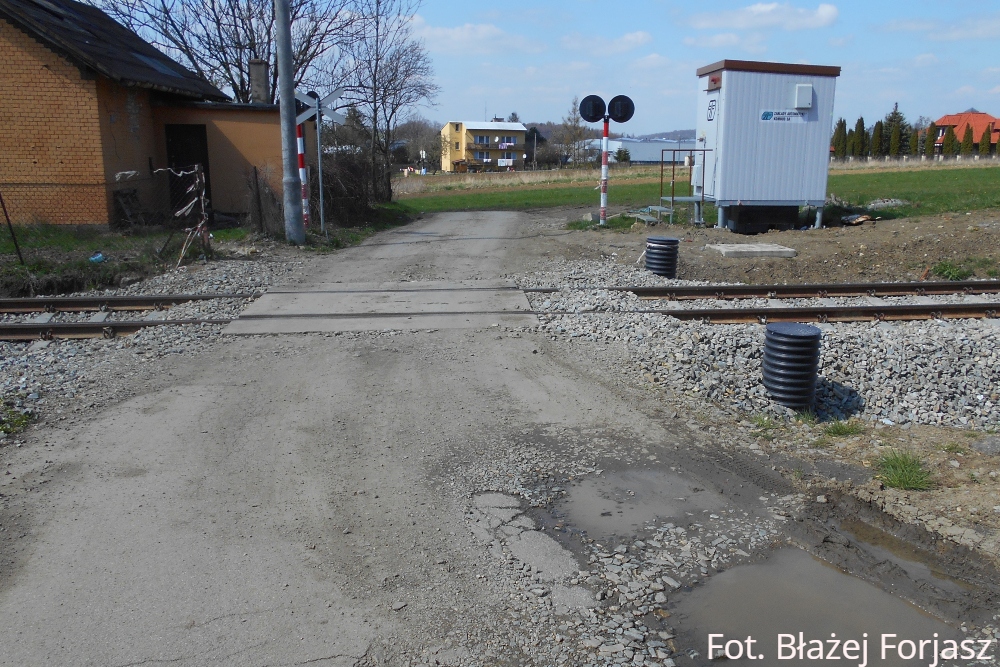

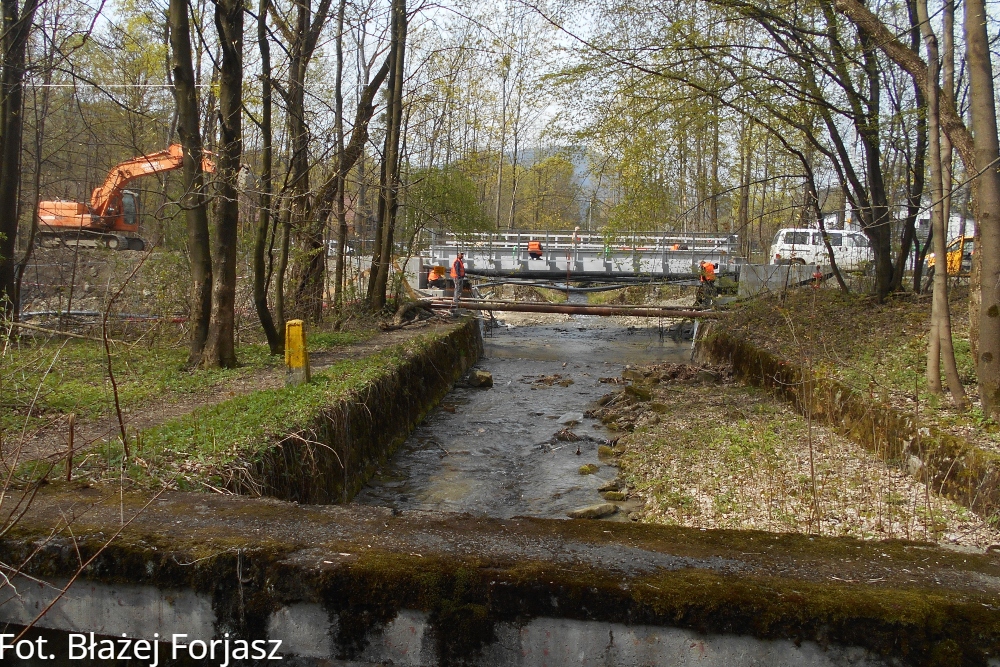

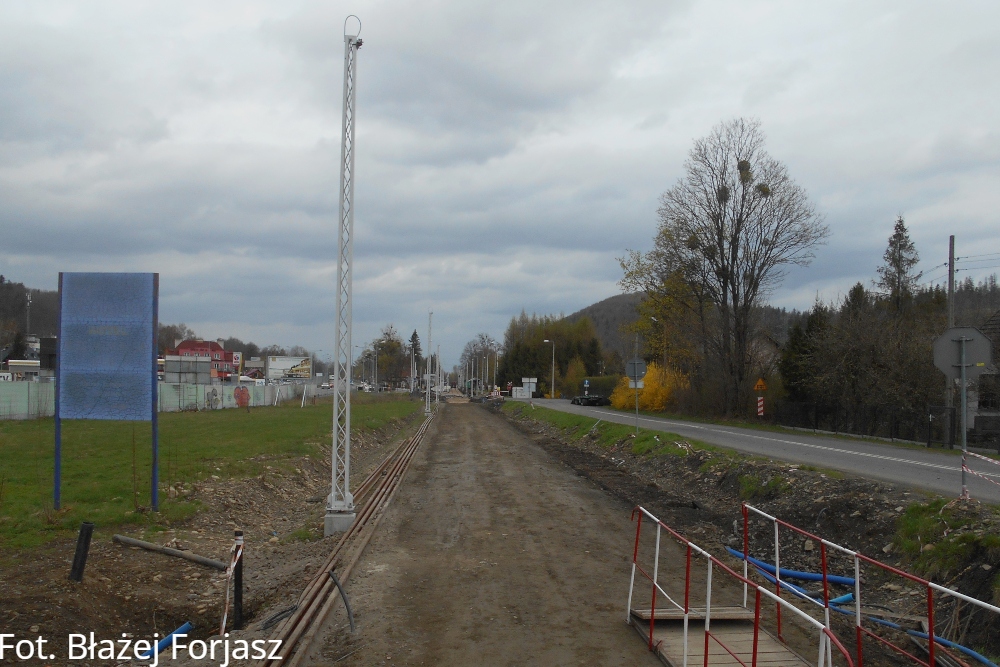

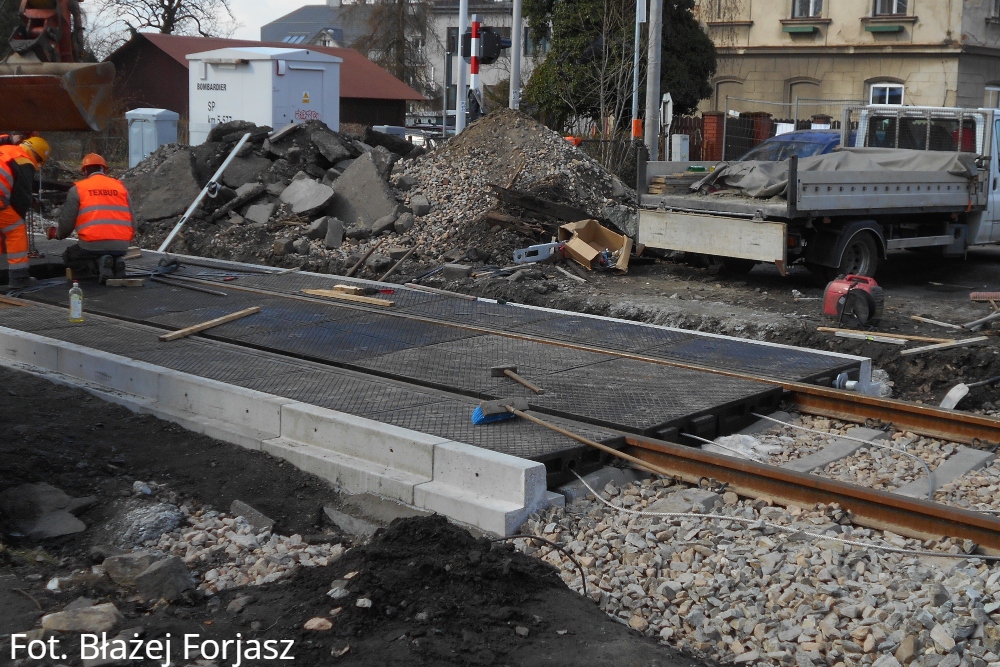

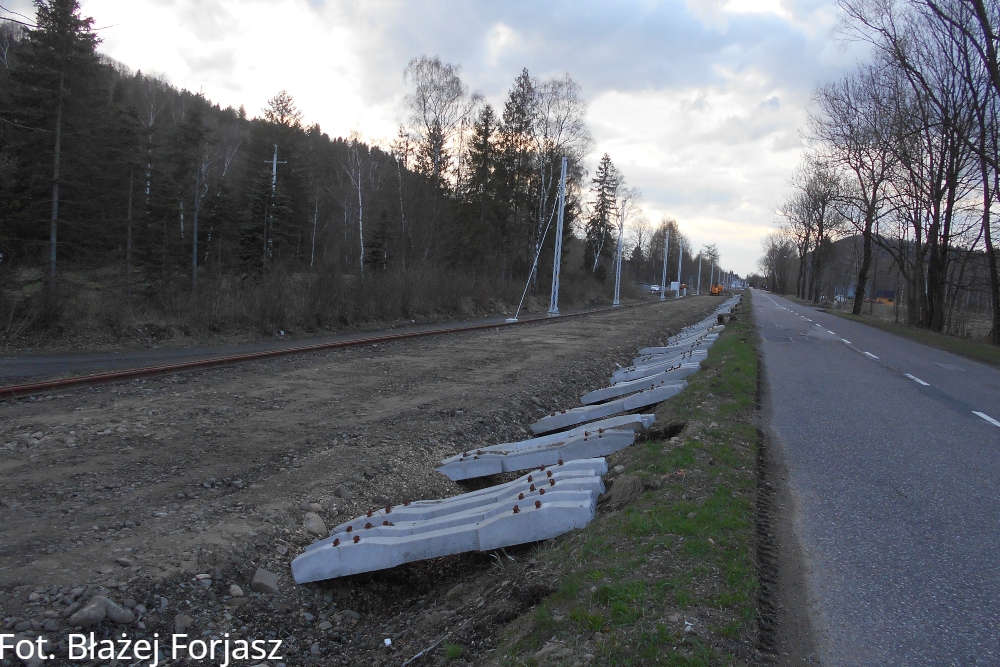

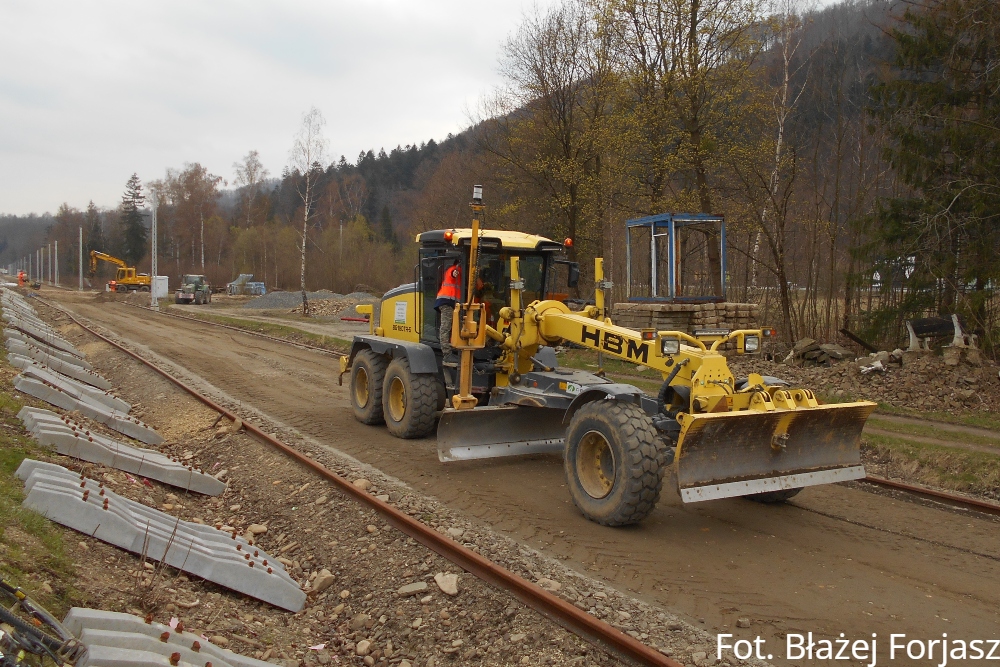

Otrzymano komplet decyzji dotyczących przebudowy przepustów w km 0,333 i 2,675 (linii nr 191) oraz 28,790 na linii nr 190. Zerwano starą nawierzchnię torową między Ustroniem Brzegami a Wisłą Dziechcinką. Wzmocniono podtorze od Ustronia Polany w kierunku Wisły. Zbudowano nowe obiekty inżynieryjne w km 8,549 i 12,084 linii nr 191. Kontynuowano prace nad budową stacji Wisła Uzdrowisko. Rozpoczęto remont przejazdów kolejowych z ulicami Wczasową i Wiślańską oraz zakończono remont przejazdu z ulicą Daszyńskiego w Ustroniu. Przywożono tłuczeń do baz w Ustroniu i Wiśle. Prace wykonała firma Trakcja S.A. wraz z podwykonawcami (m.in. Drocomplex s.c.).

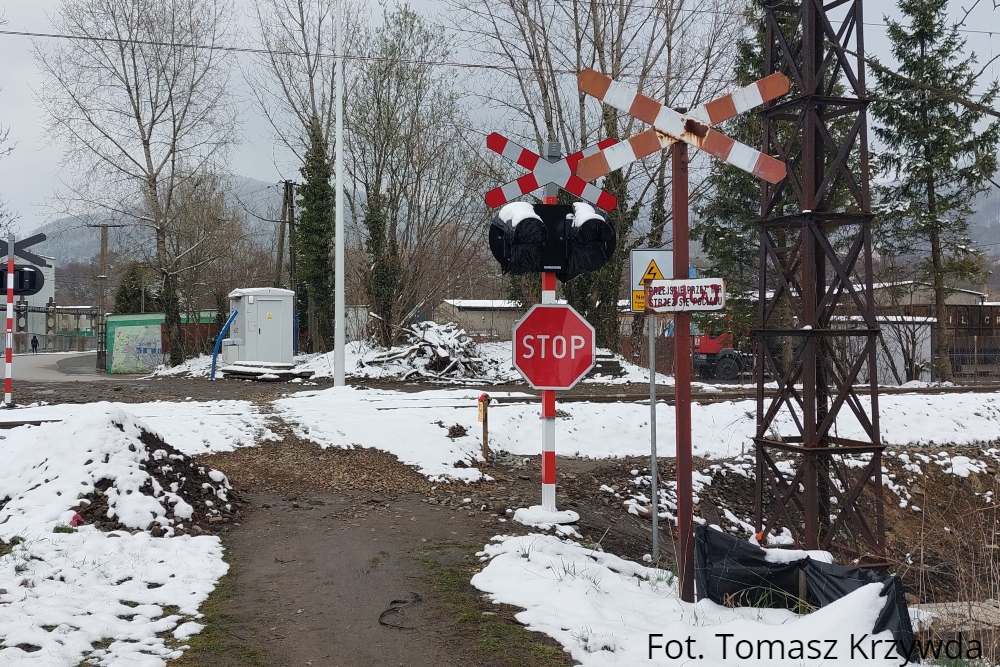

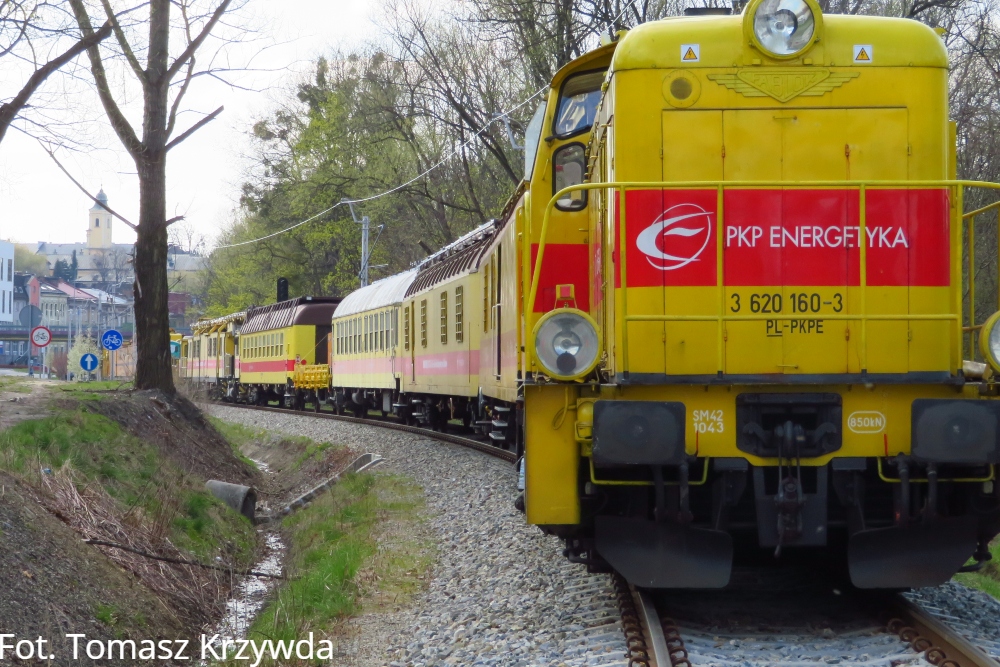

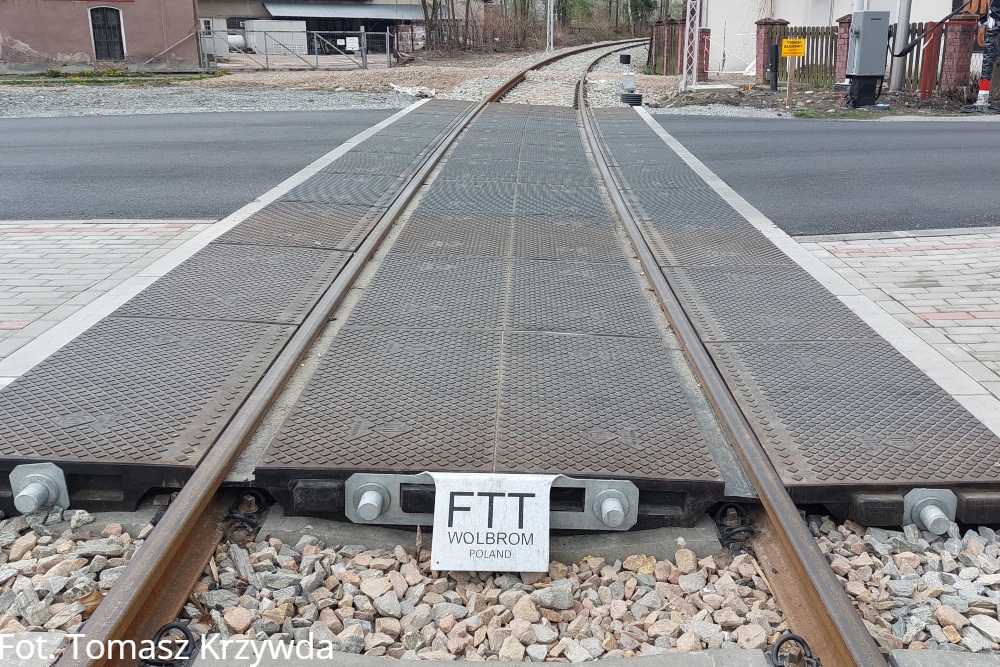

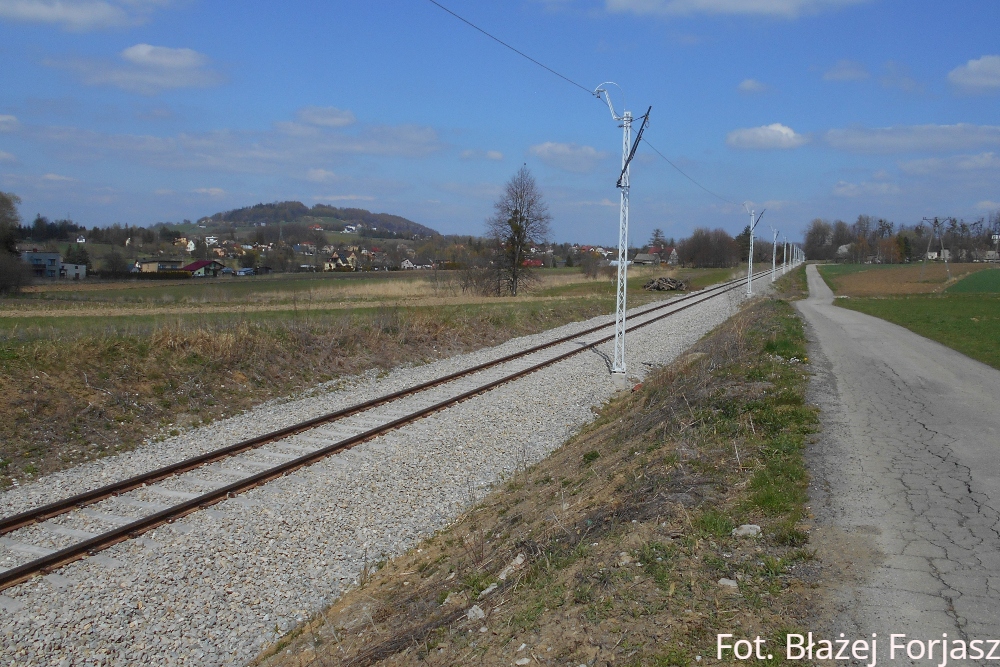

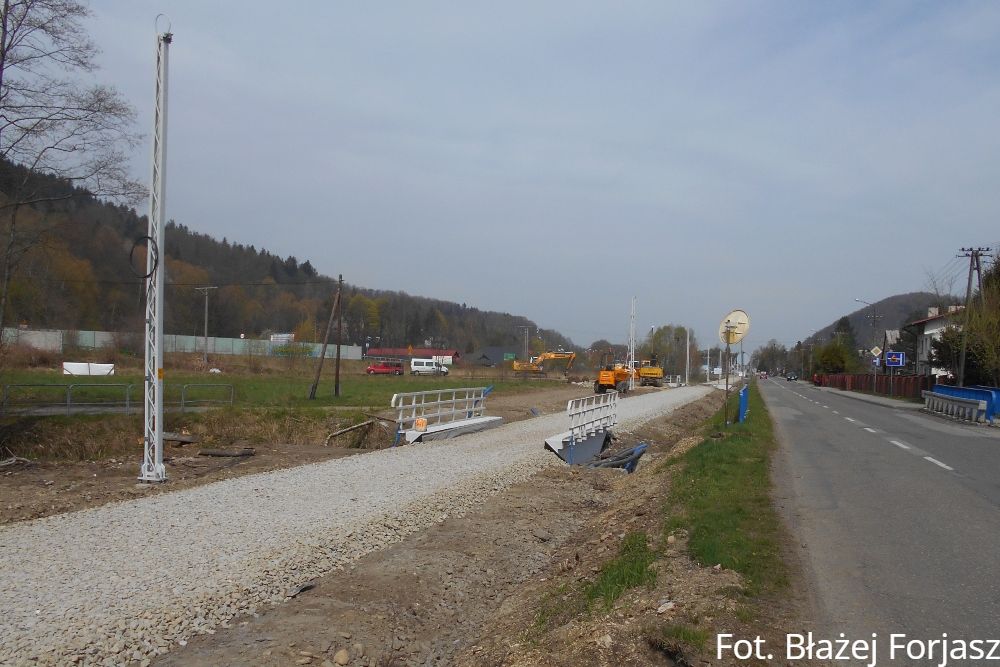

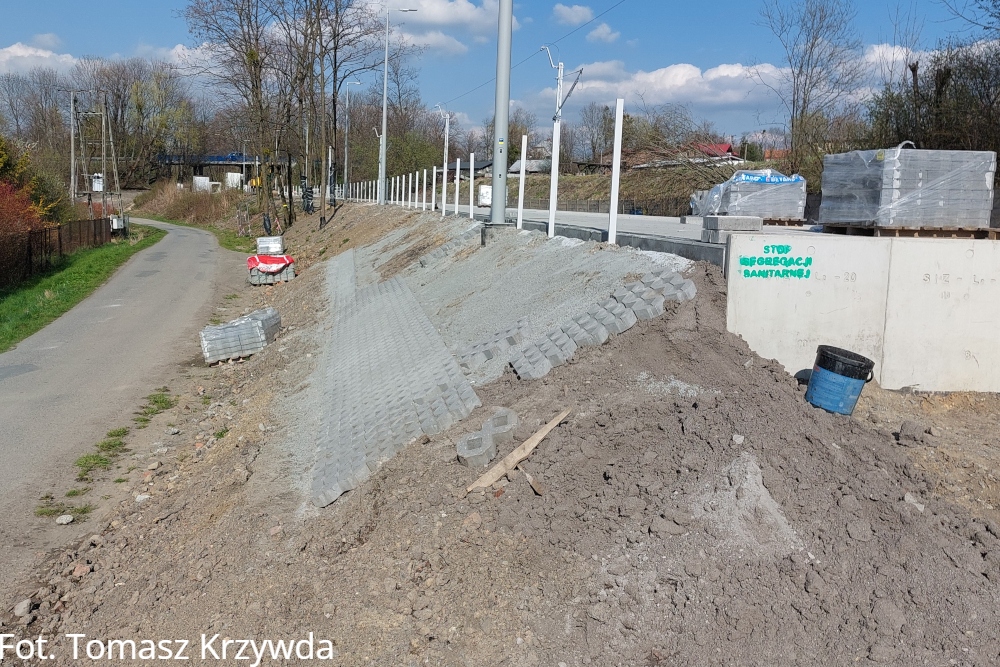

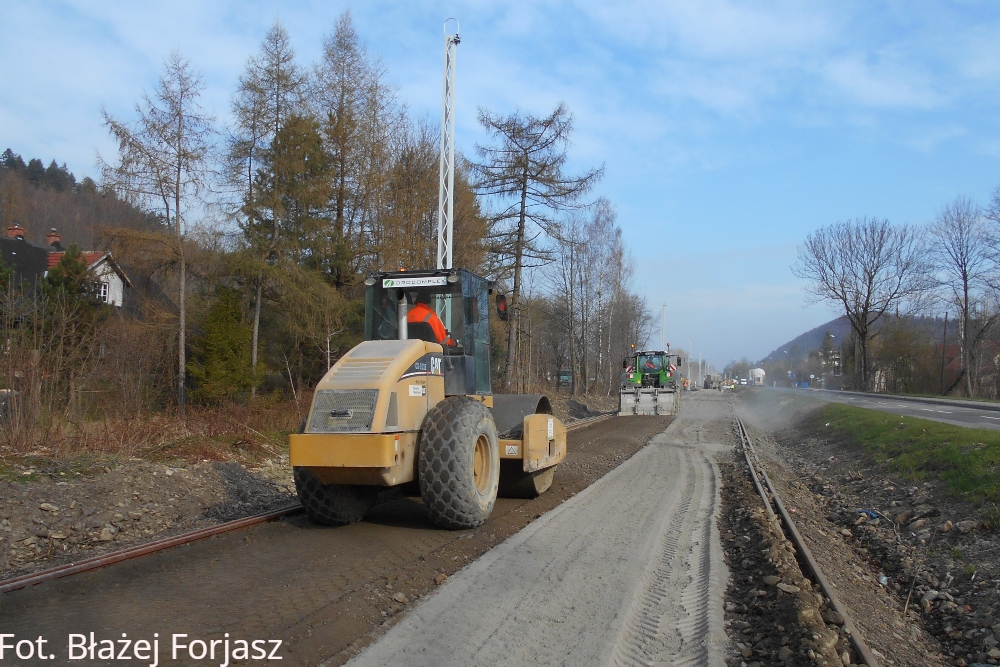

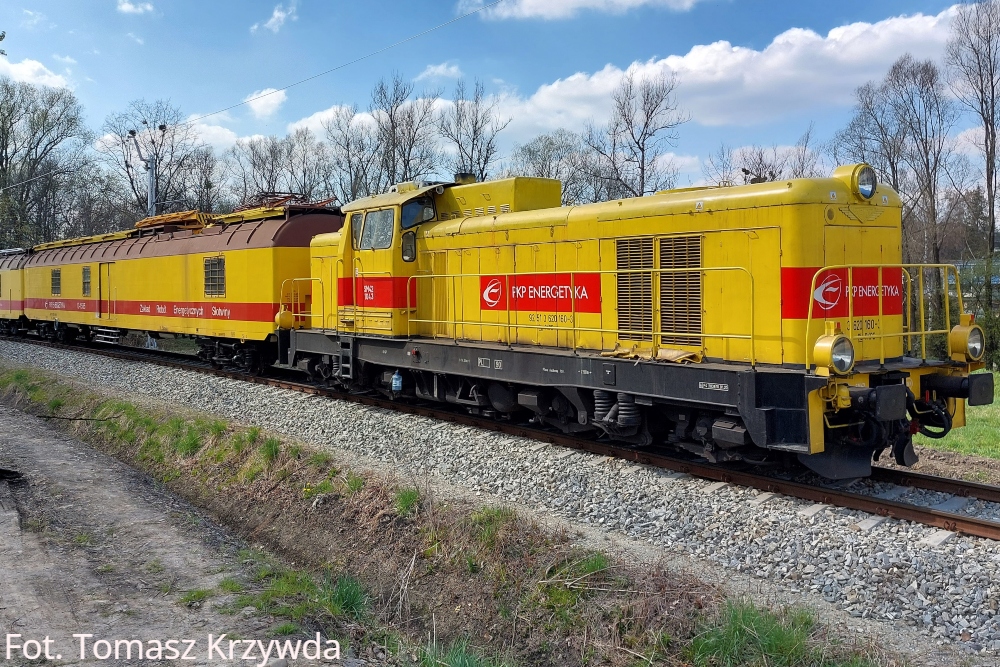

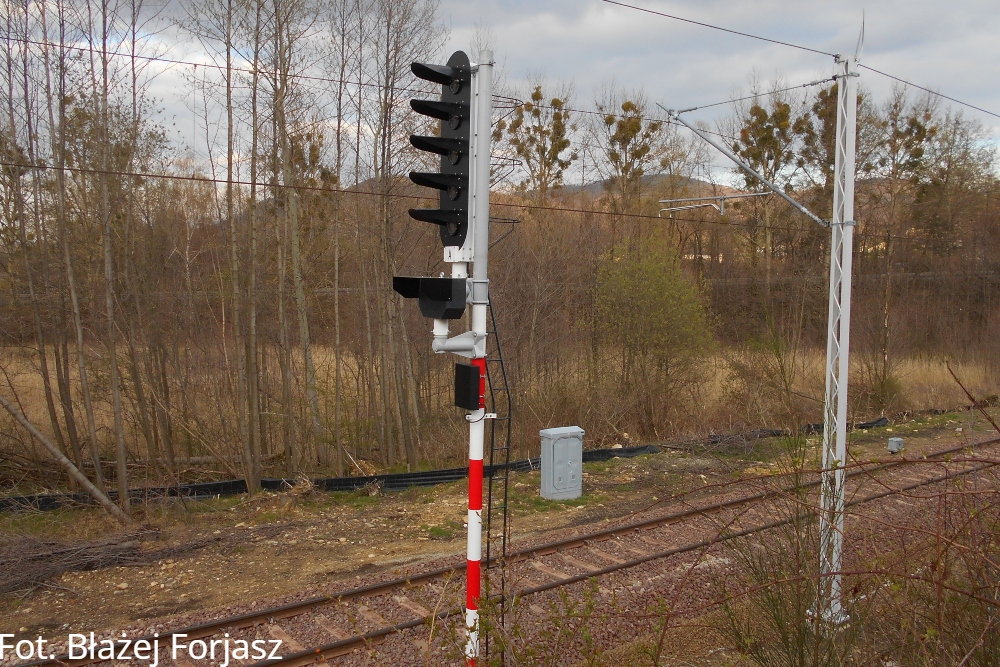

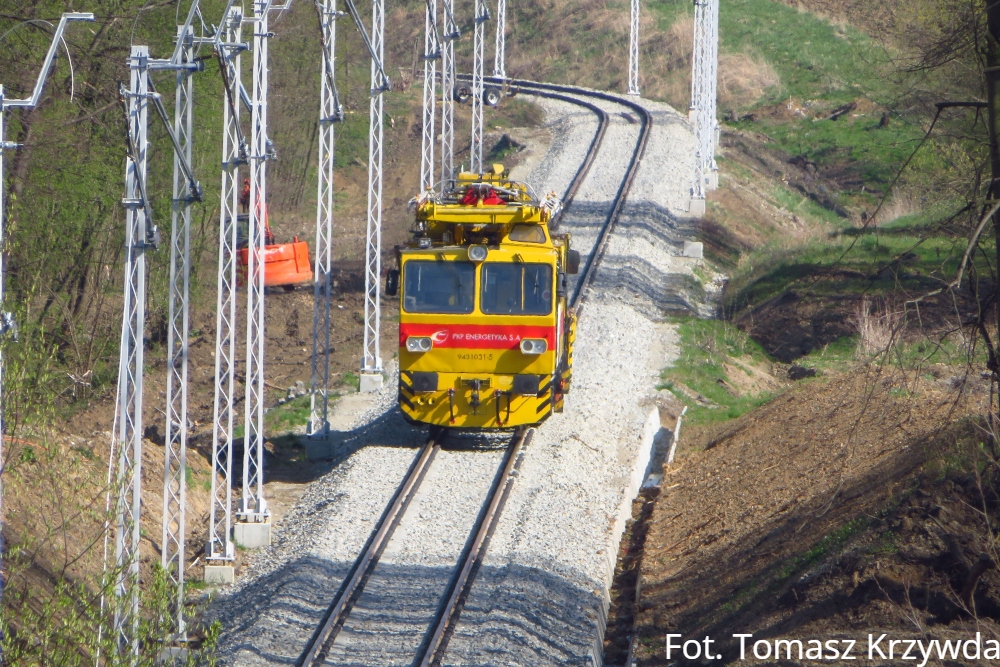

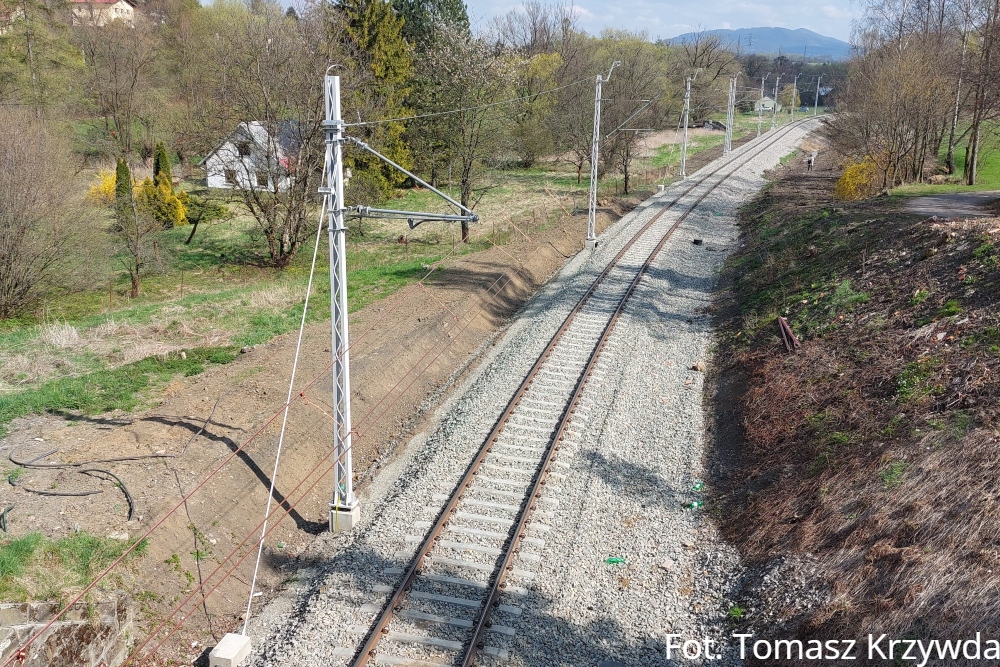

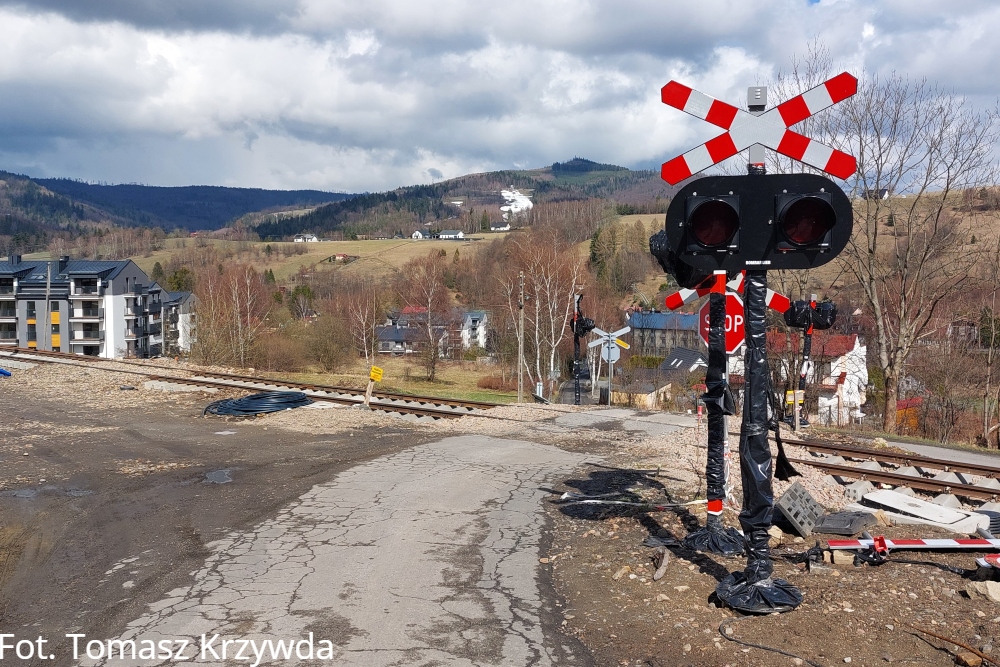

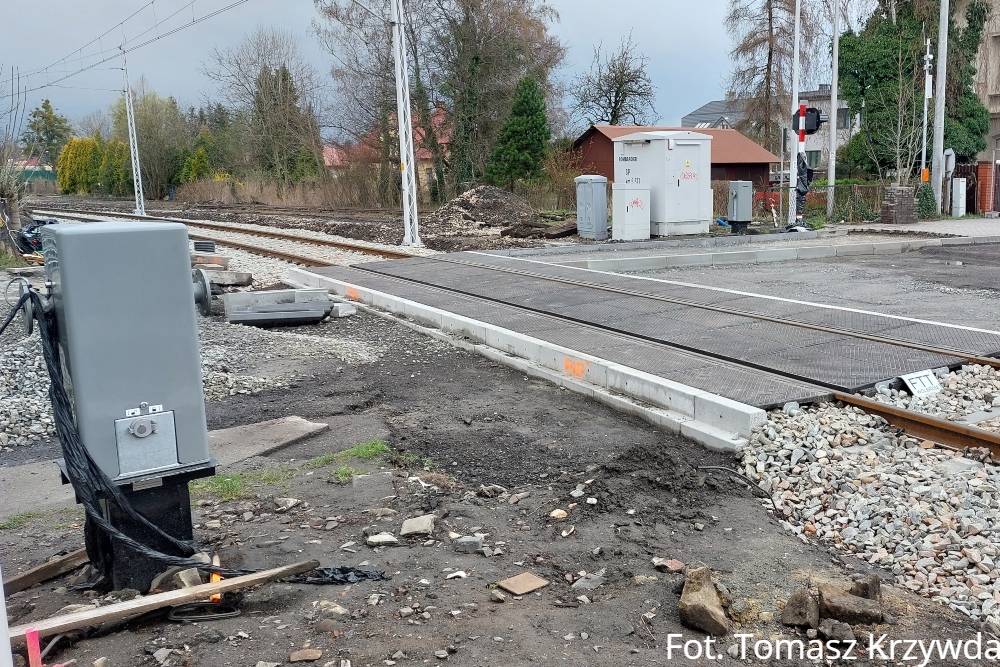

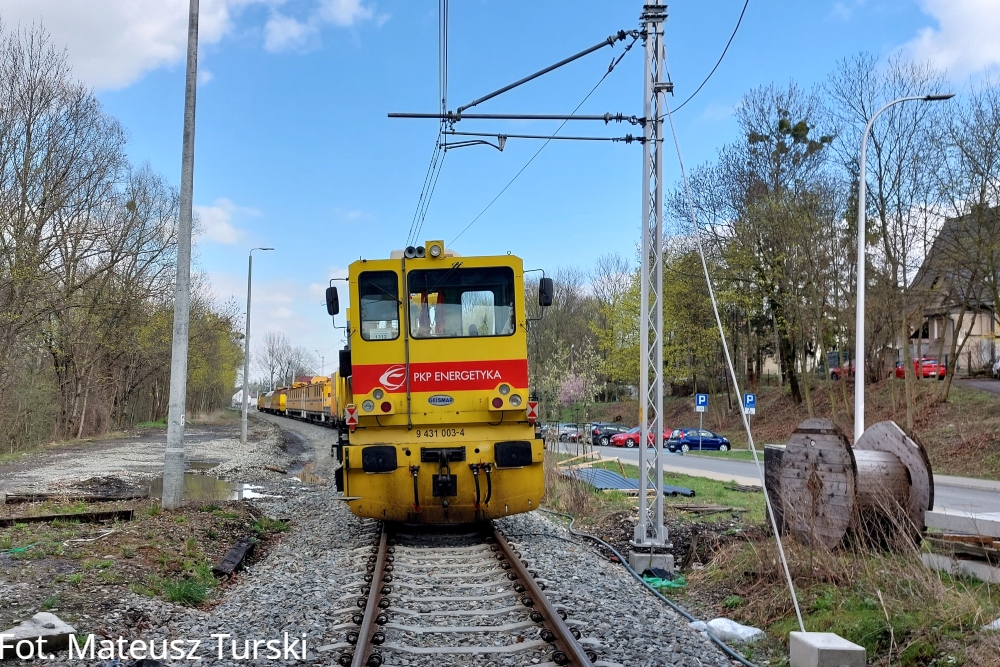

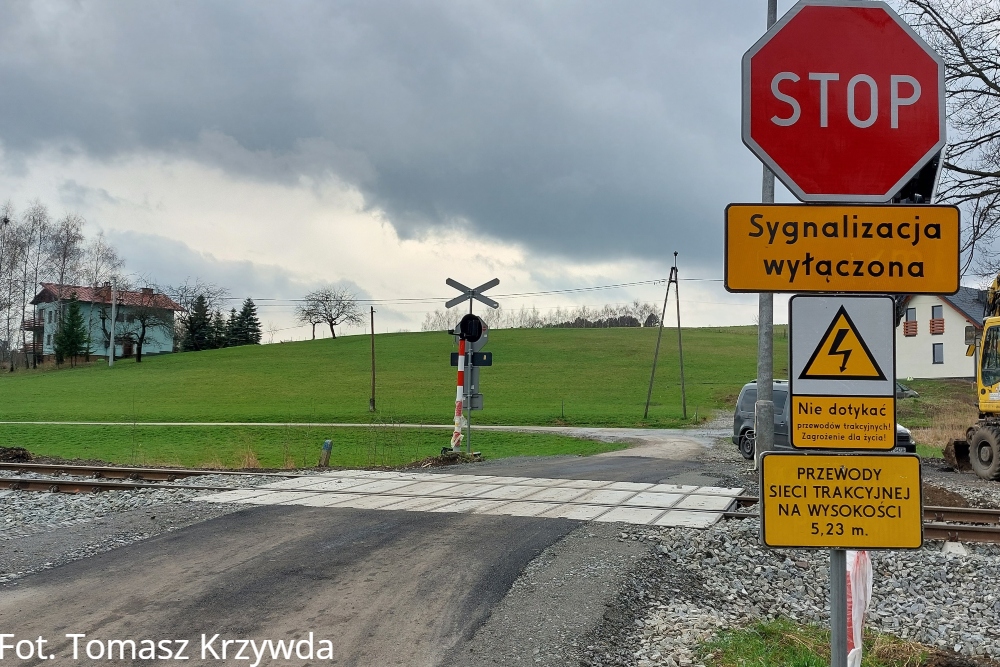

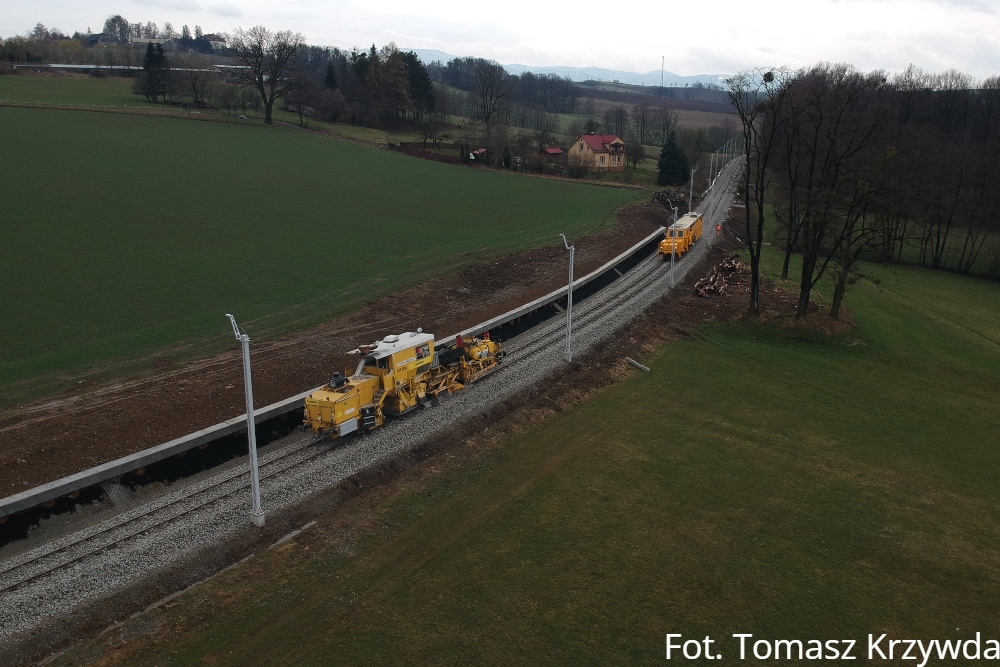

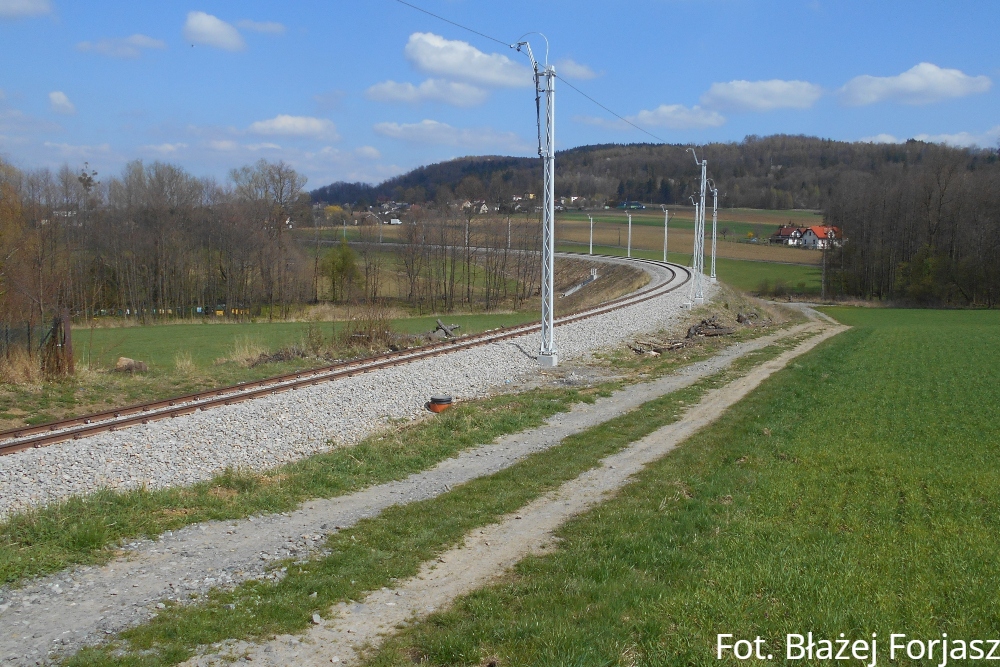

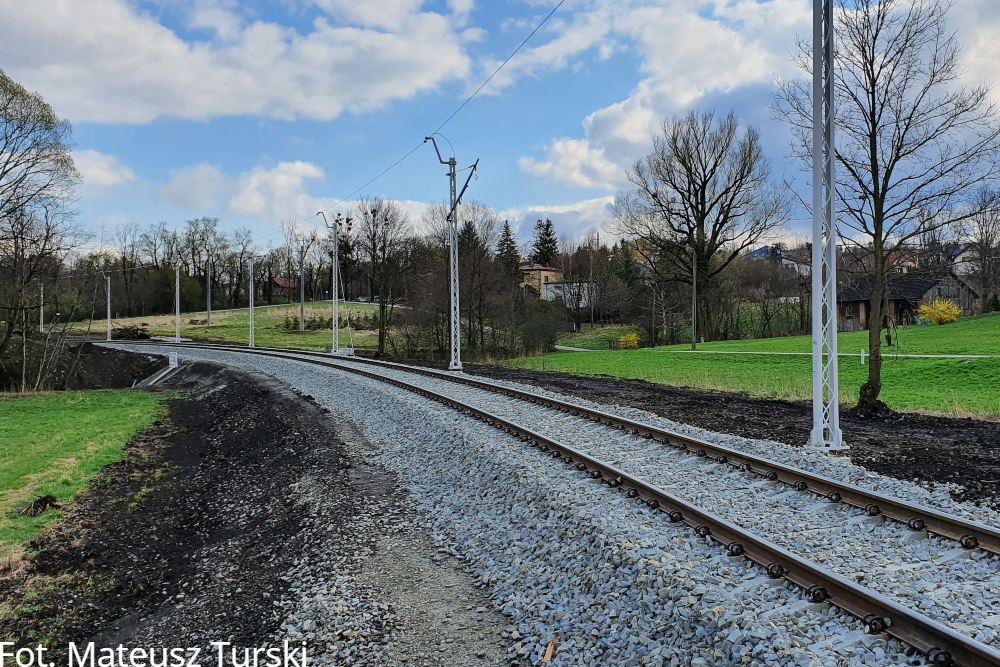

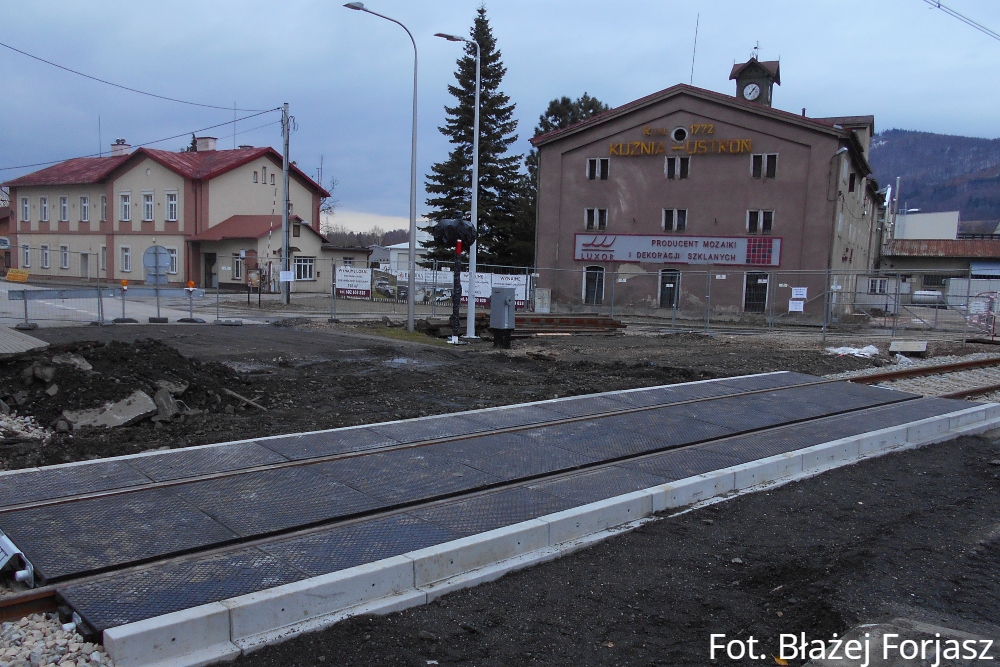

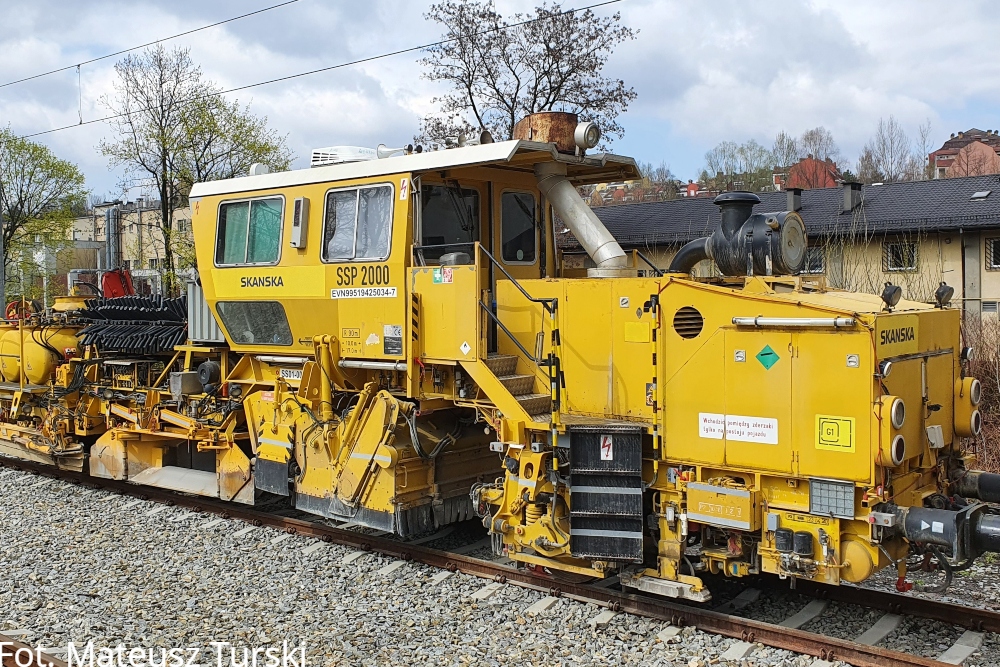

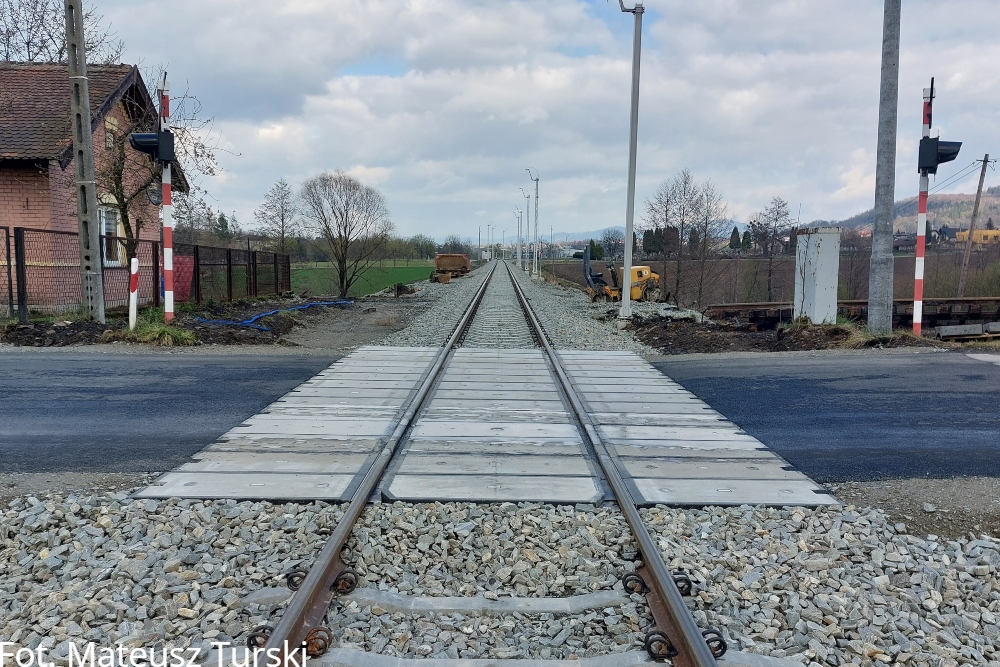

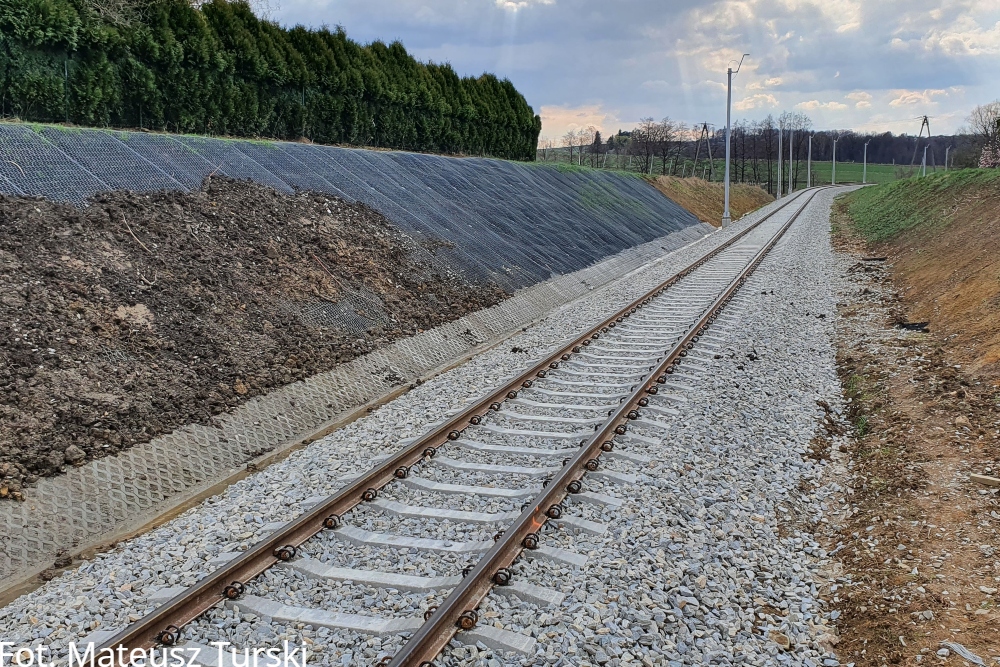

Zbudowano nowe torowisko w Bażanowicach i Dzięgielowie (w całości połączono torowo Goleszów z Cieszynem). Rozpoczęto prace sieciowe od strony Cieszyna w kierunku Goleszowa. Wyremontowano przejazdy kolejowe z ulicami Słowiczą, Gospodarczą oraz Wronią w Cieszynie. Prace wykonało konsorcjum firm TORKOL Sp. z o.o. oraz MAR-BUD Sp. z o.o. (wraz z podwykonawcami m.in. PKP Energetyką S.A.).

Oficjalnie ogłoszono termin udostępnienia przewoźnikom odcinka linii kolejowej nr 190 Skoczów - Cieszyn po pracach rewitalizacyjnych, sieciowych i odbiorach technicznych - 1 lipca 2022. Wykonawcy przebudów tej linii oraz PKP Polskie Linie Kolejowe S.A.

Złożono wnioski o przydzielenie tras pociągów na liniach do Wisły i Cieszyna w RJ 2022/3.
Zobacz planowaną ofertę przewozową na liniach do Wisły i Cieszyna od 11 grudnia 2022 (RJ 2022/3)


Opublikowano 22 maja 2022 roku
