Rewitalizacja linii kolejowych z Bronowa do Wisły Głębce oraz z Goleszowa do Cieszyna grudzień 2021

Kalendarium wydarzeń

listopad 2019 | grudzień 2019 | styczeń 2020 | luty 2020 | marzec 2020 | kwiecień 2020 | maj 2020 | czerwiec 2020 | lipiec 2020 | sierpień 2020 | wrzesień 2020 | październik 2020 | listopad 2020 | grudzień 2020 | styczeń 2021 | luty 2021 | marzec 2021 | kwiecień 2021 | maj 2021 | czerwiec 2021 | lipiec 2021 | sierpień 2021 | wrzesień 2021 | październik 2021 | listopad 2021 | grudzień 2021 | styczeń 2022 | luty 2022 | marzec 2022 | kwiecień 2022 | maj 2022 | czerwiec 2022 | lipiec 2022 | sierpień 2022 | wrzesień 2022 | październik 2022 | listopad 2022 | grudzień 2022 | styczeń-kwiecień 2023

Grudzień 2021

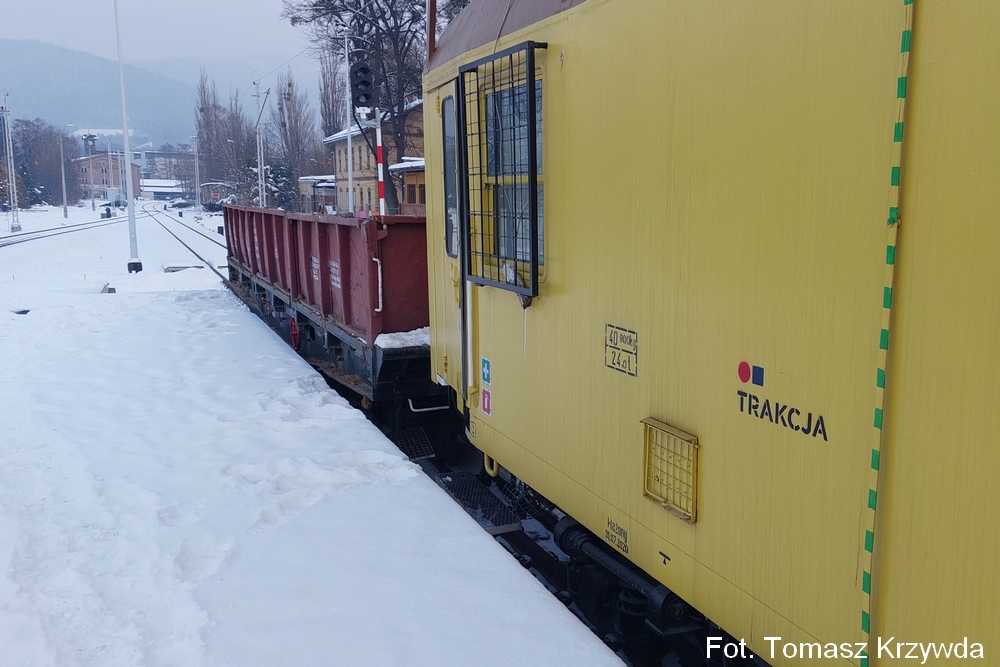

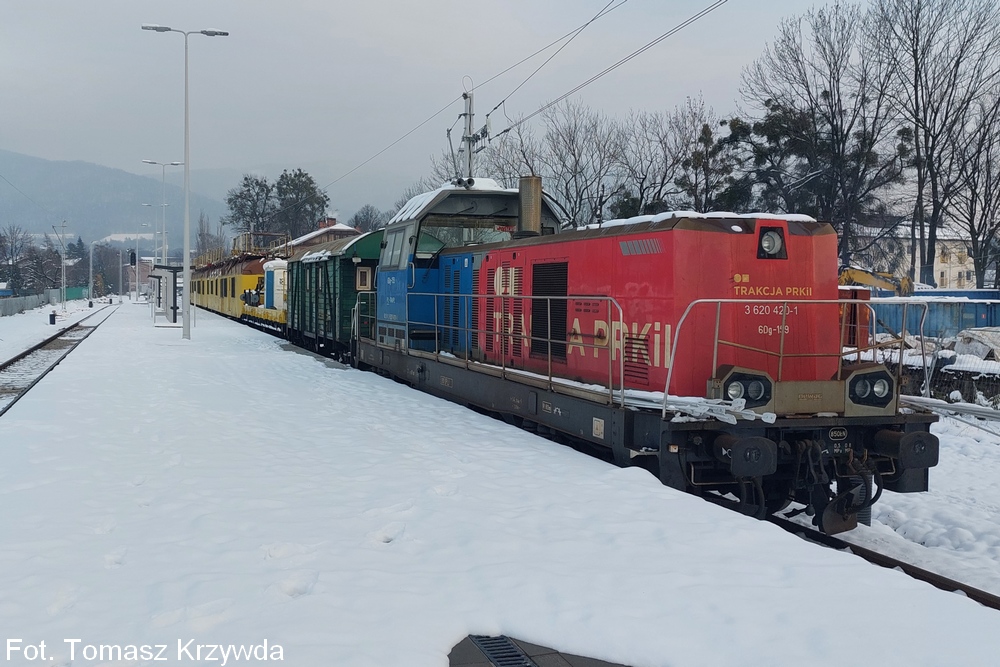

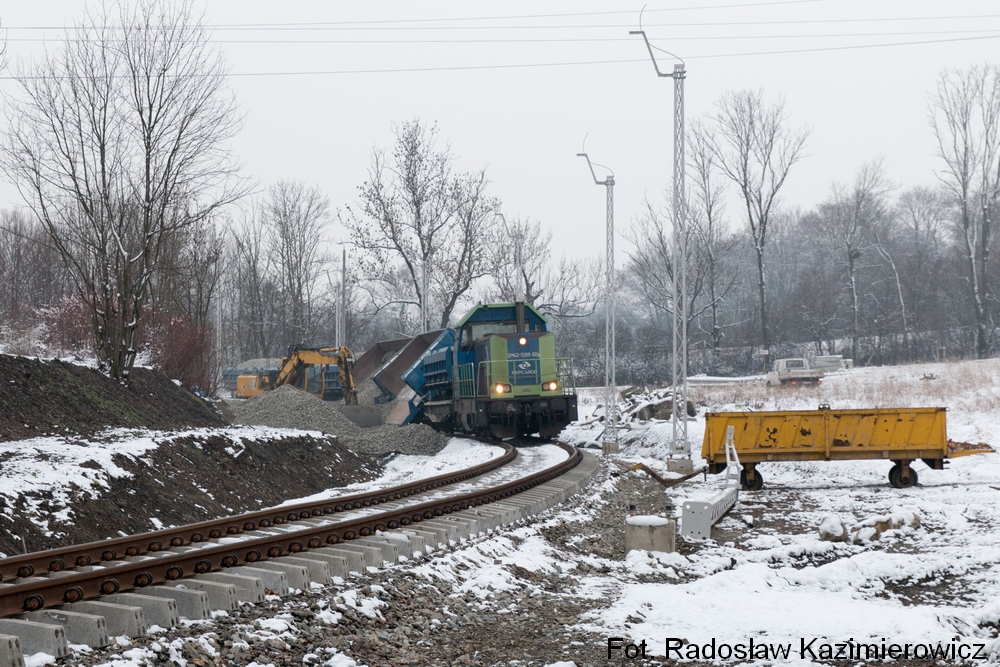

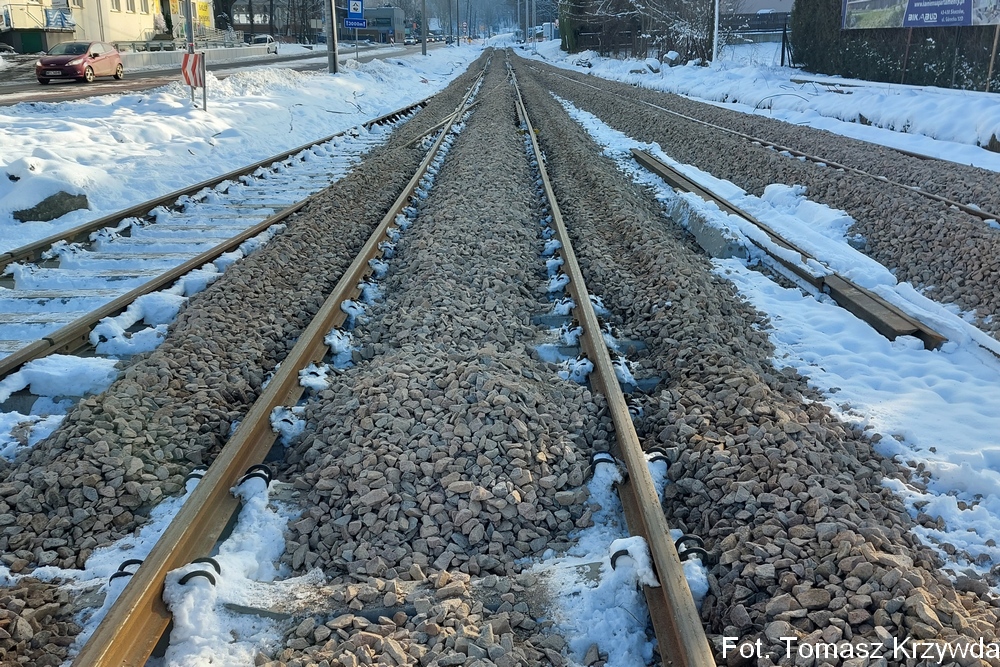

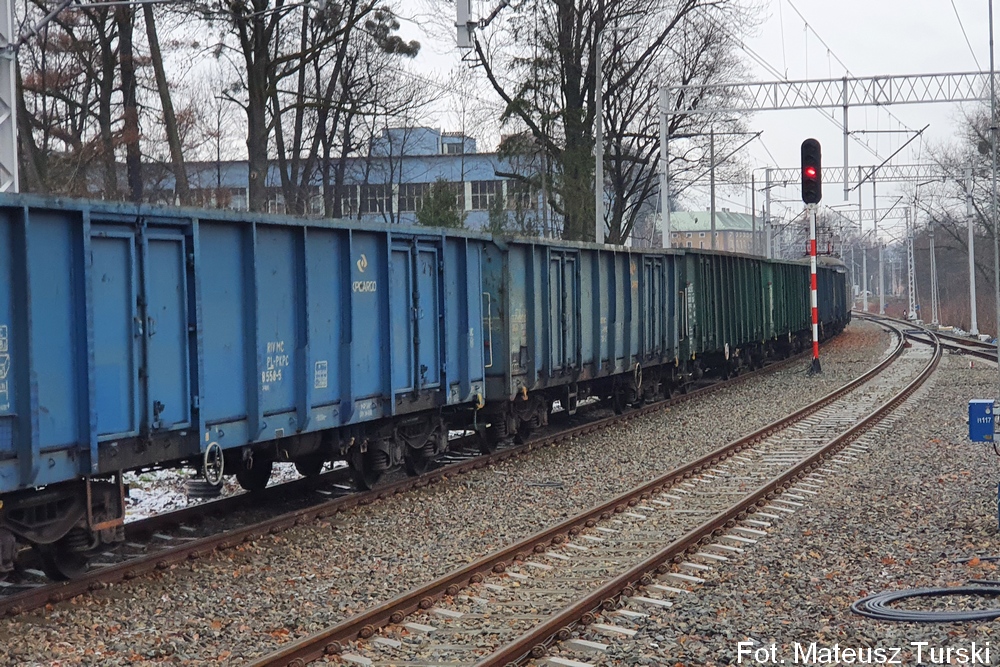

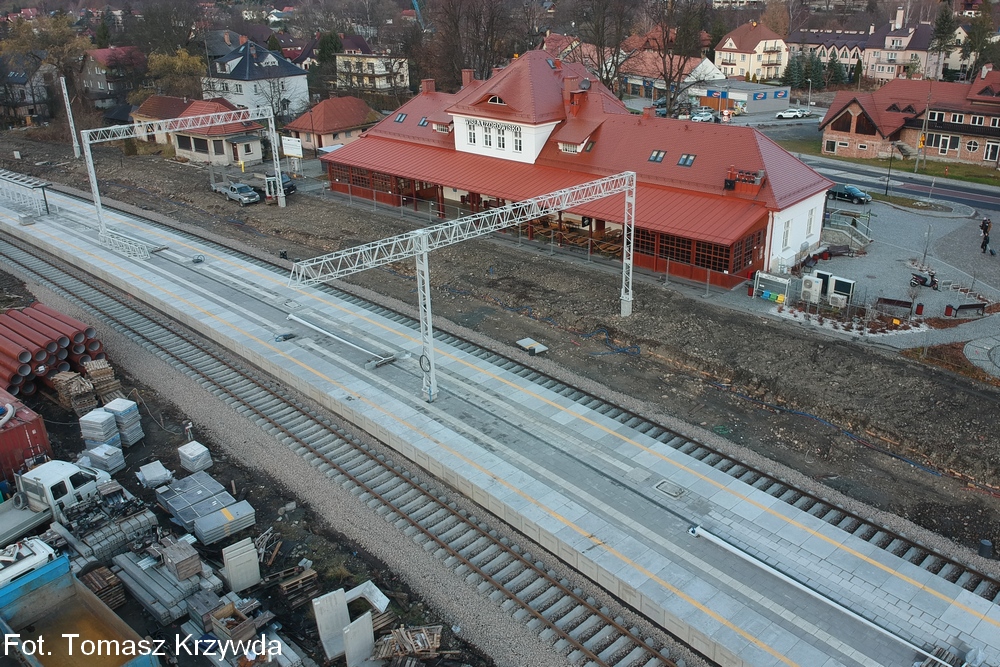

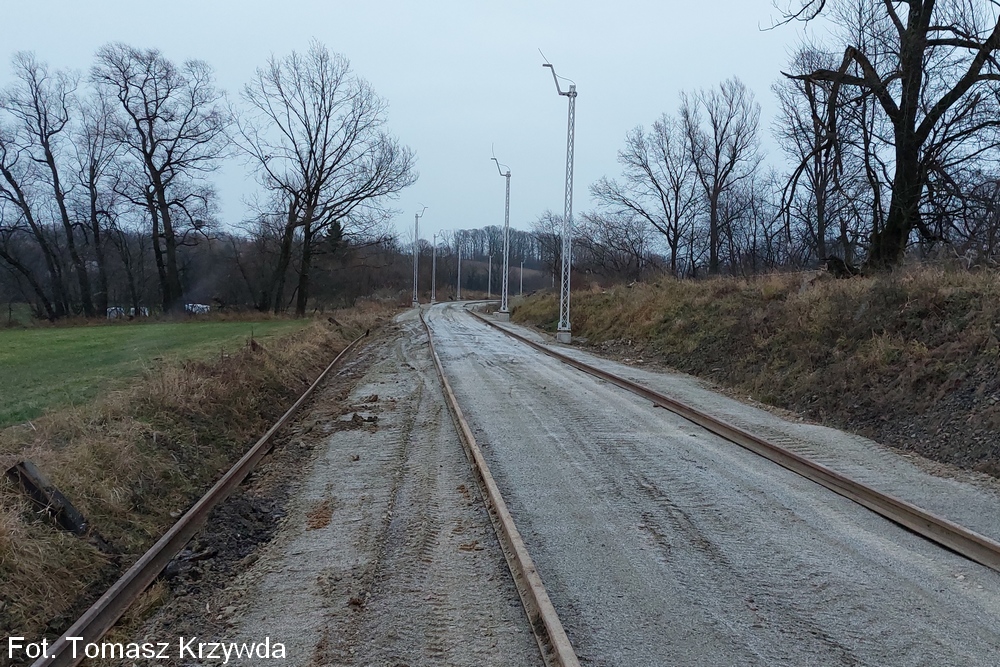

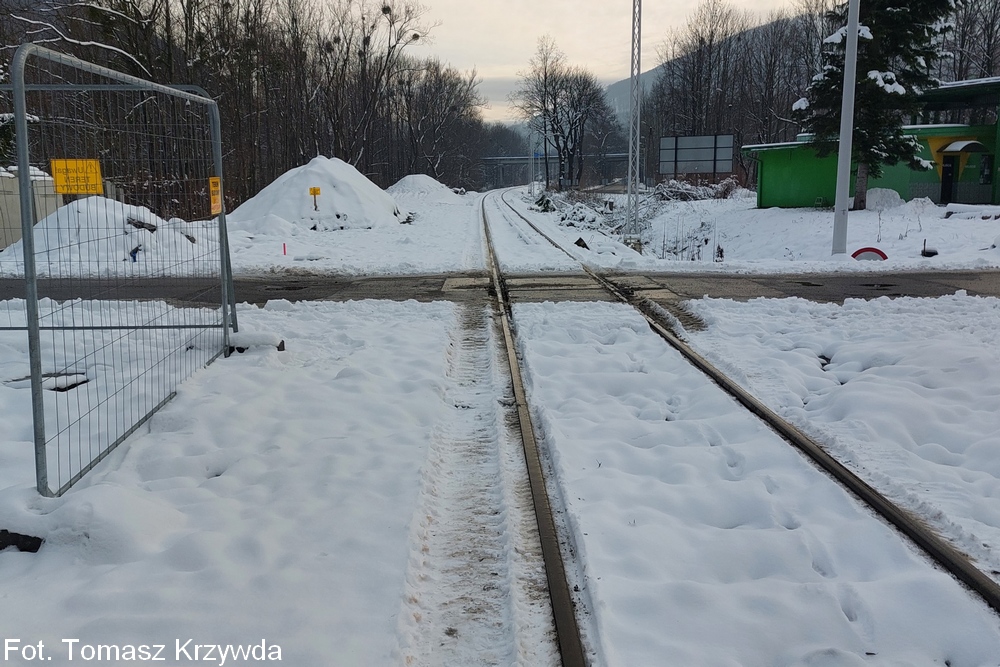

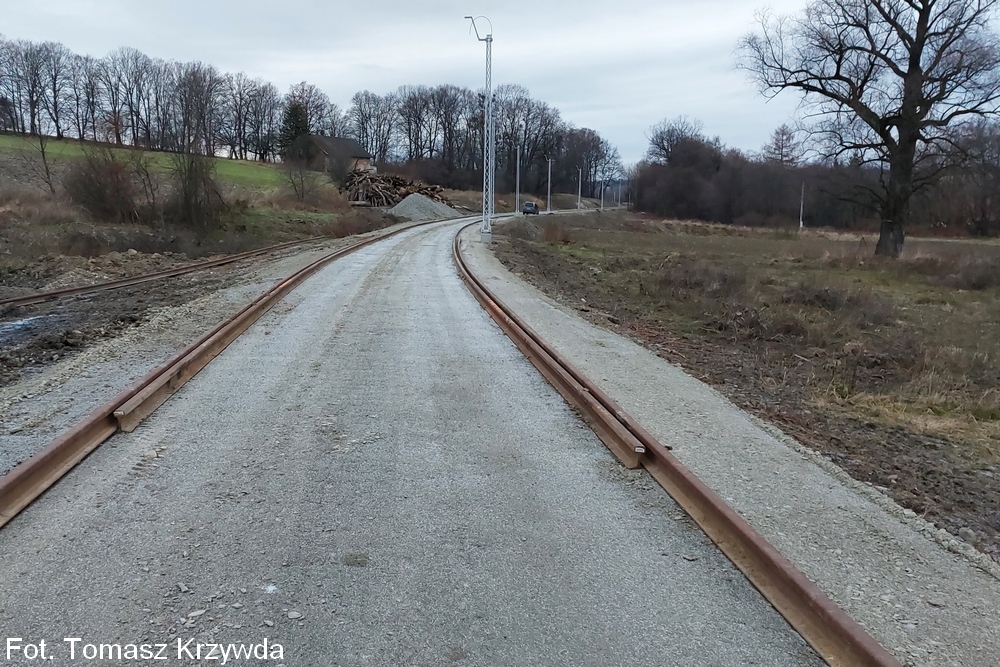

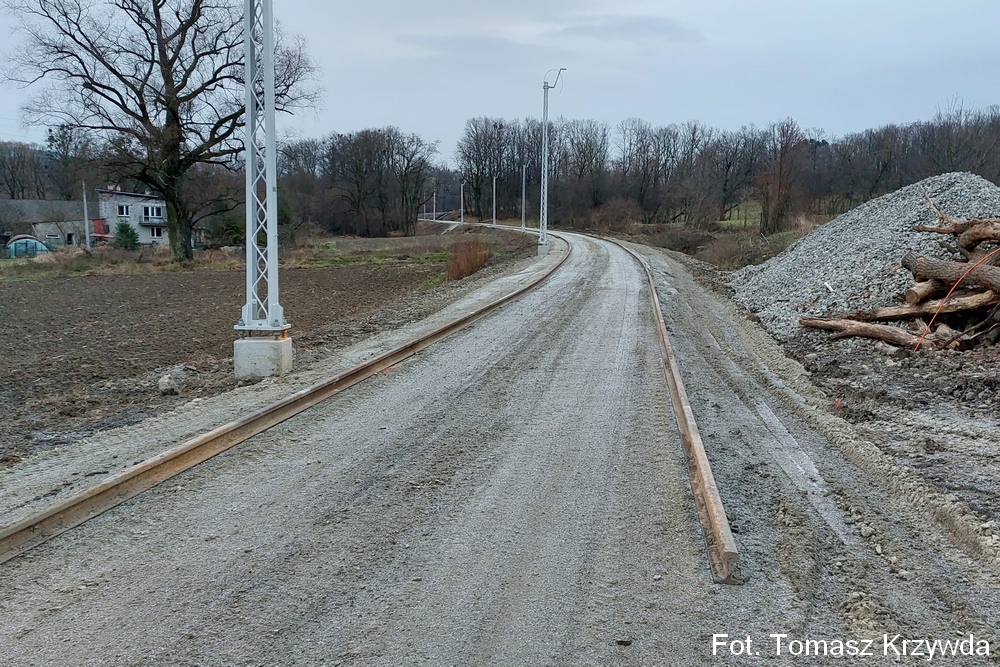

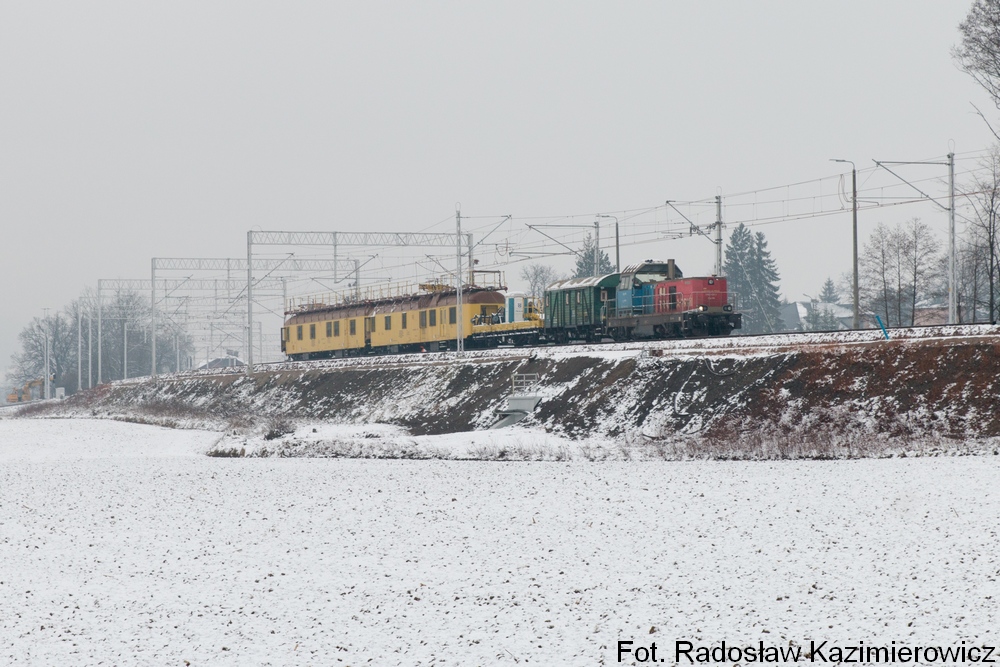

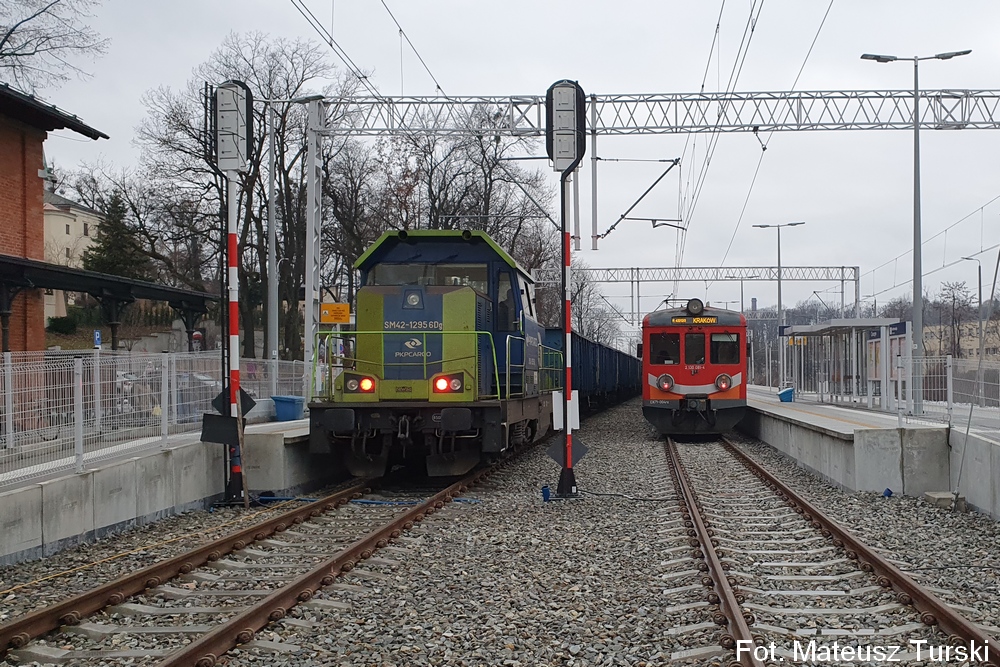

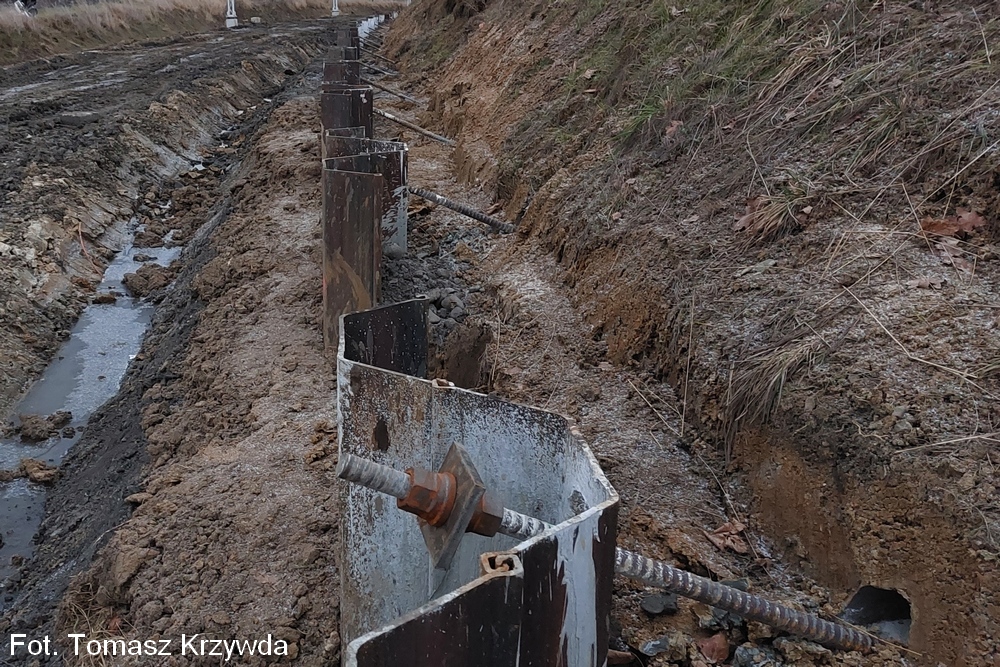

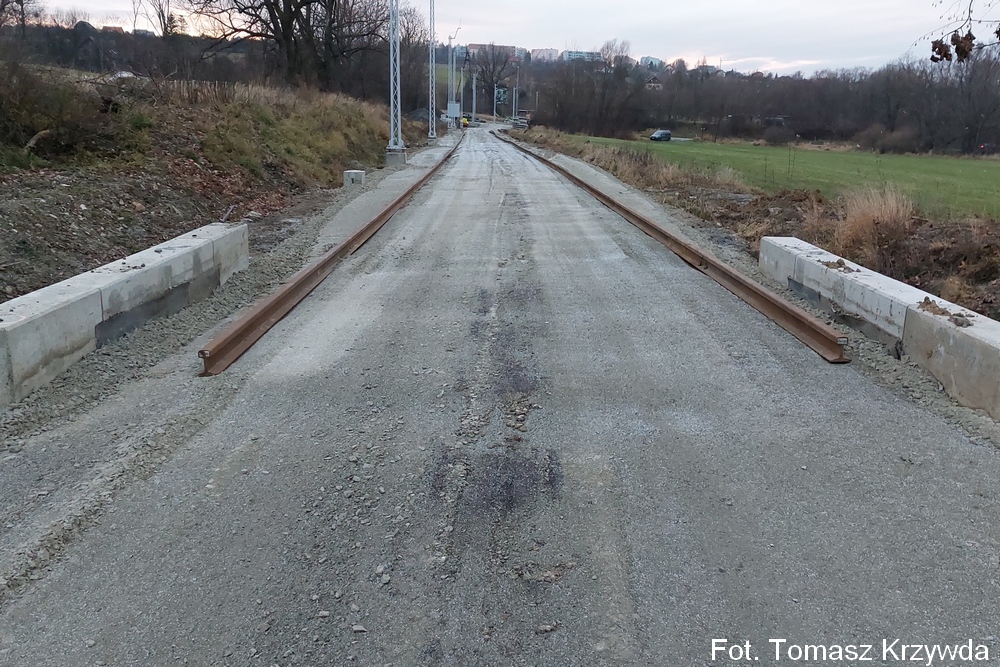

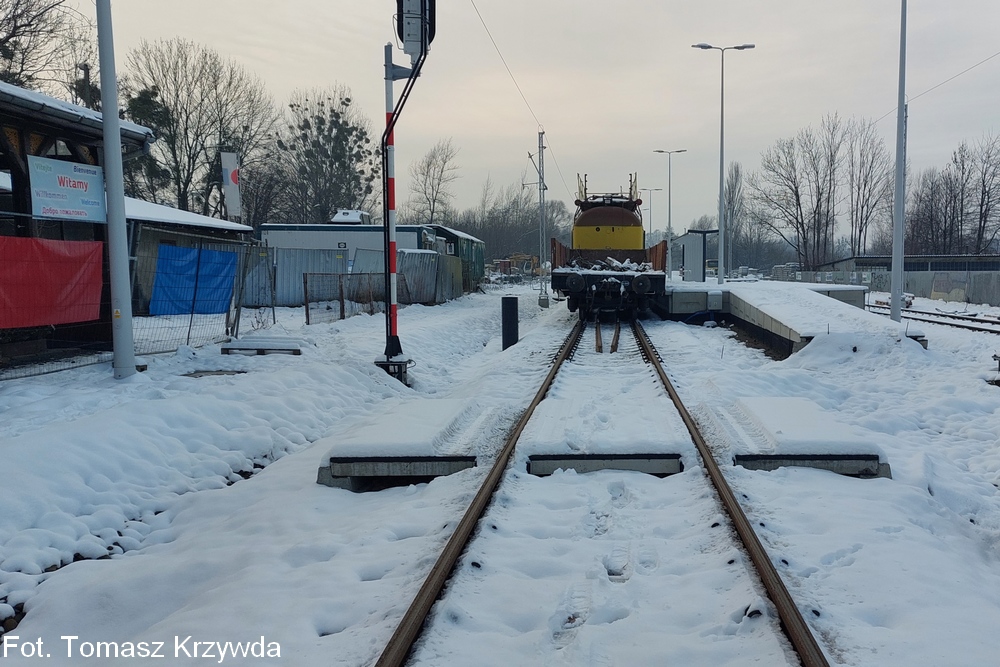

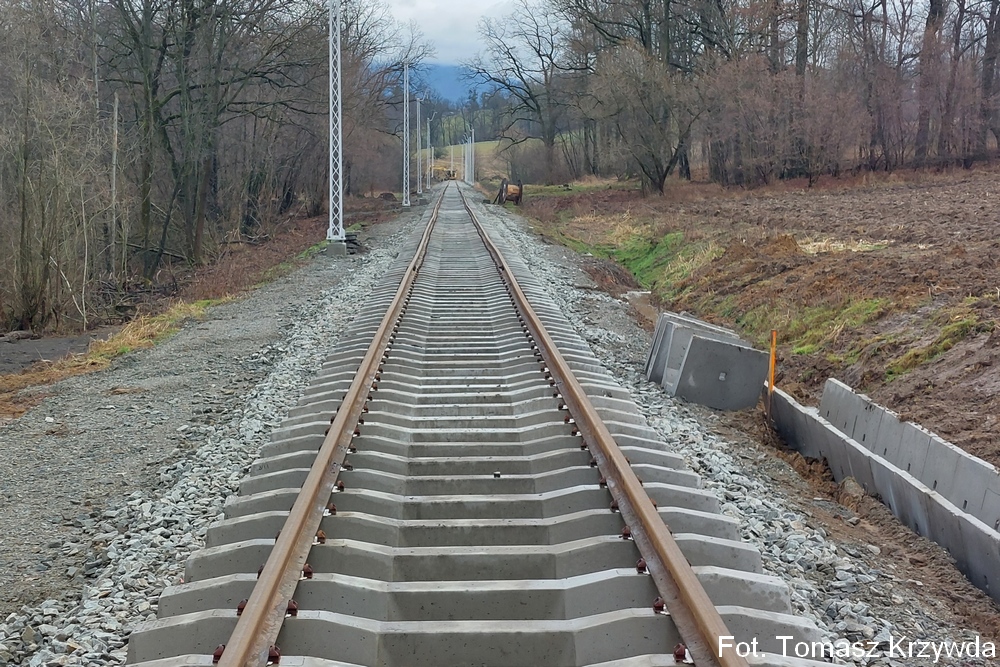

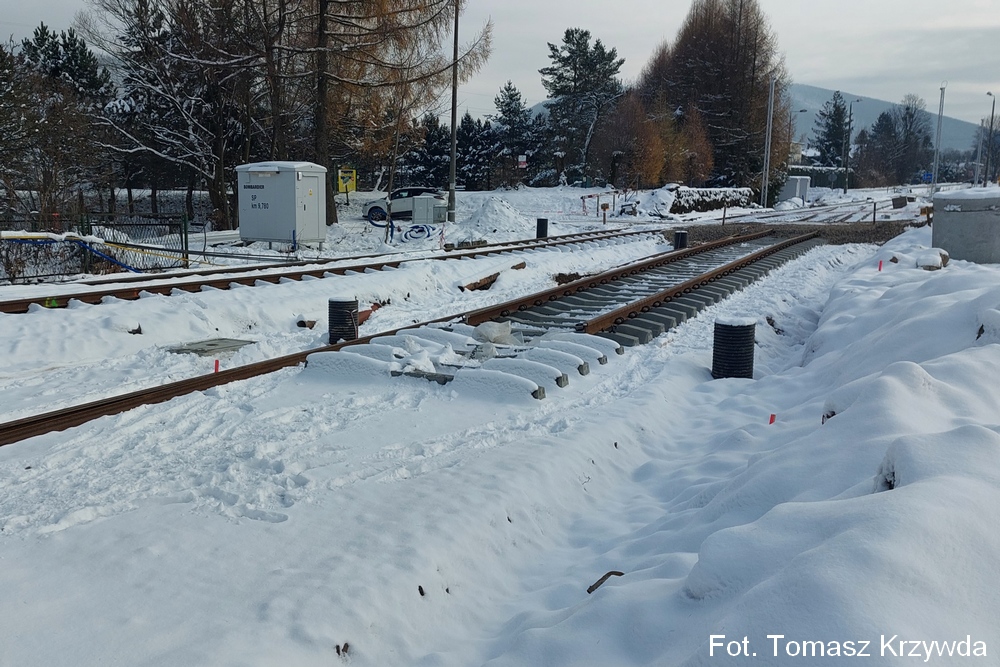

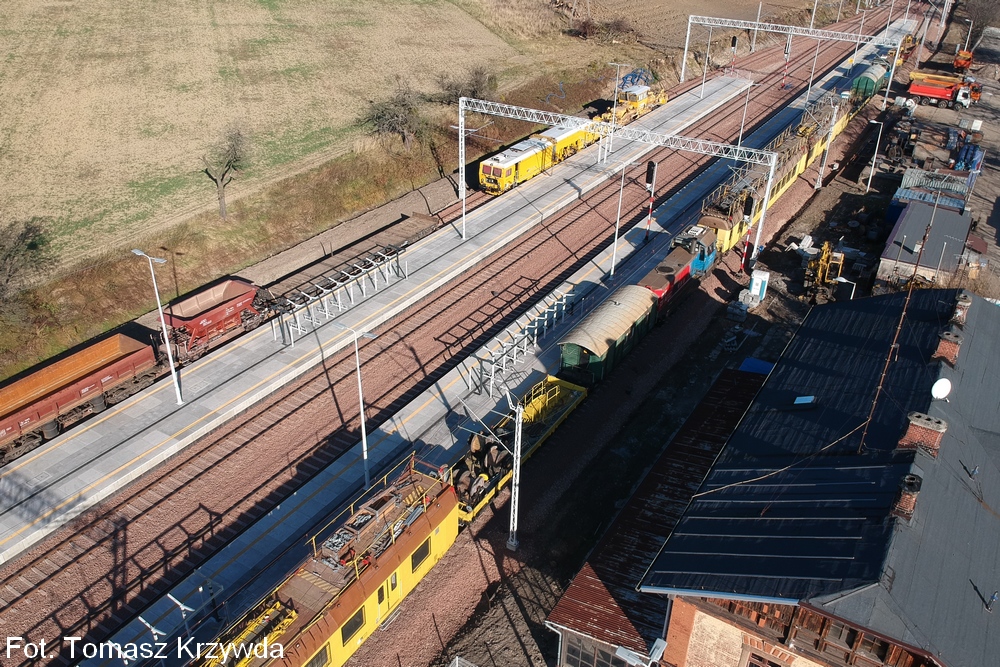

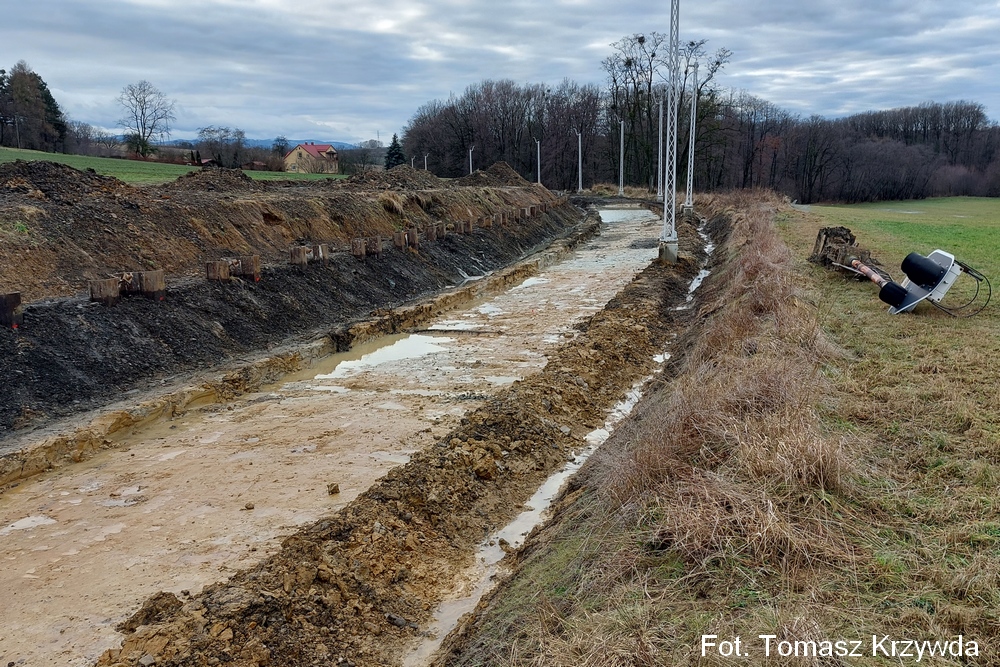

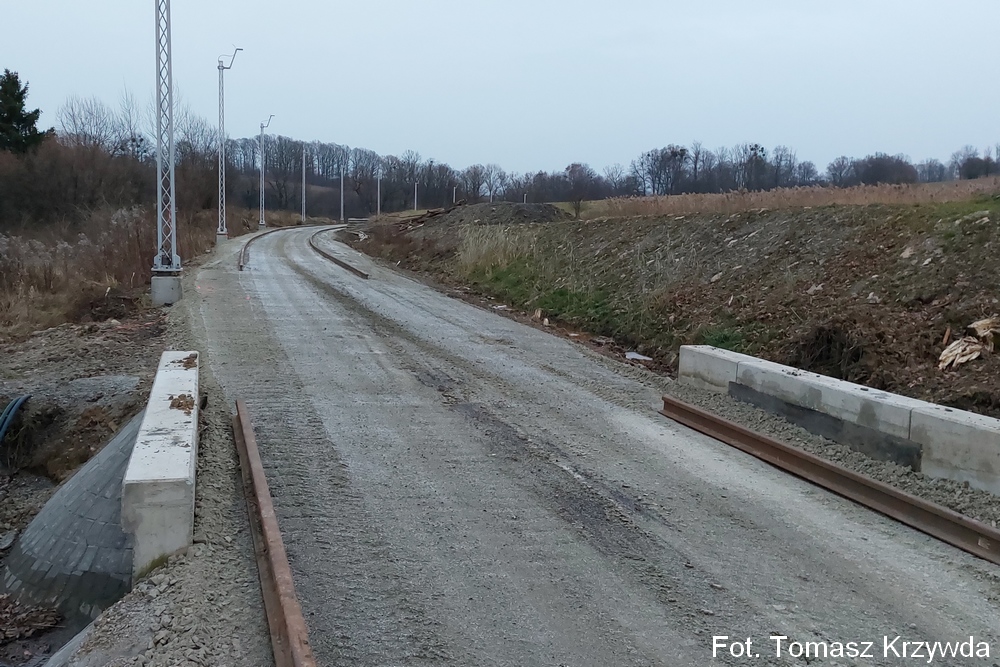

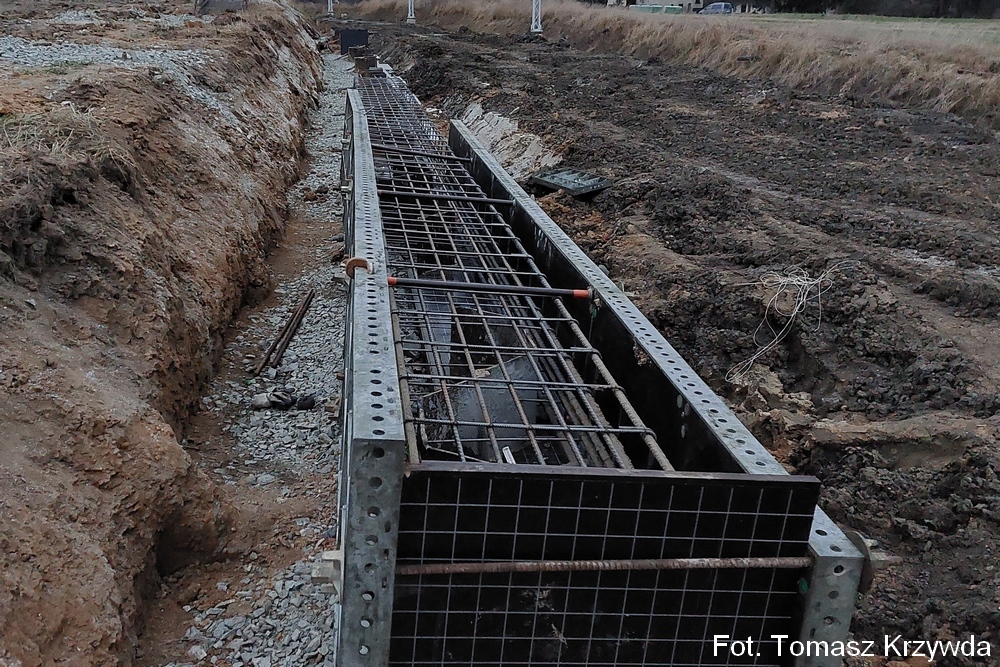

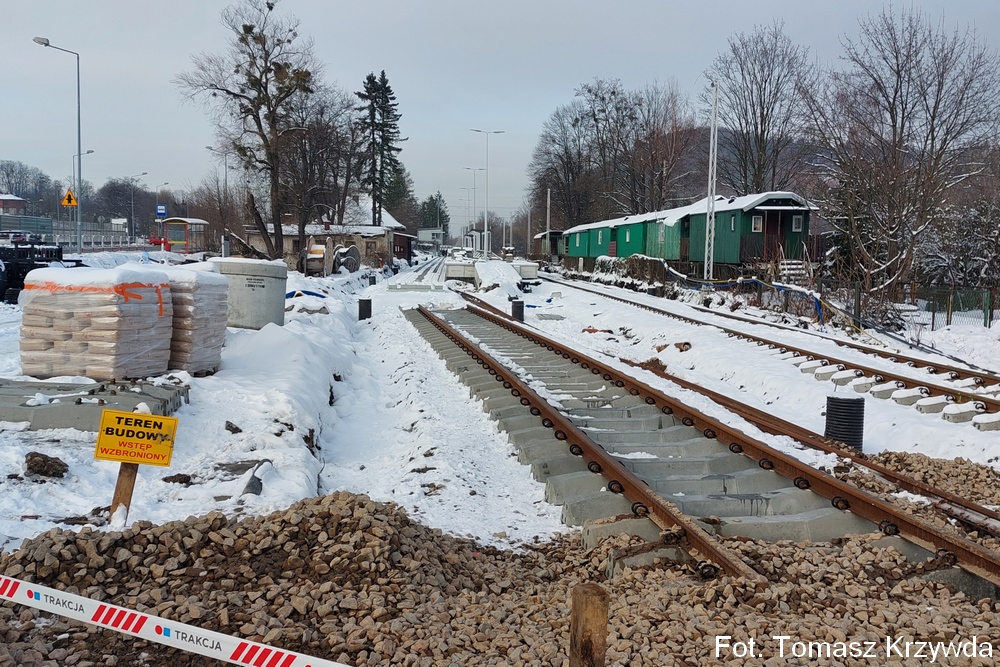

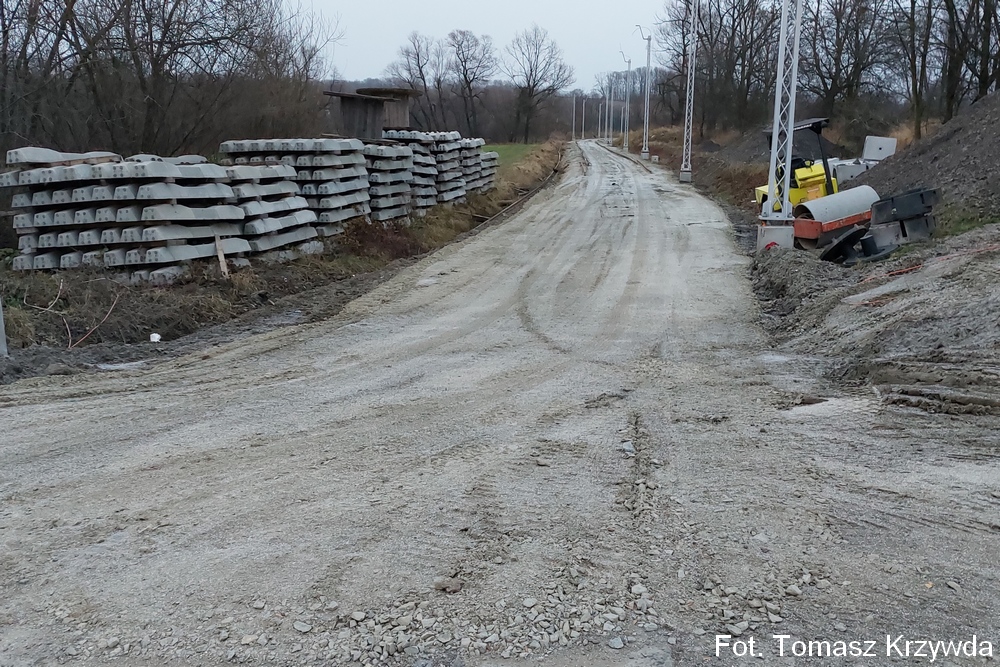

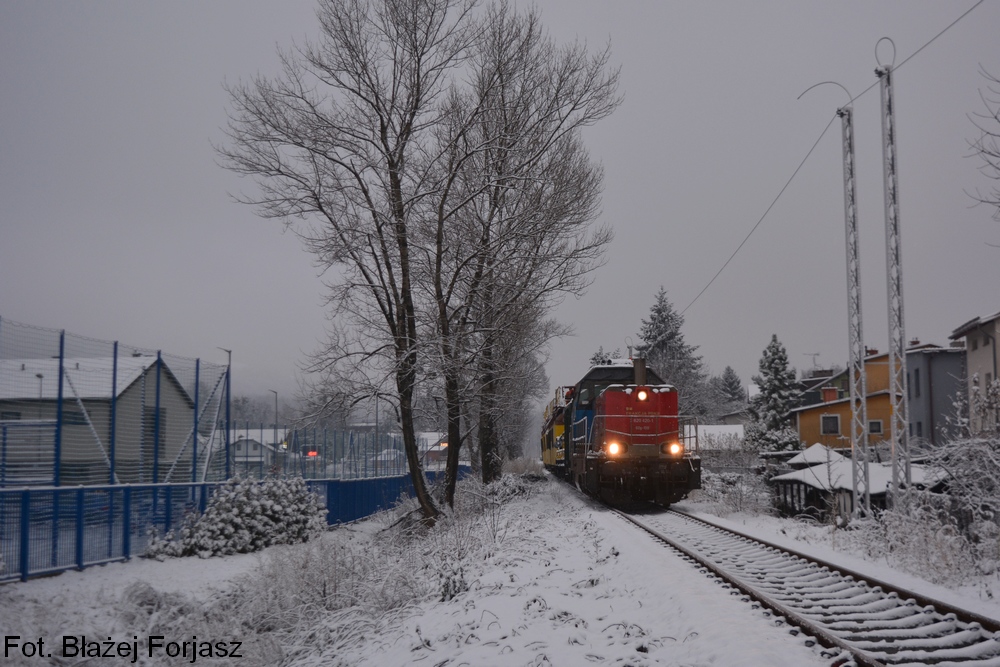

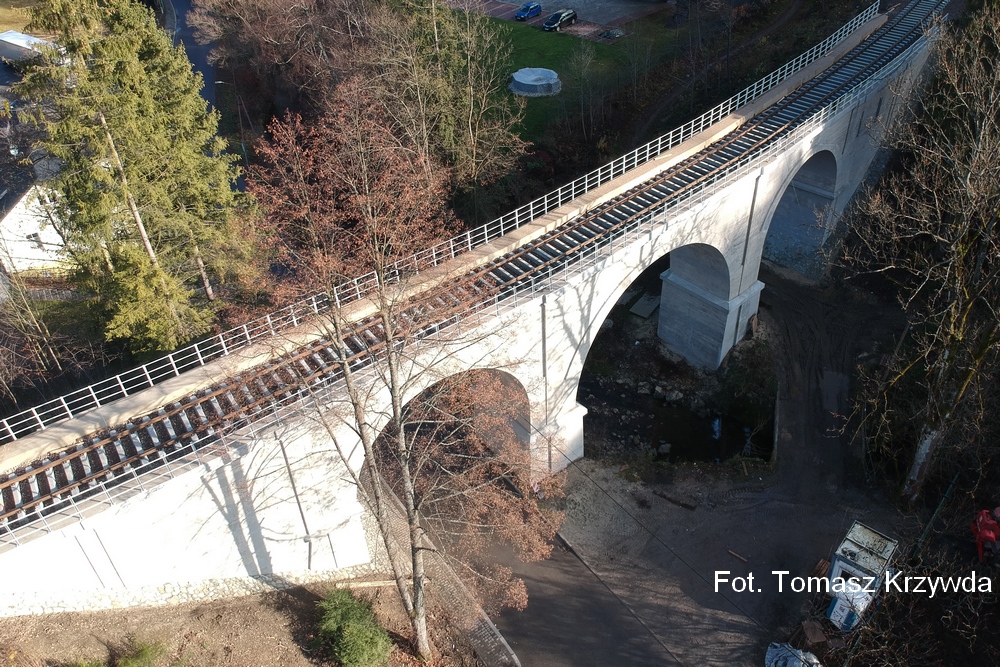

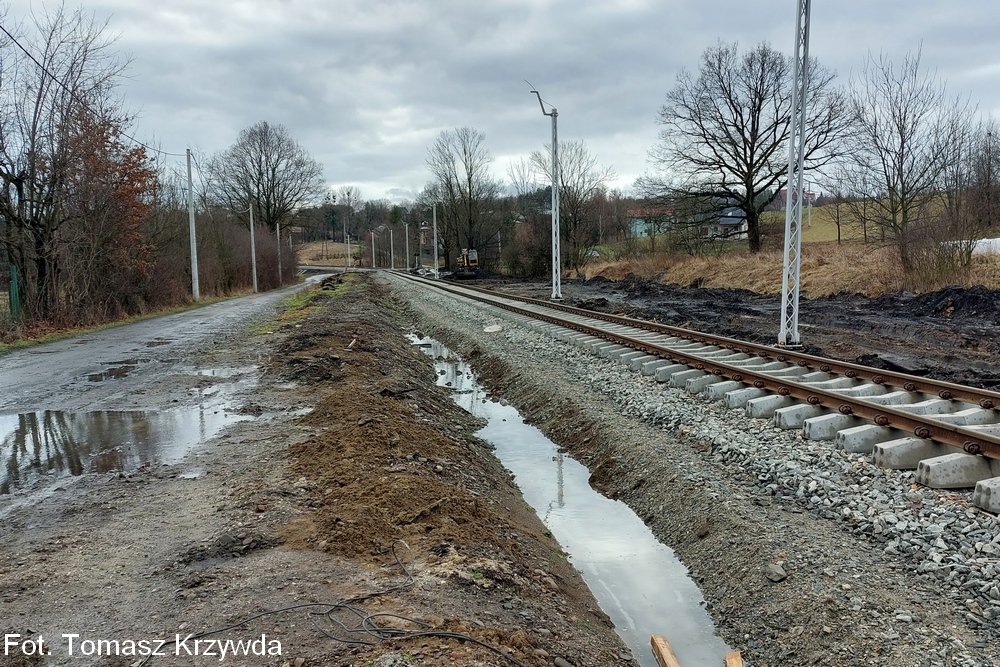

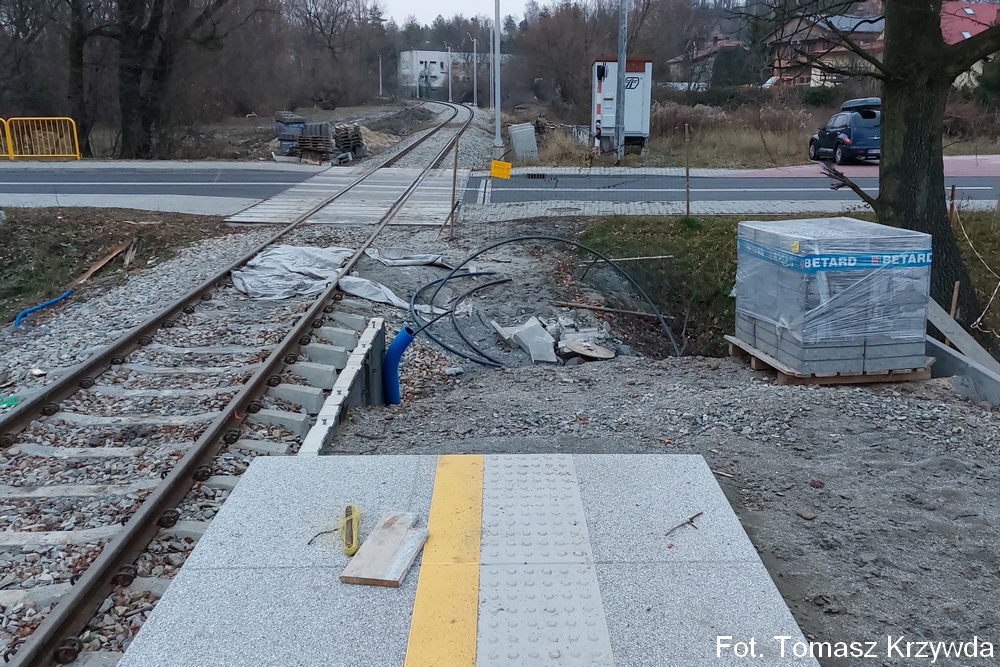

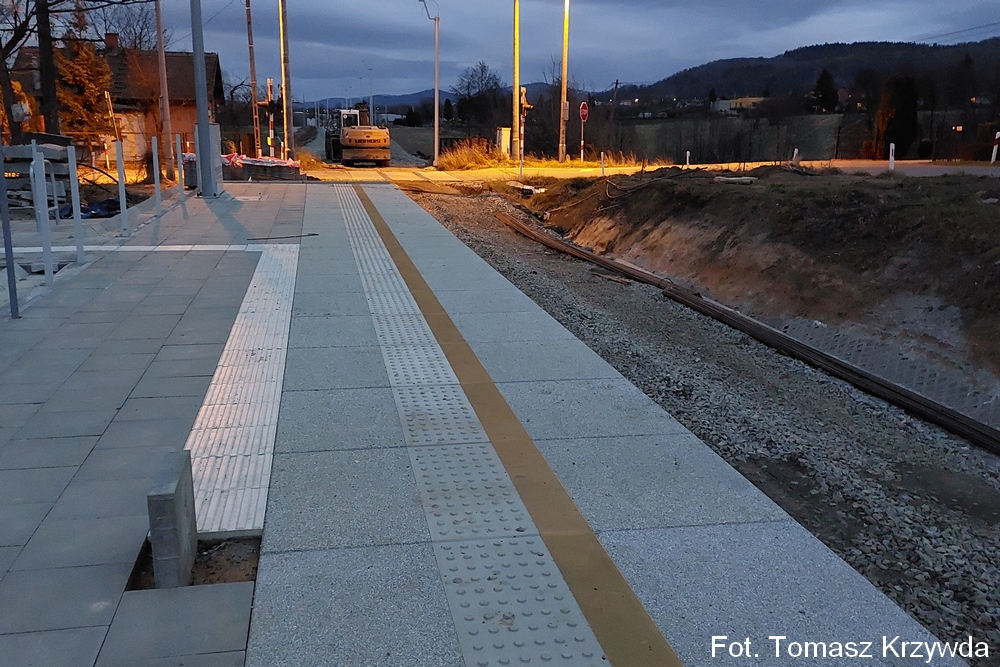

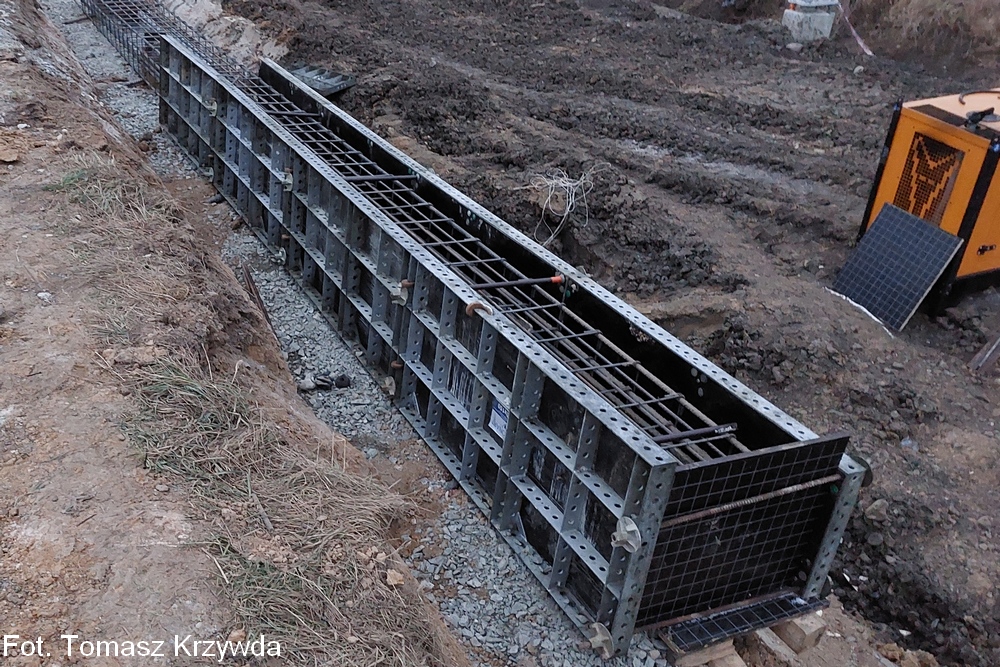

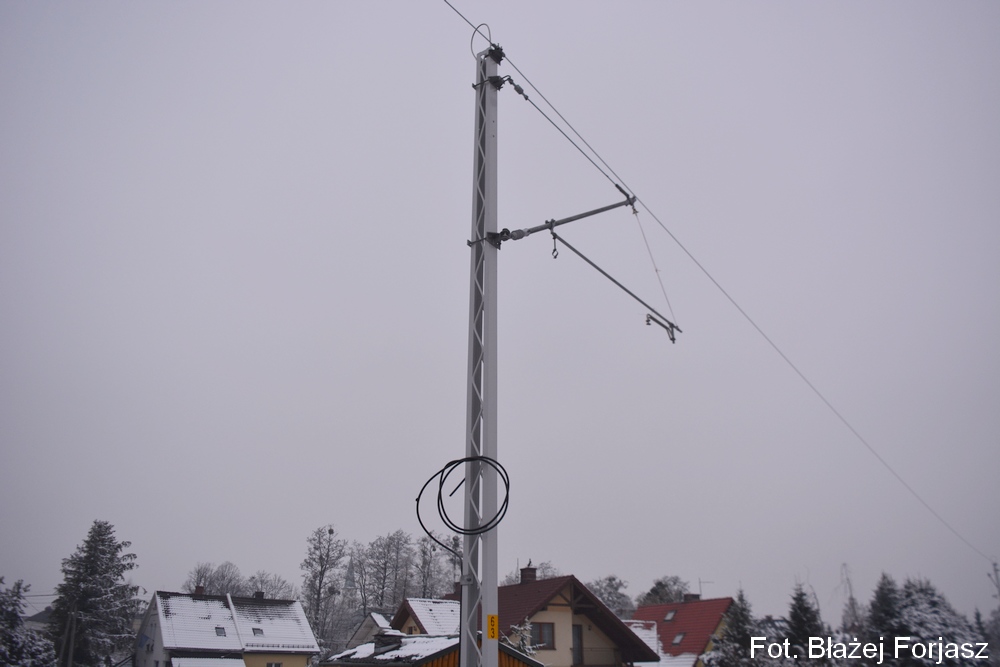

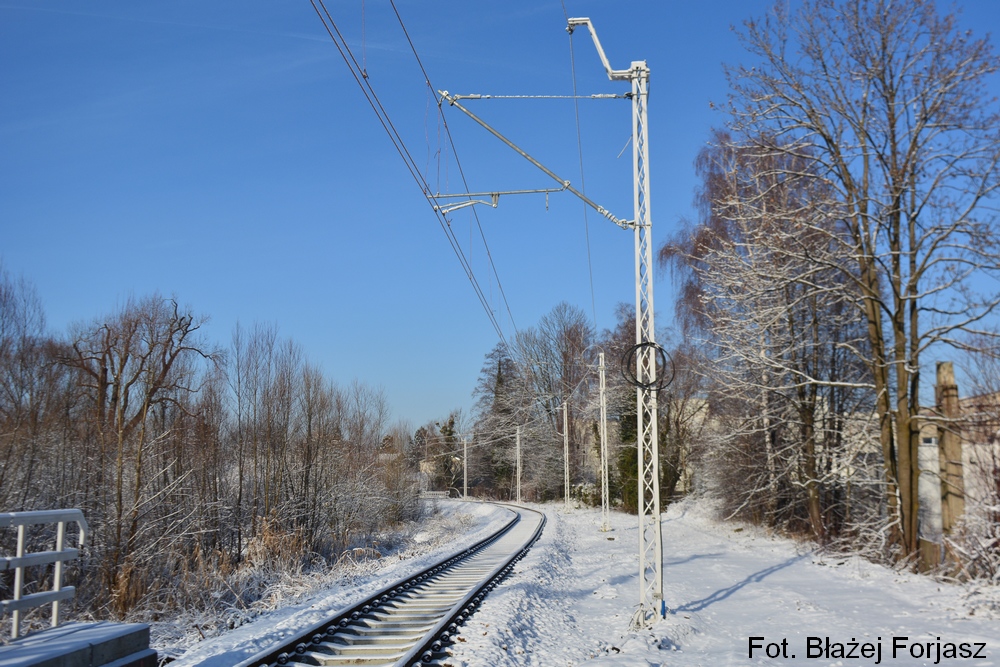

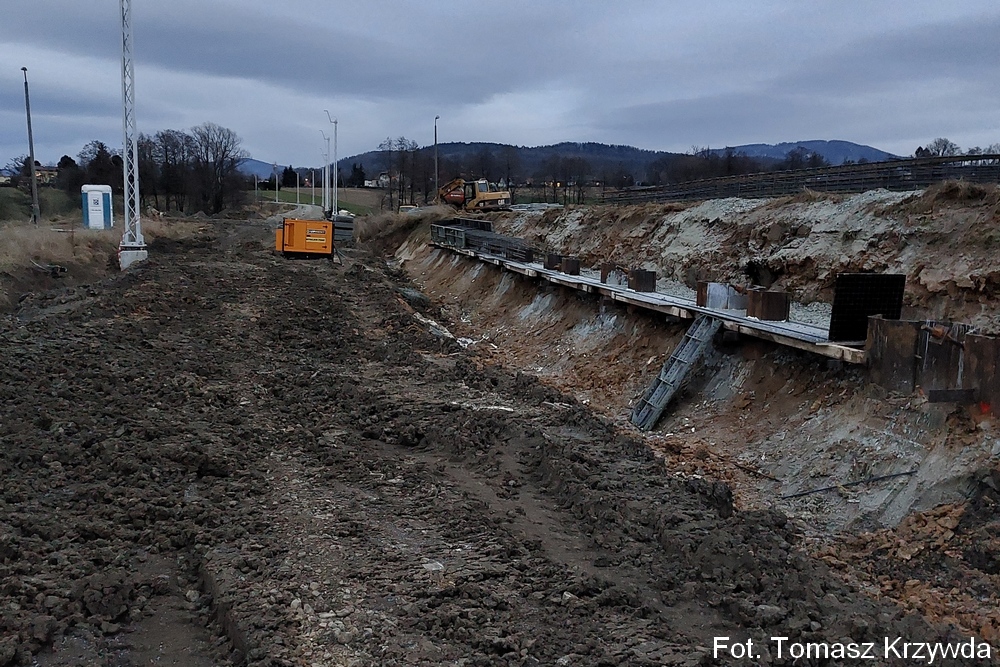

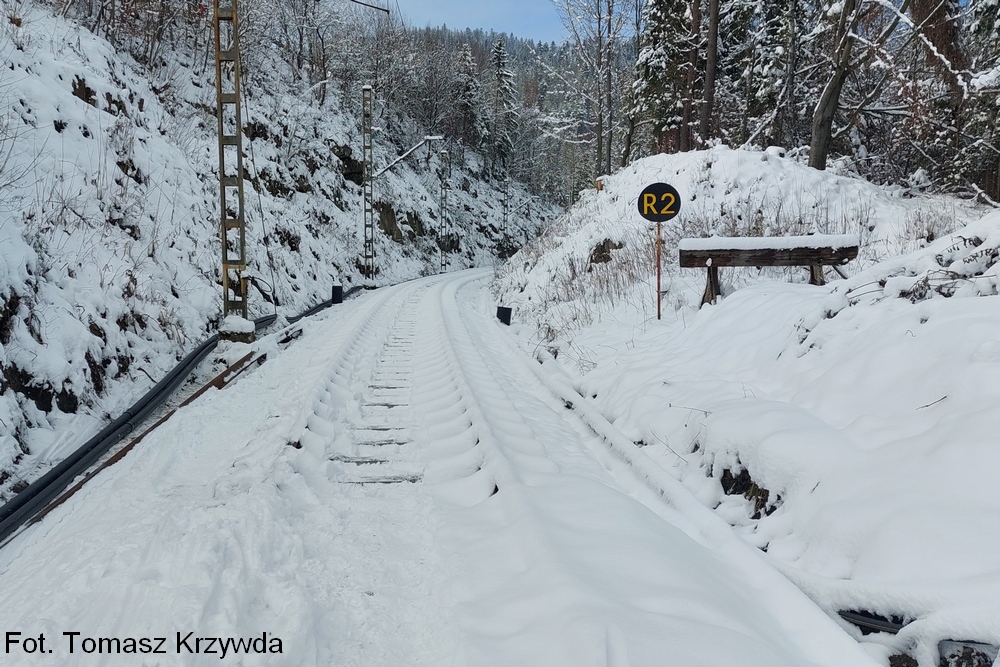

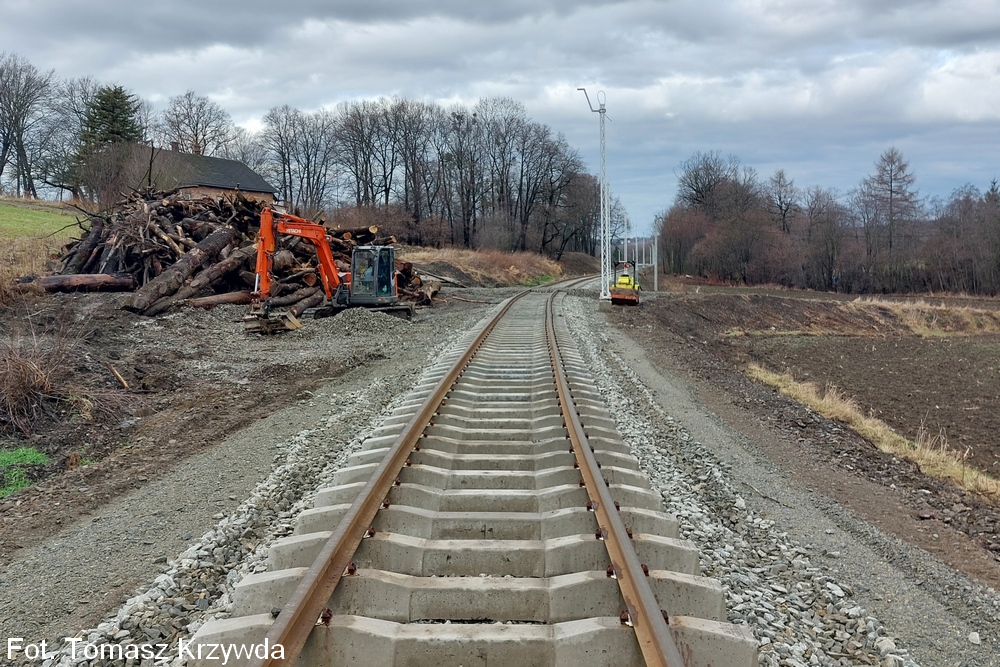

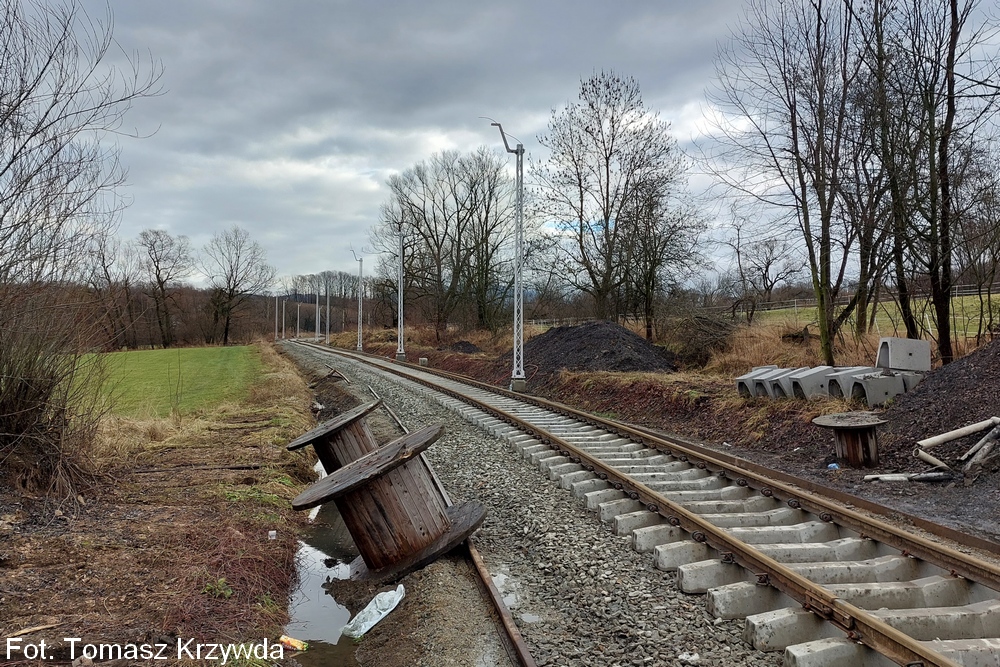

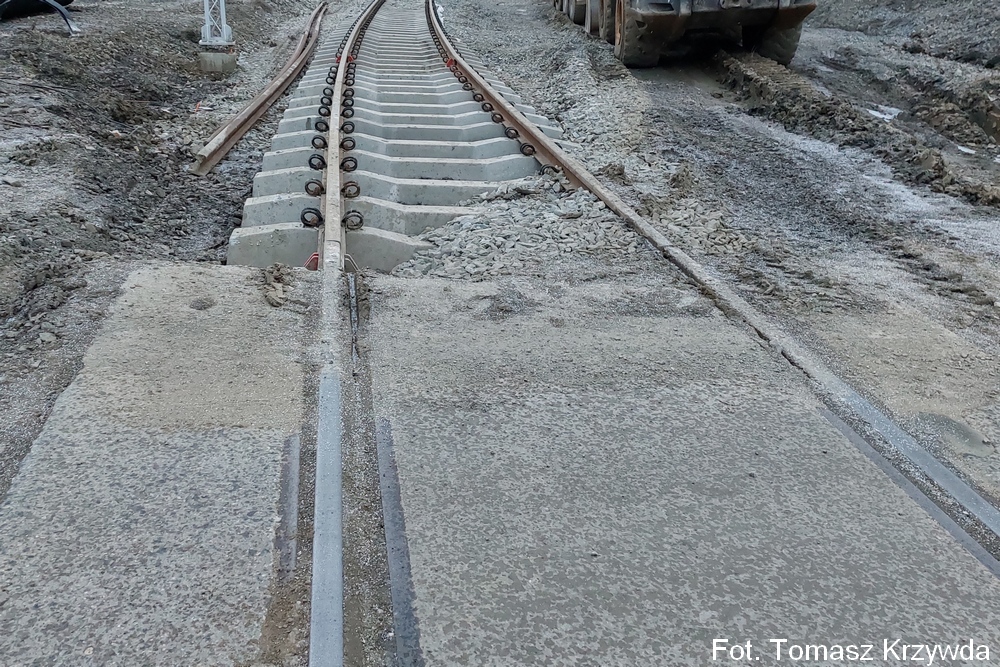

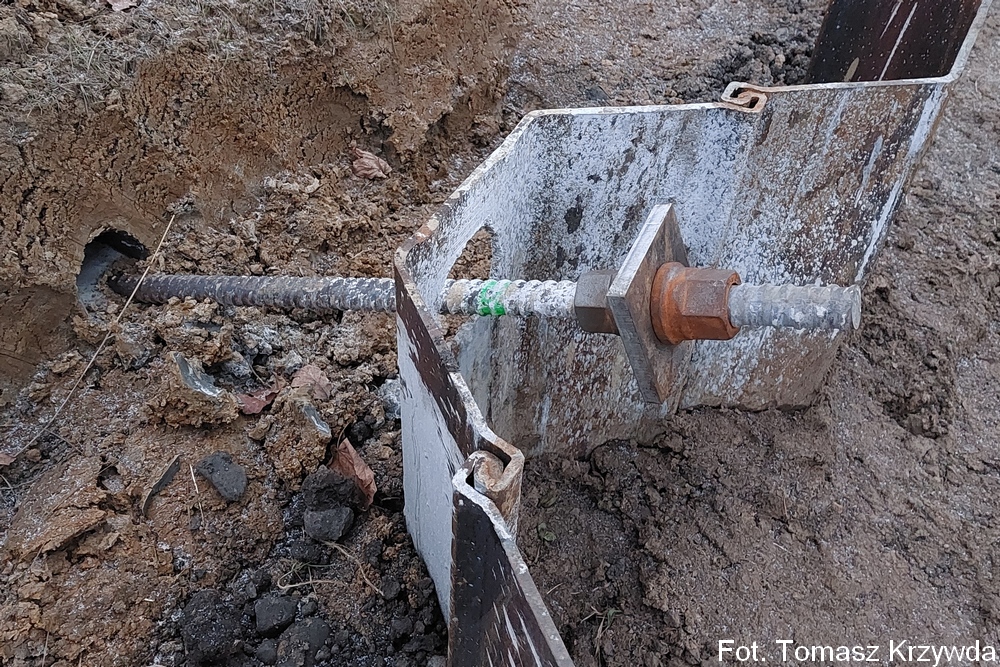

Zakończono zasadnicze prace nawierzchniowe, sieciowe, budowy urządzeń SRK oraz na obiektach inżynieryjnych między Skoczowem a Ustroniem. Do przebudowy na tym odcinku (zamiast rewitalizacji) pozostały przepusty w km 0,333, 0,698 oraz 2,675 linii nr 191, a także w km 38,790 linii nr 190. Zbudowano nowe układy torowe i perony w Skoczowie Bładnicach, Goleszowie, Ustroniu, Ustroniu Zdroju, Ustroniu Brzegach oraz w Wiśle Kopydło (oczekują jeszcze na prace końcowe). Zlikwidowano wszystkie kolizje z kablem zasilającym sieć trakcyjną z PT Ustroń biegnącym w torowisku do Wisły Dziechcinki oraz Ustronia Brzegów. Prace wykonała firma Trakcja S.A. wraz z podwykonawcami.

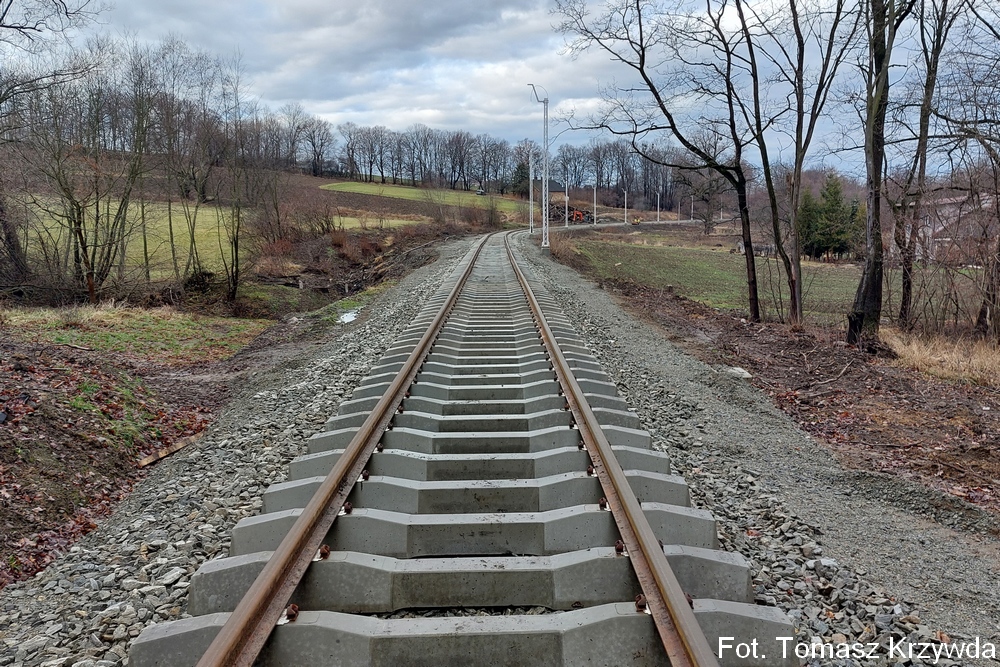

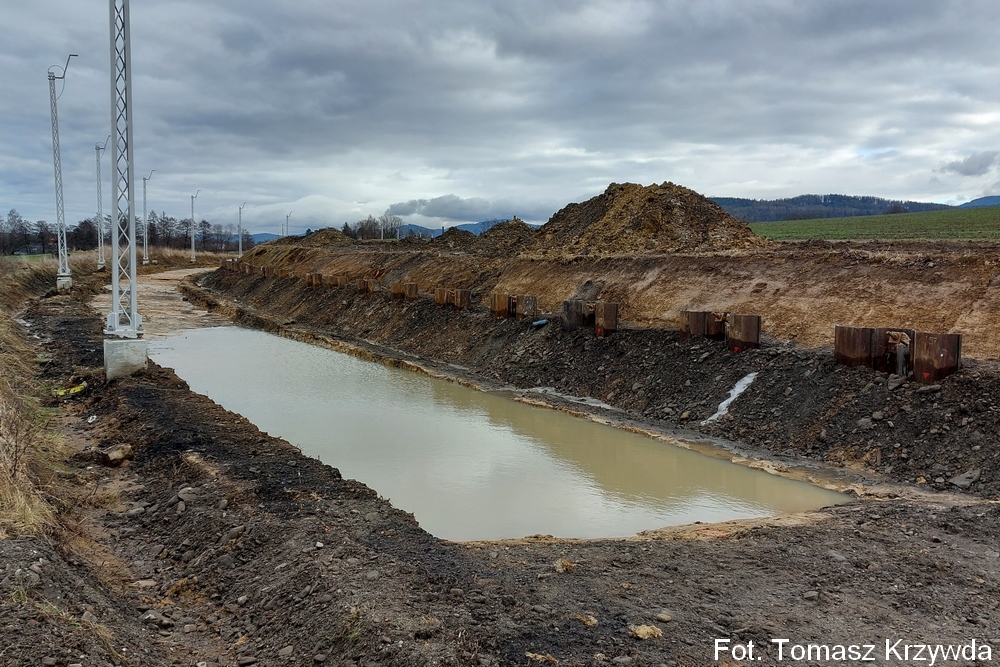

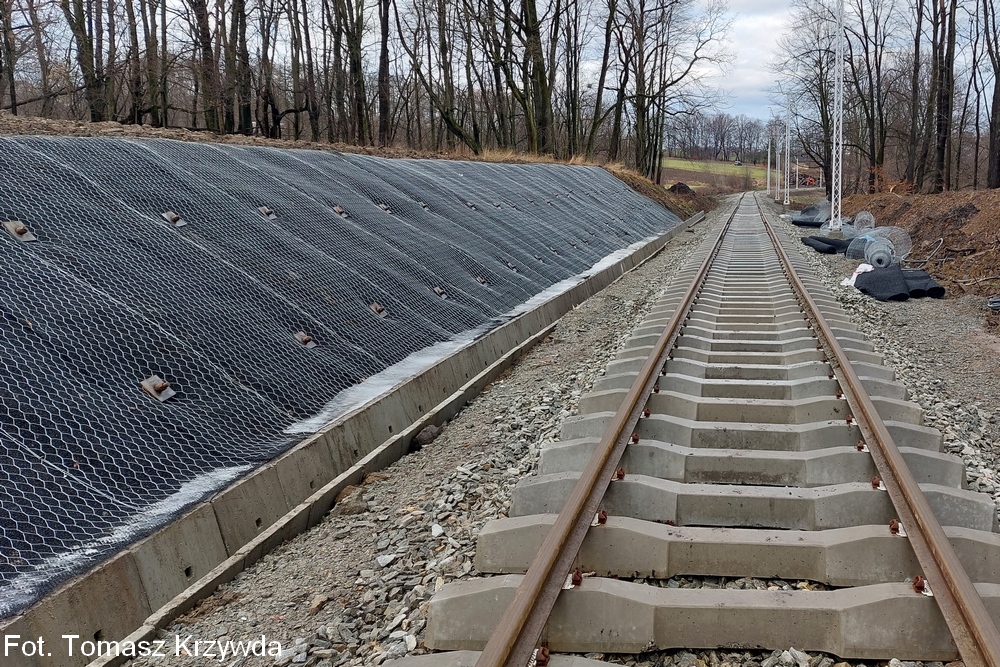

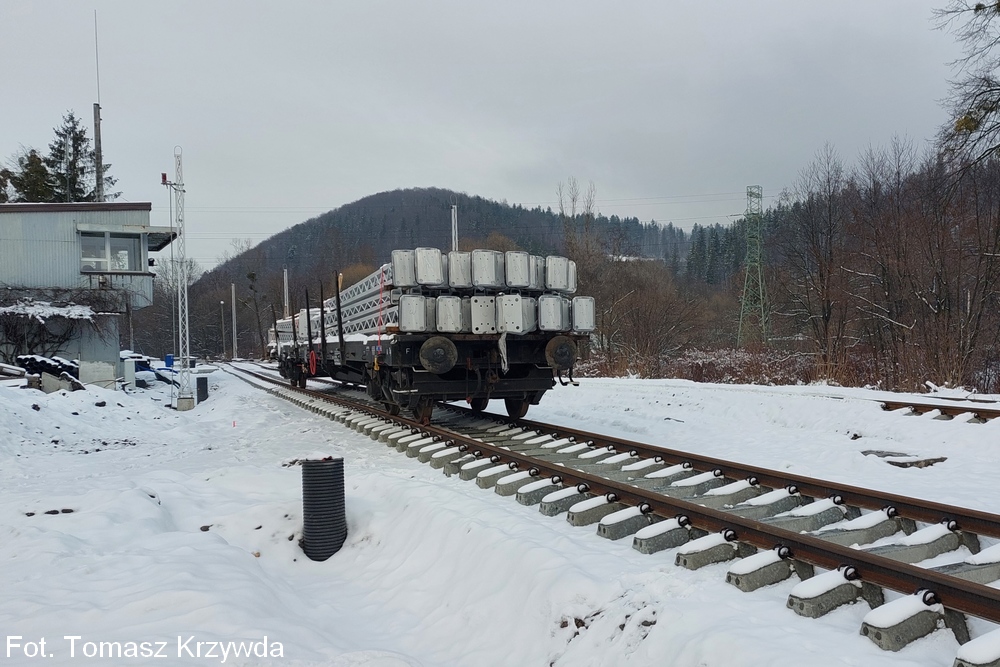

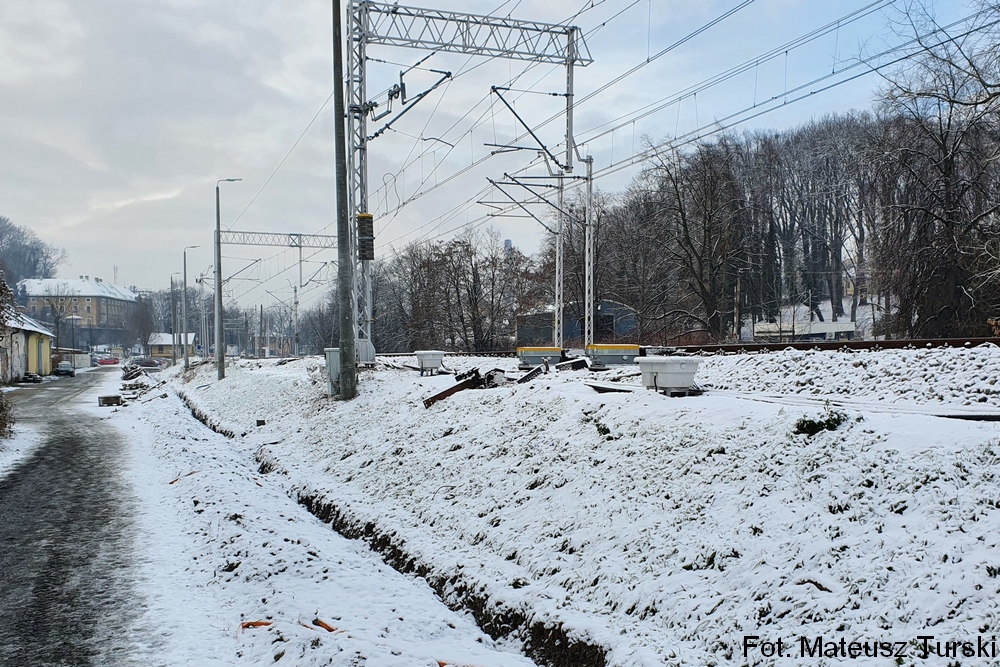

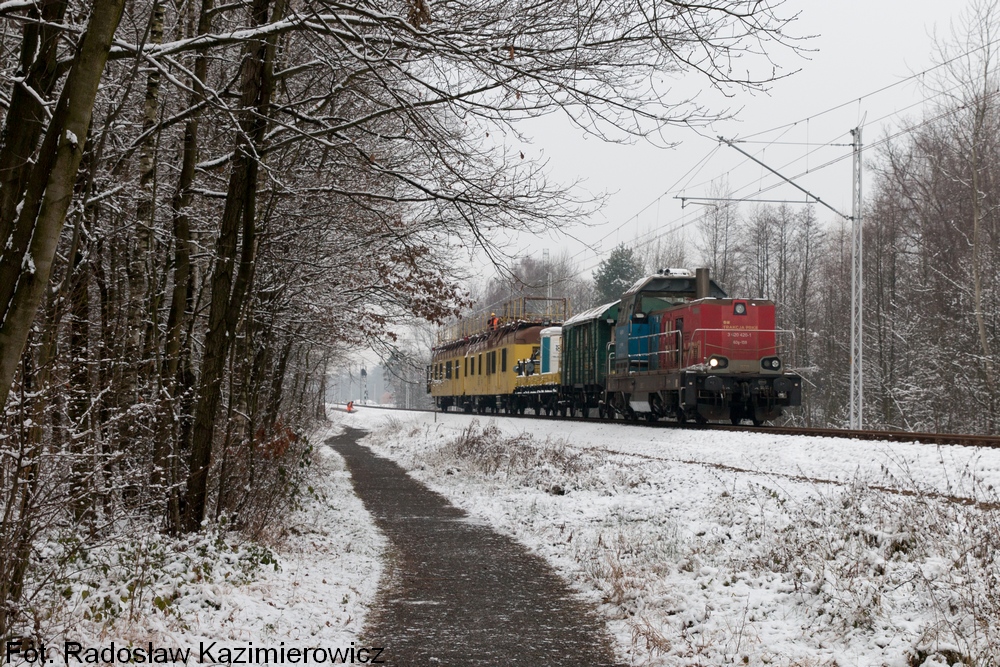

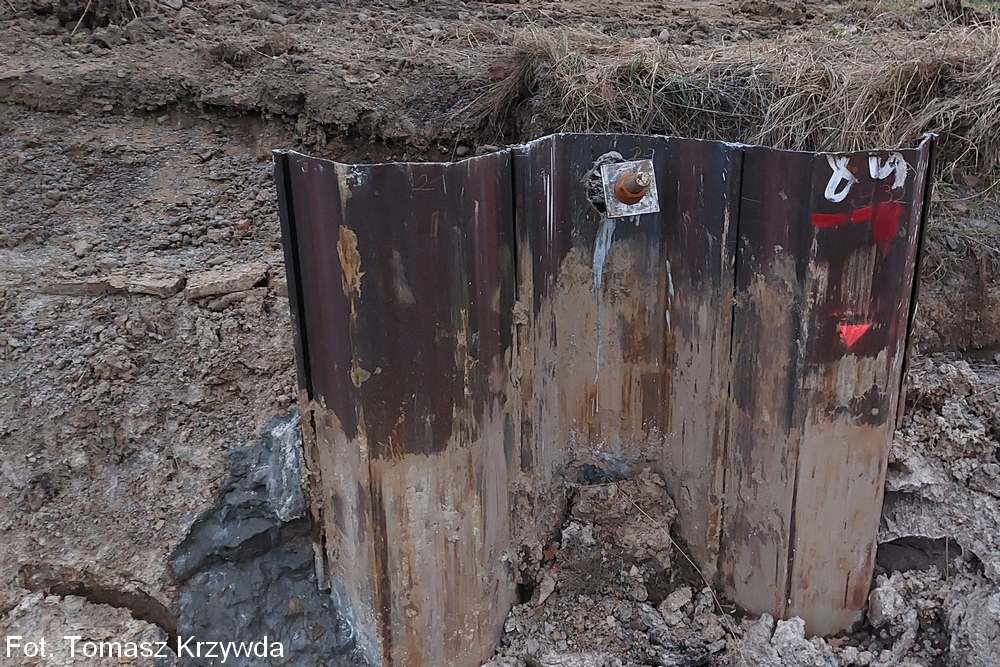

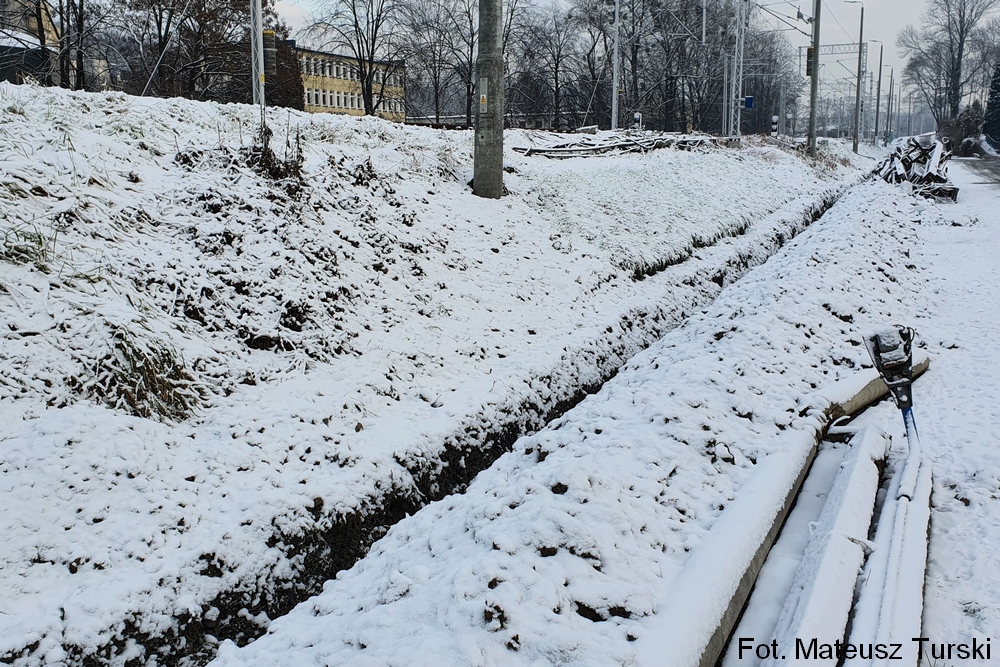

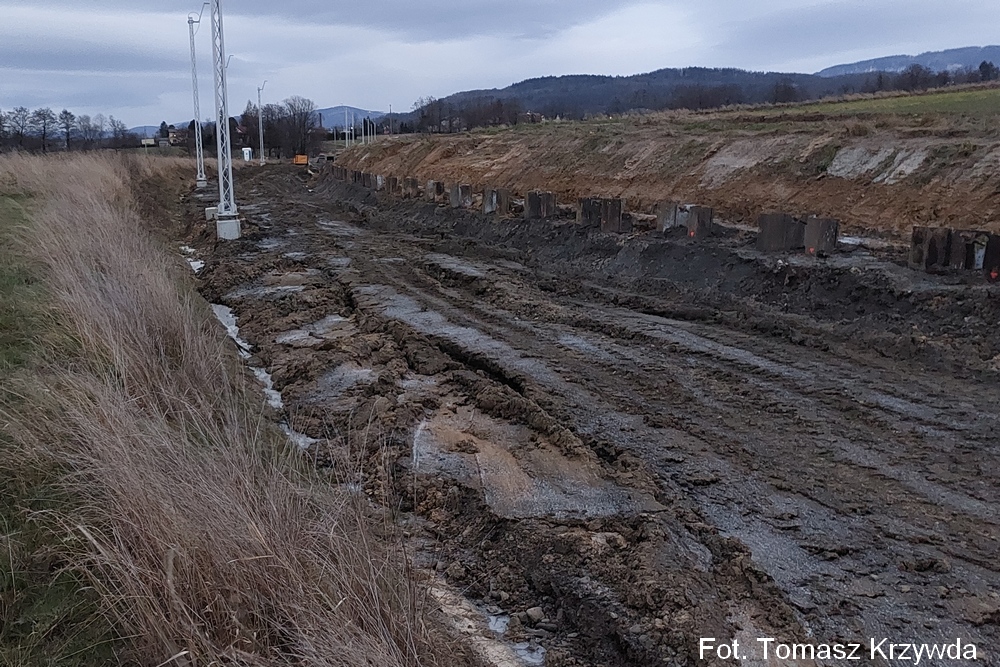

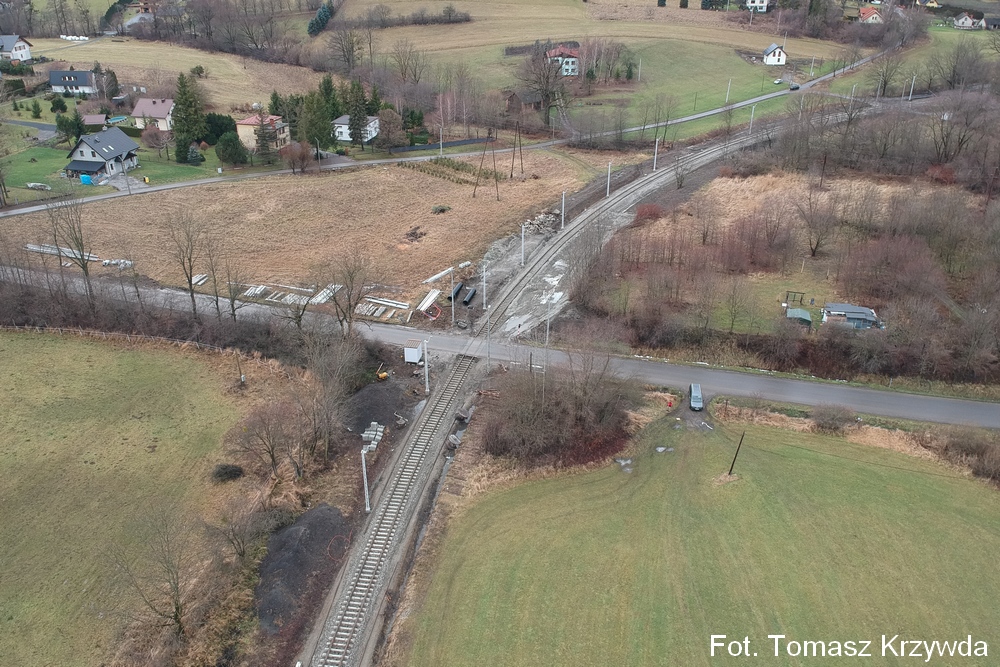

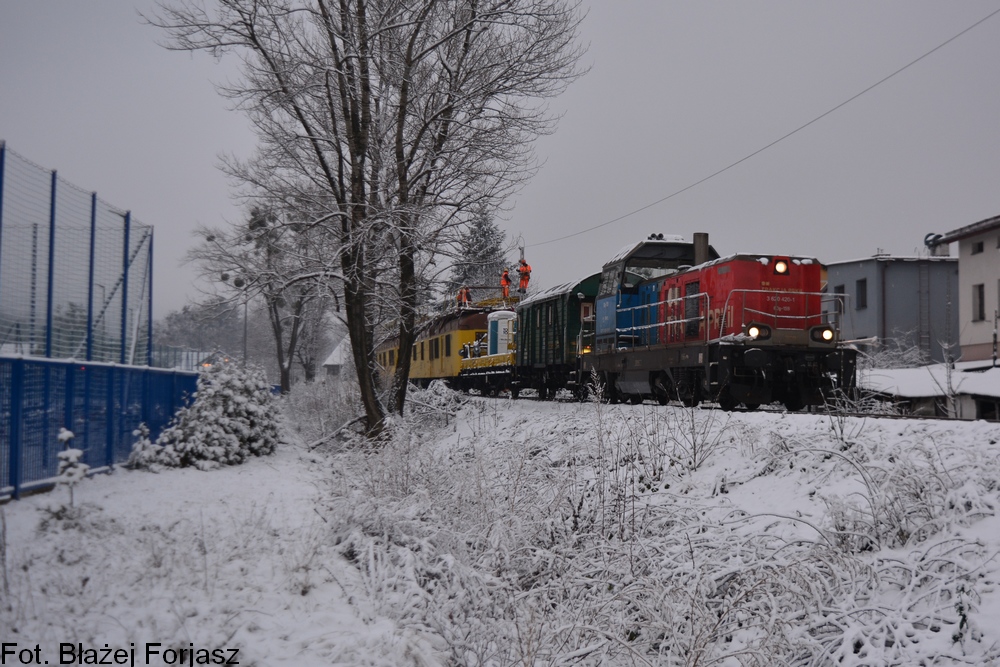

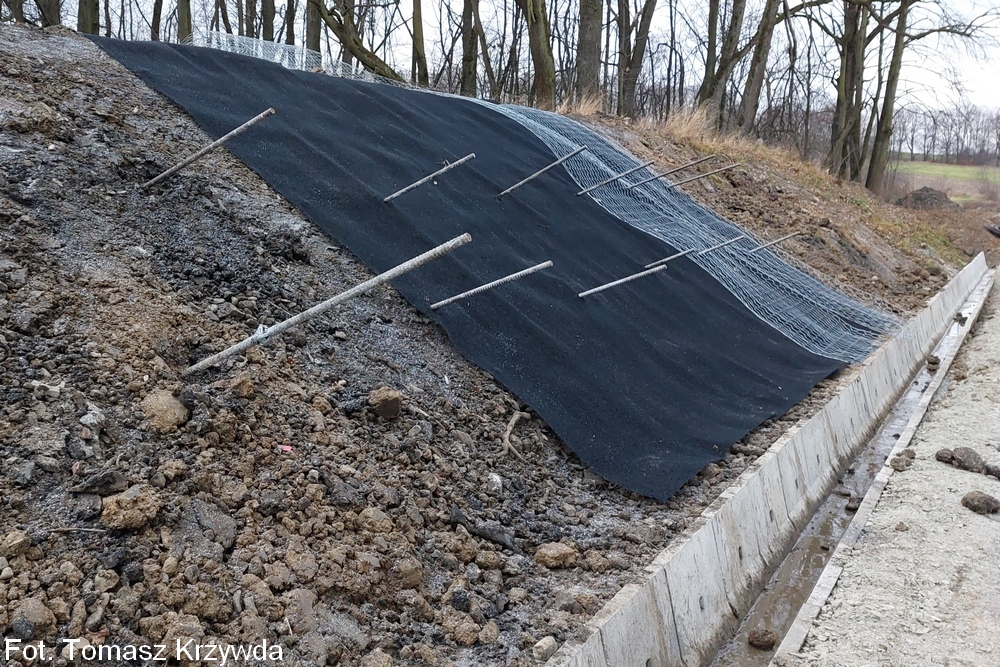

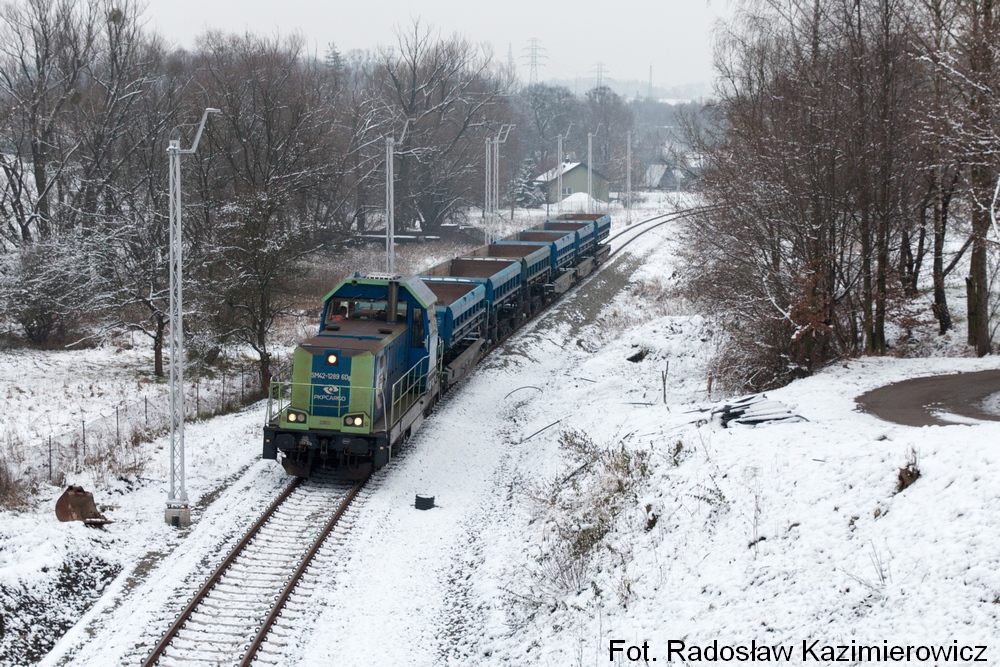

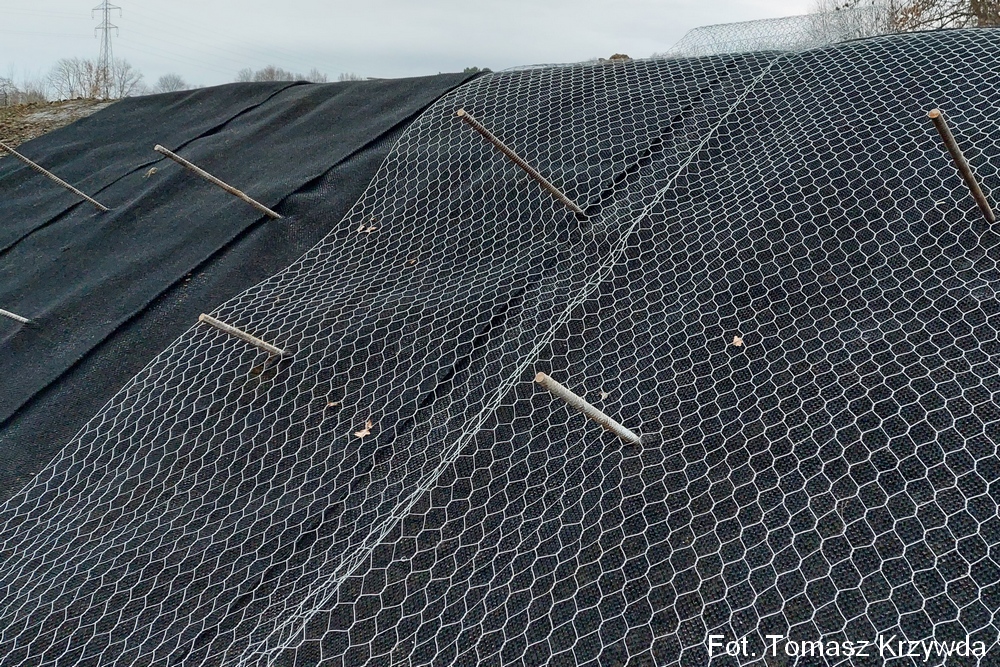

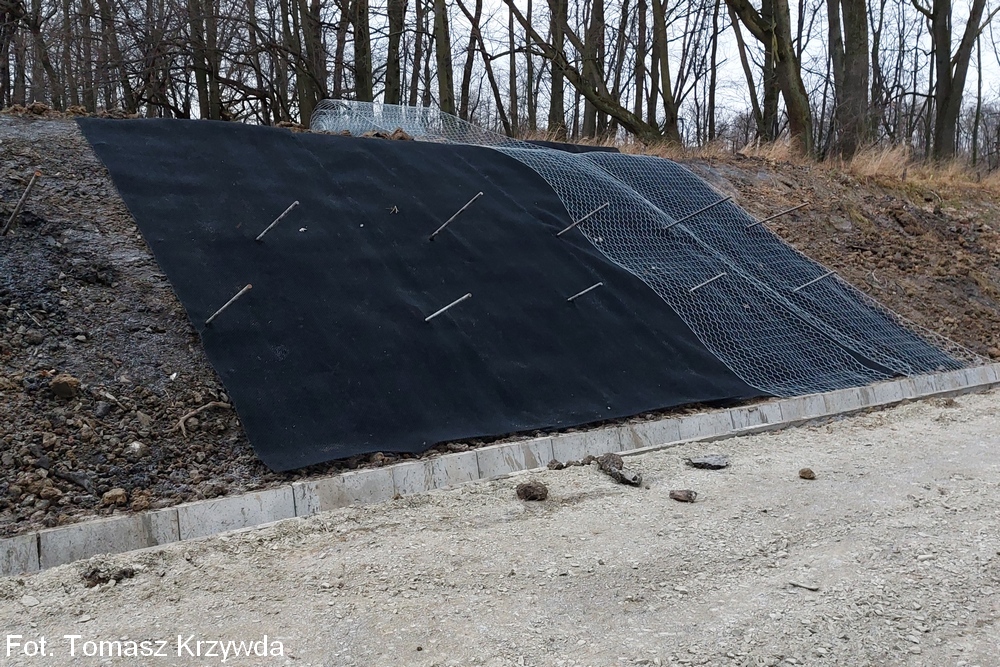

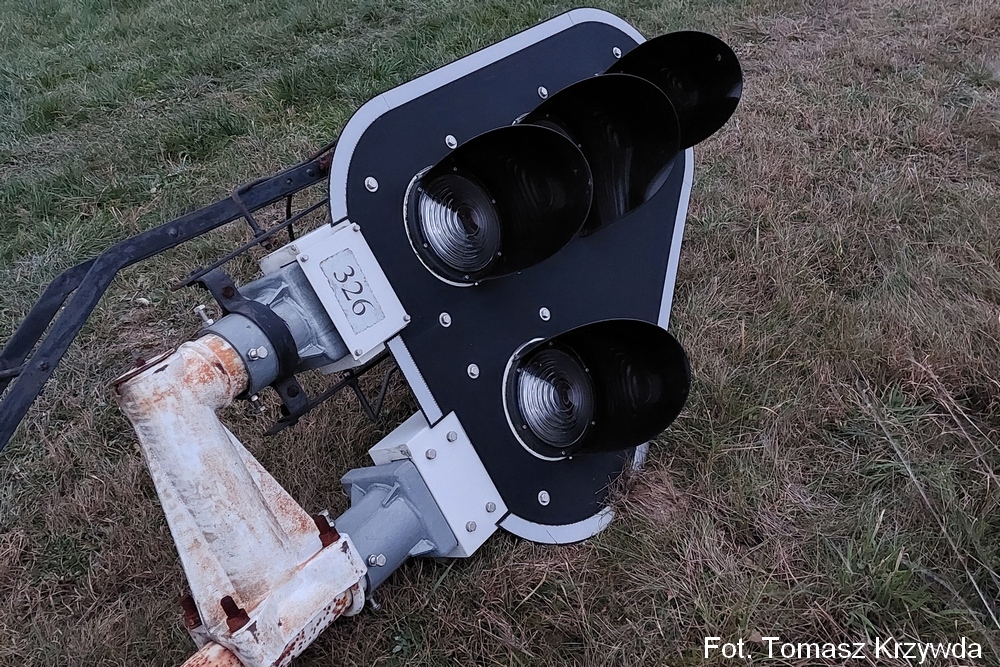

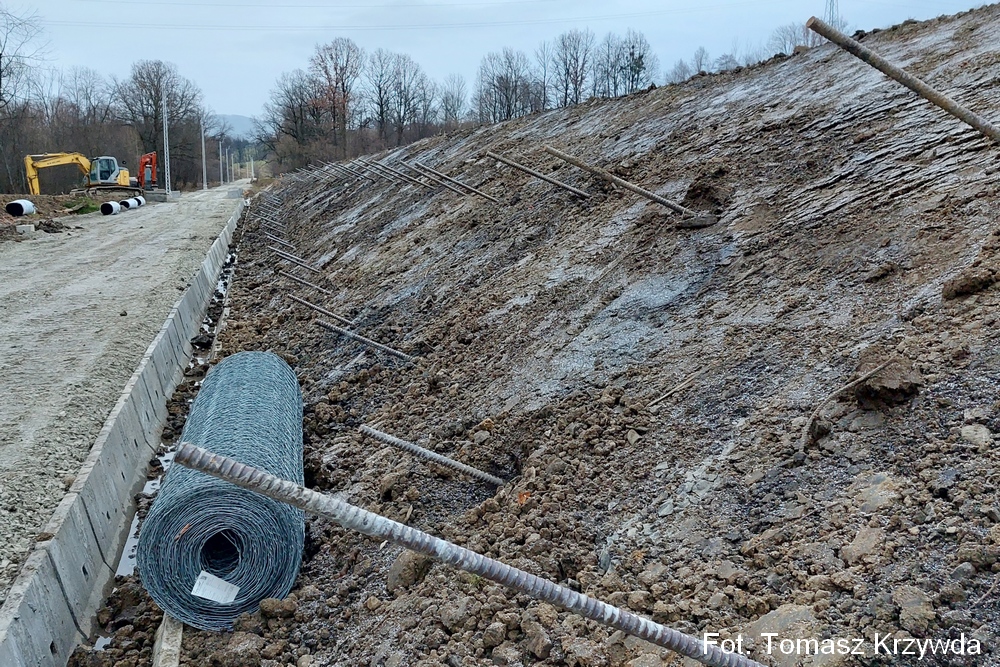

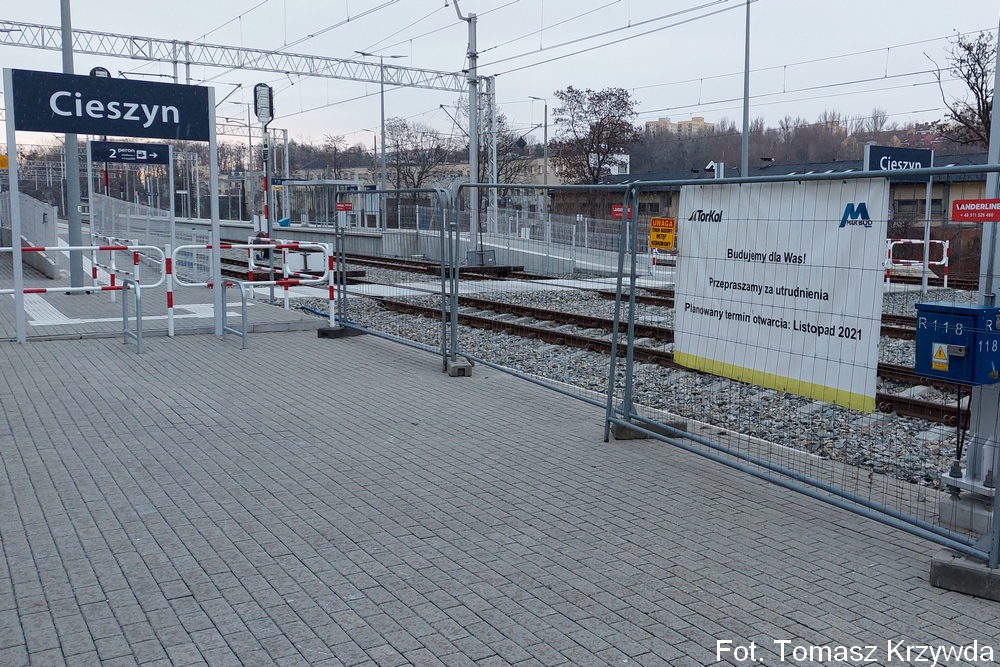

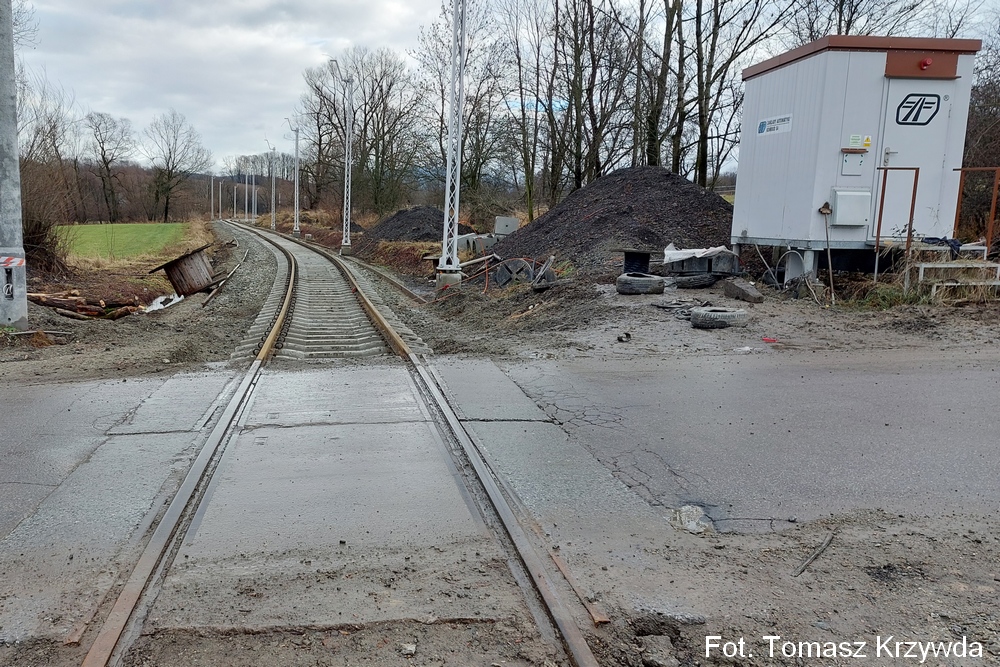

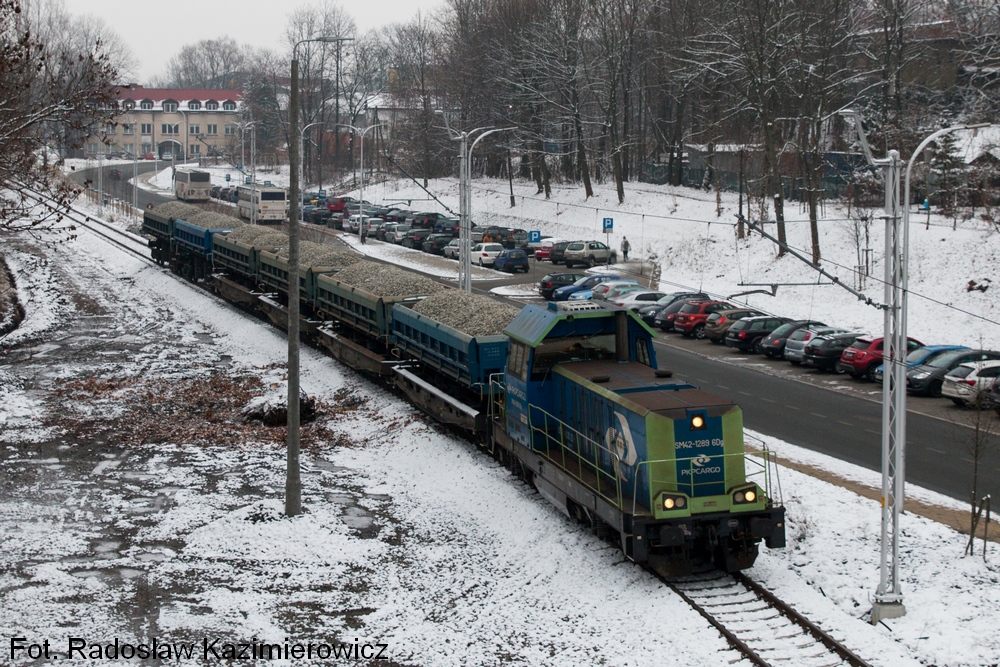

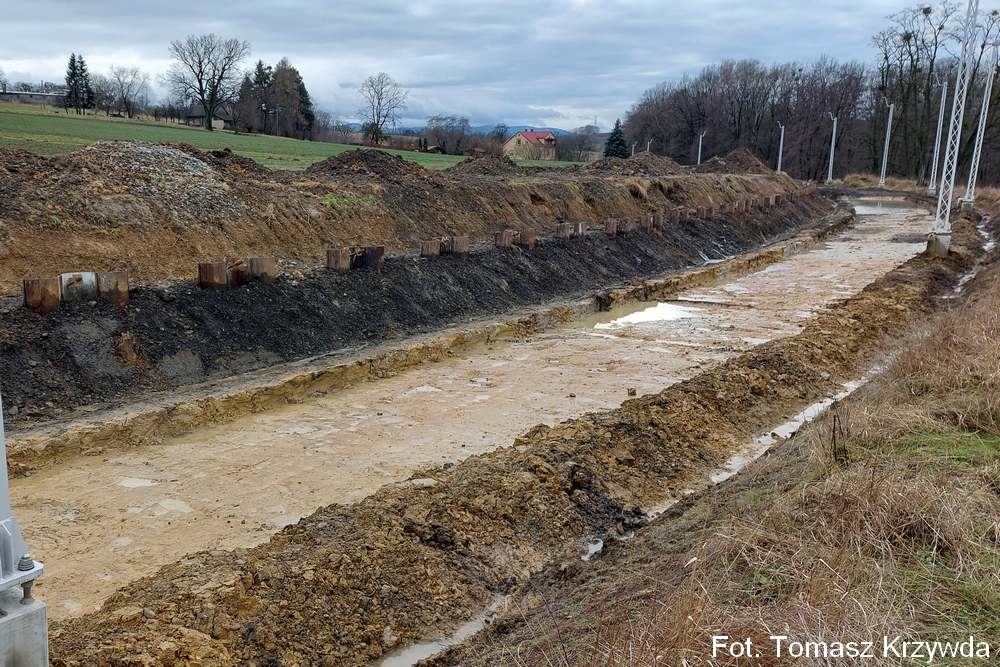

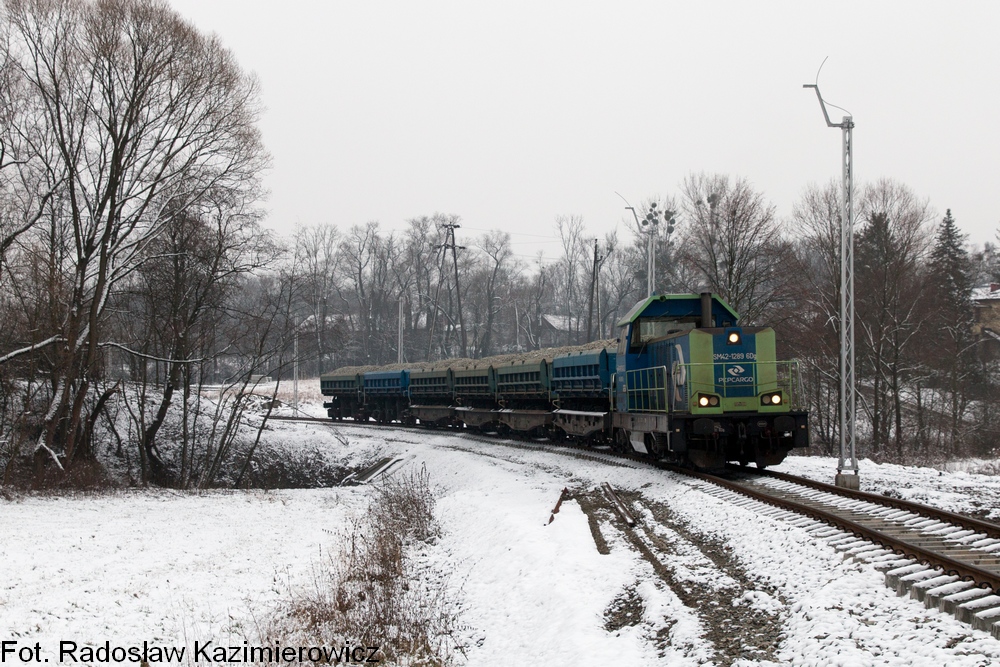

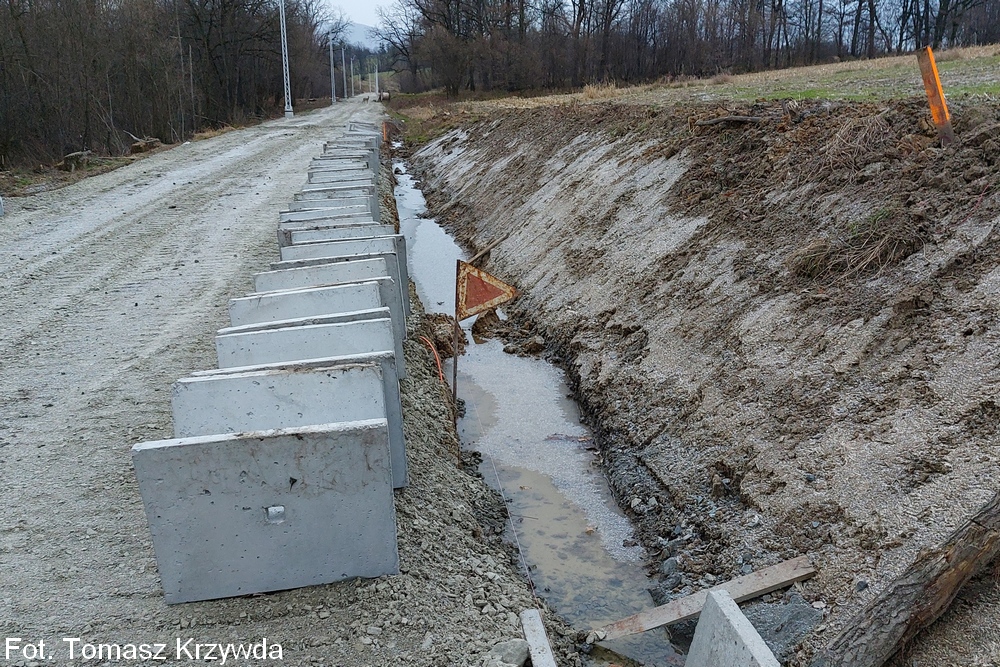

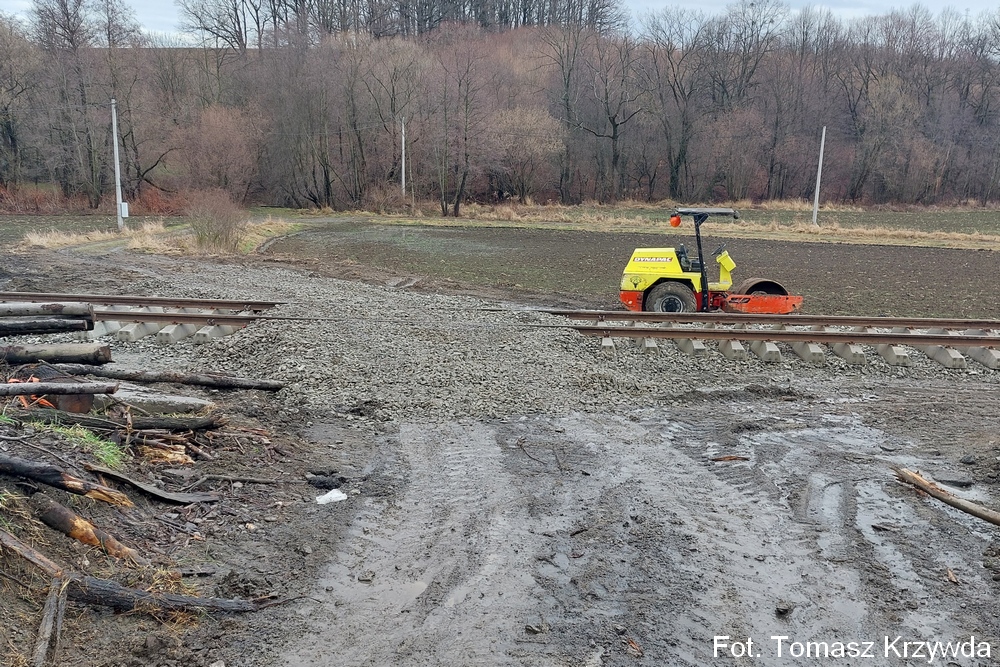

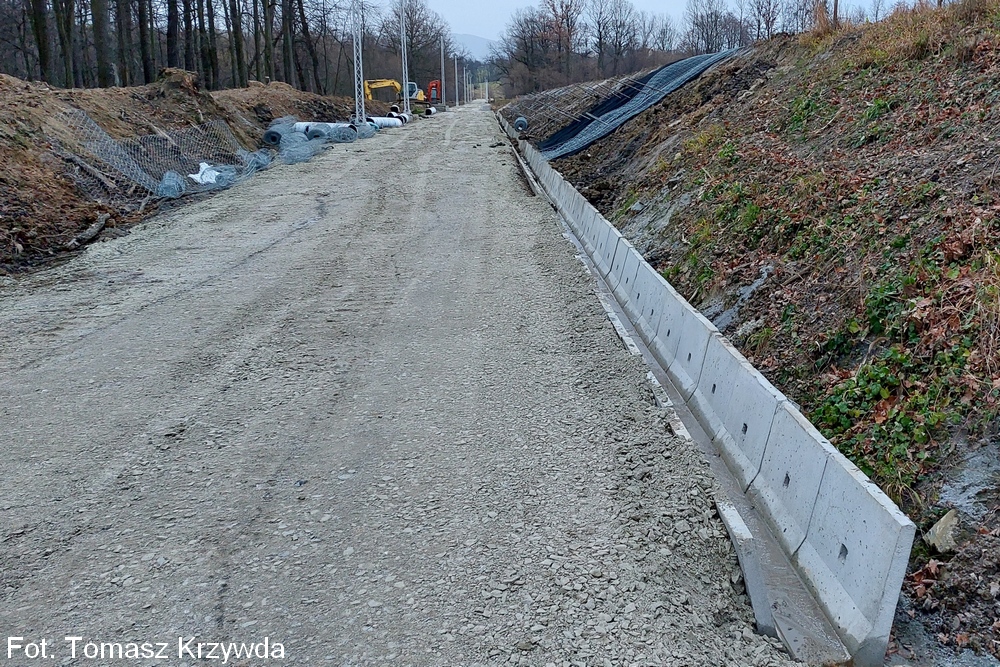

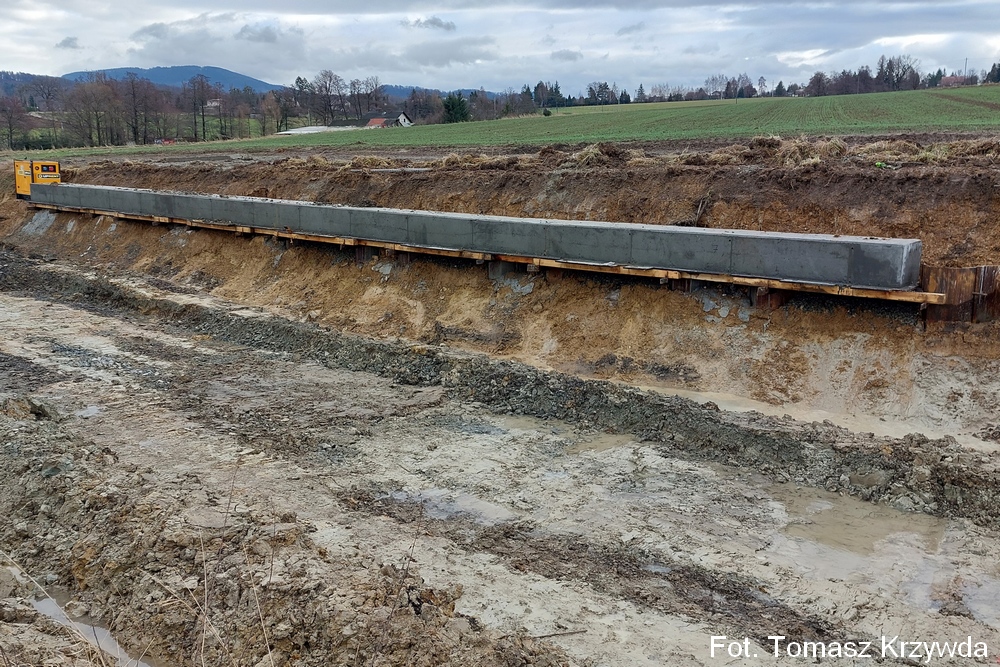

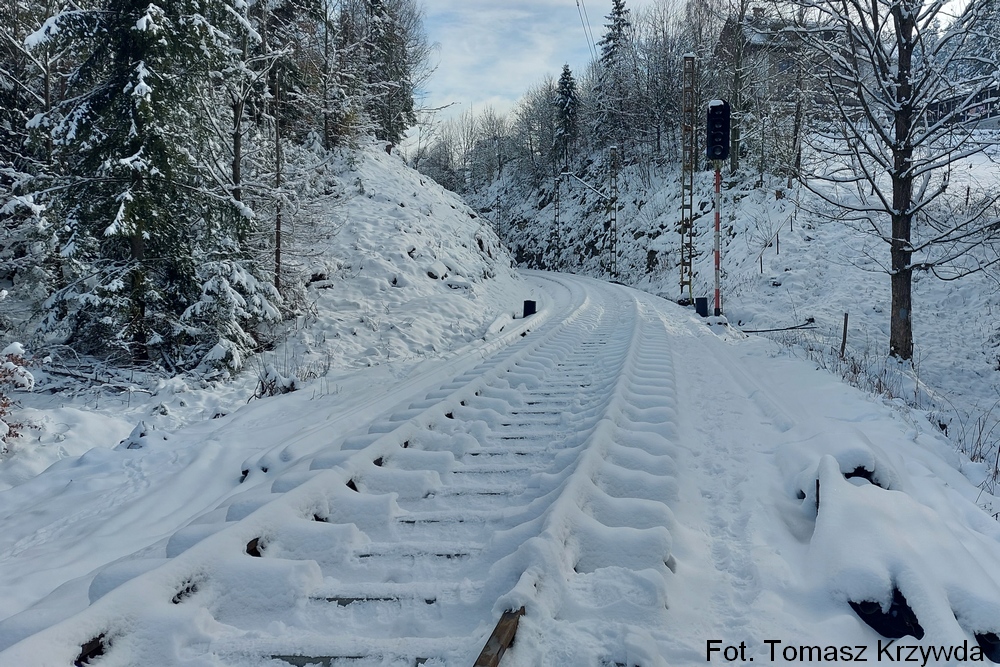

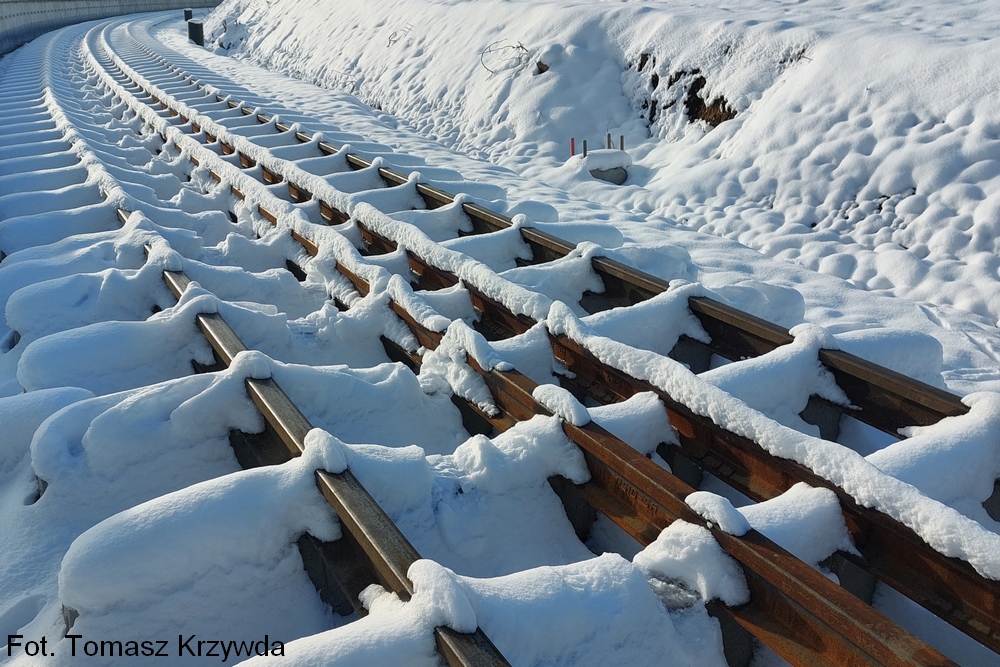

Zakończono prace likwidacyjne 2 z 3 osuwisk między Bażanowicami a Cieszynem Mnisztwem. Wybudowano drabinę torowiska z Cieszyna Mnisztwa do Dzięgielowa (kierunek Bażanowice). Do zbudowania w 2022 roku został ok. 1 km torowiska między Dzięgielowem a Bażanowicami. Zbudowano tymczasową bazę tłucznia w Cieszynie przy ulicy Słowiczej i dowożono tam tłuczeń (przewoźnik PKP Cargo S.A.). Prace wykonało konsorcjum firm TORKOL Sp. z o.o. oraz MAR-BUD Sp. z o.o. (wraz z podwykonawcami).

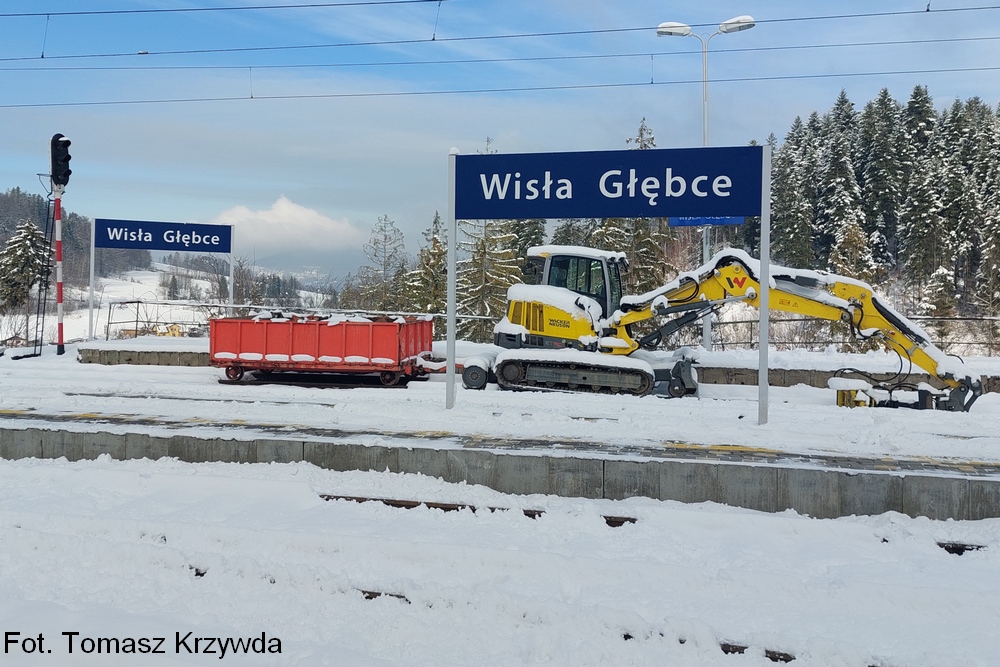

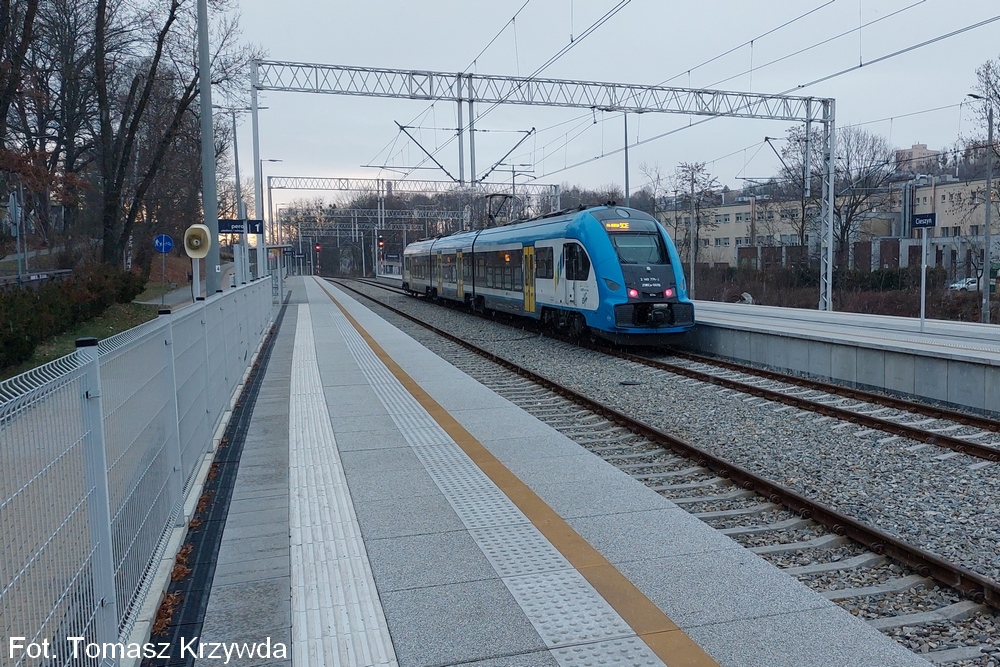

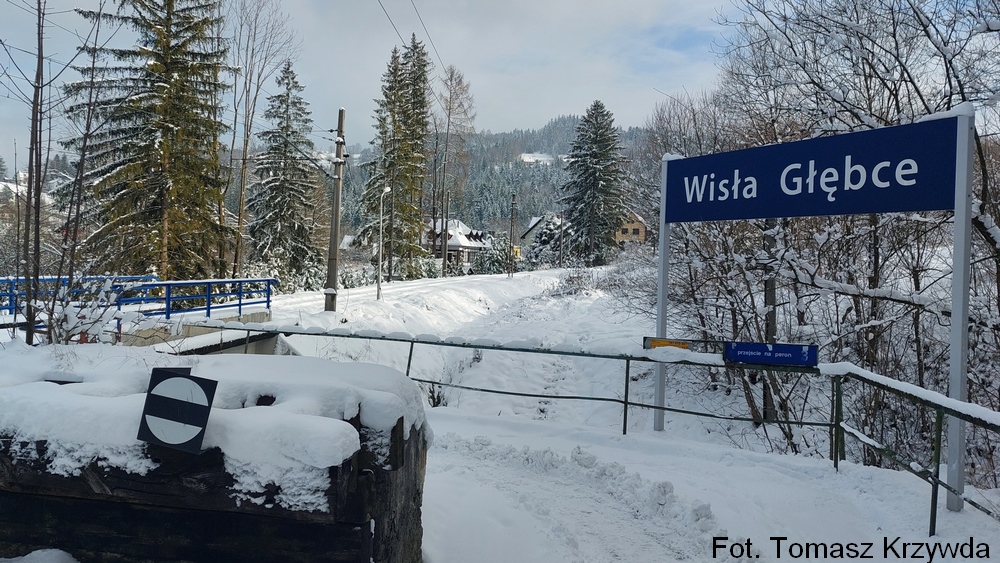

W dniu 12 grudnia 2021 roku uruchomiono nową parę przyspieszonych pociągów codziennego kursowania z Katowic do Wisły Głębce z wyjazdem z Katowic po 18, natomiast z Wisły Głębce po 19 (Urząd Marszałkowski Województwa Śląskiego wraz z operatorem).

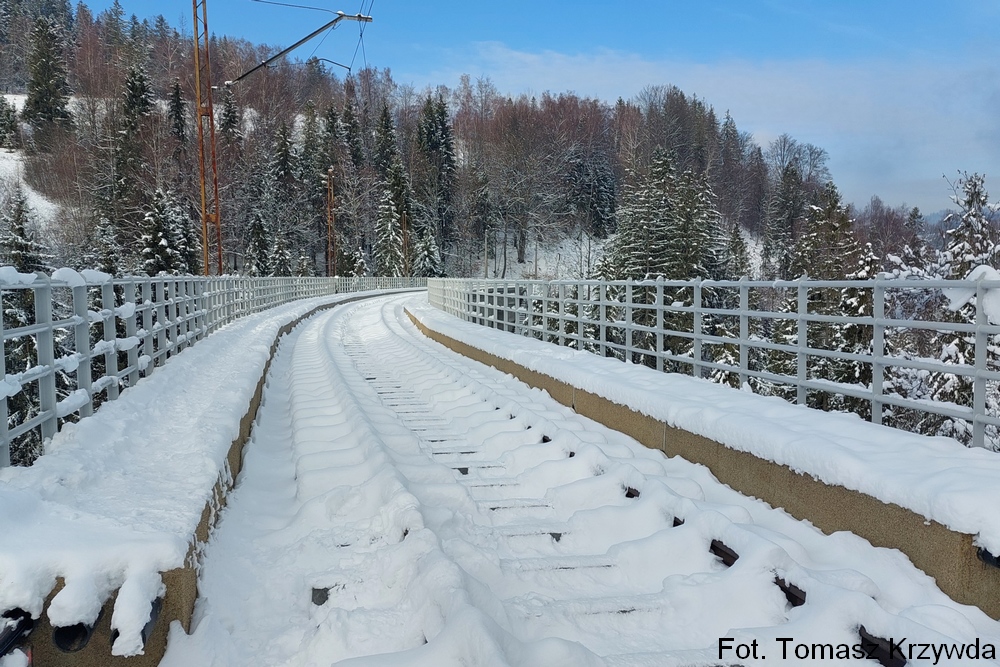

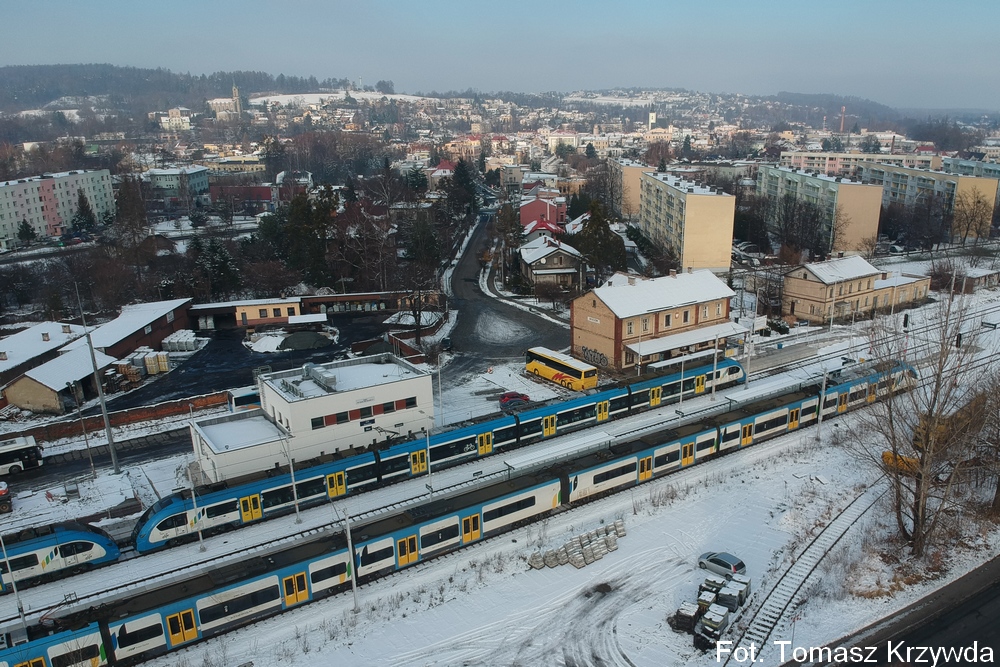

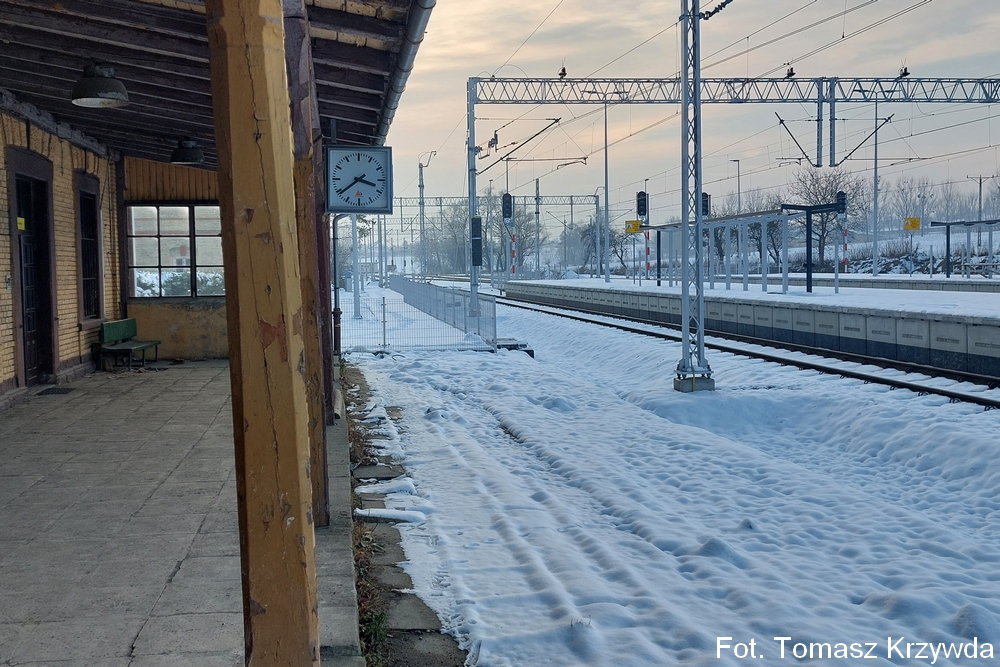

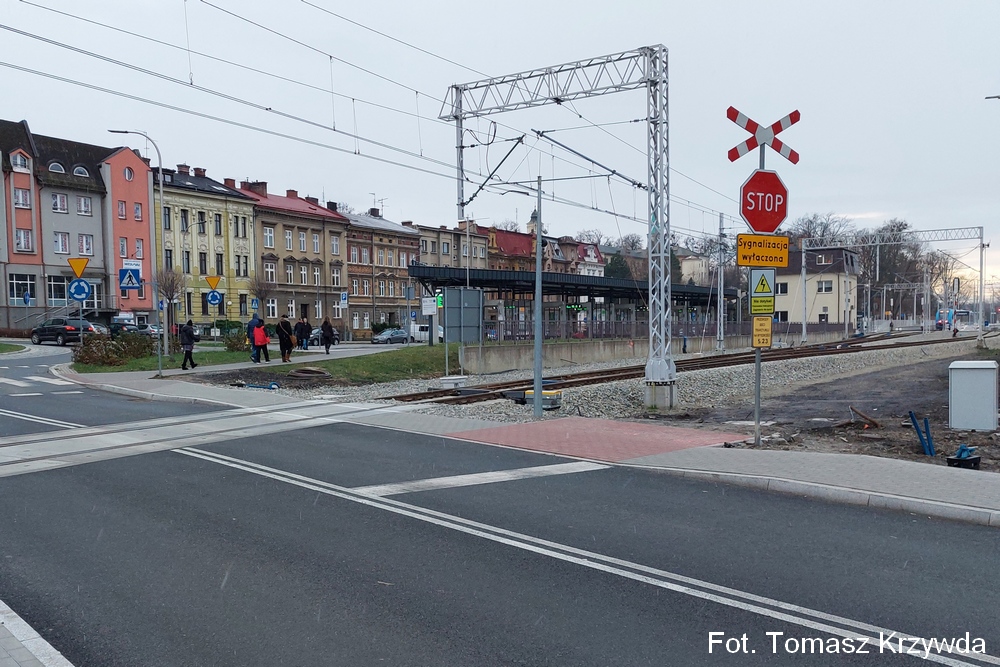

W dniu 20 grudnia 2021 roku uruchomiono po modernizacji łącznicę Ochodza - Most Wisła (posterunki będą sterowanie z LCS Czechowice-Dziedzice). Skierowano na nią wszystkie pociągi kursujące na ciągu Katowice - Wisła Głębce oraz Katowice - Cieszyn. W związku z tym skrócono czas przejazdu na odcinku Katowice - Skoczów do średnio 62-75 min. Prace wykonała firma Budimex S.A.

Opublikowano 29 stycznia 2022 roku
