Rewitalizacja linii kolejowych z Bronowa do Wisły Głębce oraz z Goleszowa do Cieszyna | sierpień 2021 |
Kalendarium wydarzeń
listopad 2019 | grudzień 2019 | styczeń 2020 | luty 2020 | marzec 2020 | kwiecień 2020 | maj 2020 | czerwiec 2020 | lipiec 2020 | sierpień 2020 | wrzesień 2020 | październik 2020 | listopad 2020 | grudzień 2020 | styczeń 2021 | luty 2021 | marzec 2021 | kwiecień 2021 | maj 2021 | czerwiec 2021 | lipiec 2021 | sierpień 2021 | wrzesień 2021 | październik 2021 | listopad 2021 | grudzień 2021 | styczeń 2022 | luty 2022 | marzec 2022 | kwiecień 2022 | maj 2022 | czerwiec 2022 | lipiec 2022 | sierpień 2022 | wrzesień 2022 | październik 2022 | listopad 2022 | grudzień 2022 | styczeń-kwiecień 2023
Sierpień 2021

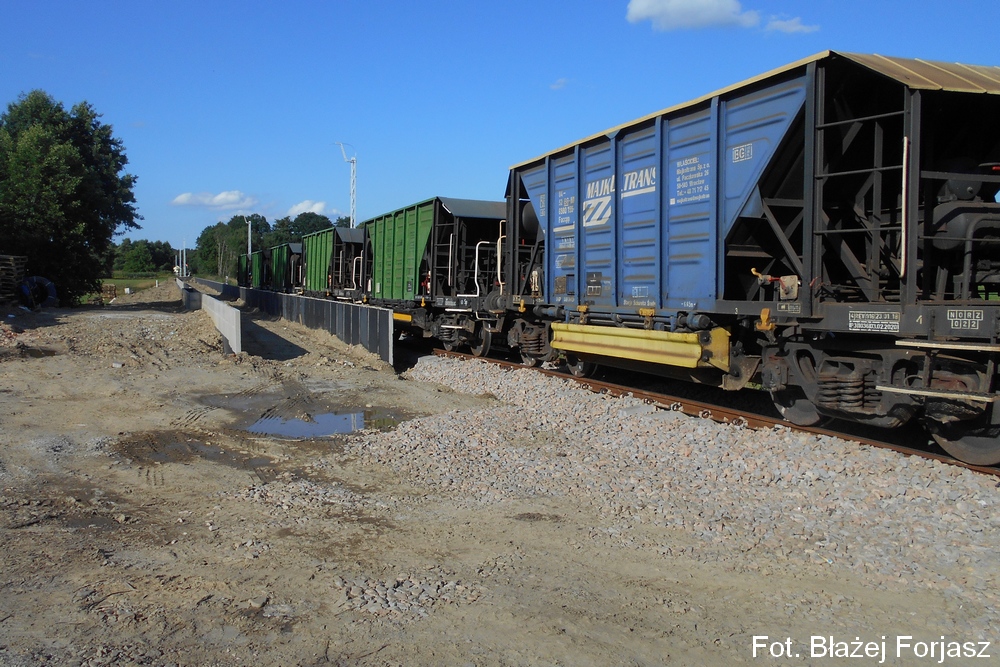

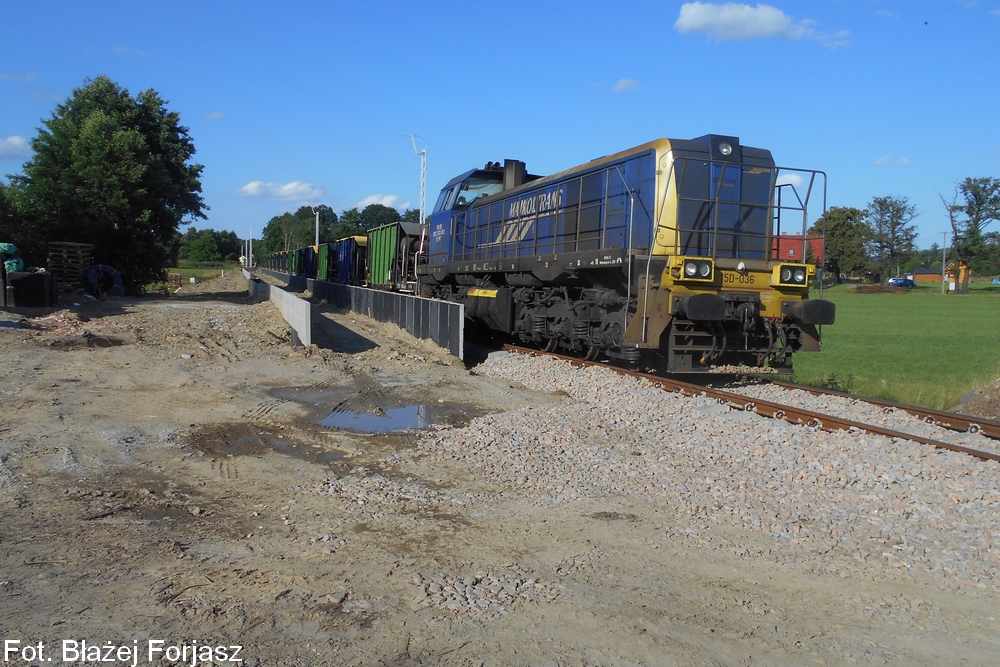

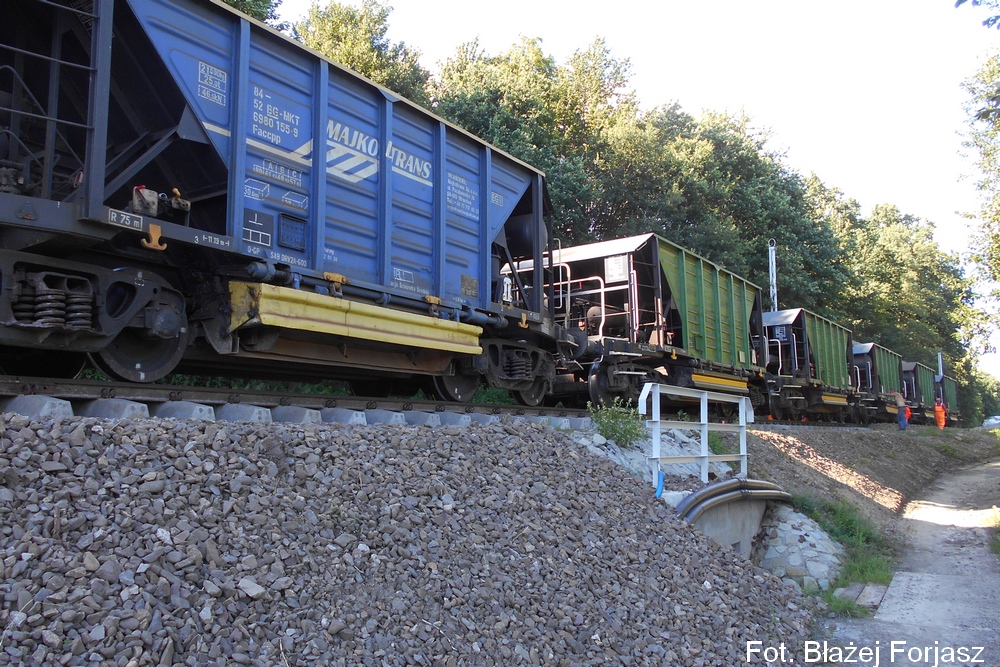

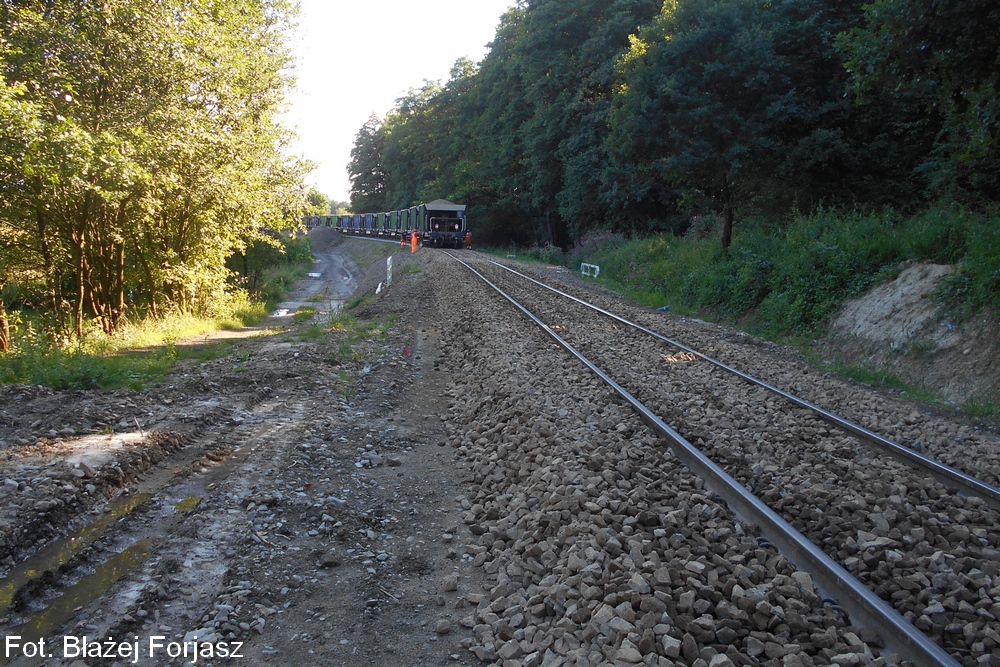

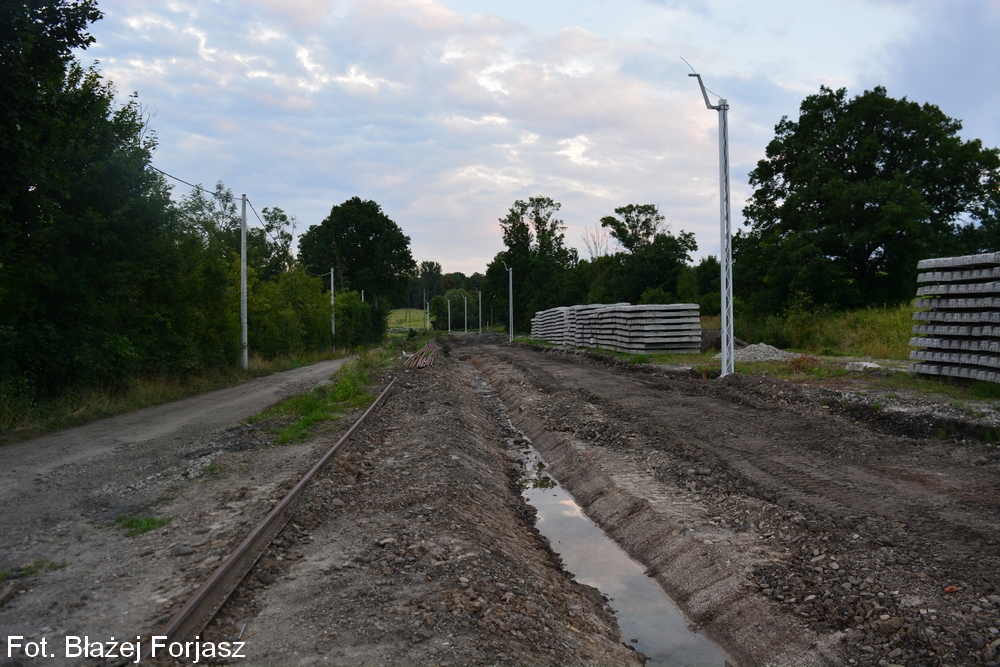

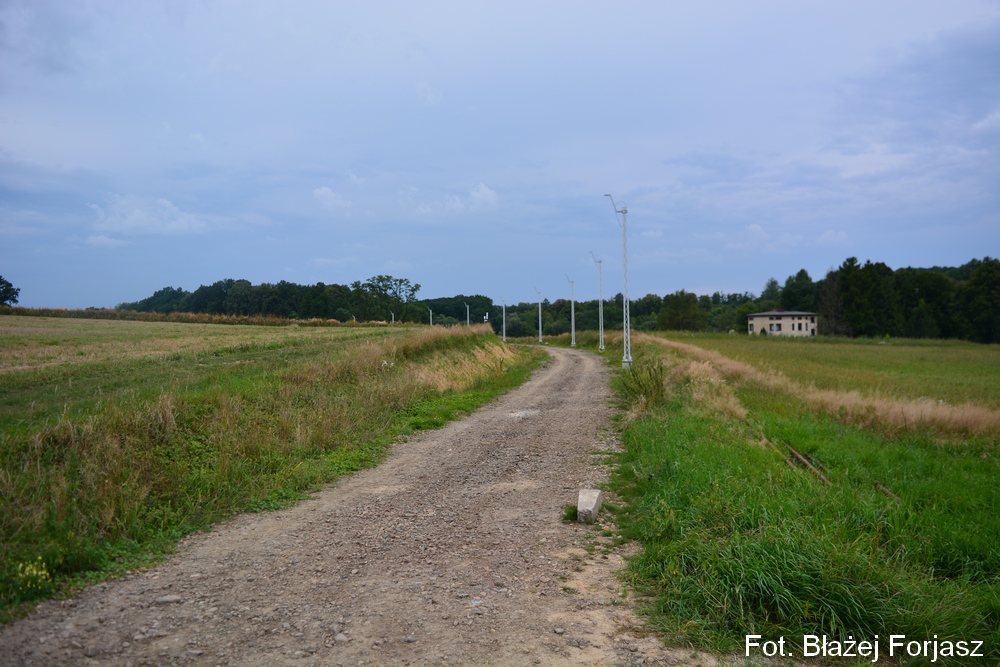

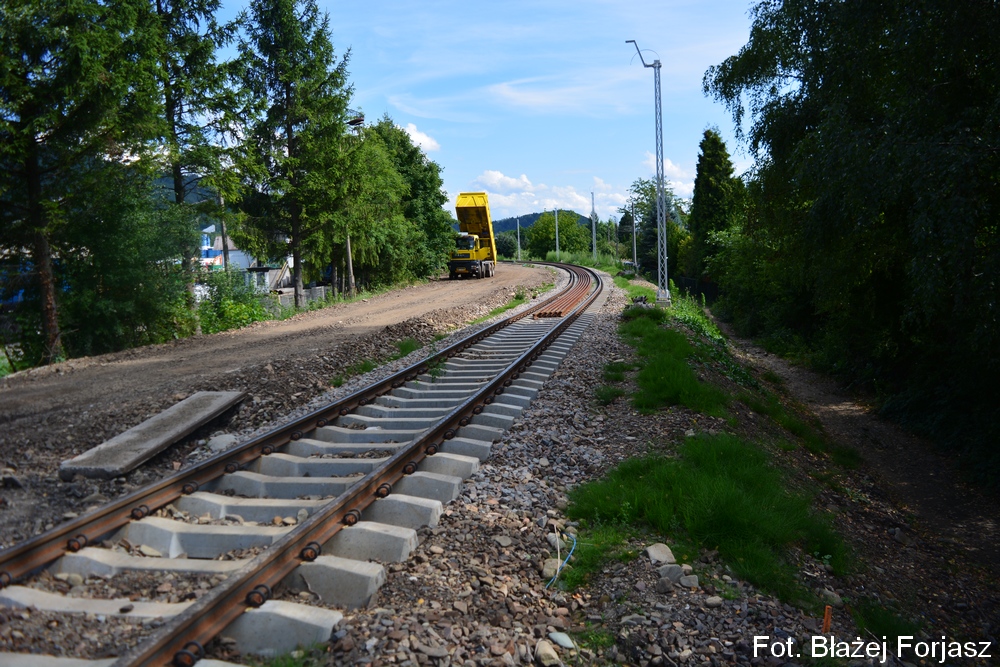

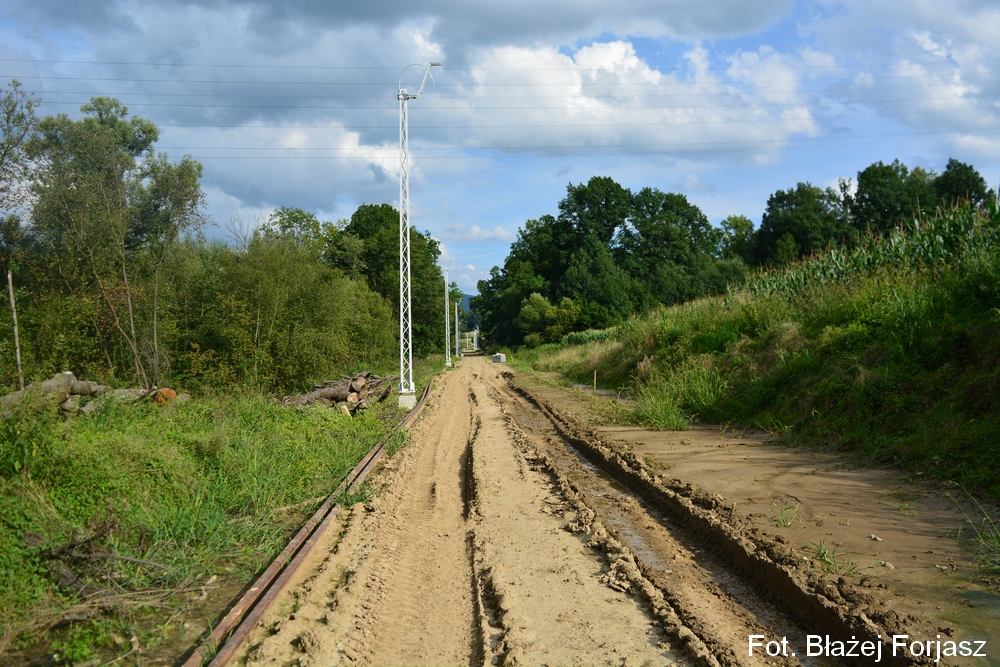

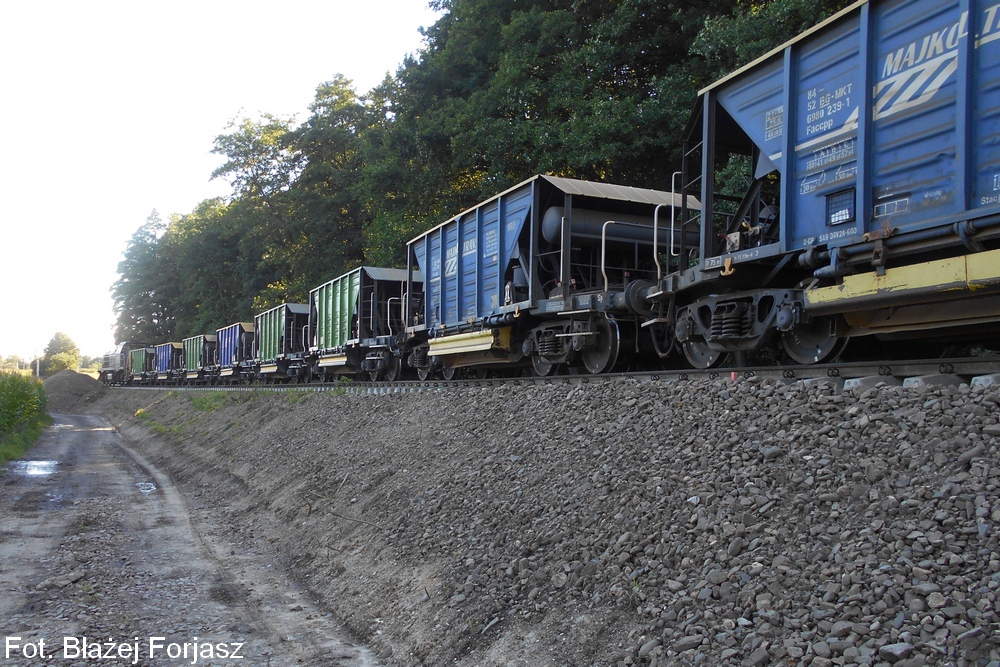

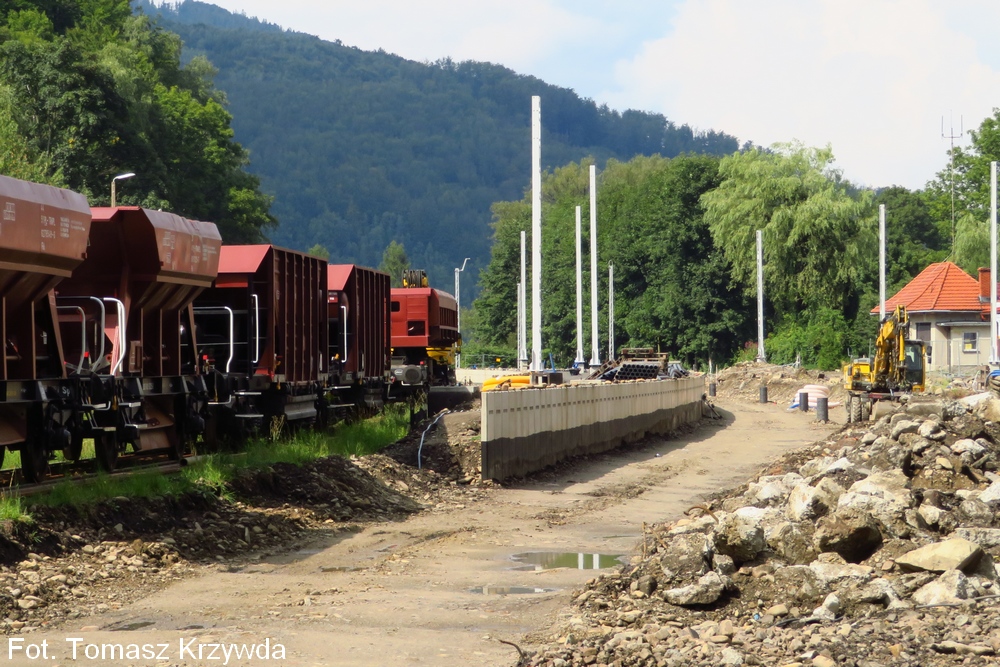

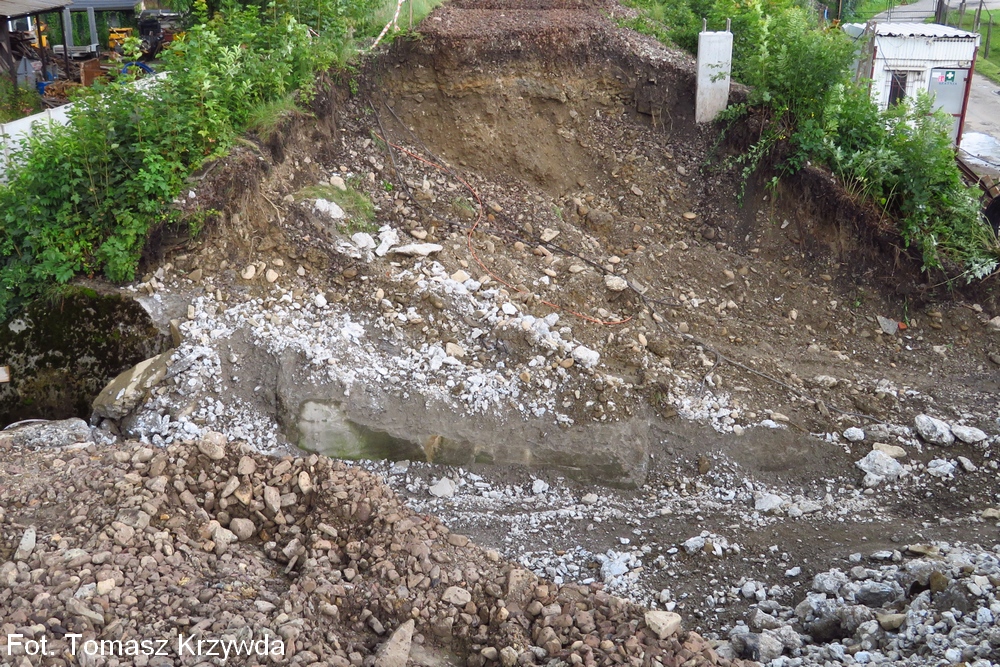

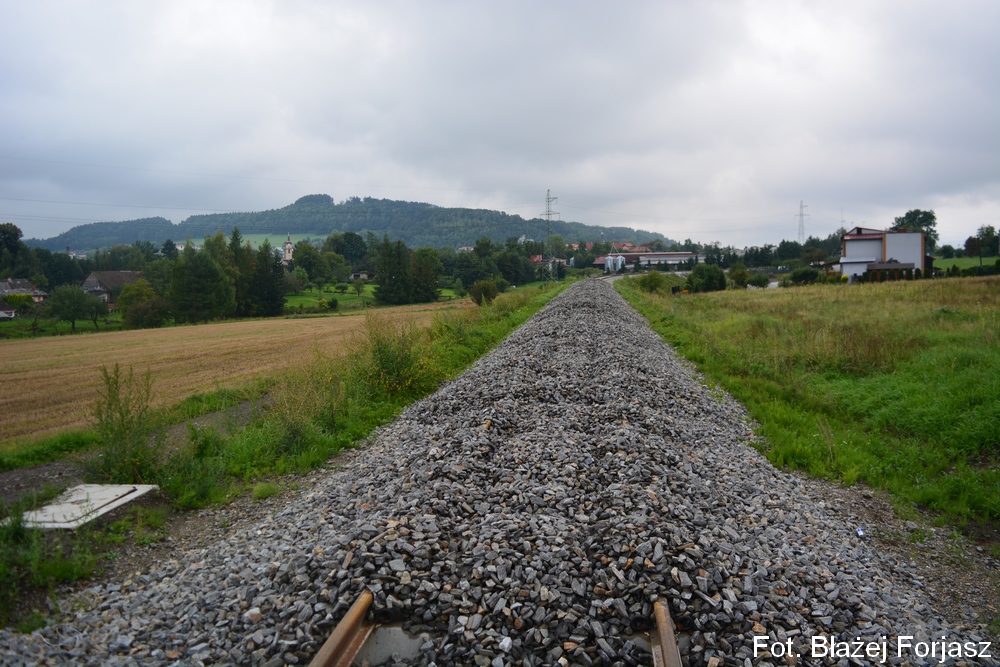

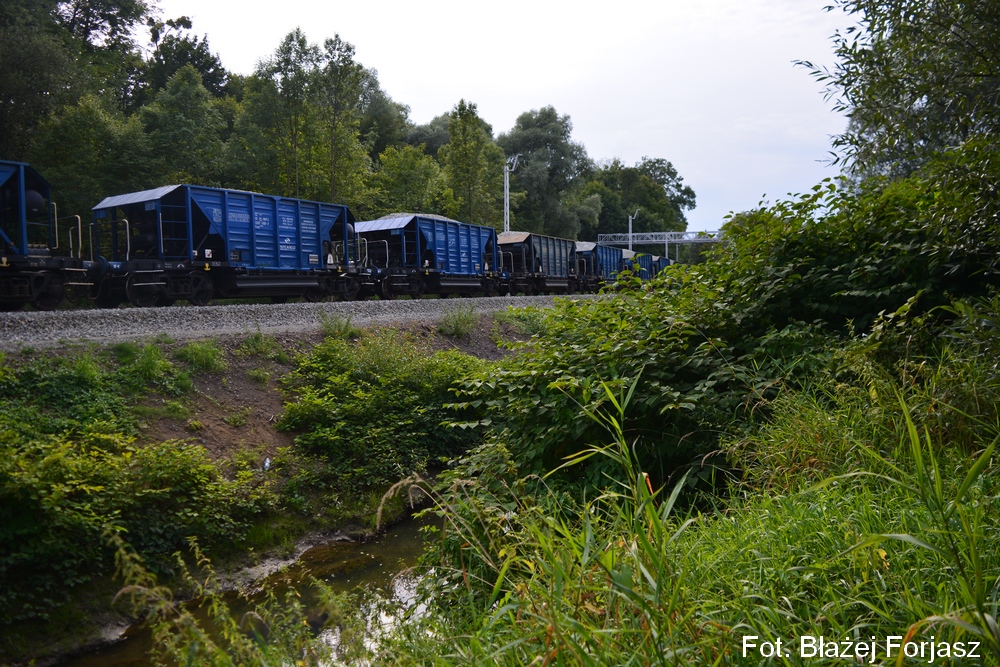

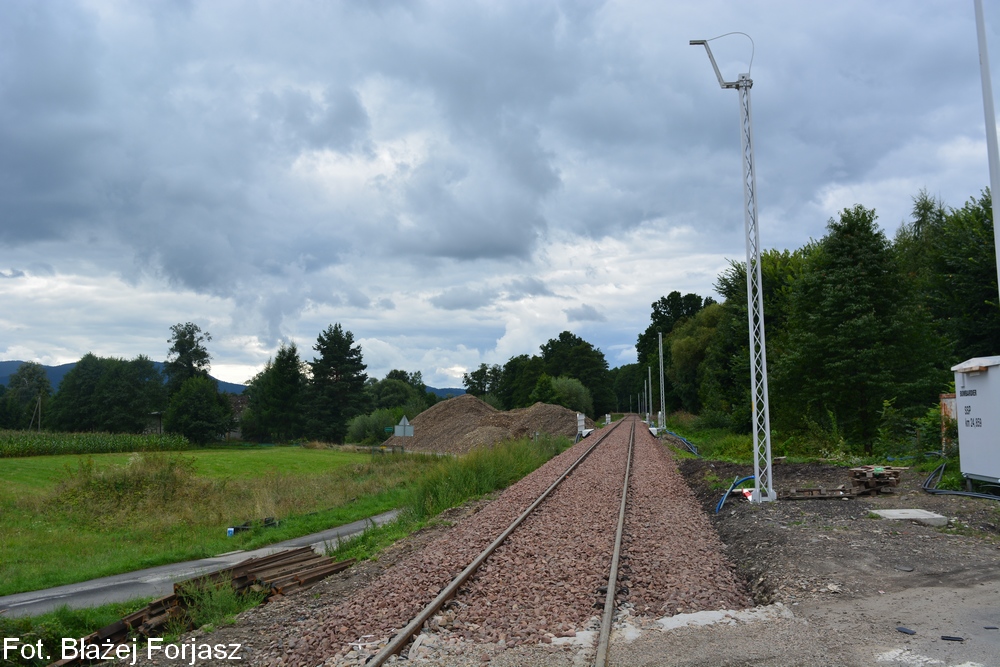

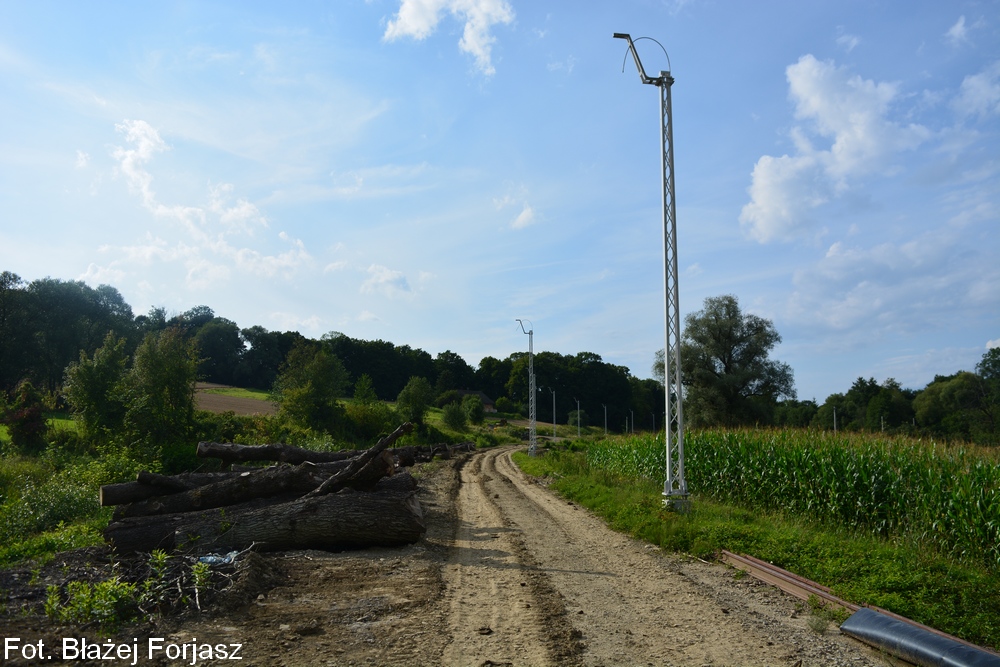

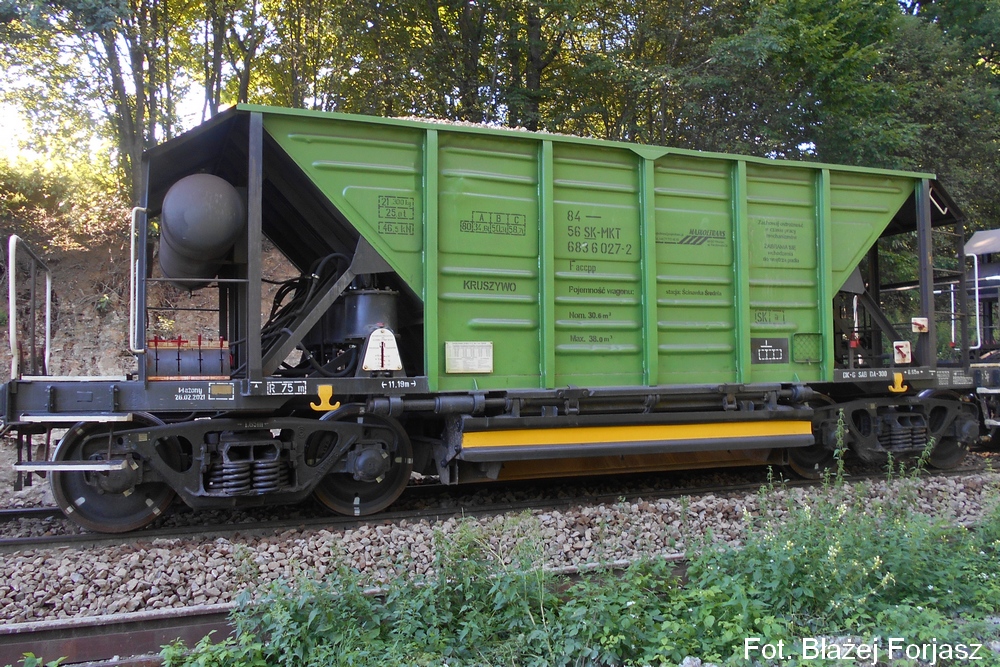

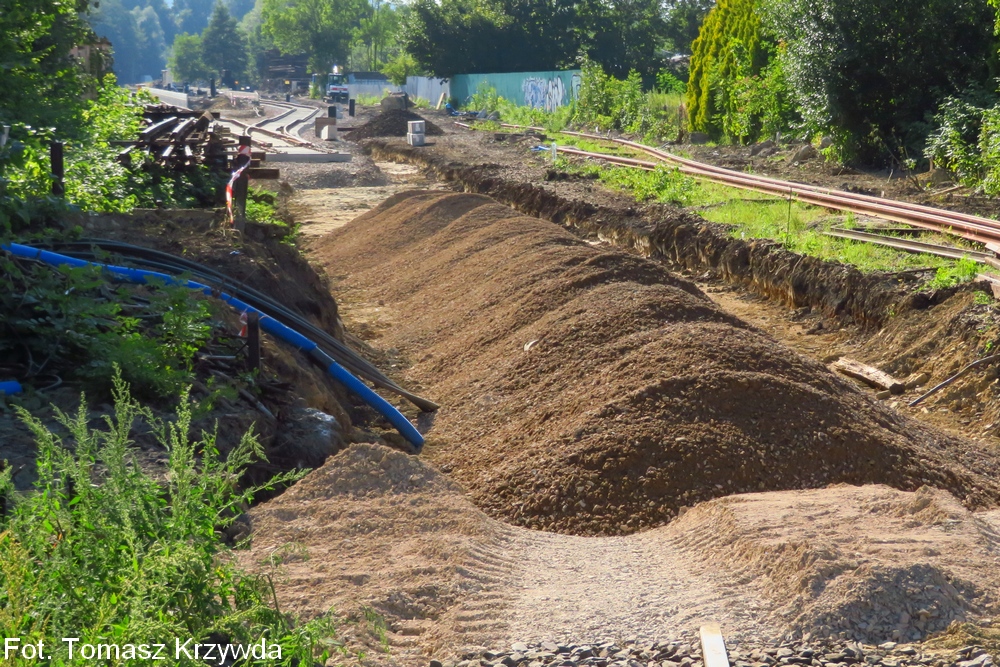

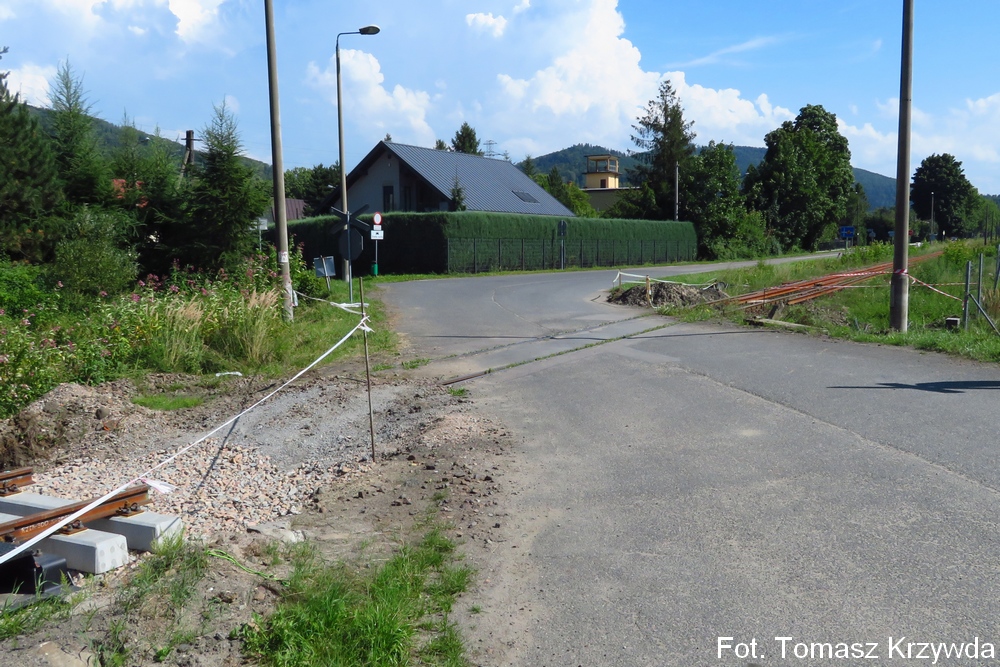

Rozpoczęto przywóz i wysypywanie tłucznia między Skoczowem a Goleszowem - przewoźnik Majkoltrans (relacje wahadeł: Ścinawka Średnia - Skoczów).

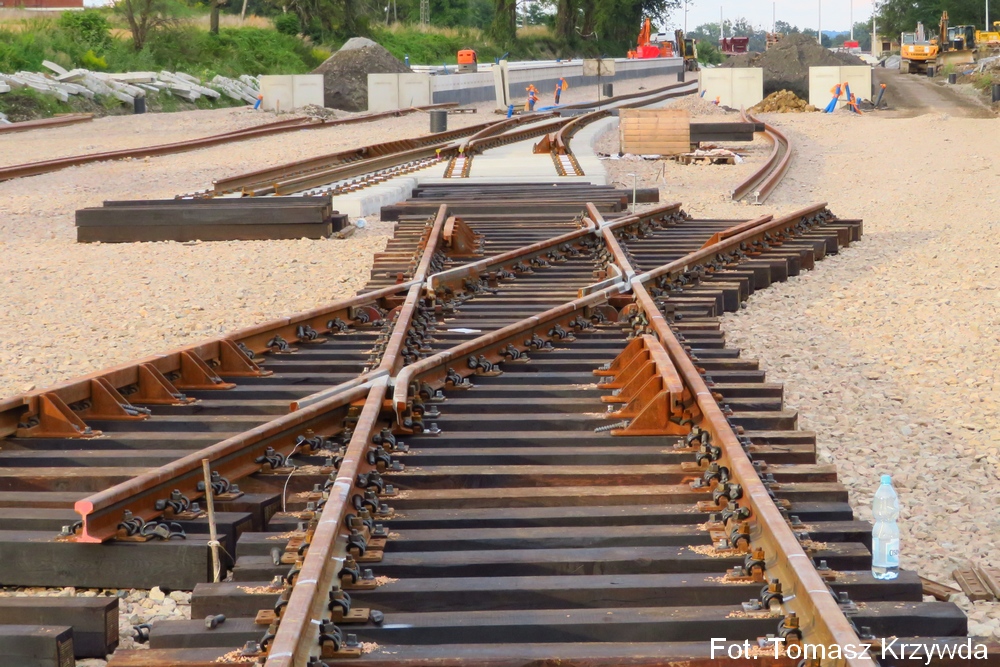

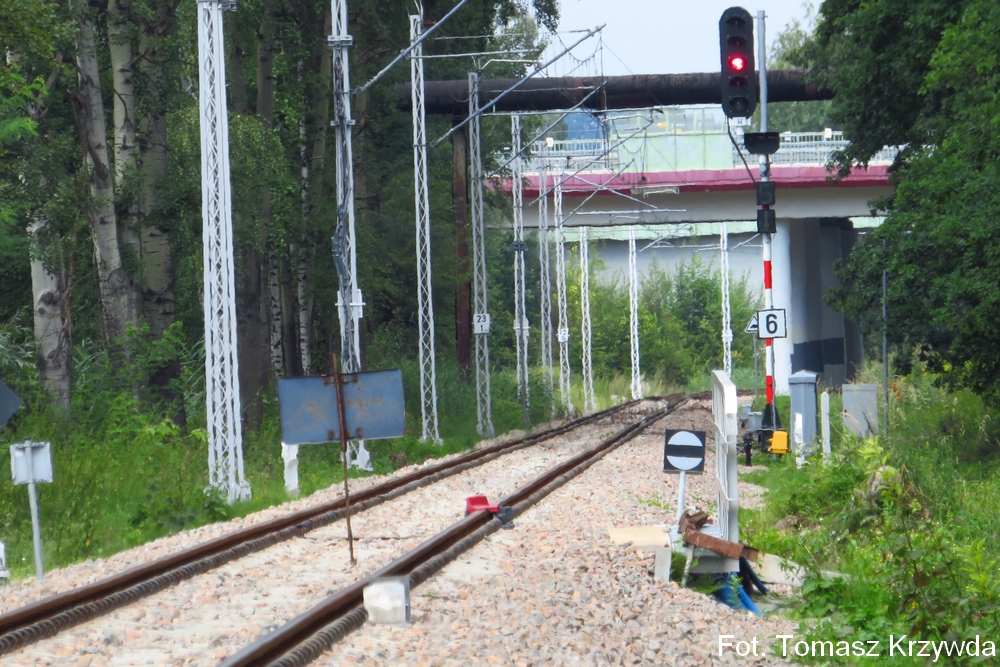

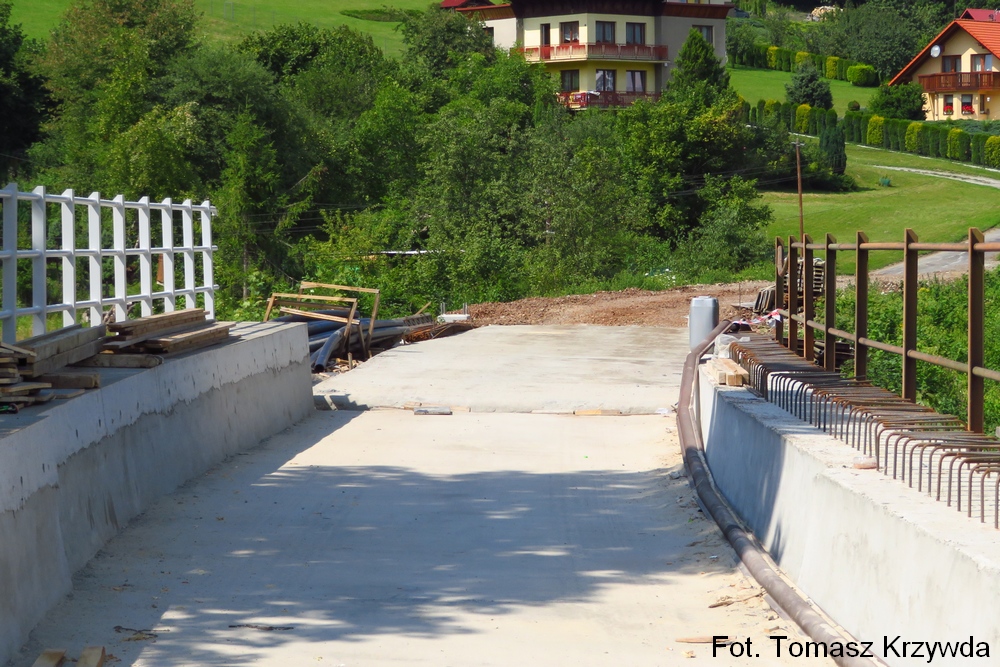

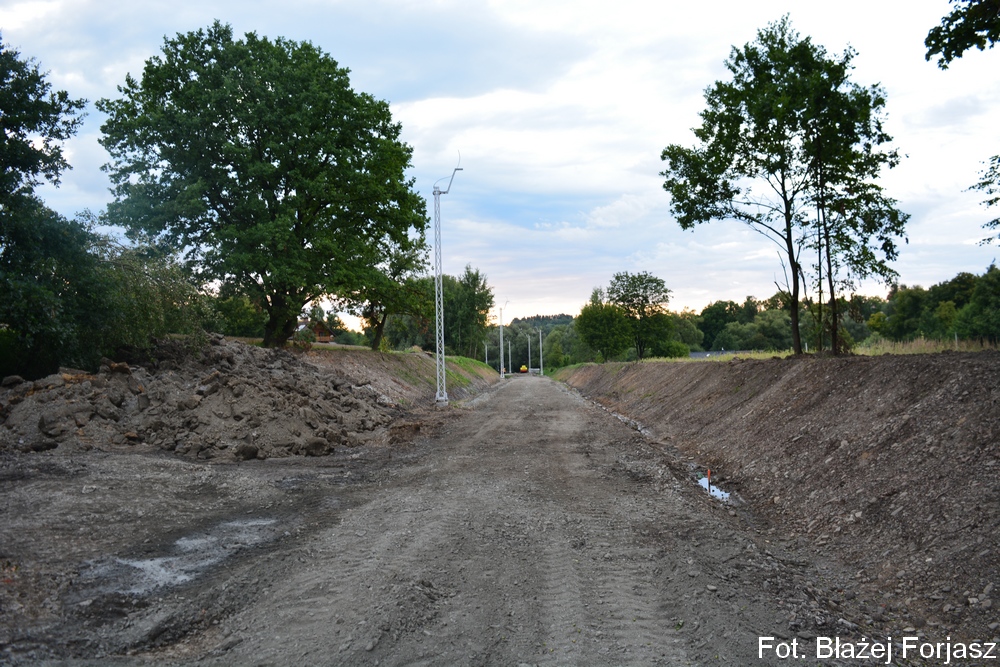

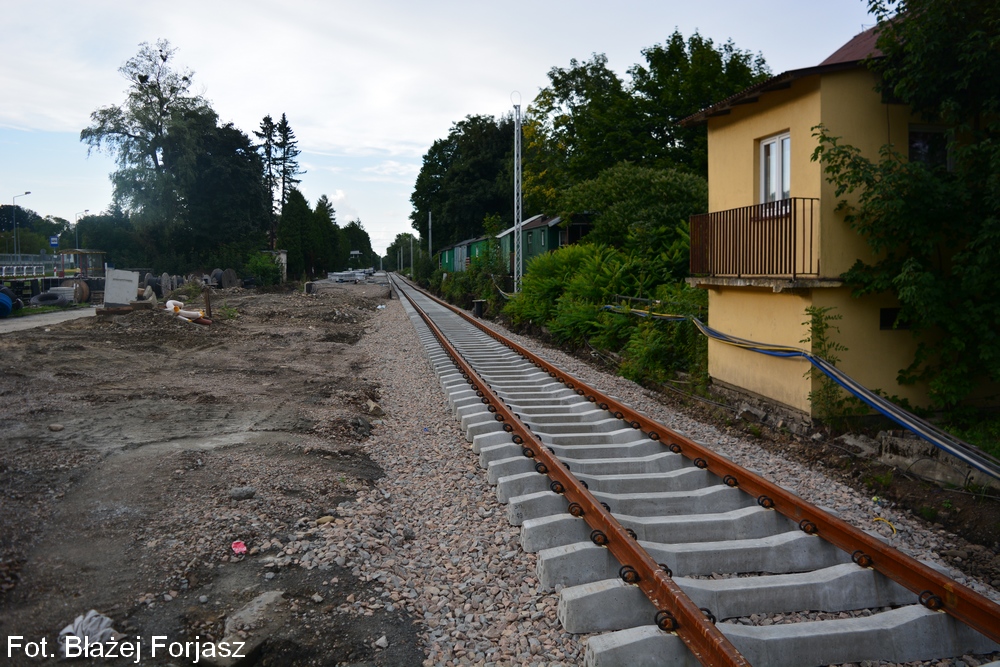

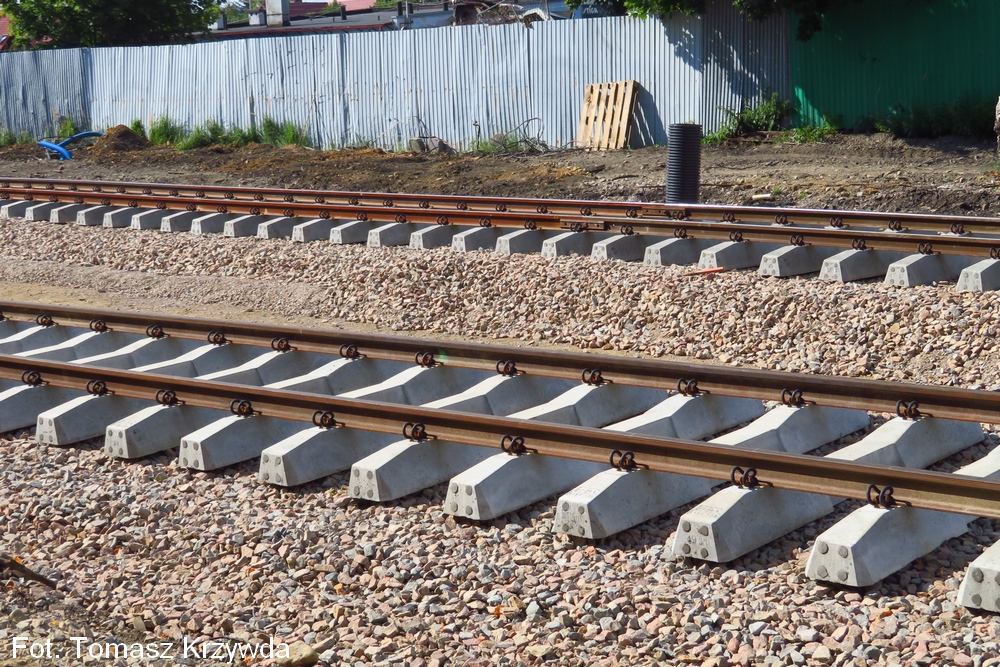

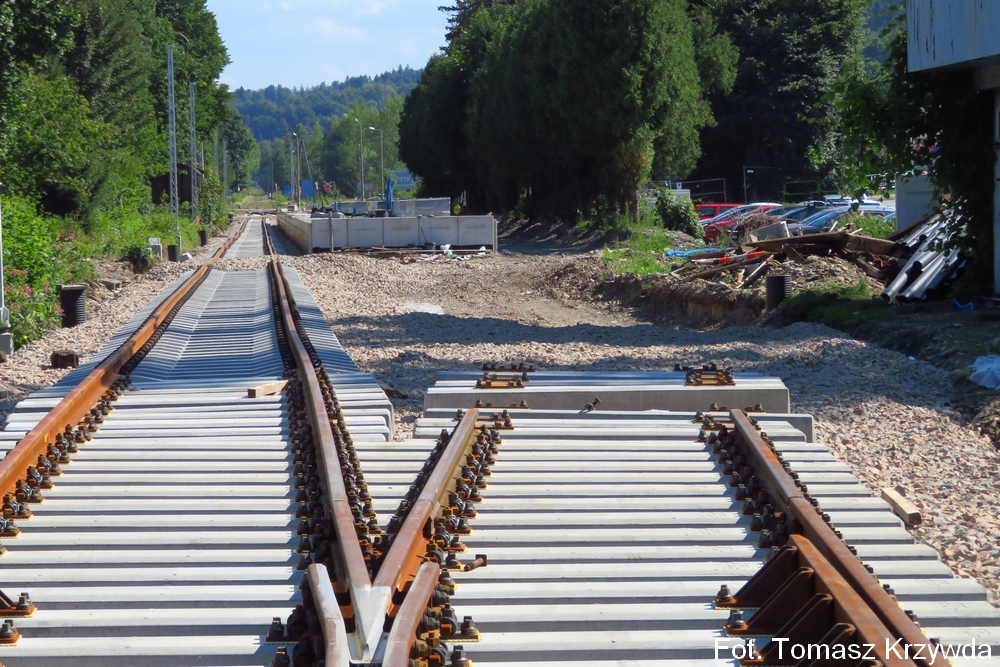

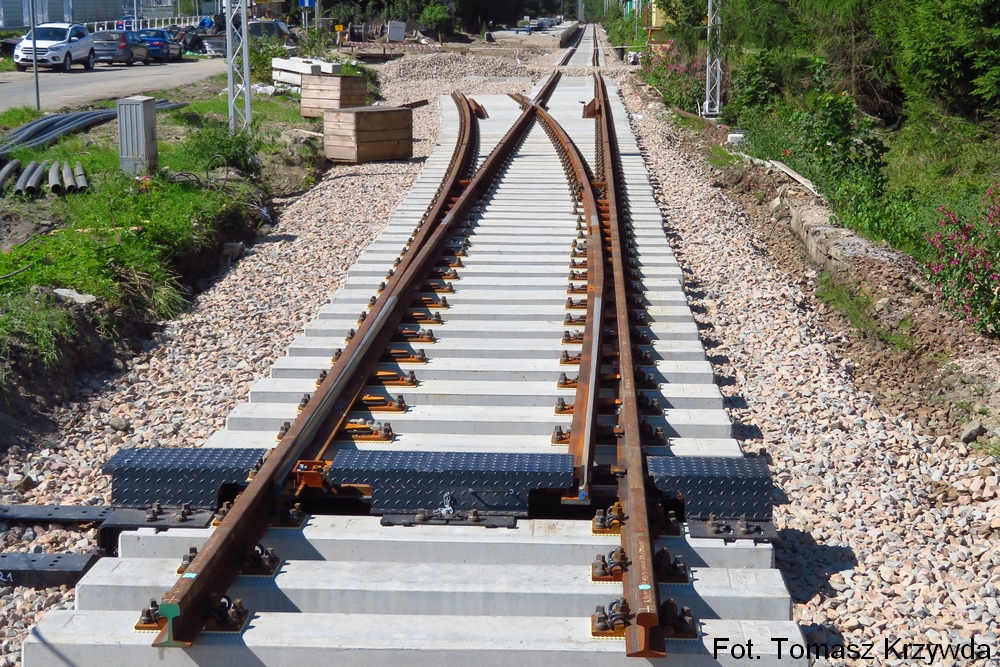

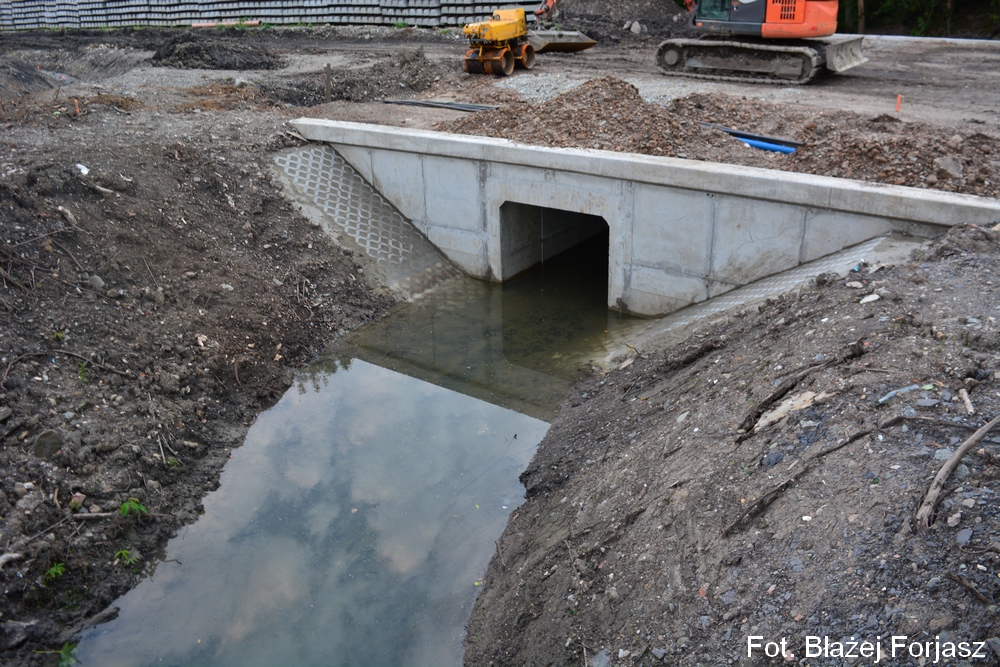

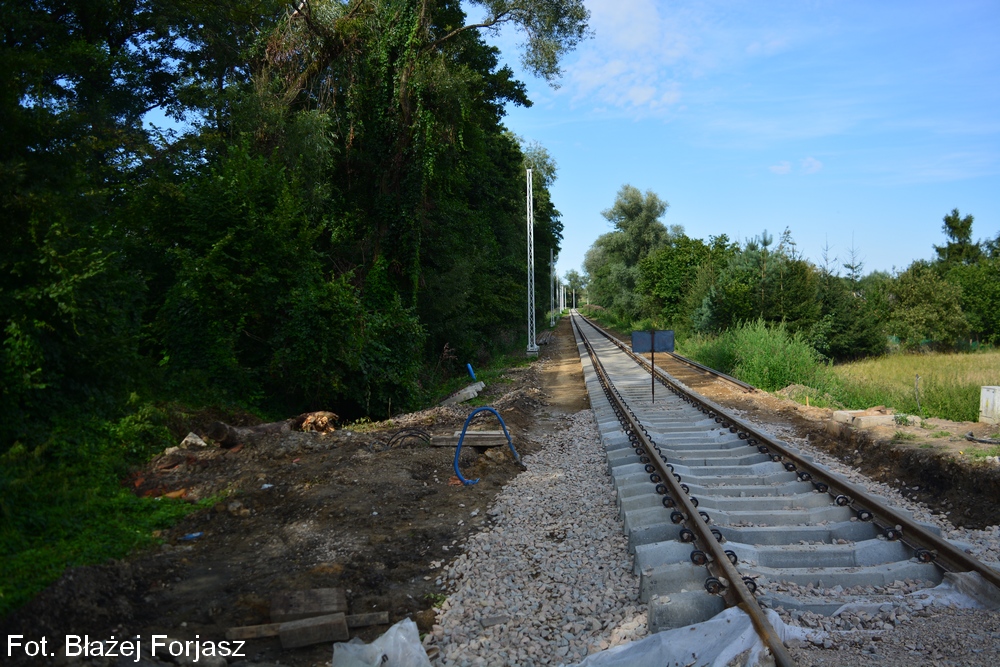

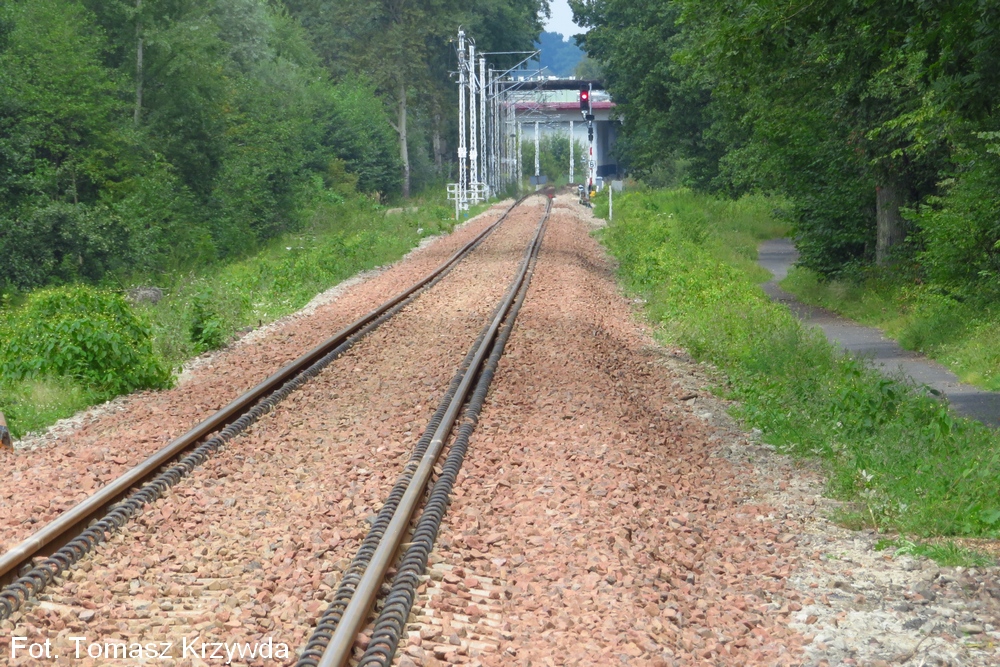

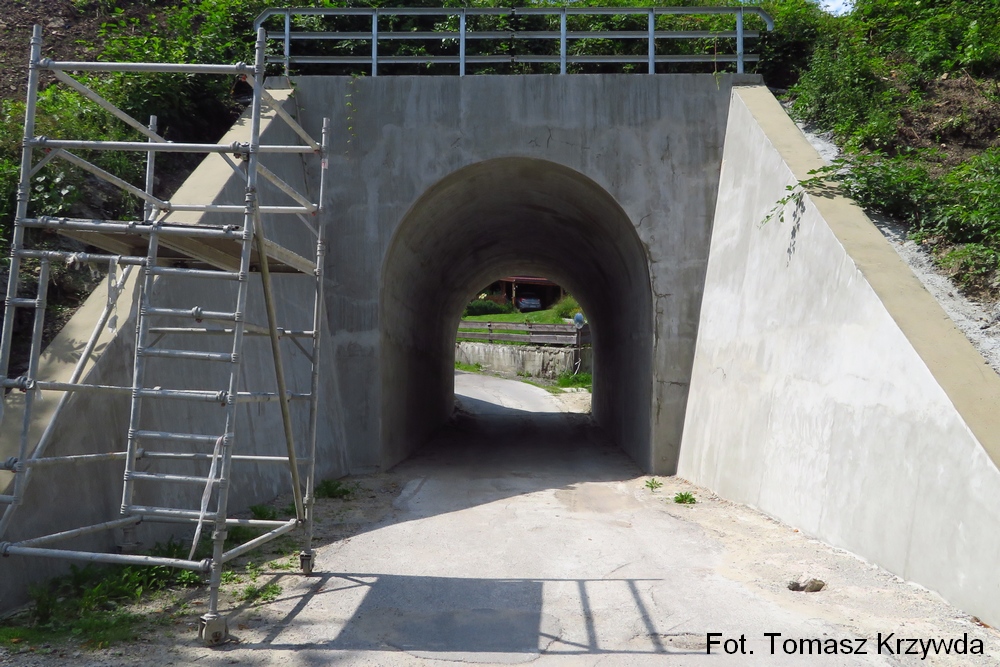

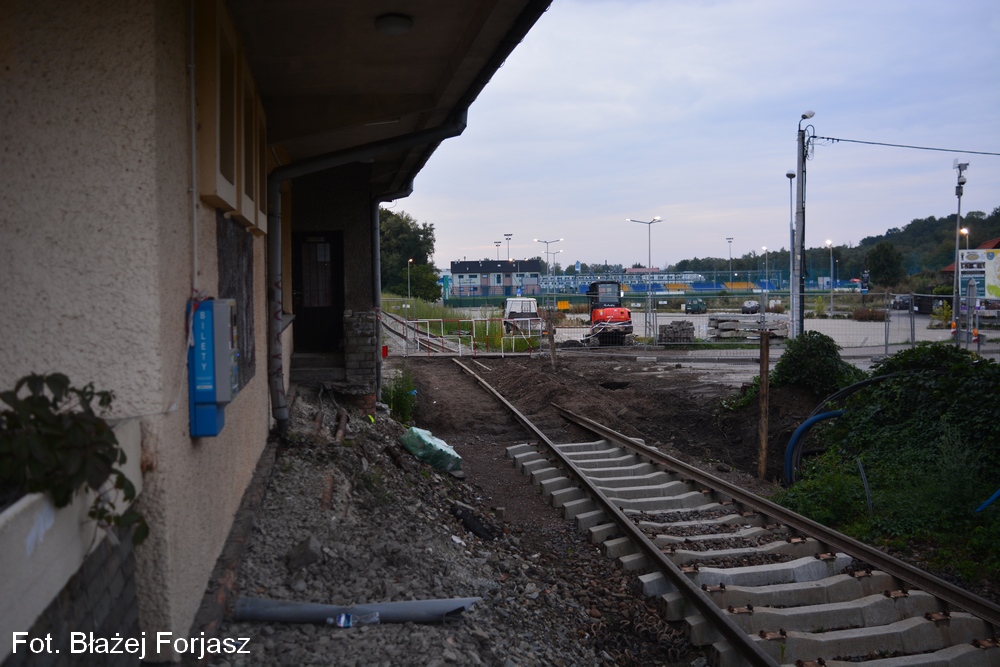

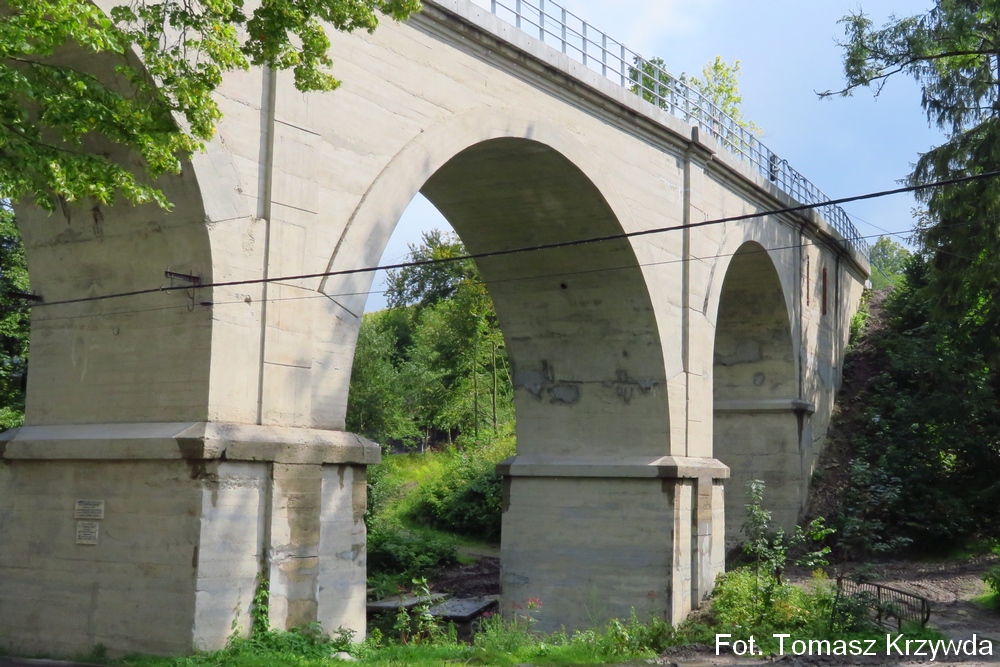

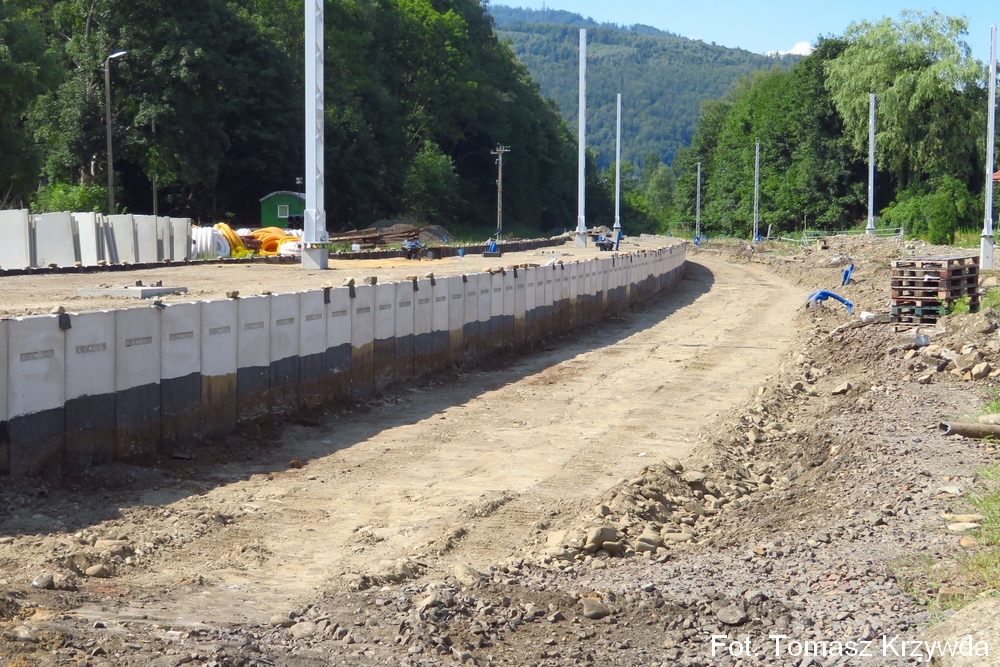

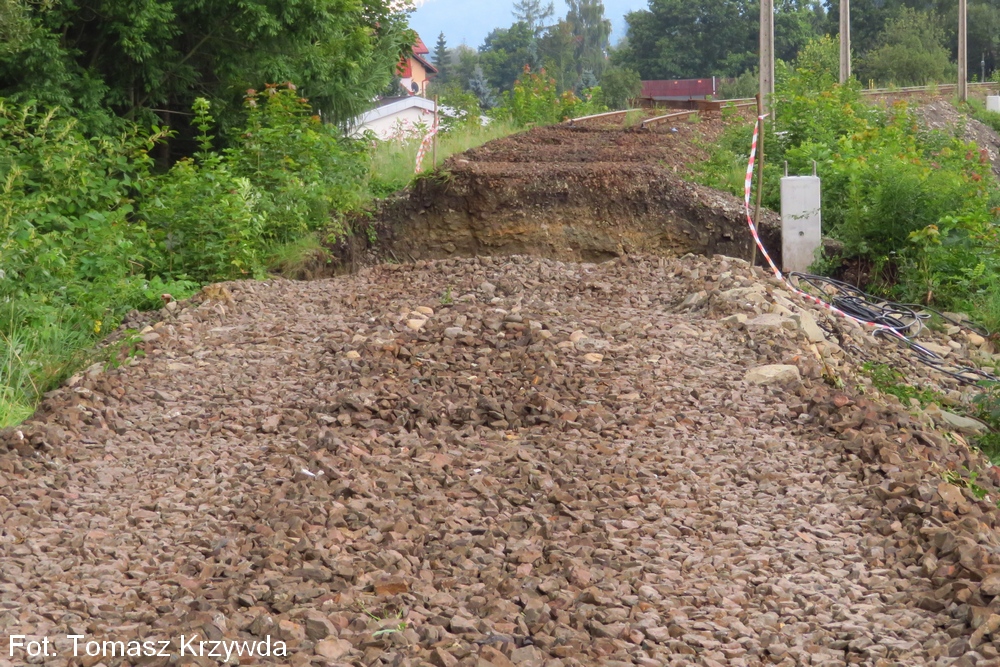

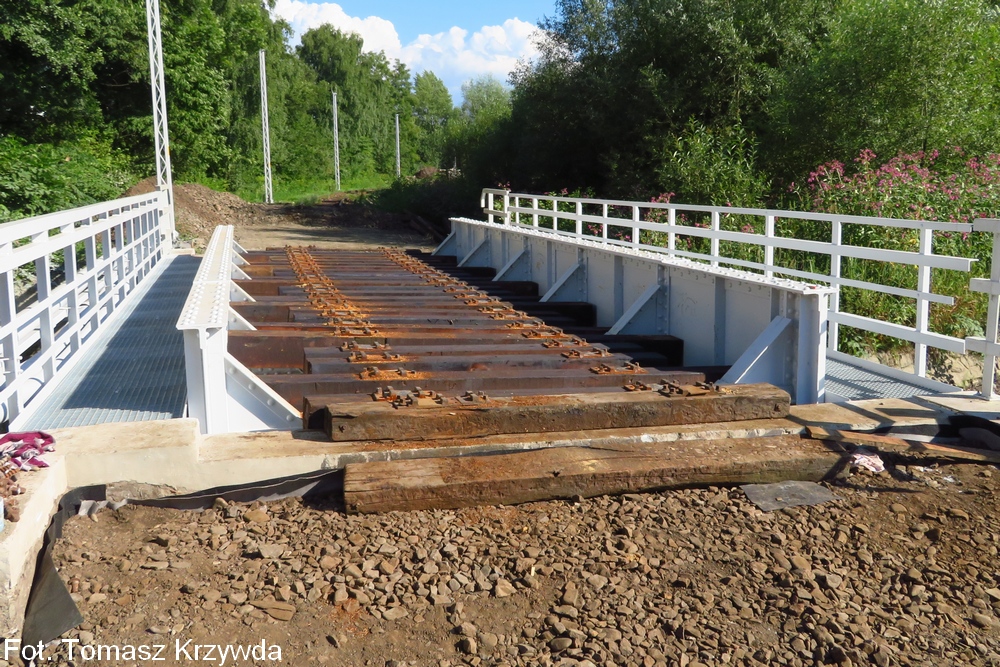

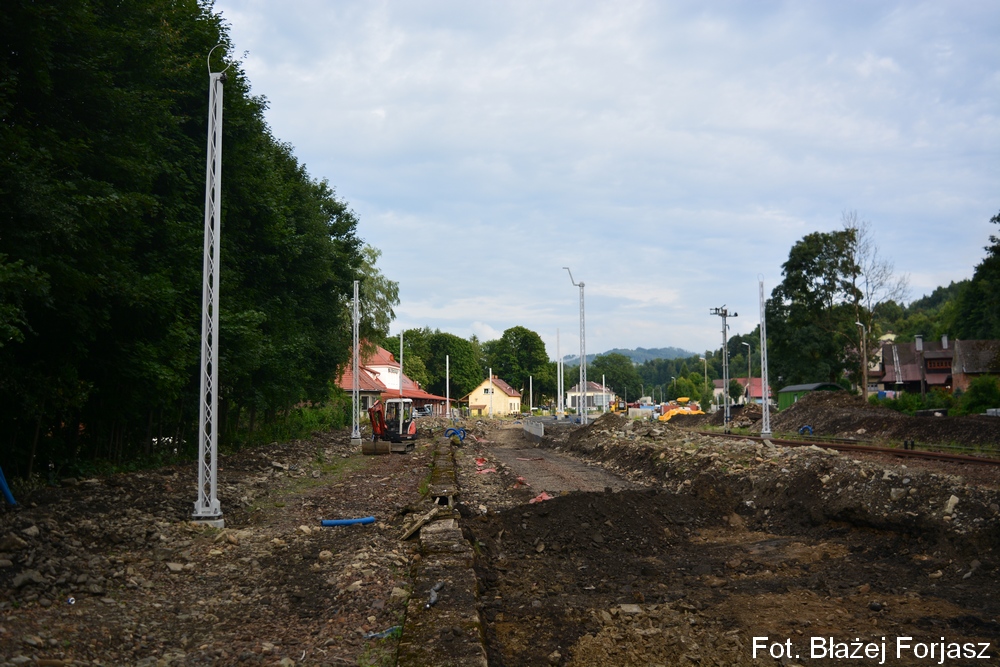

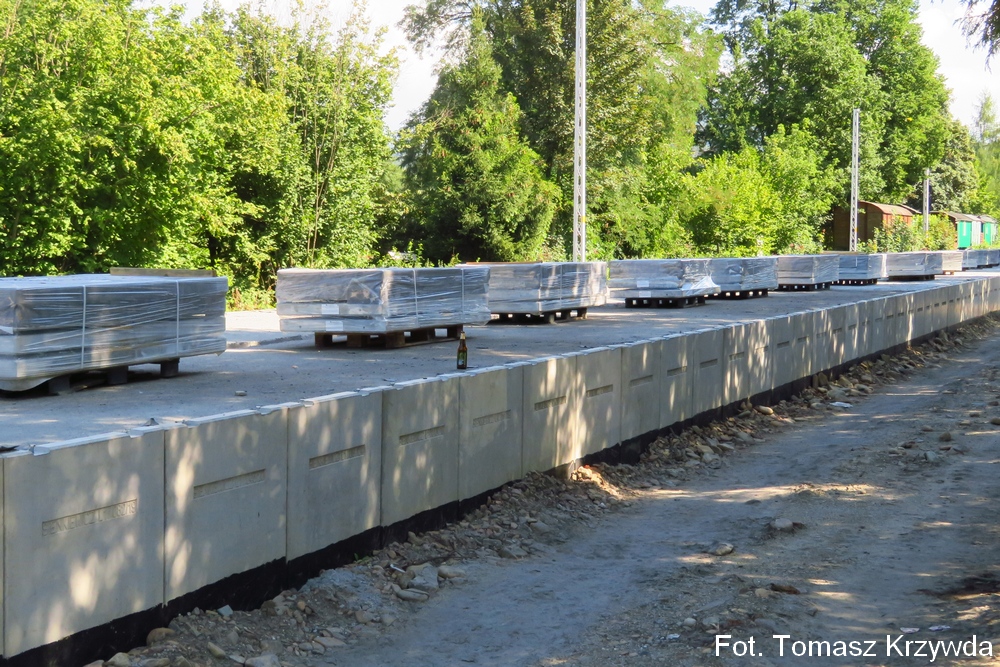

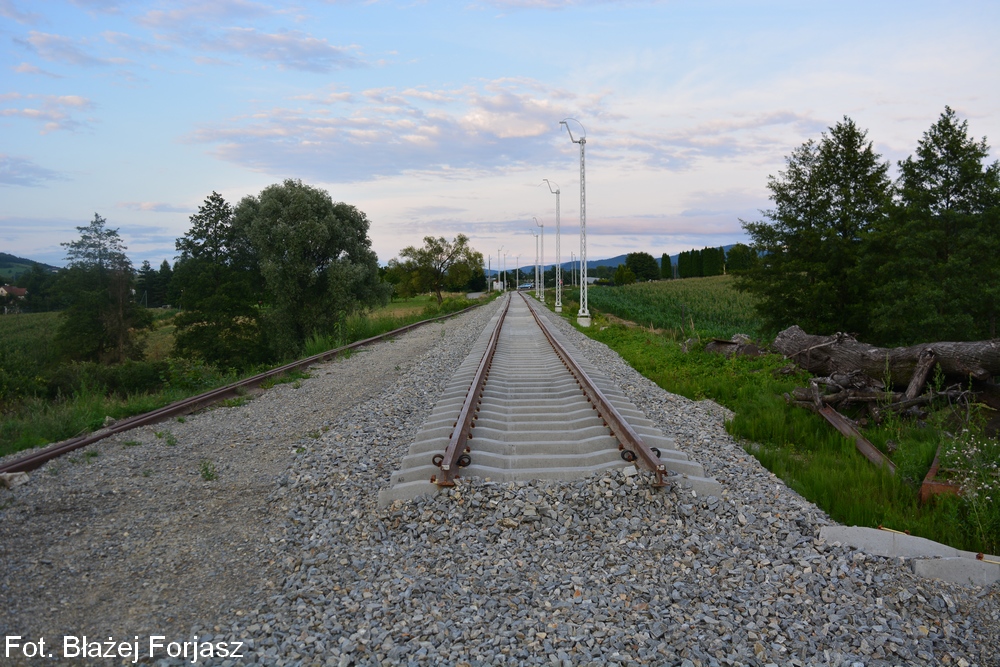

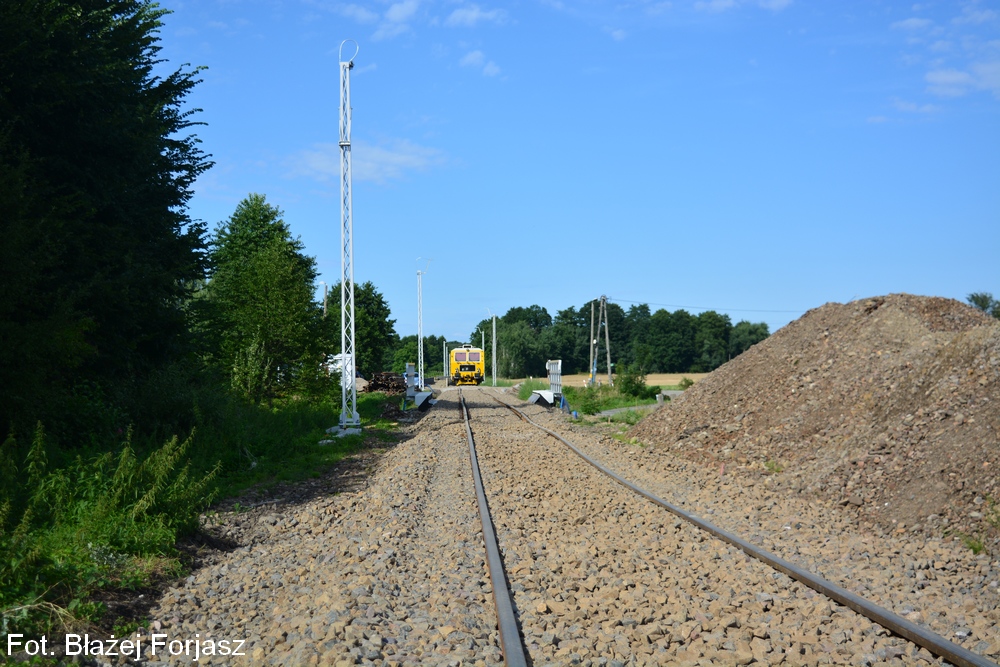

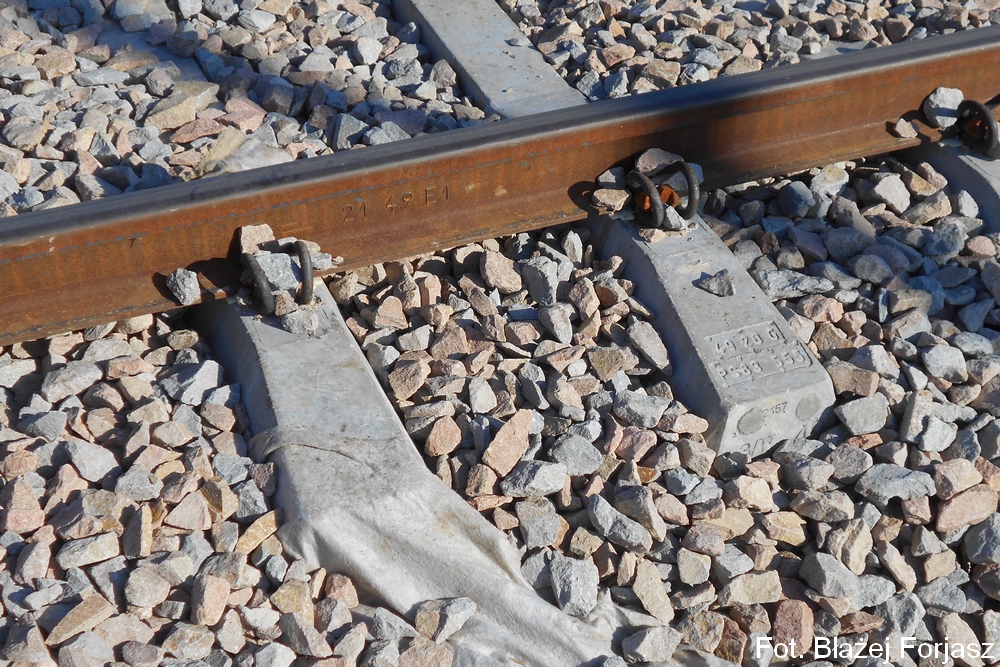

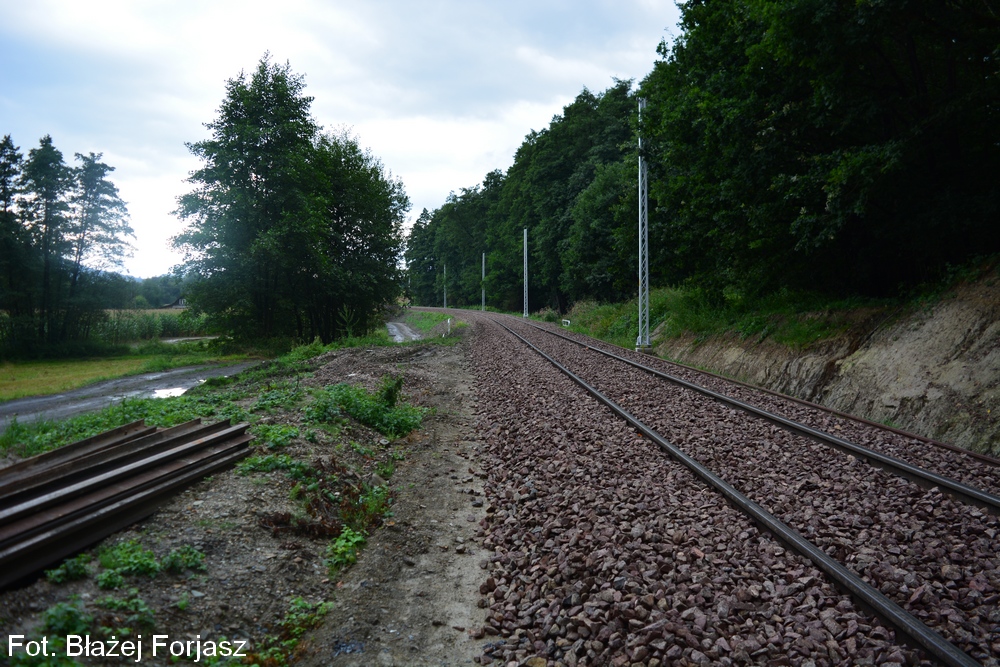

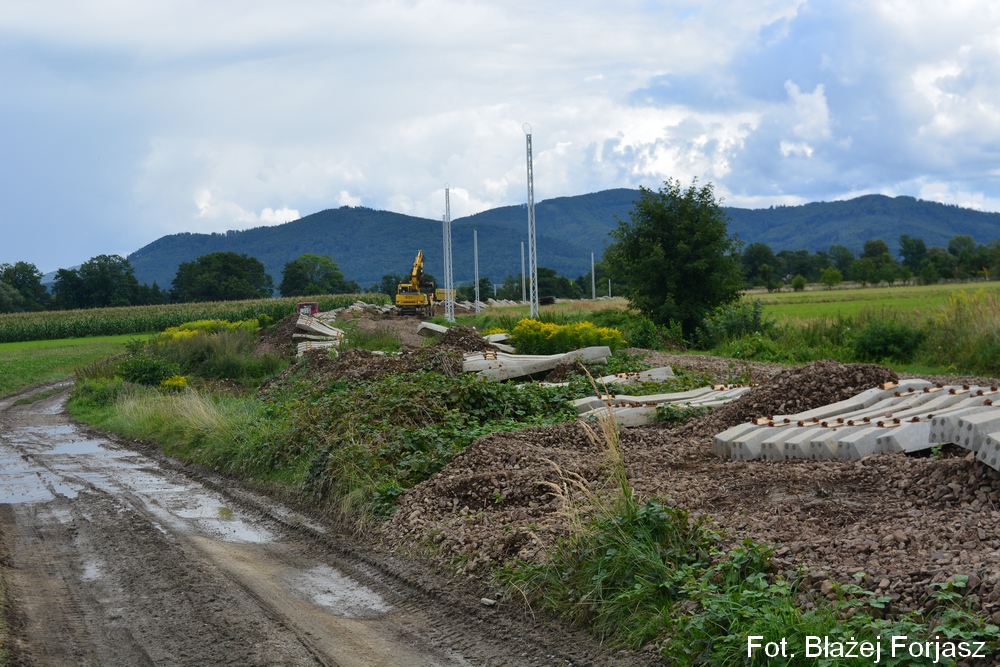

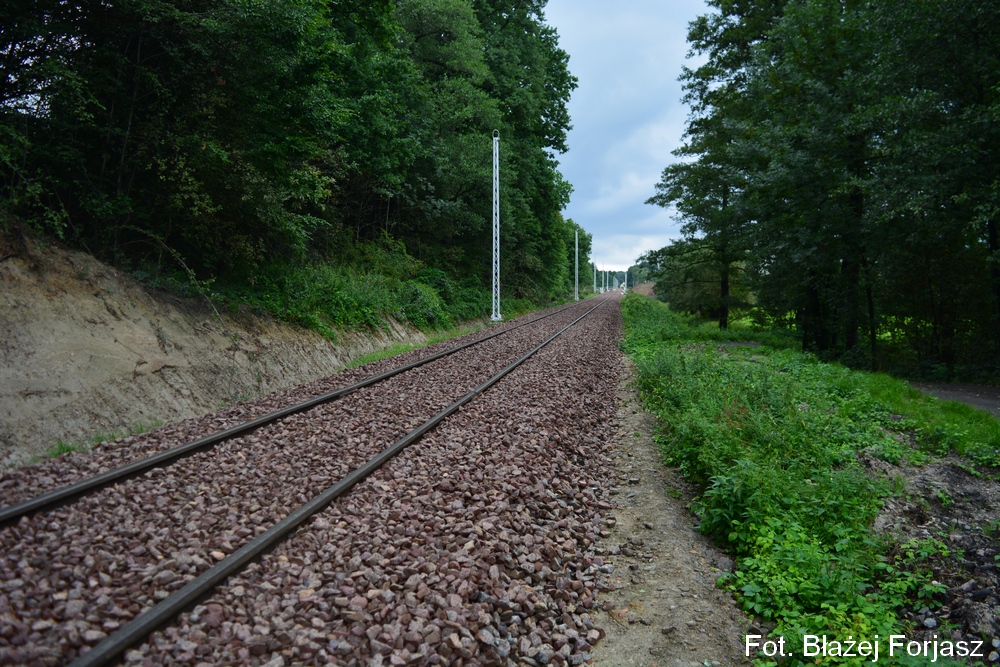

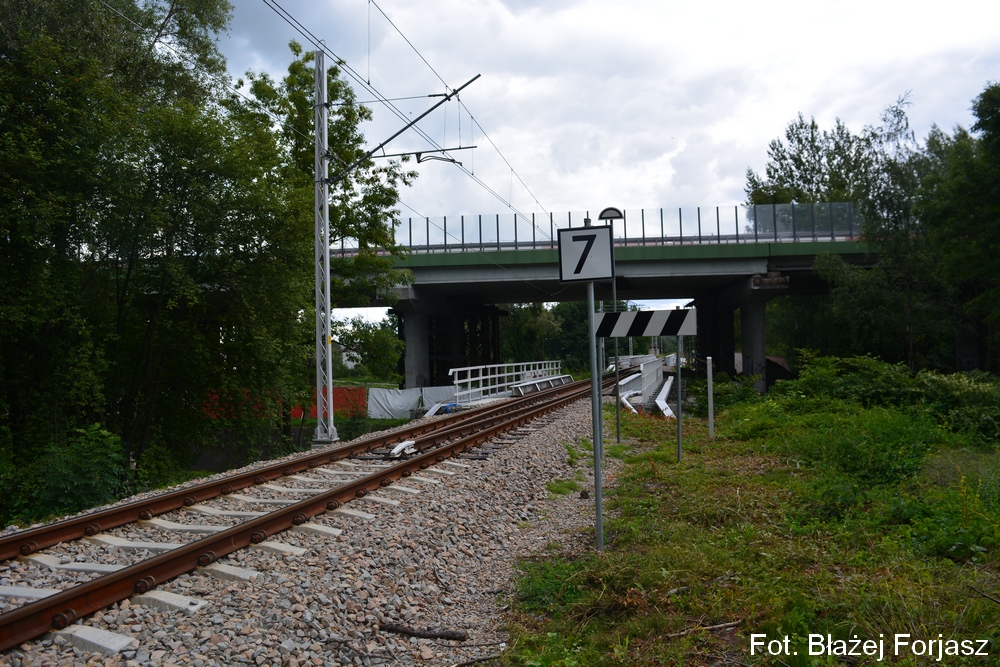

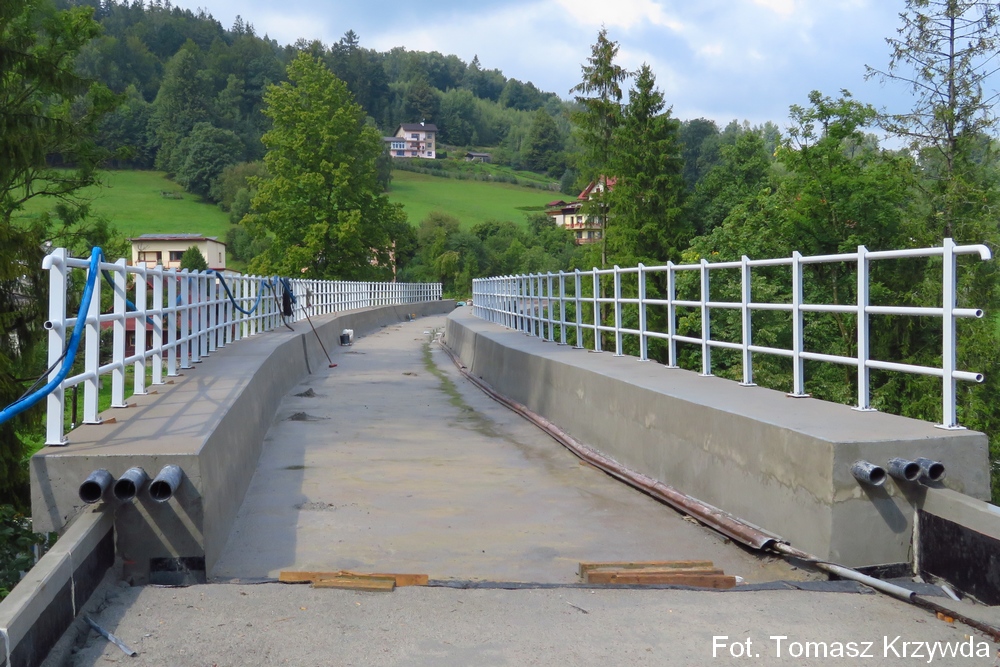

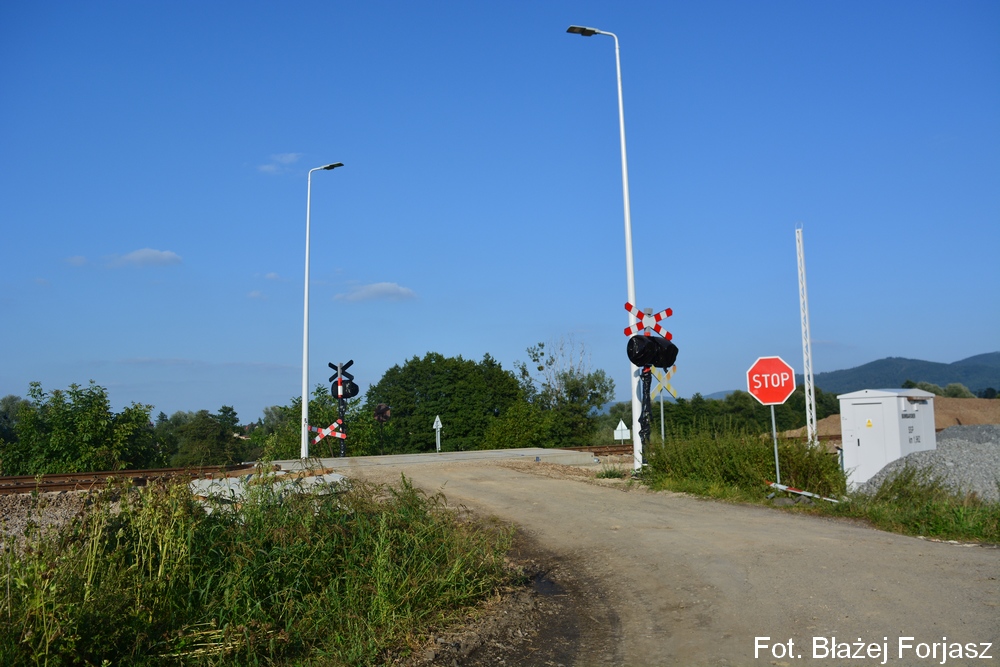

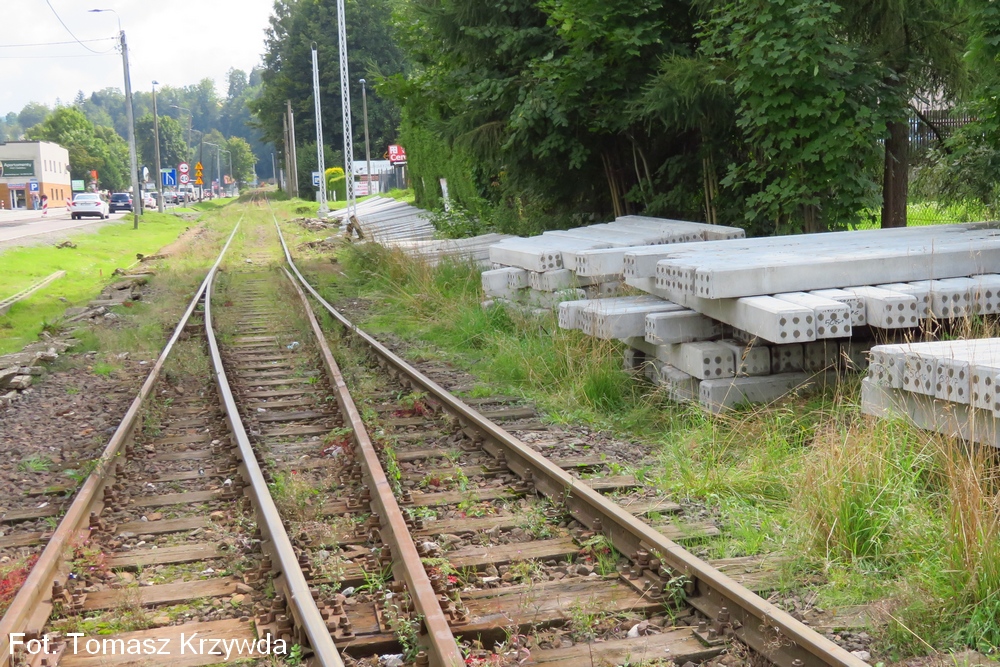

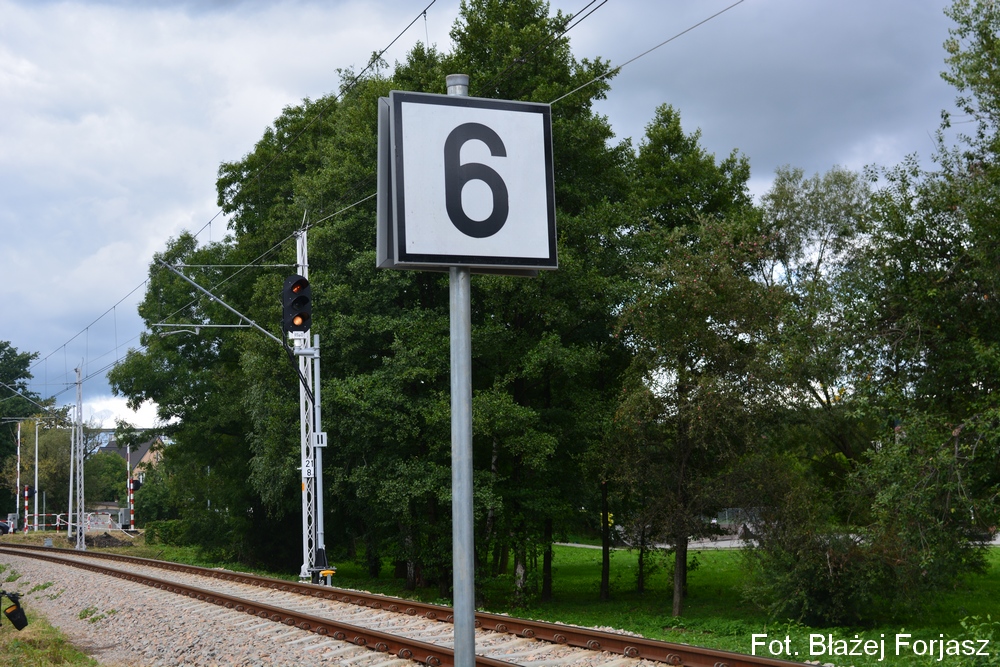

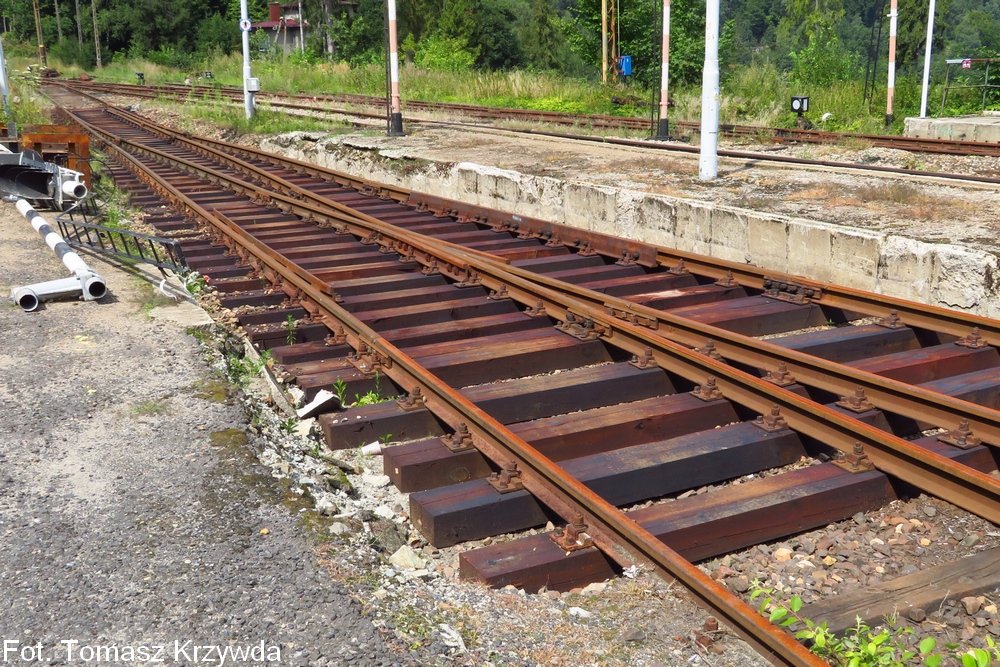

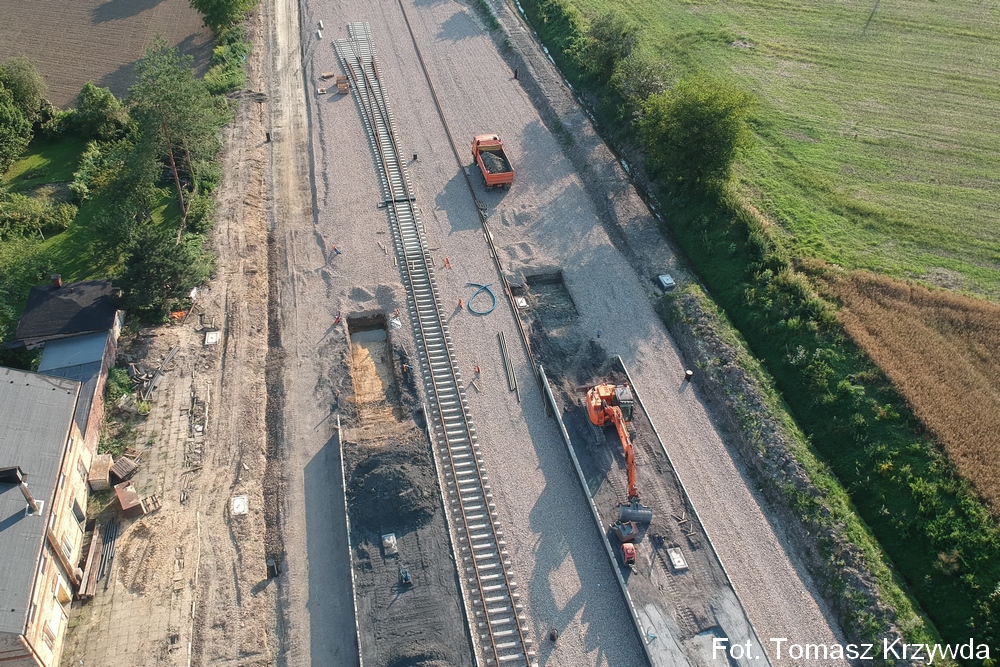

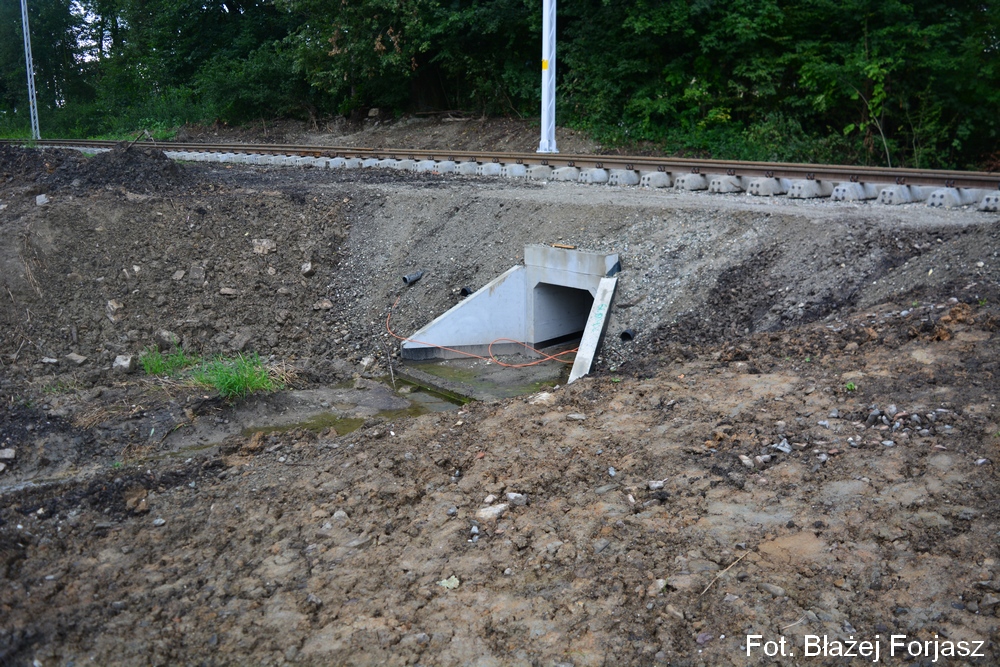

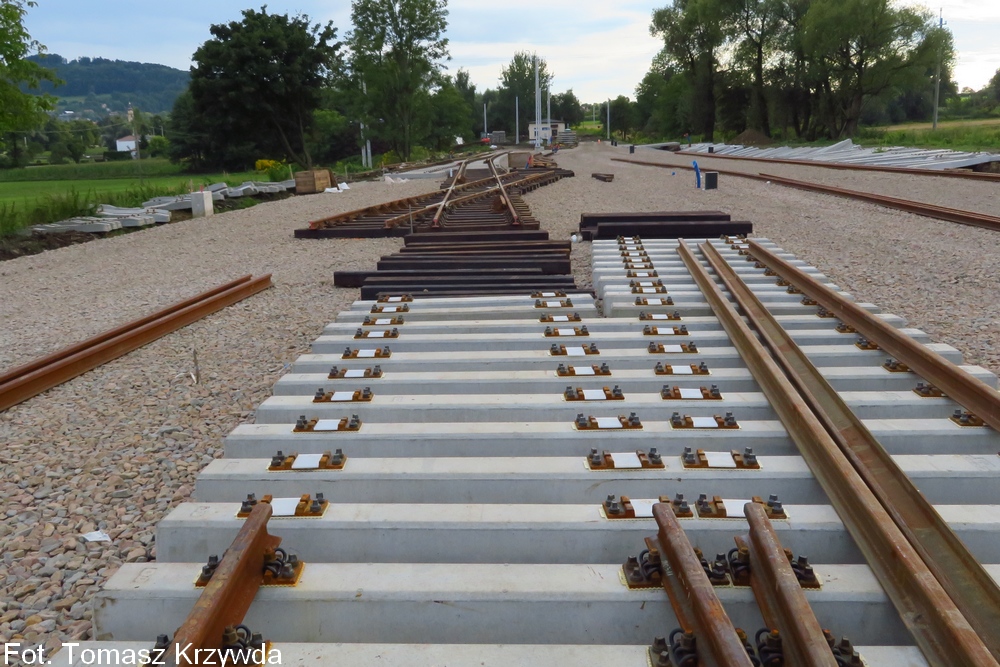

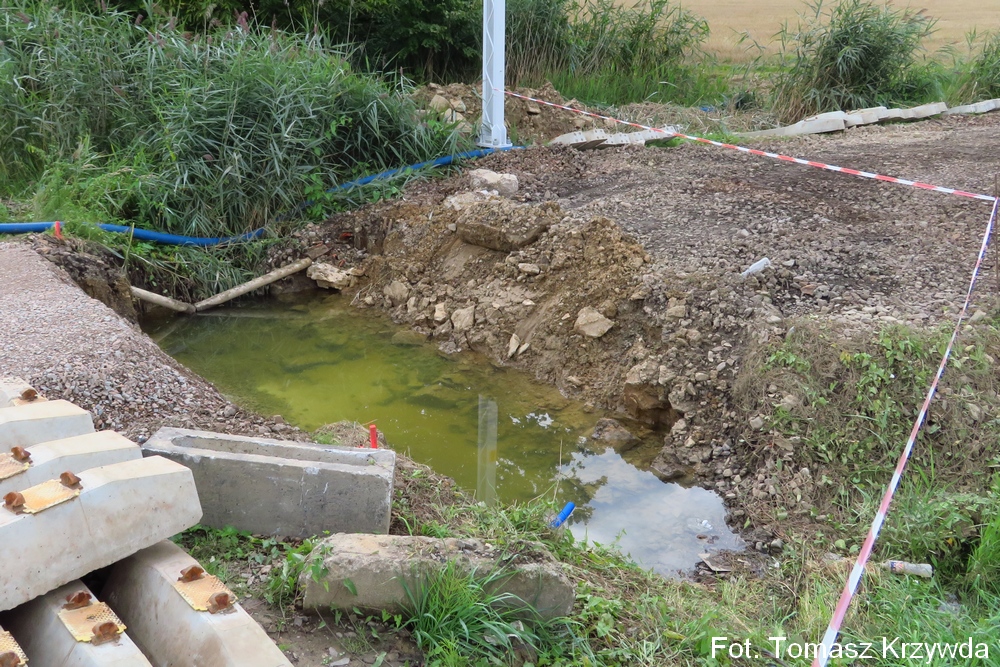

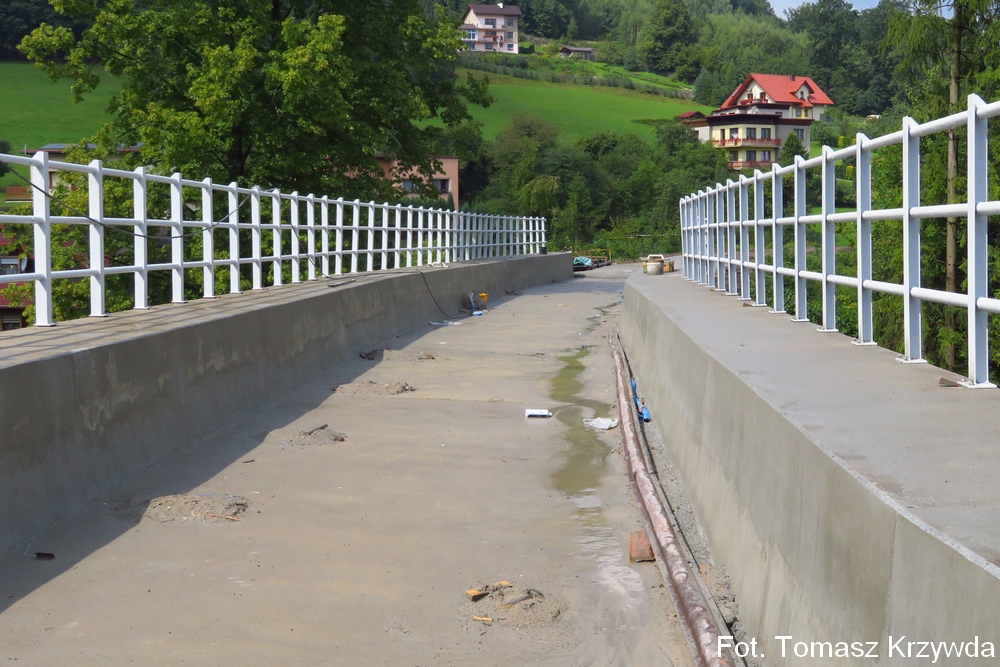

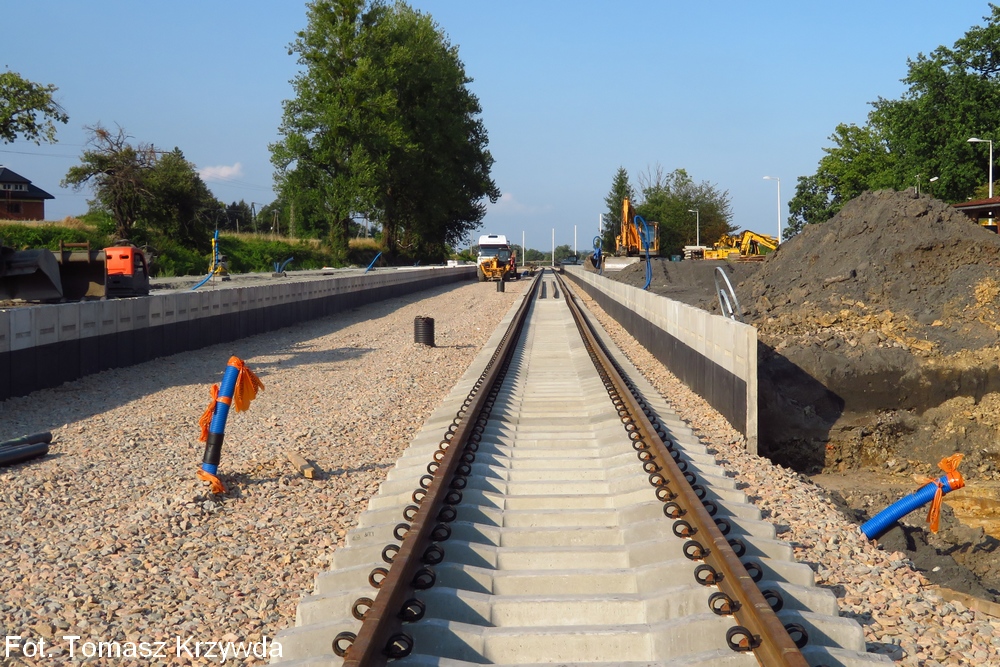

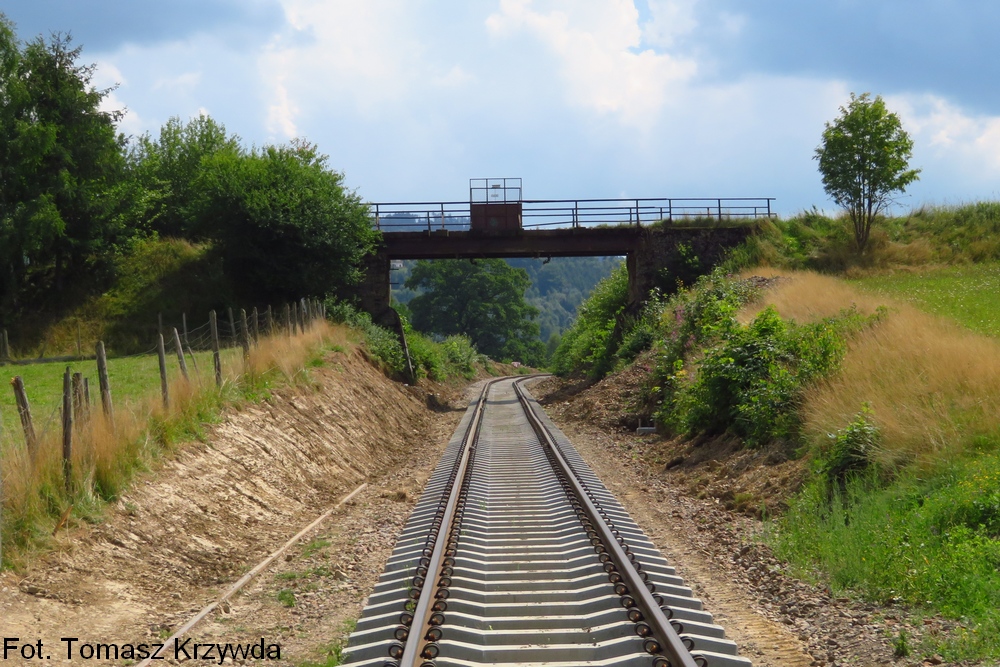

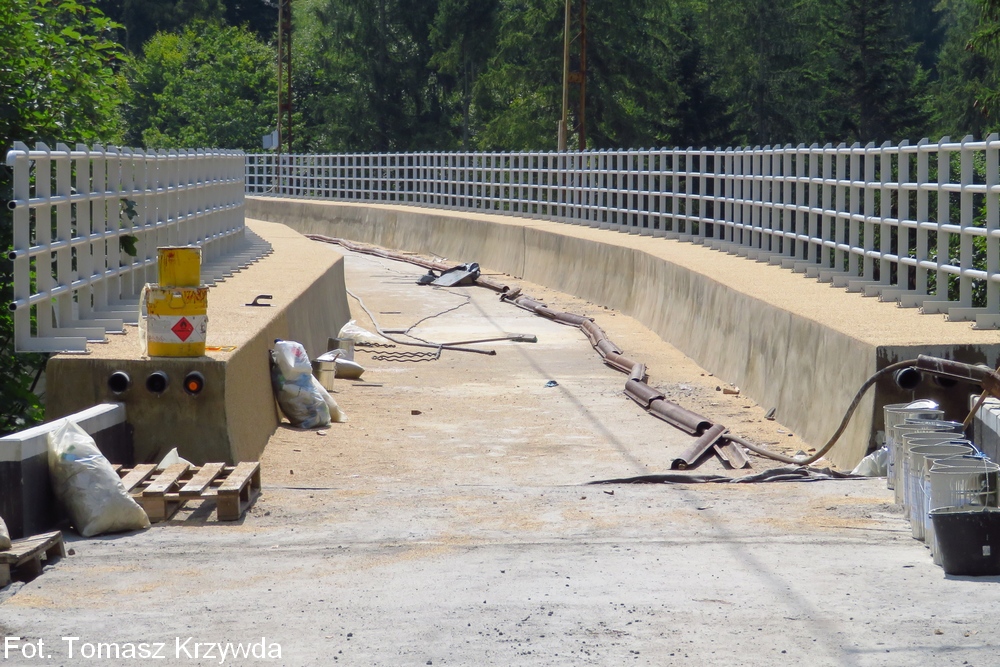

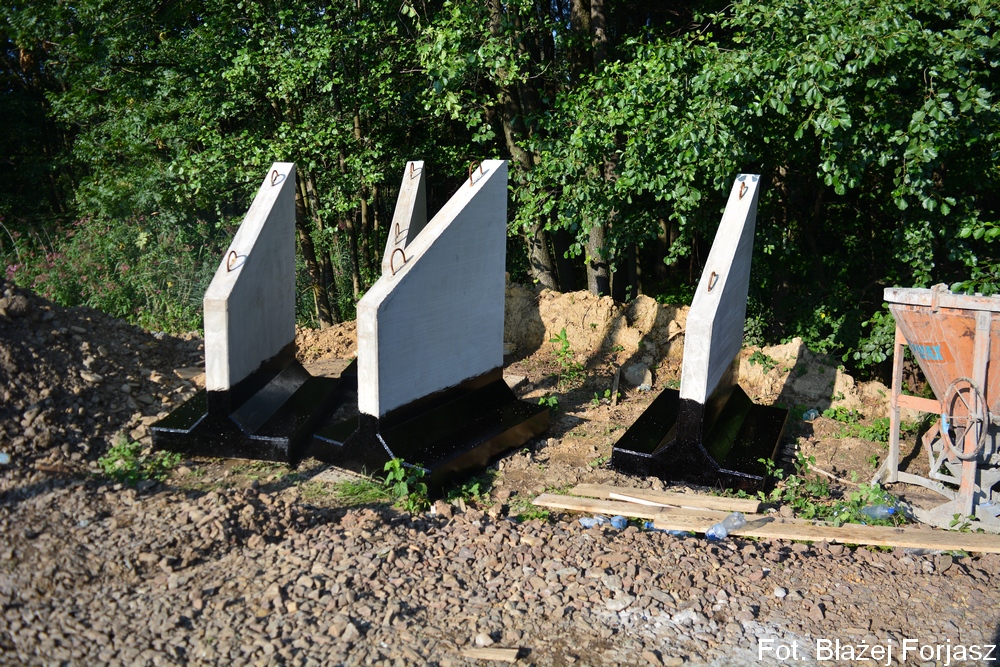

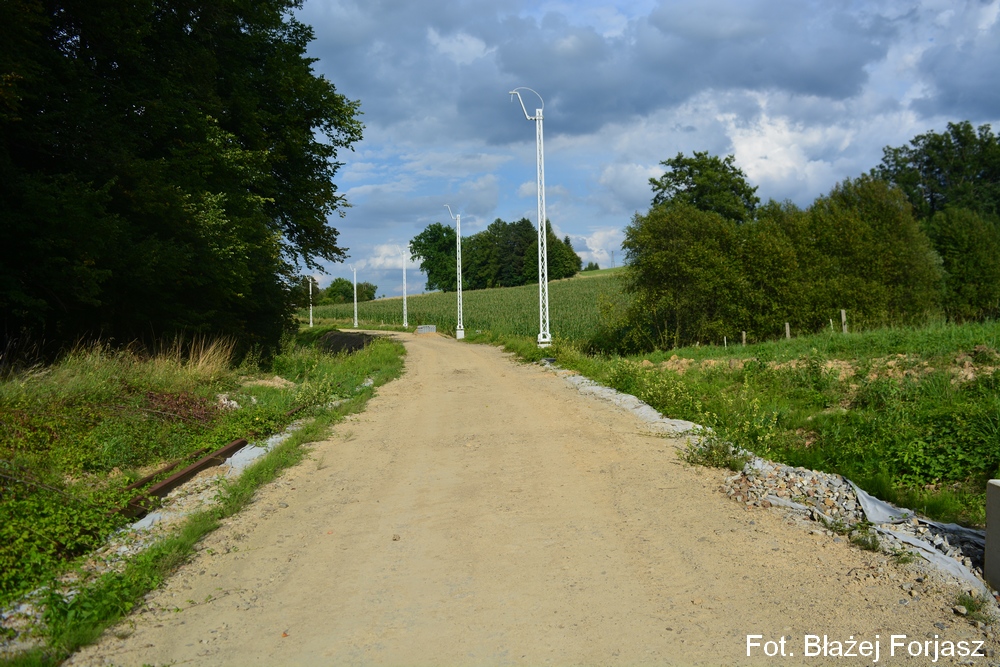

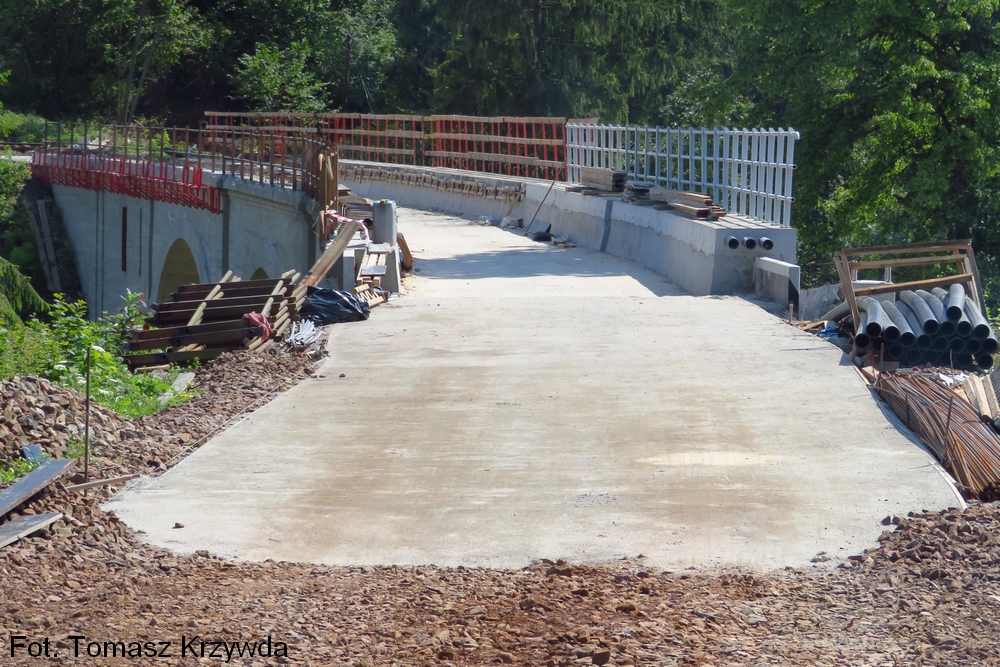

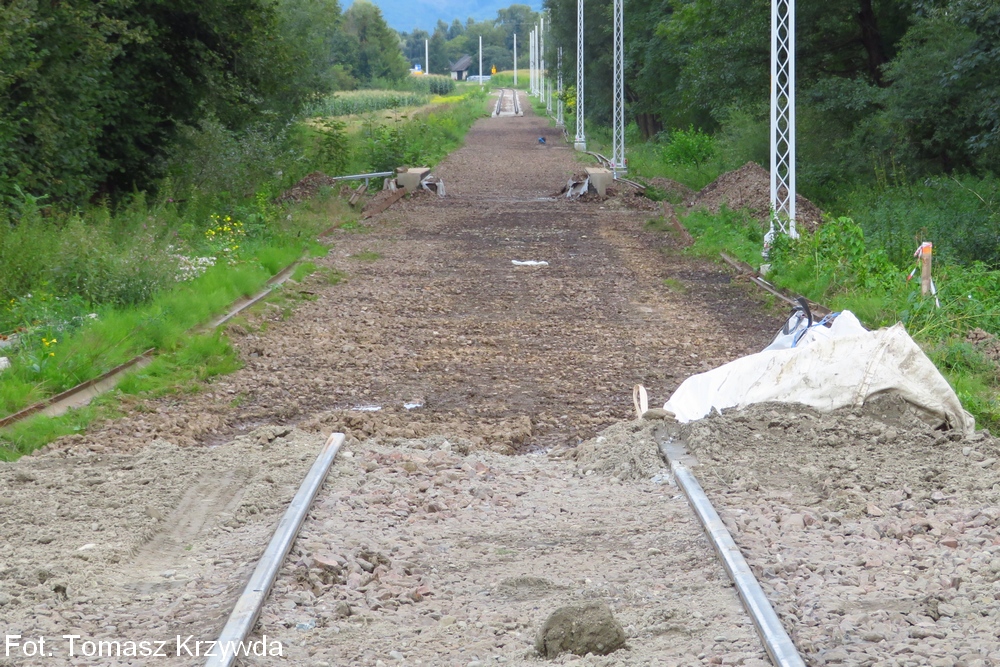

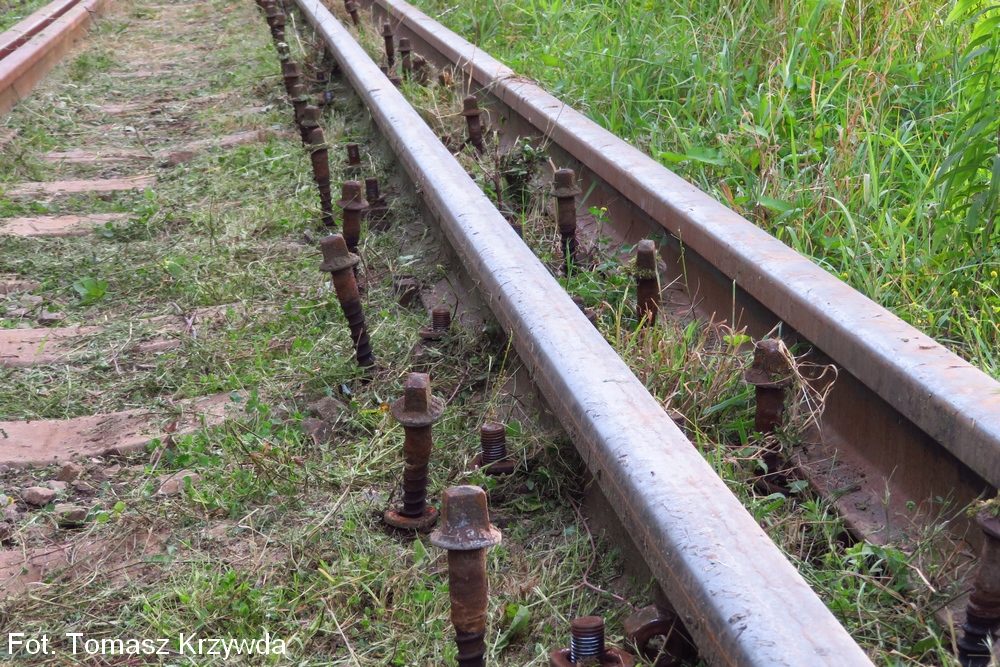

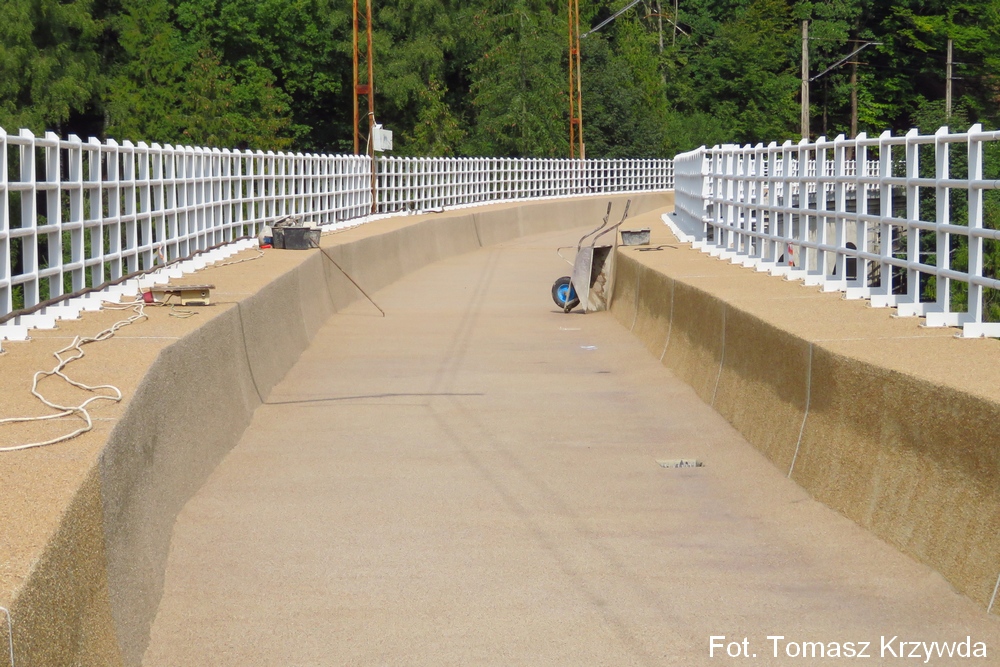

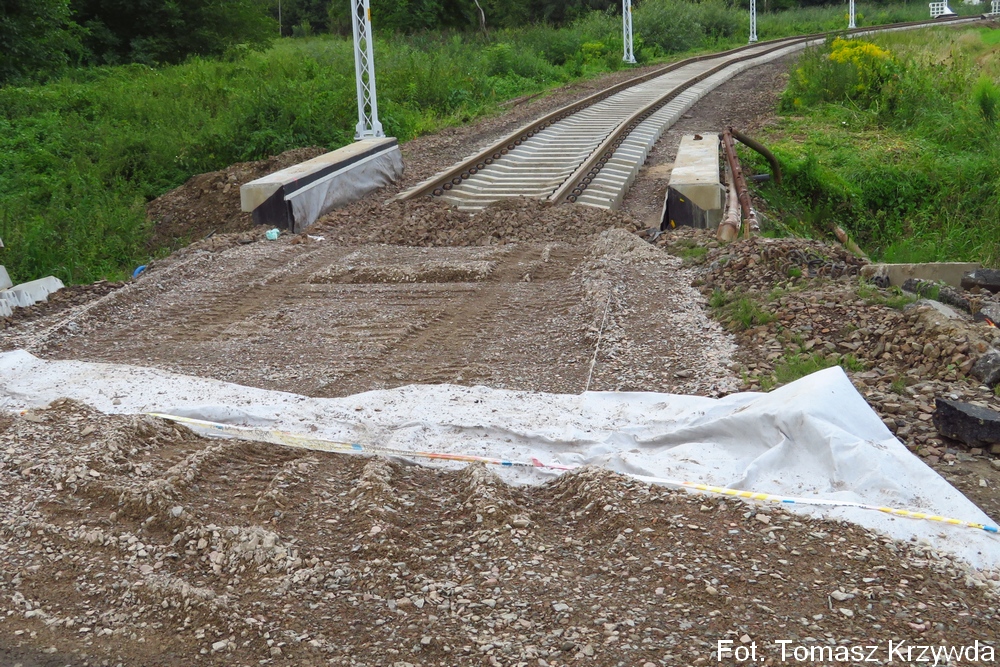

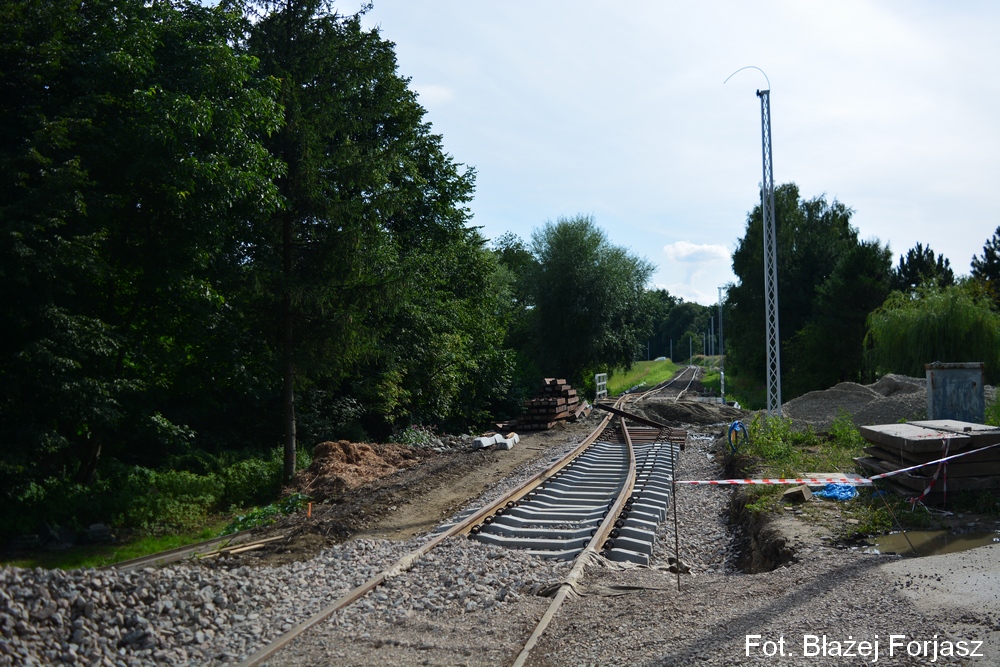

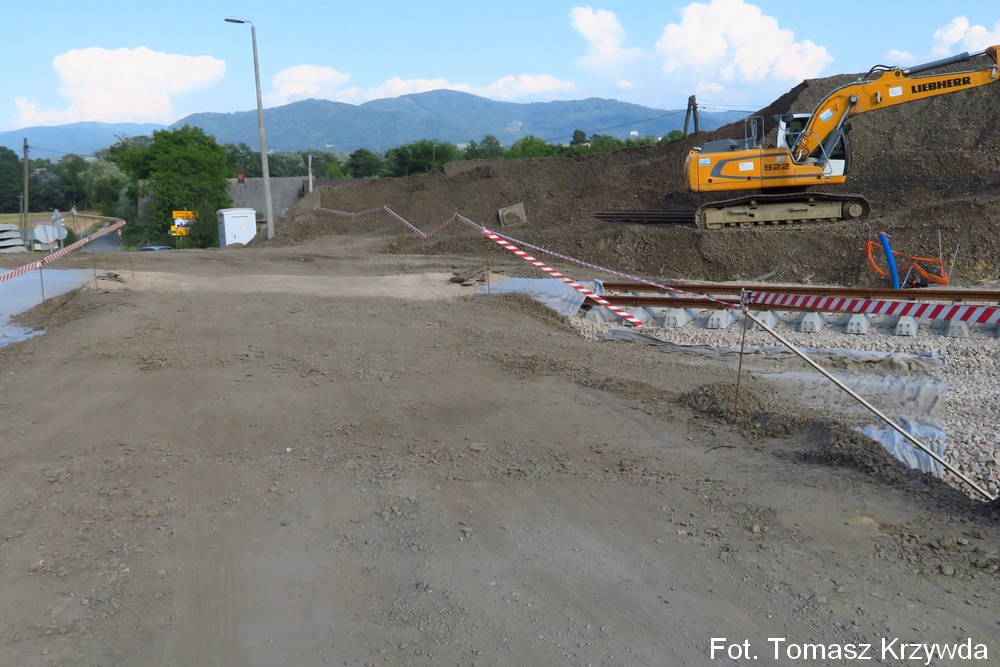

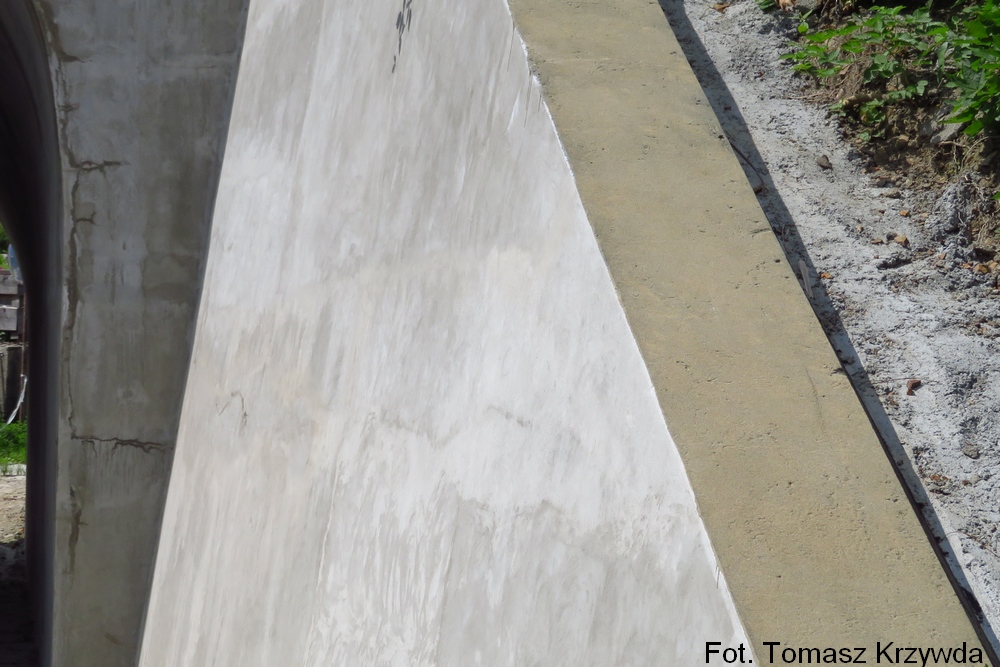

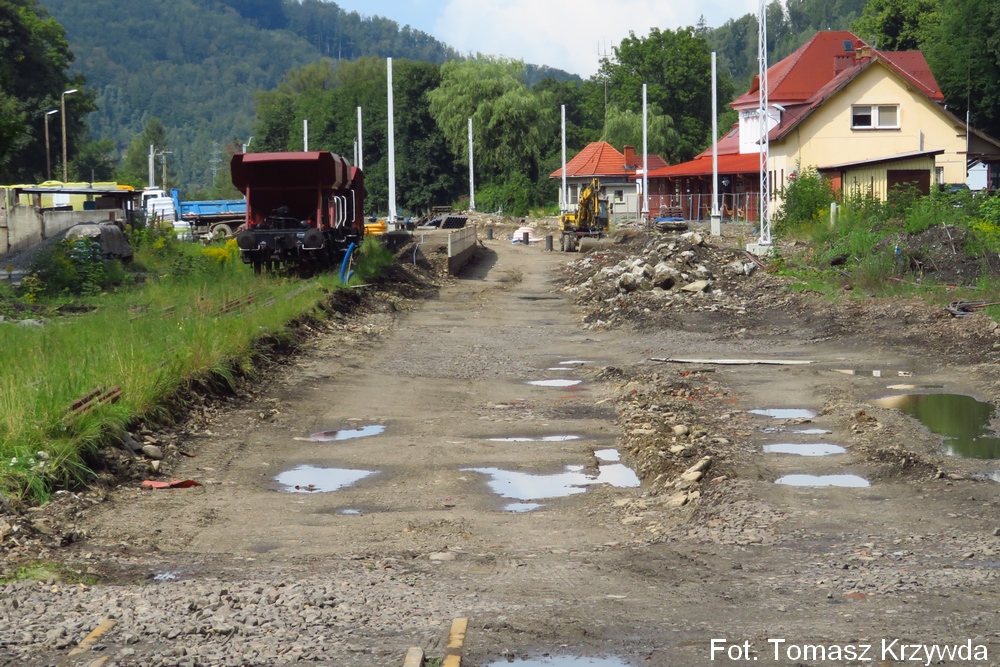

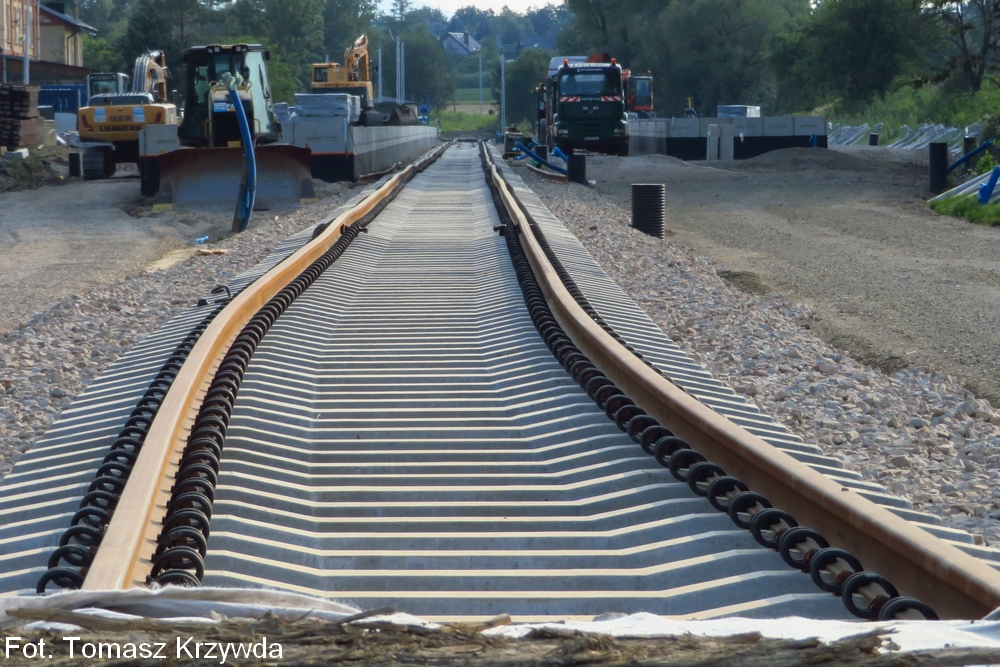

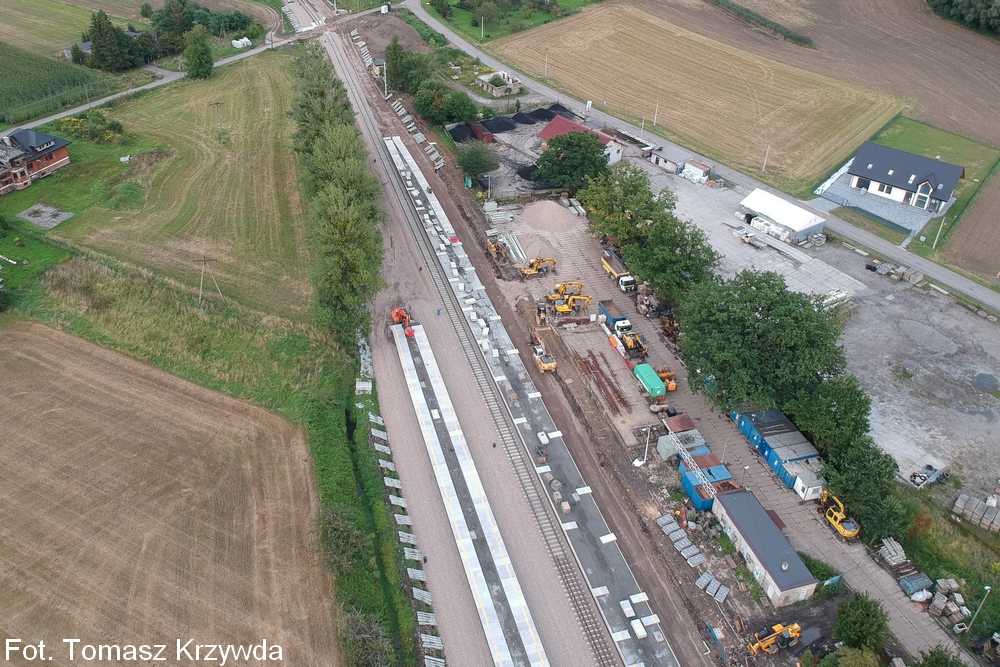

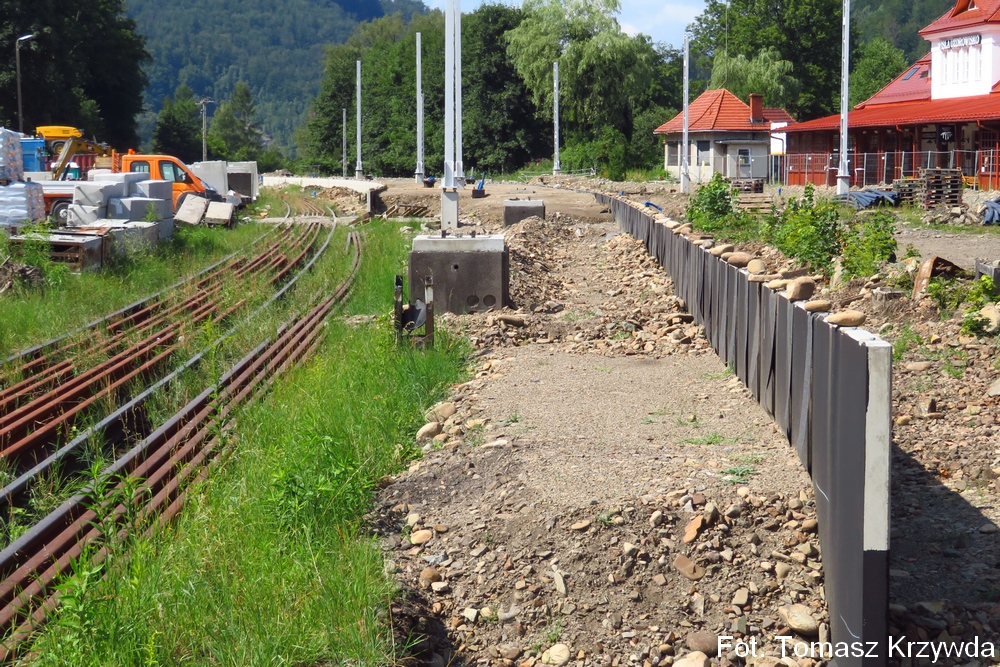

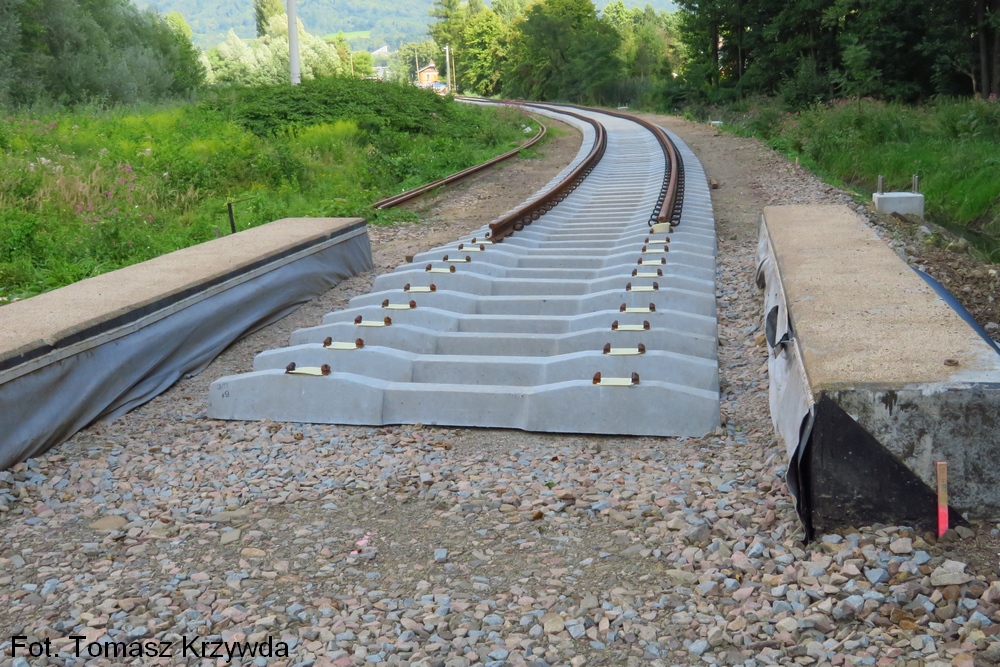

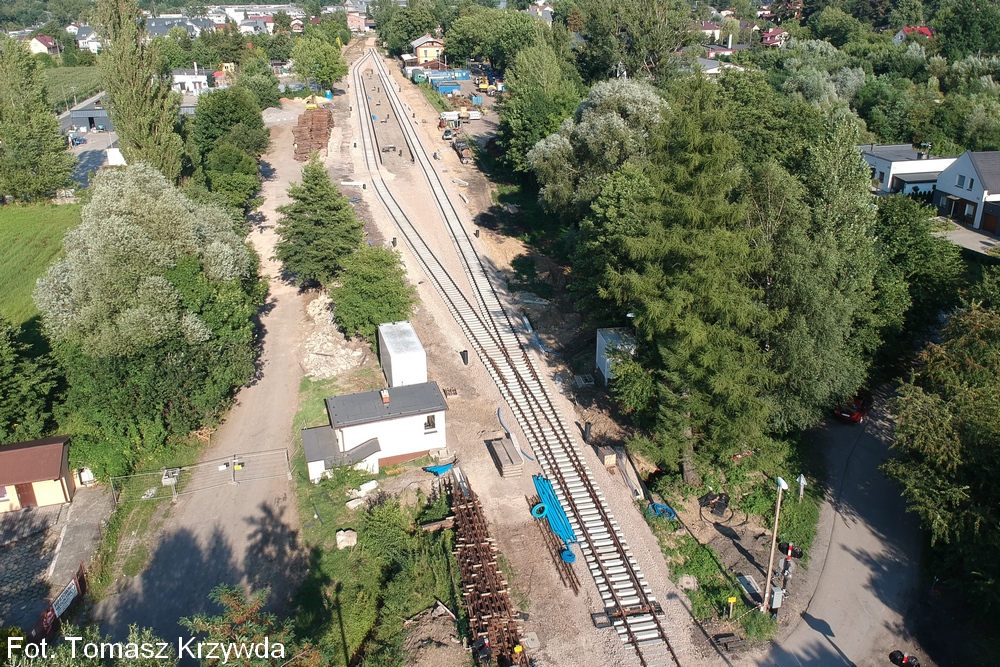

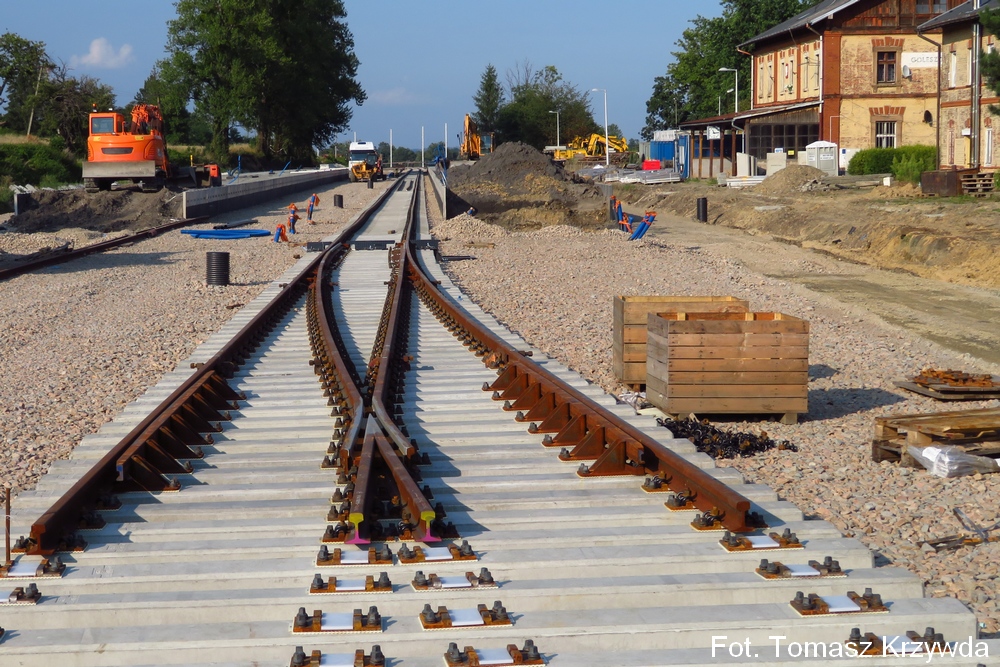

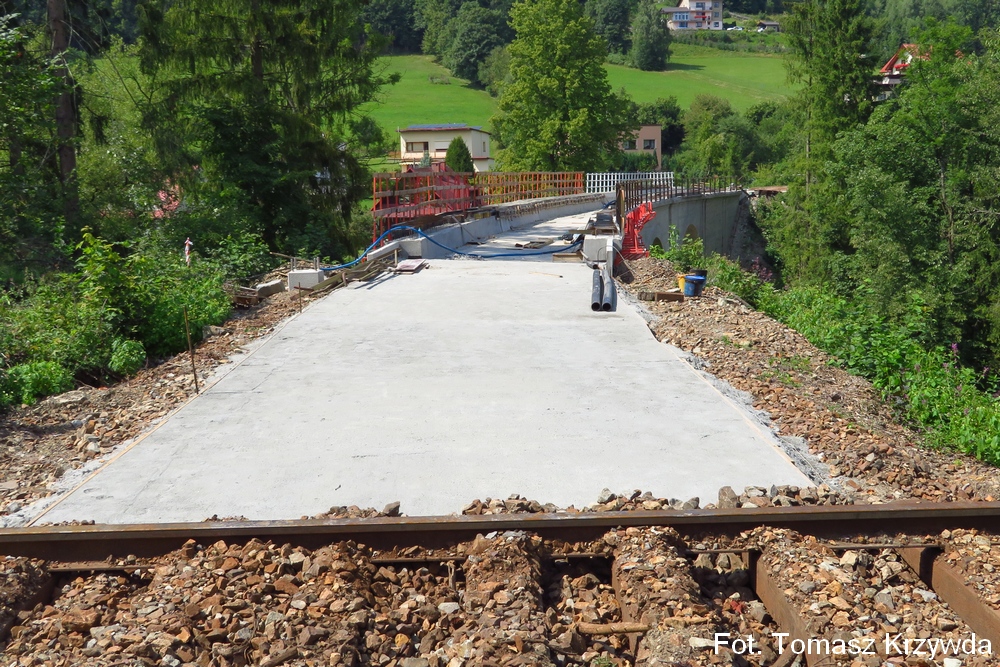

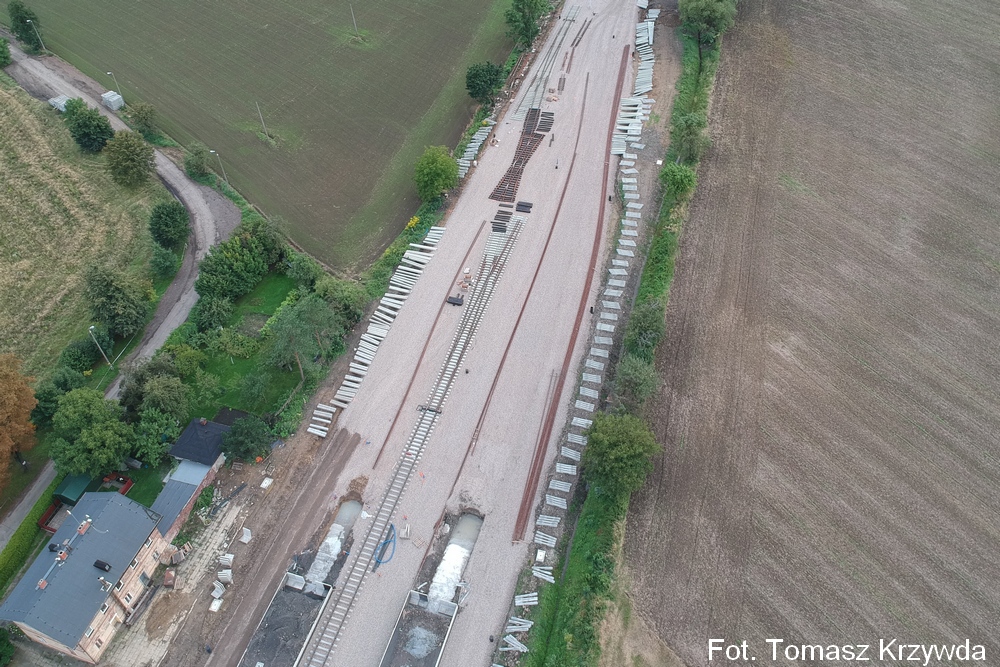

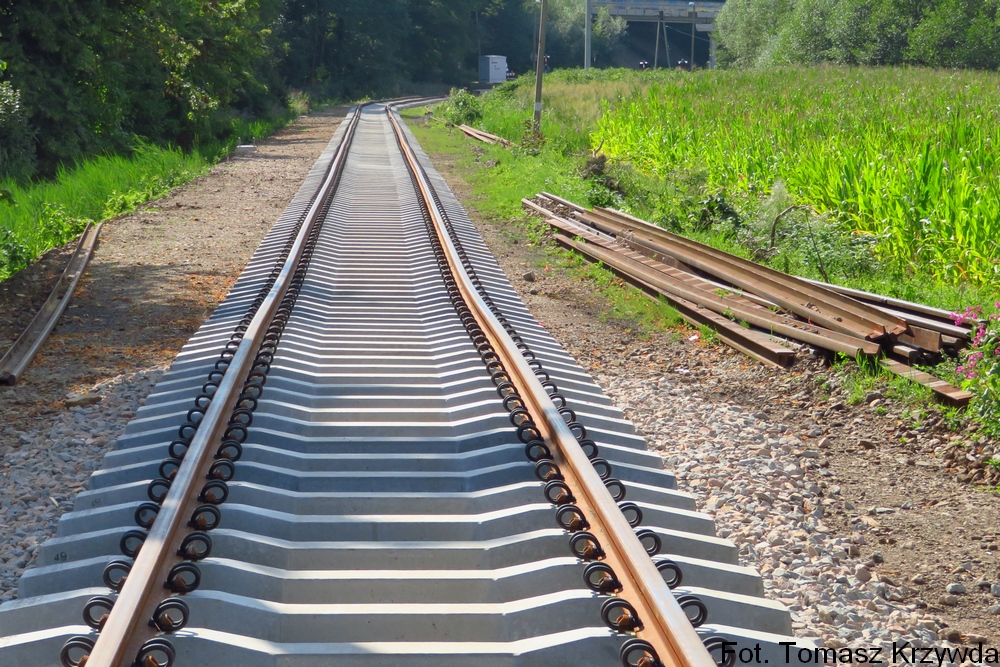

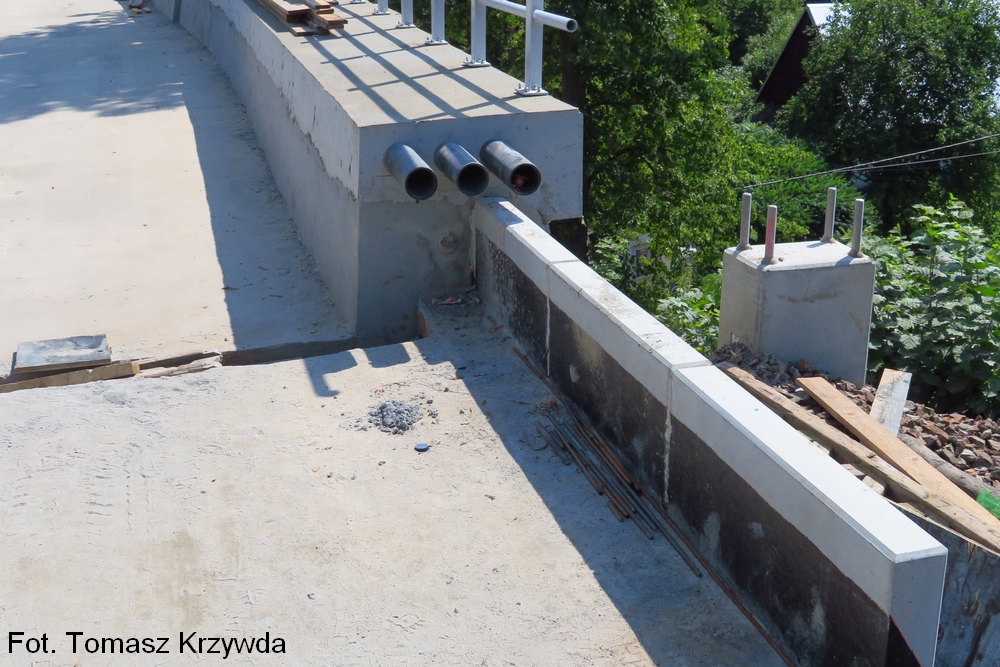

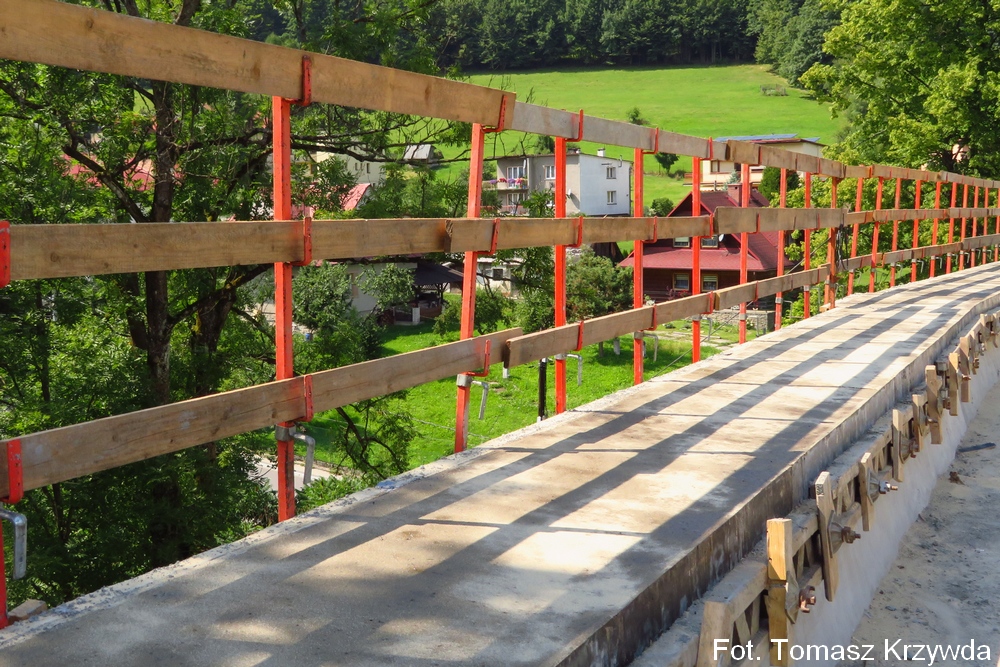

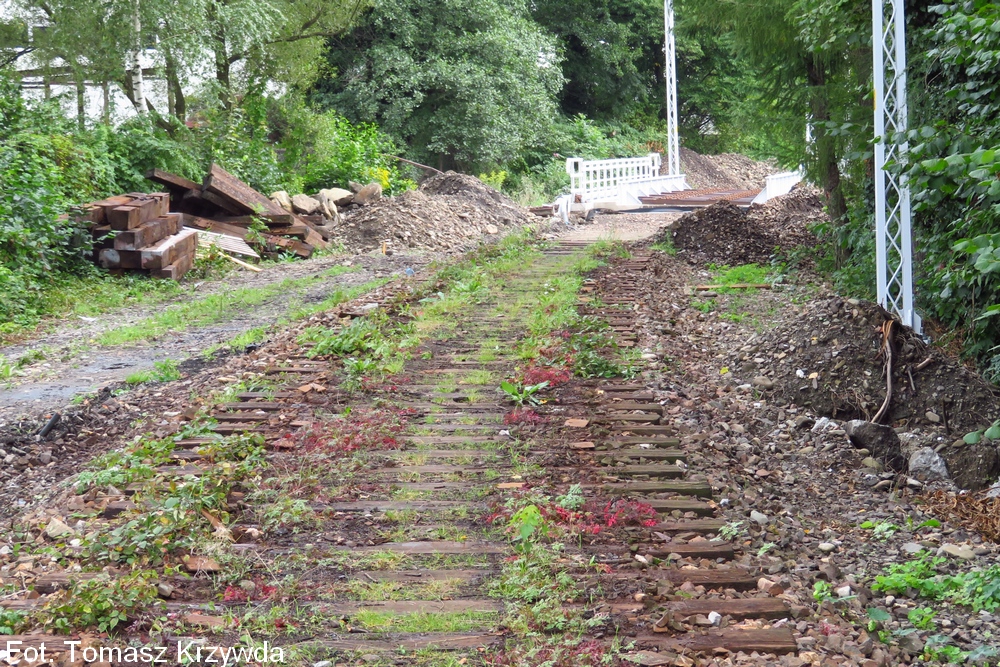

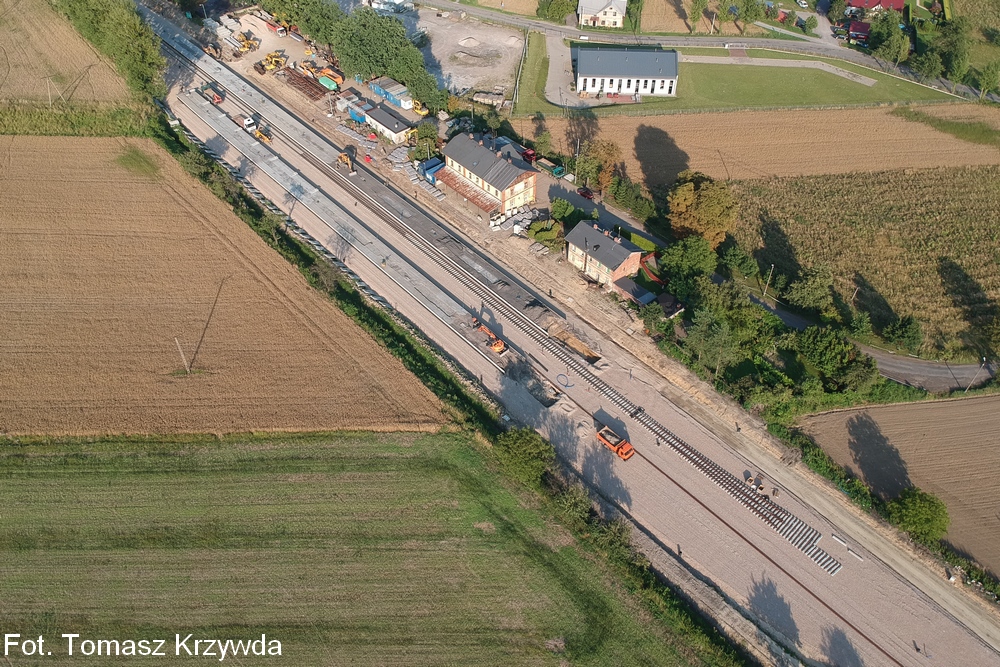

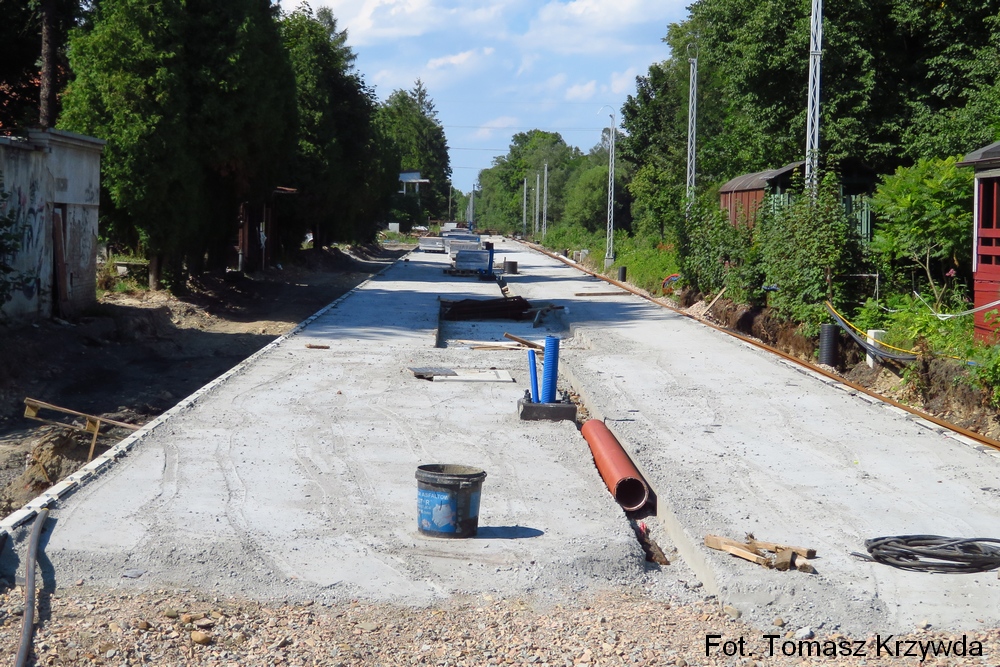

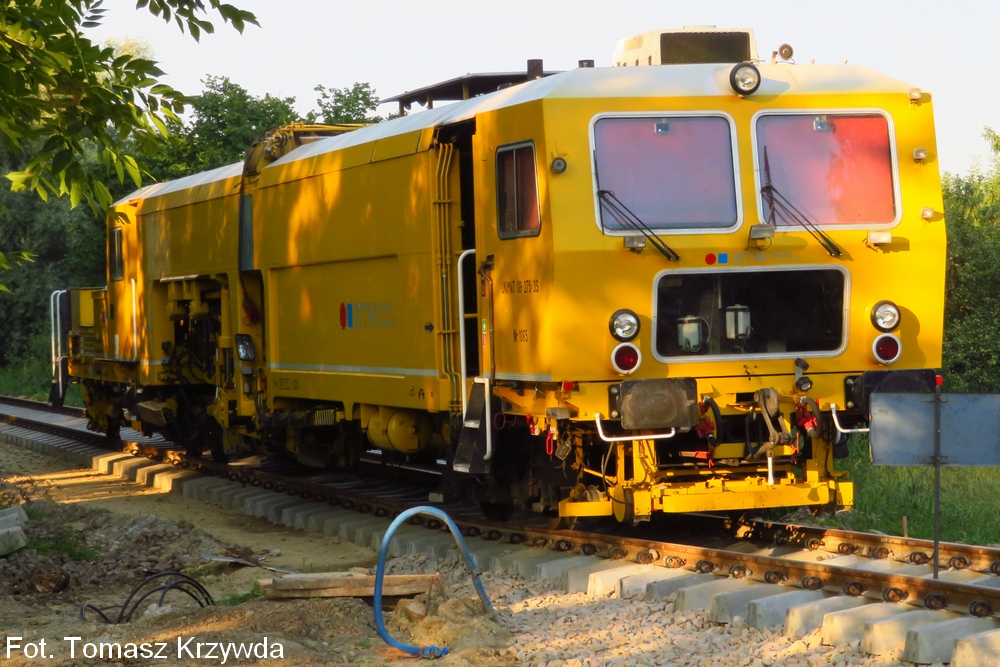

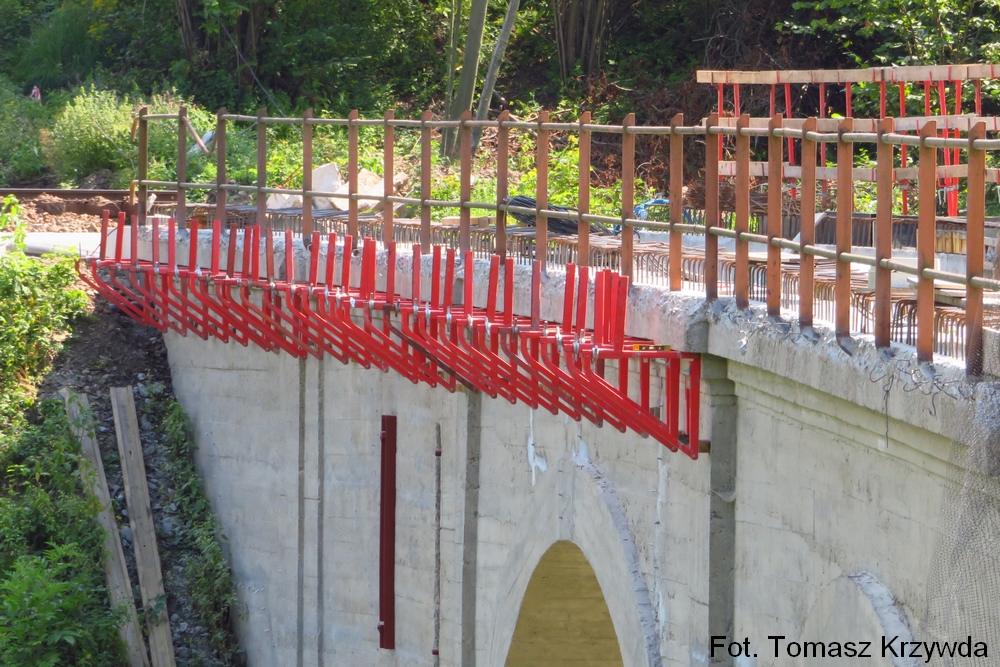

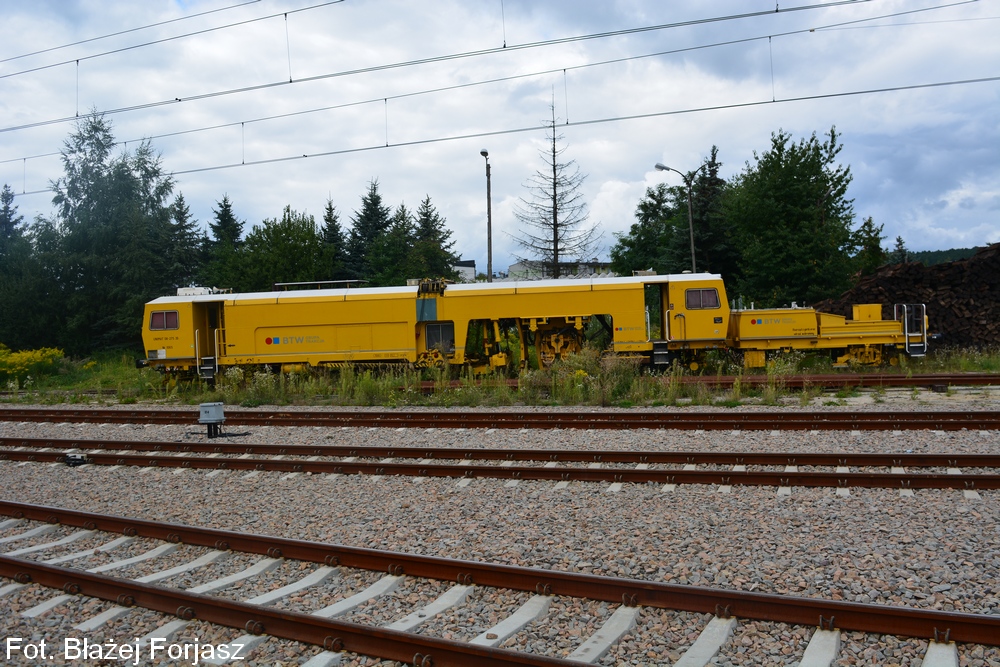

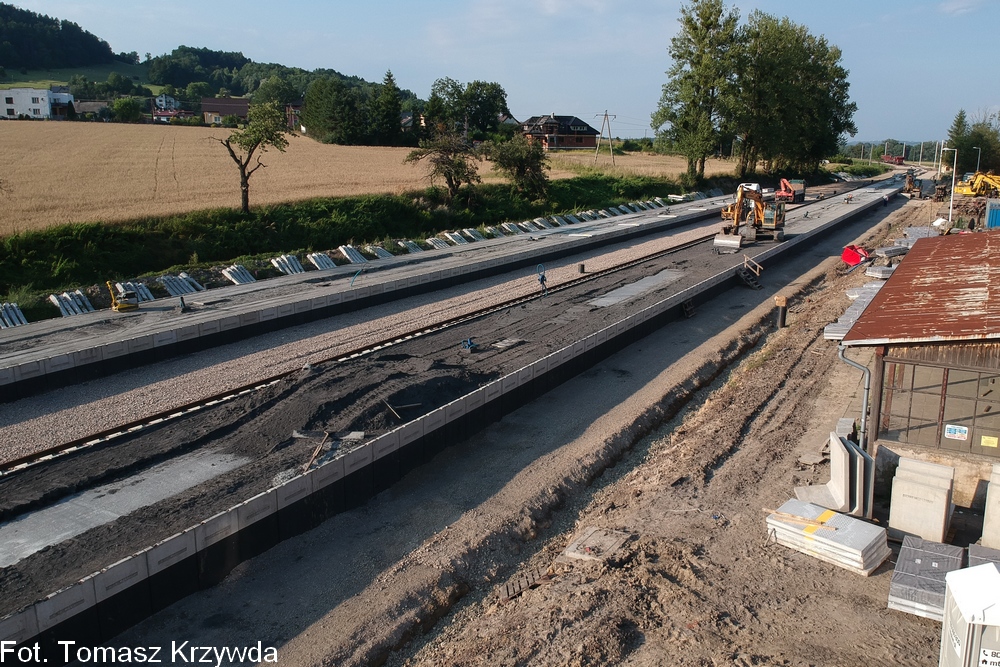

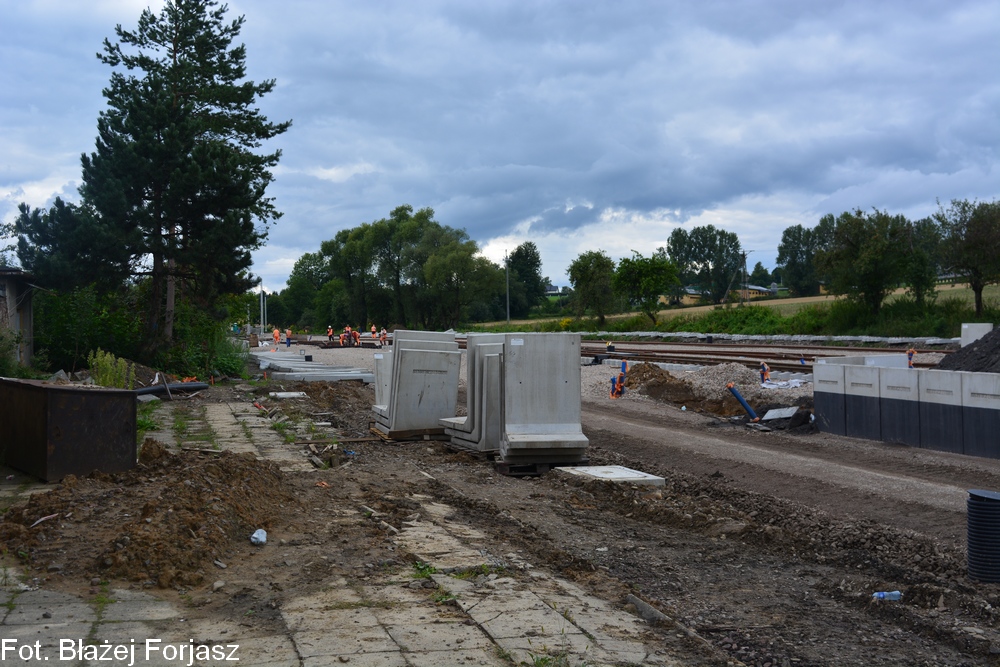

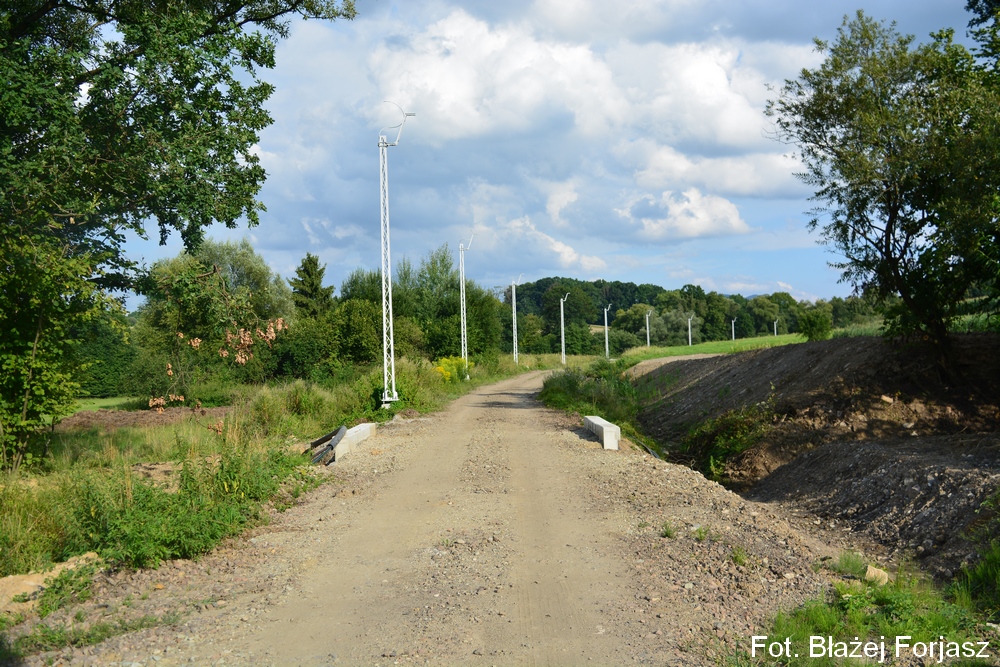

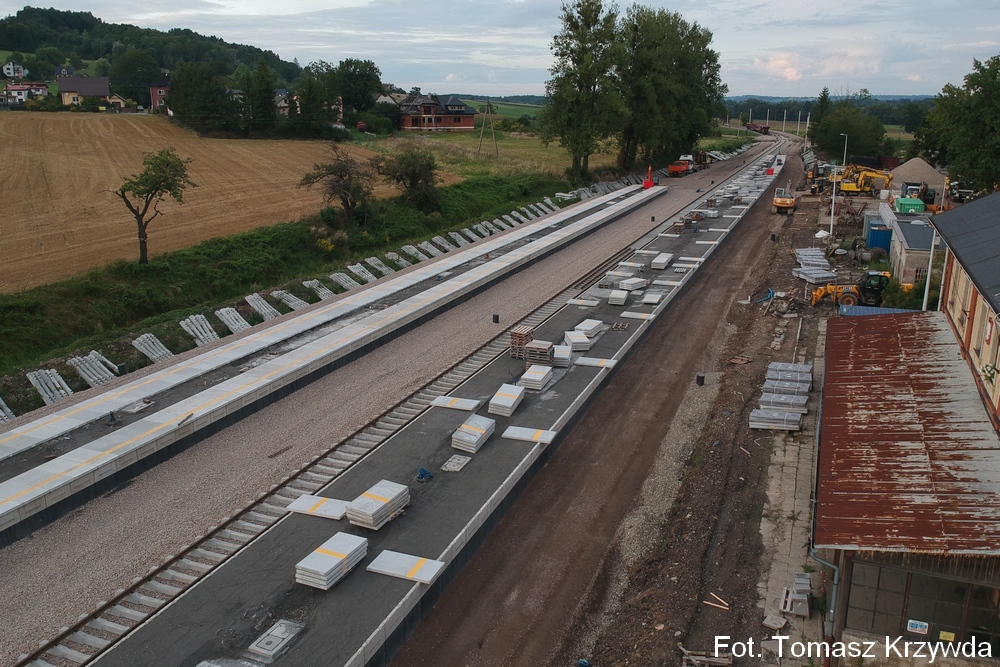

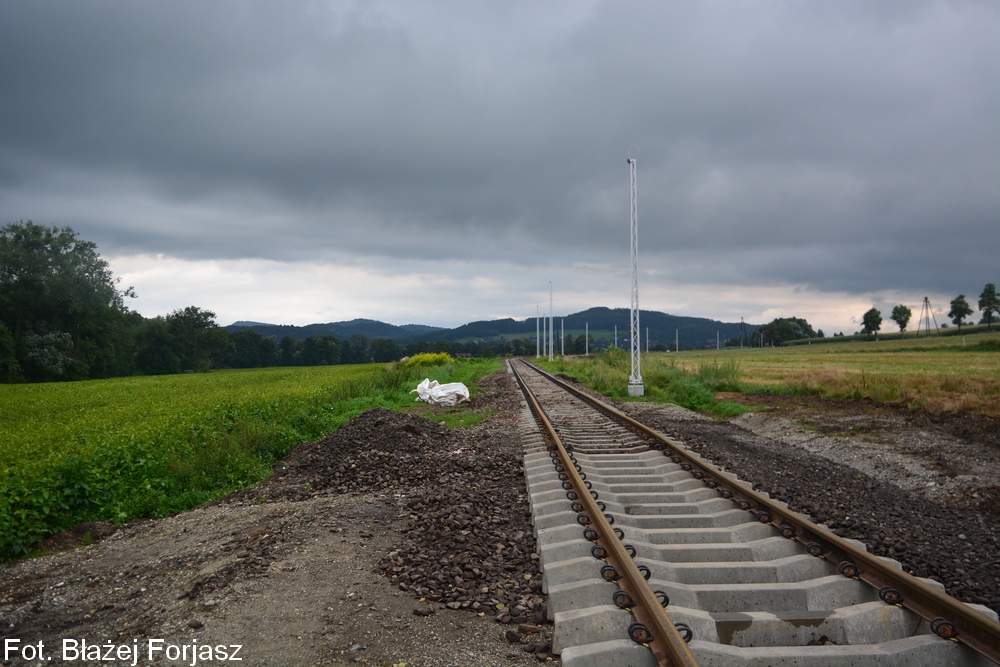

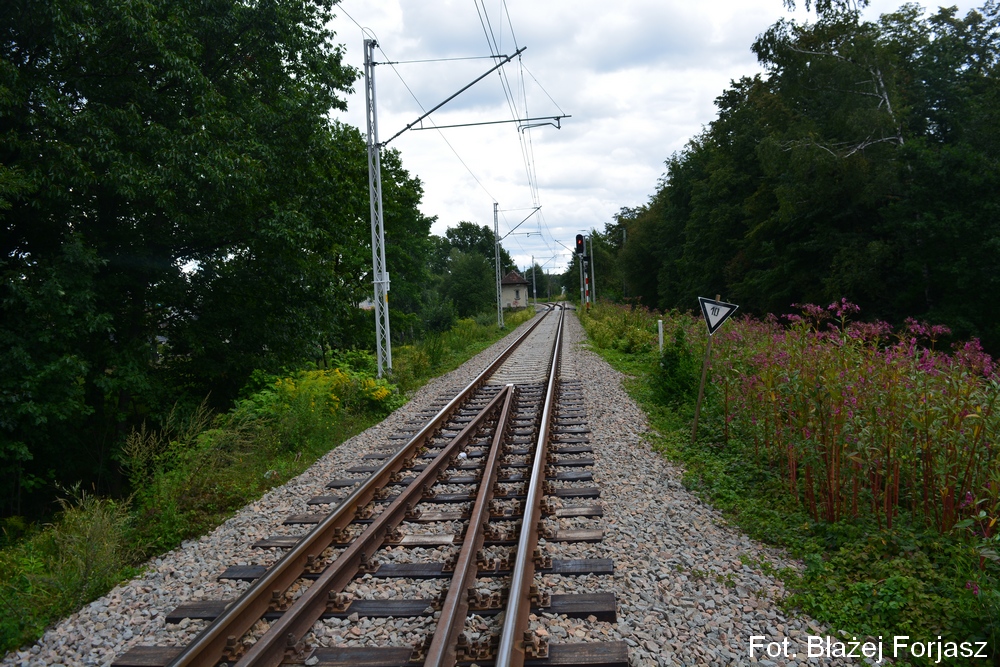

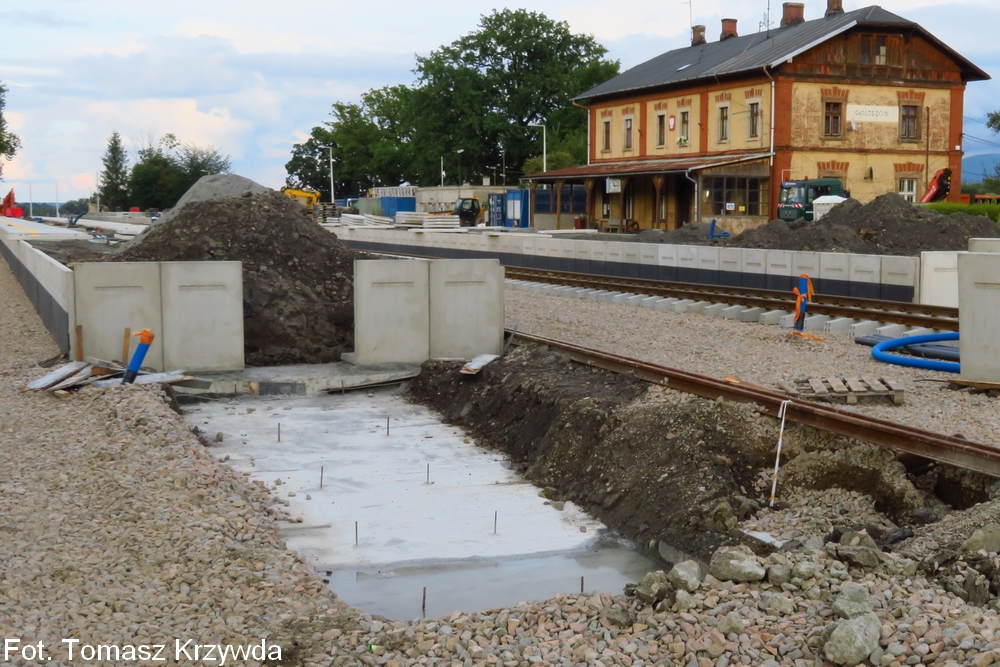

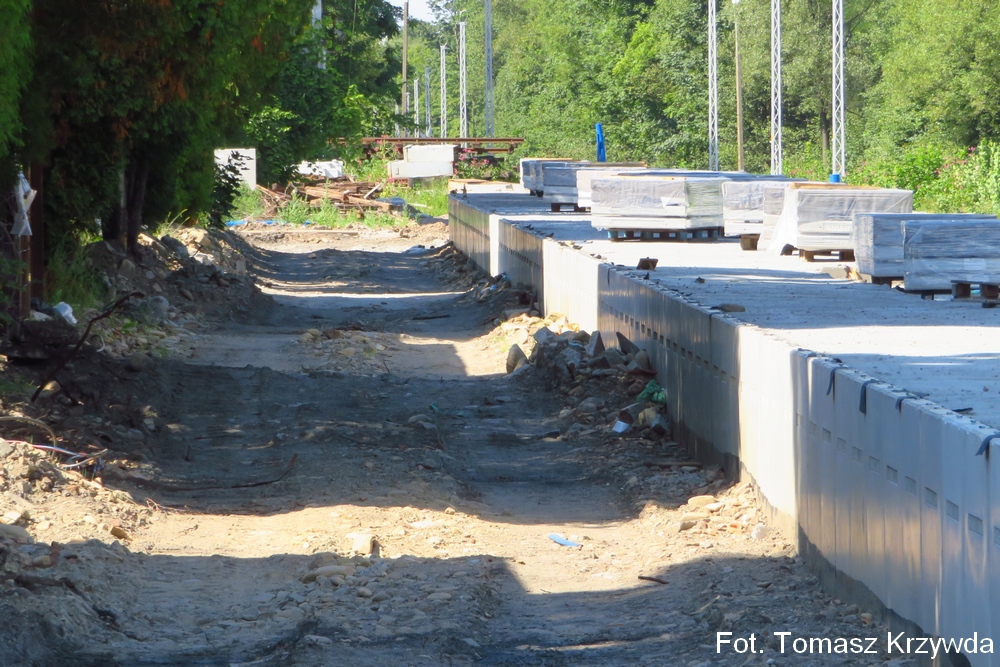

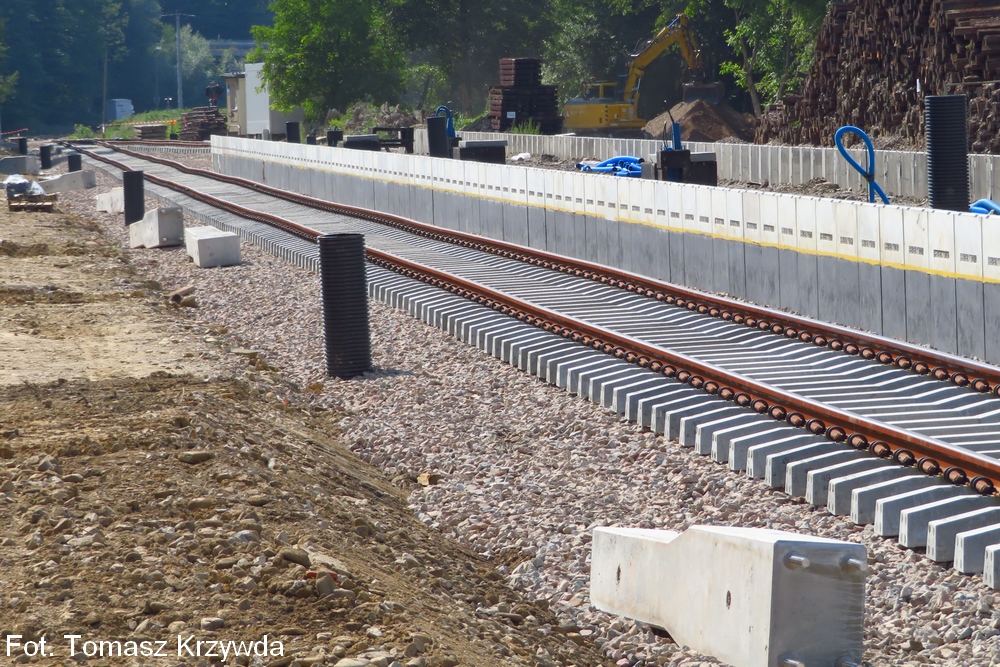

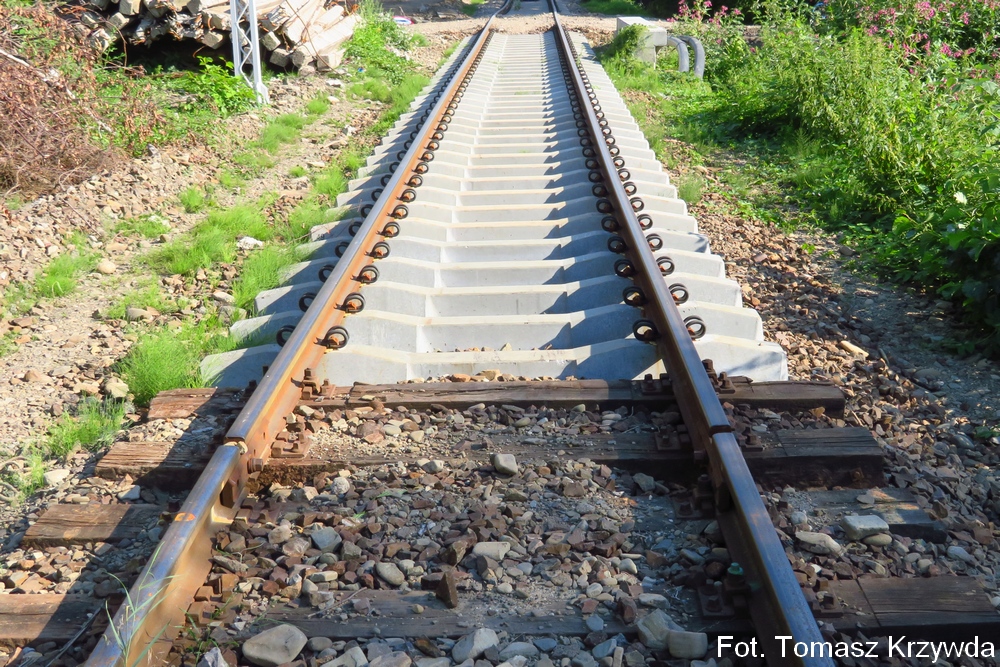

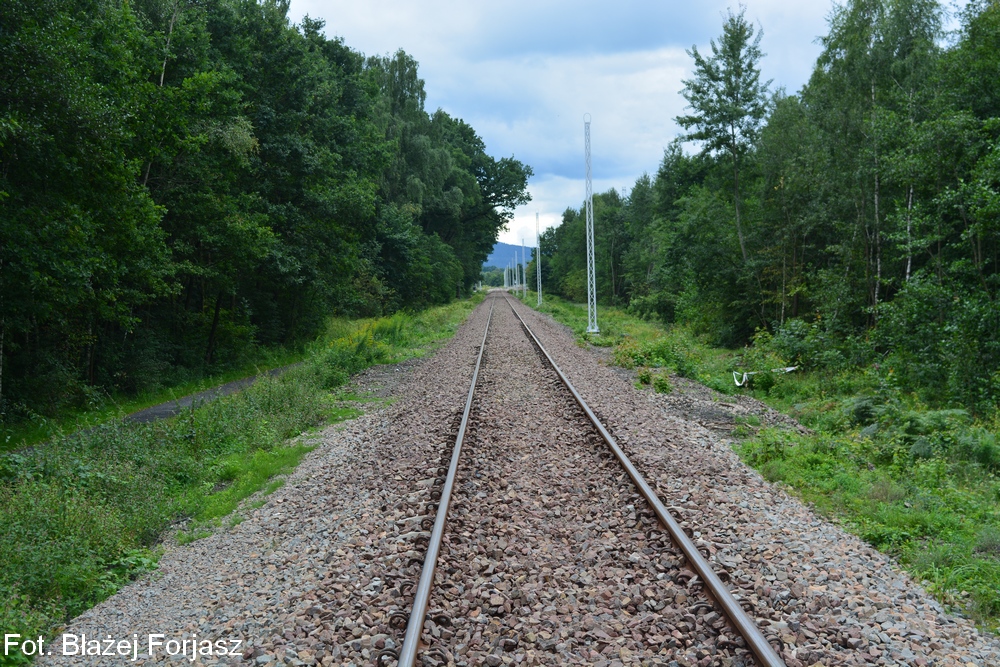

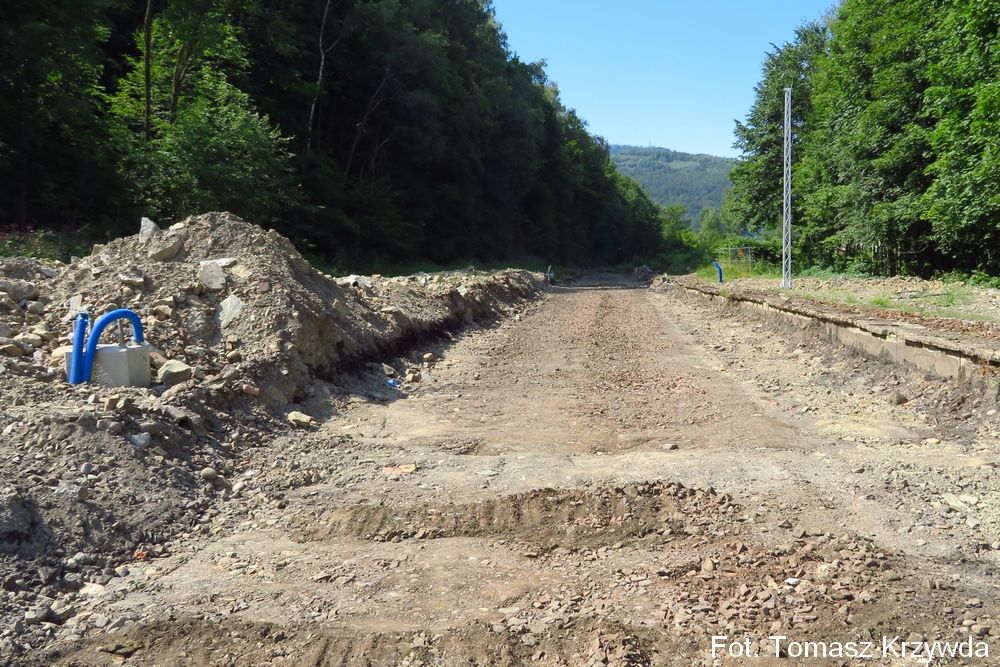

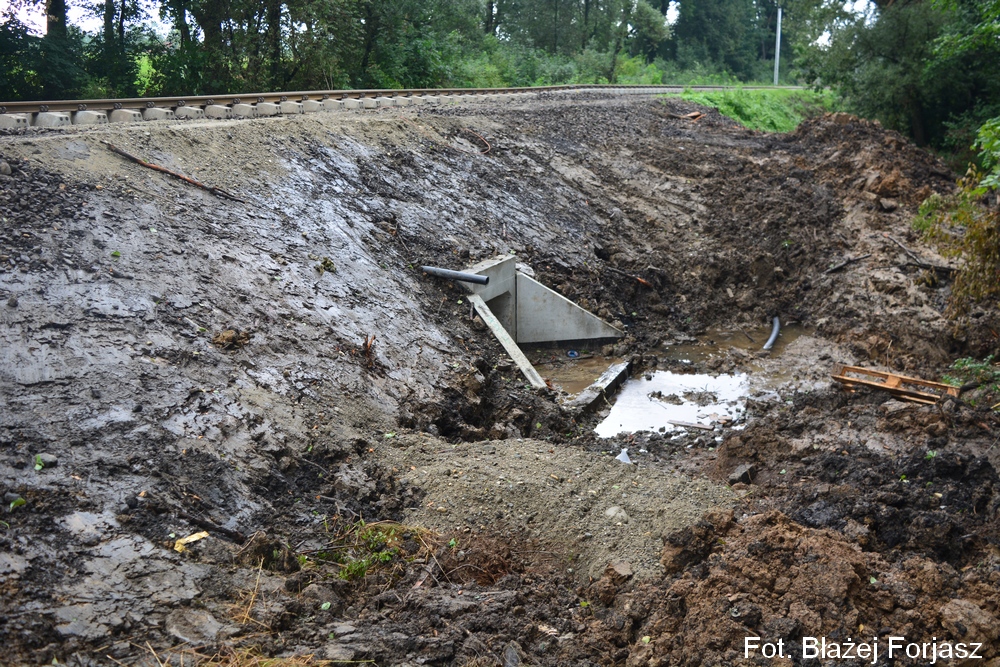

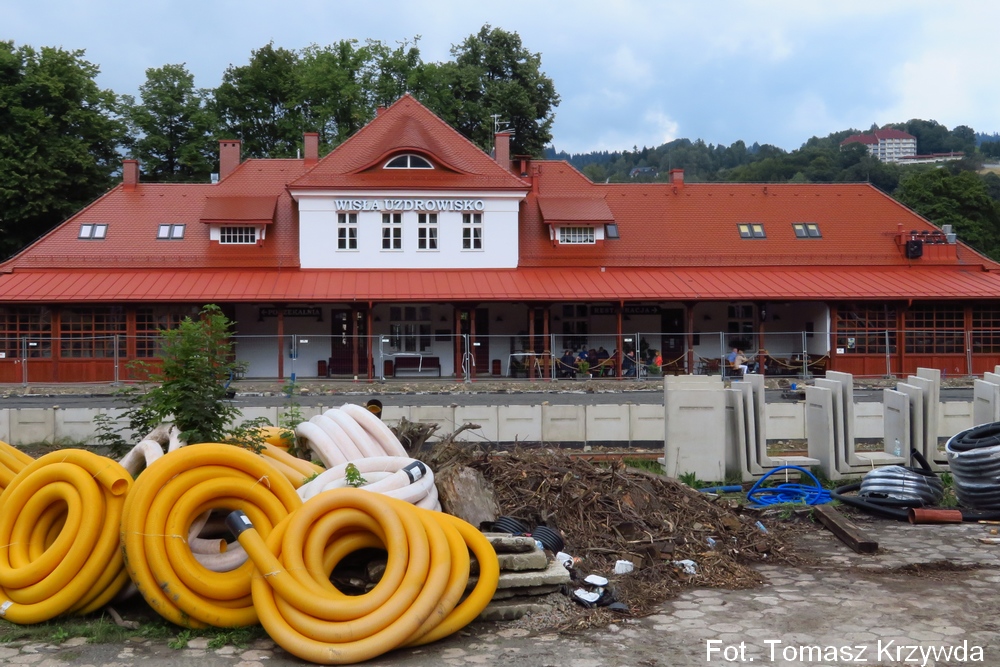

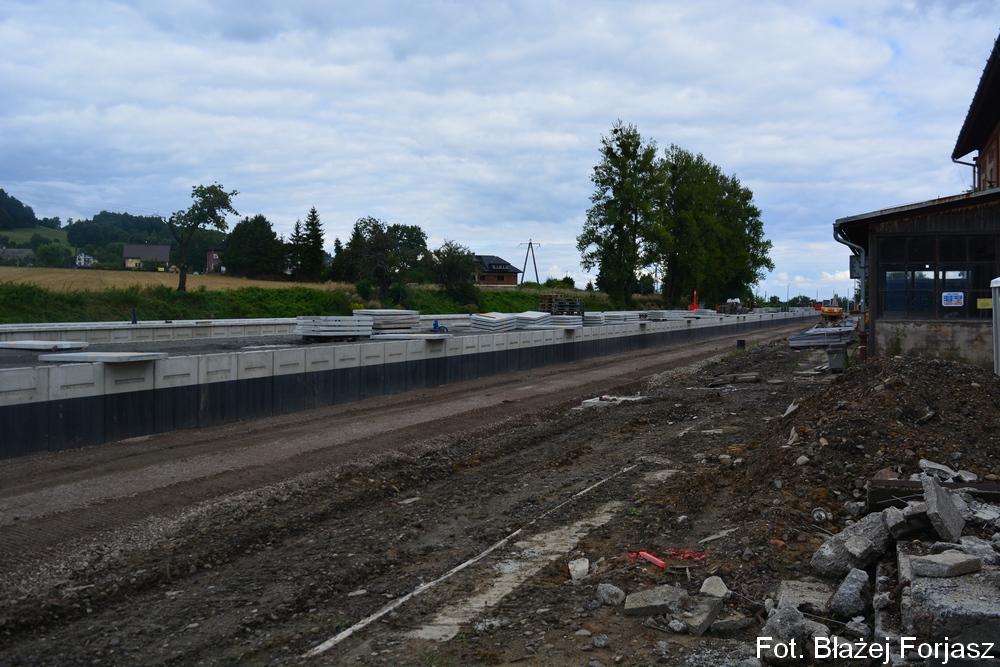

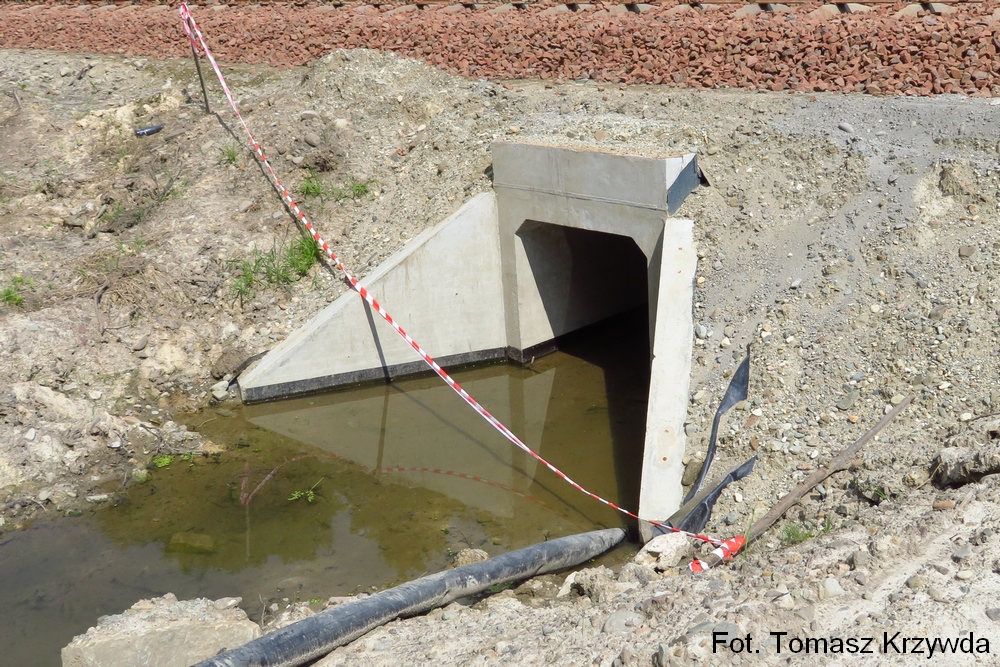

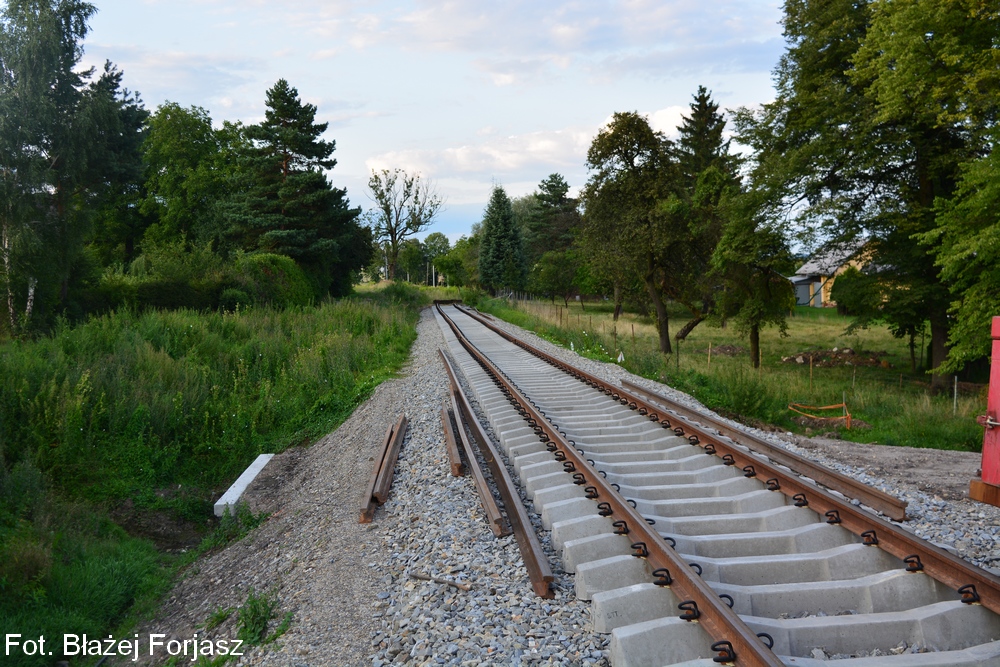

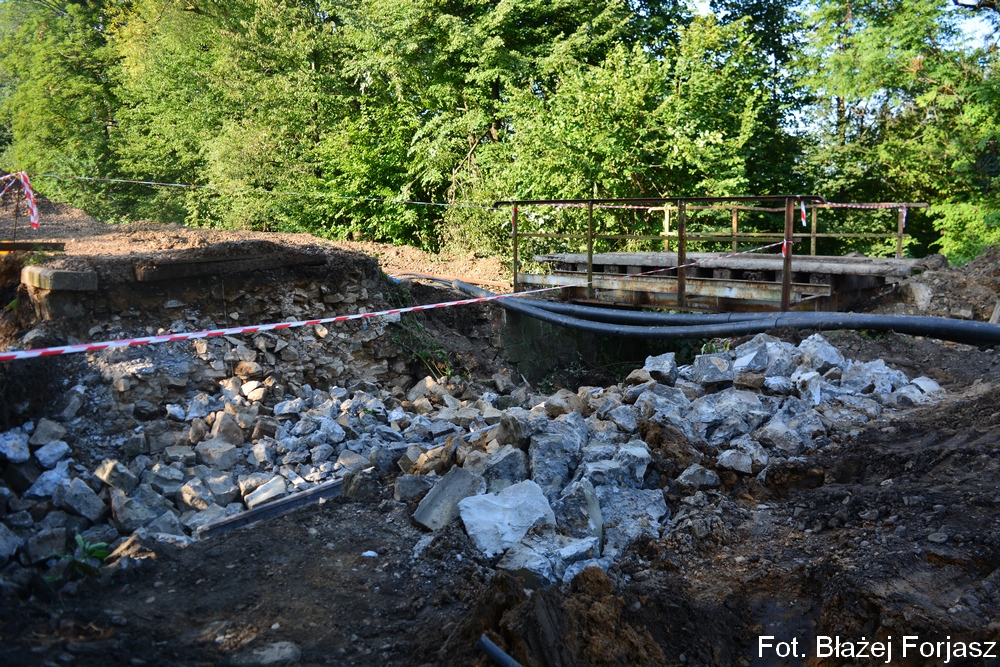

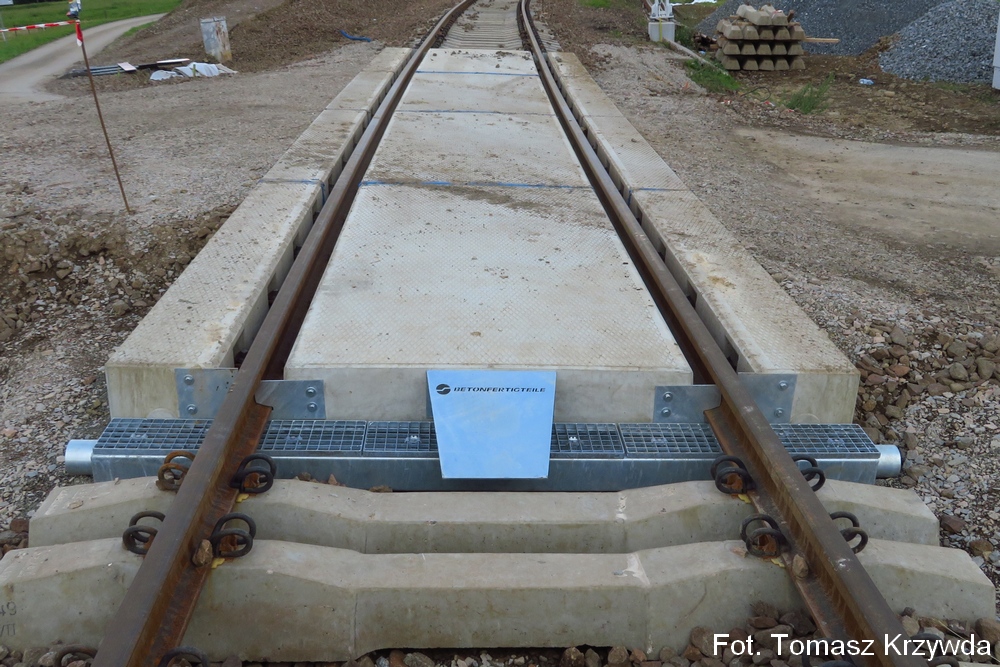

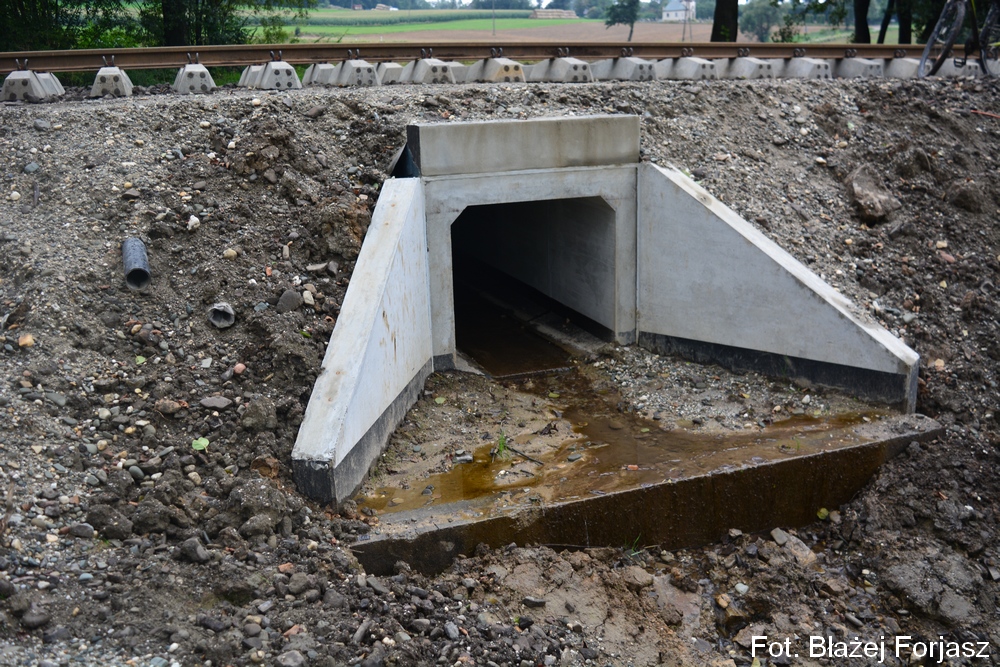

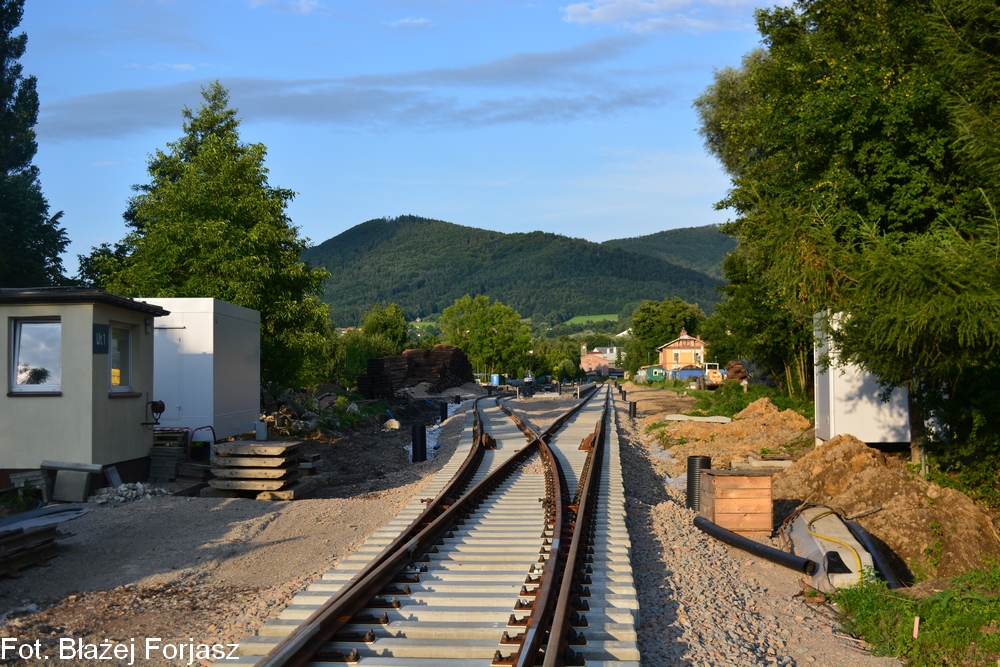

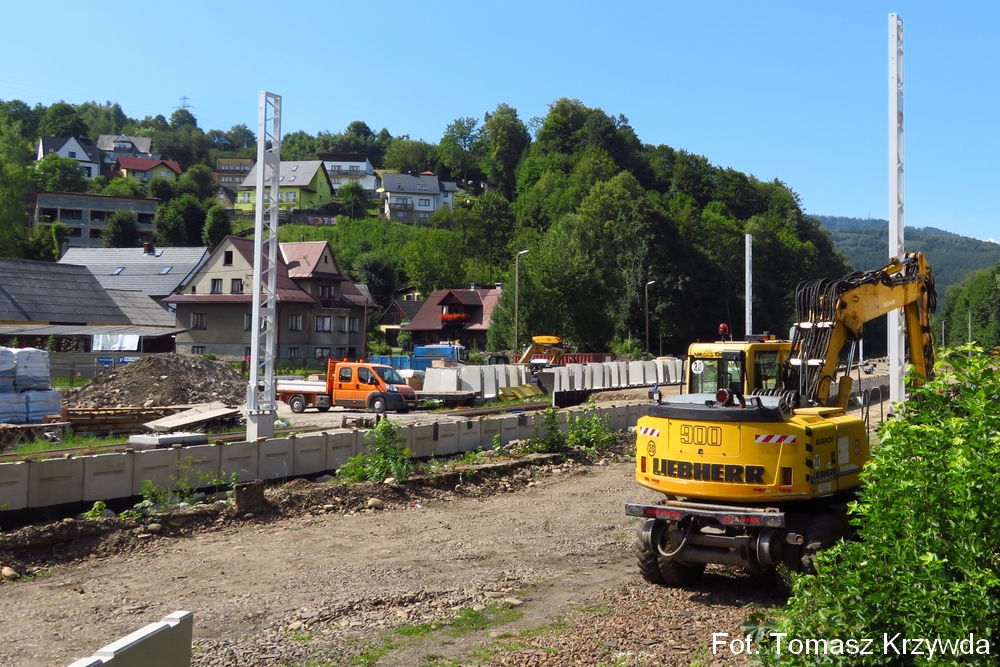

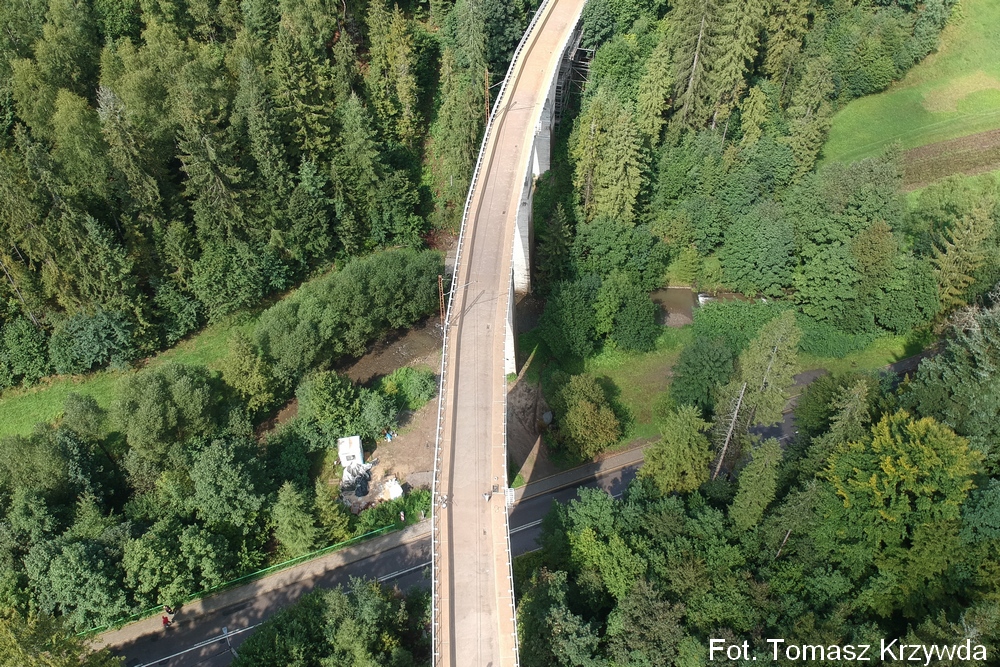

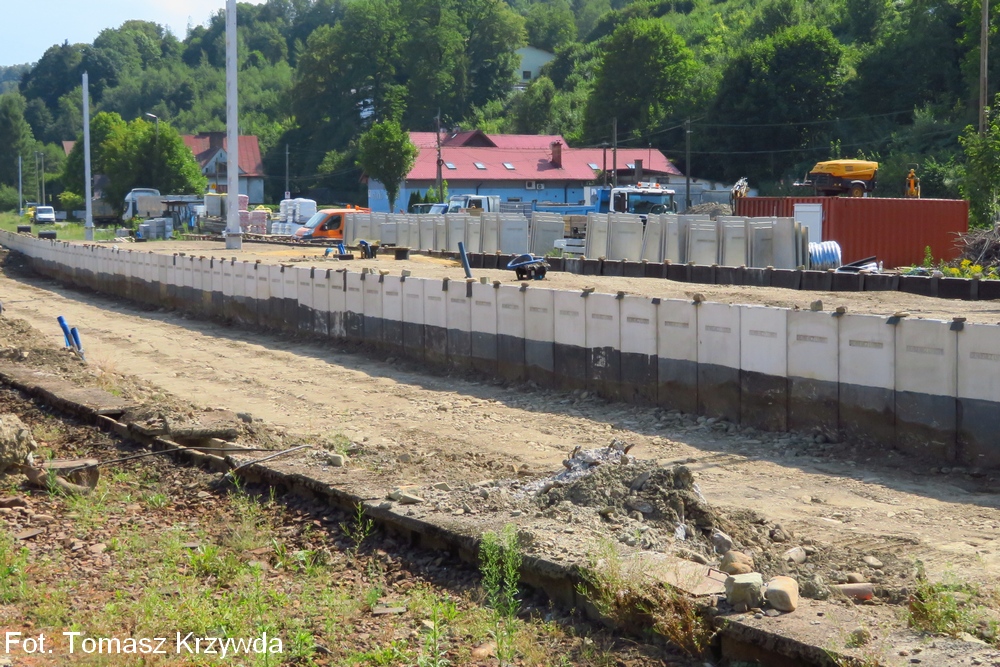

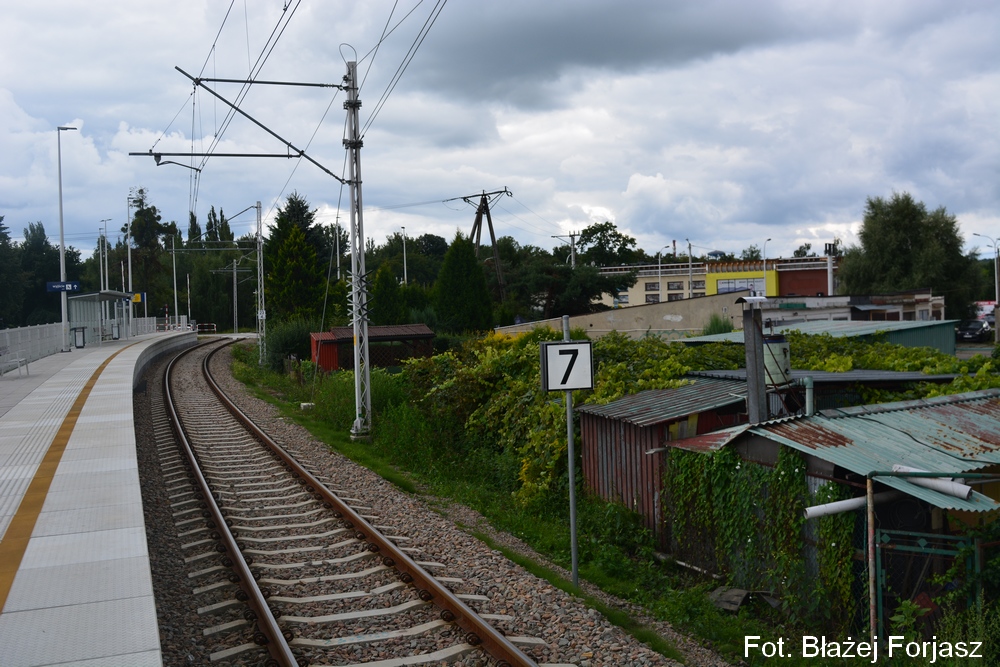

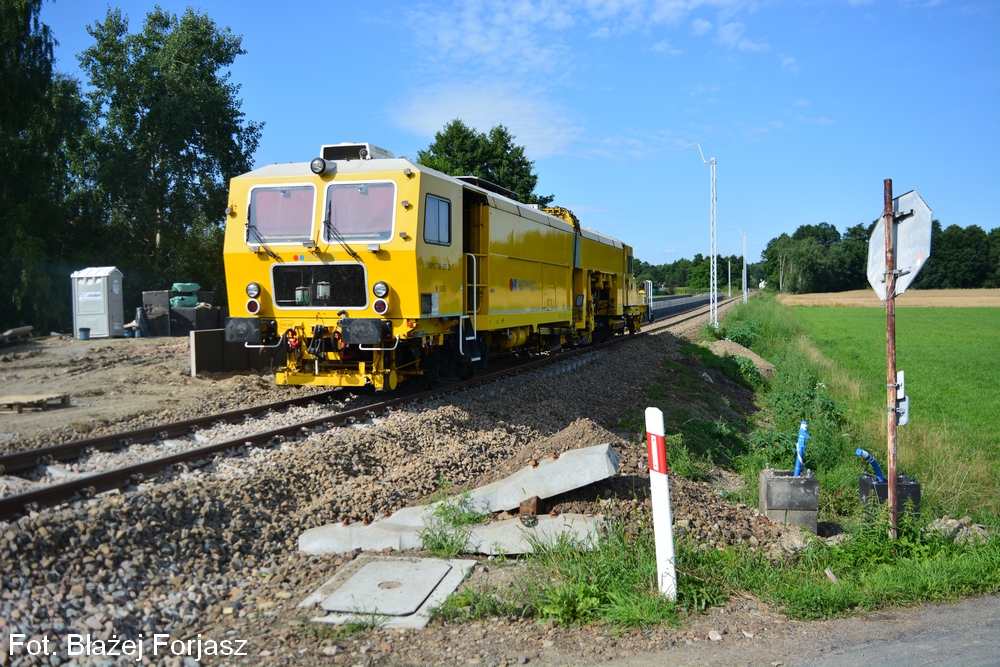

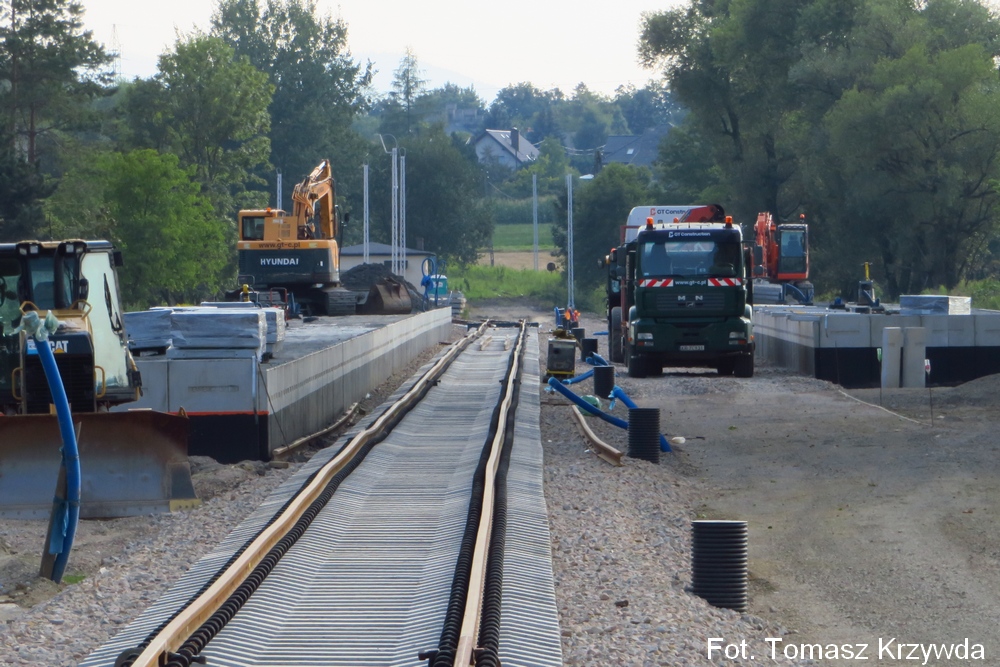

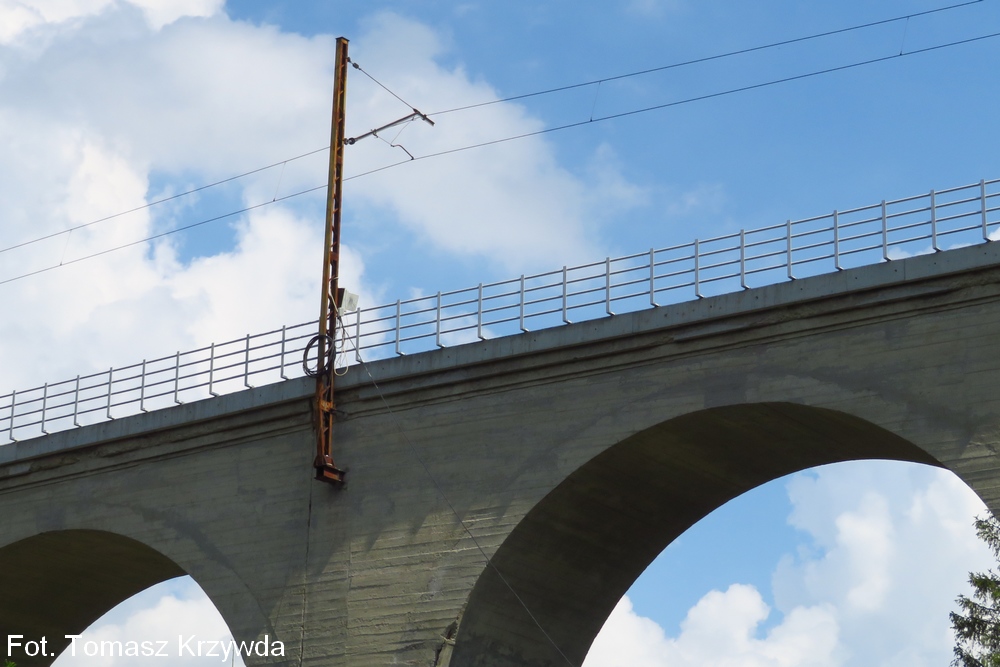

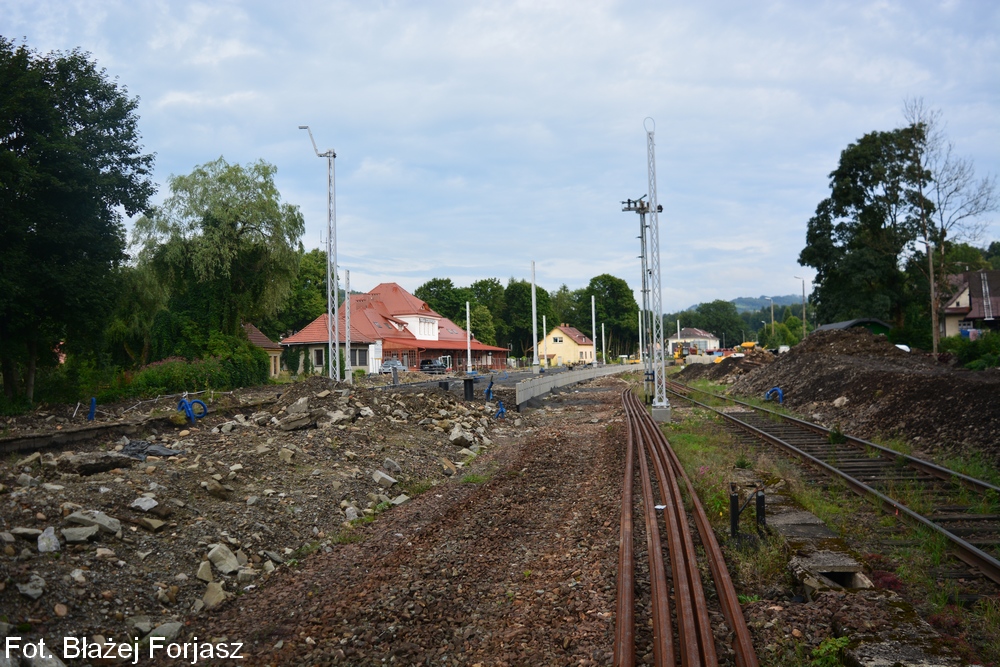

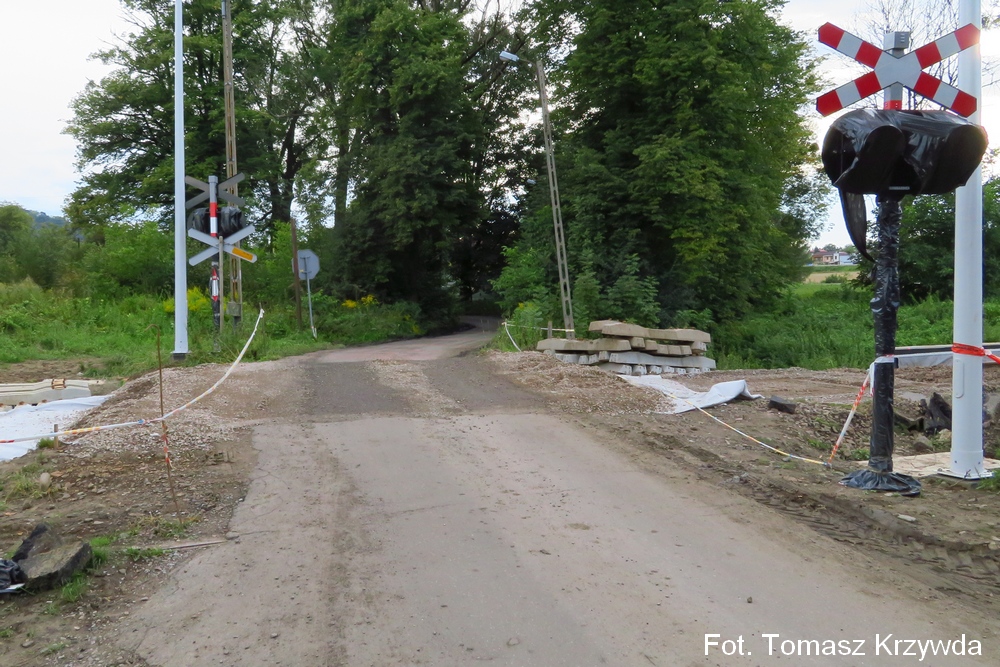

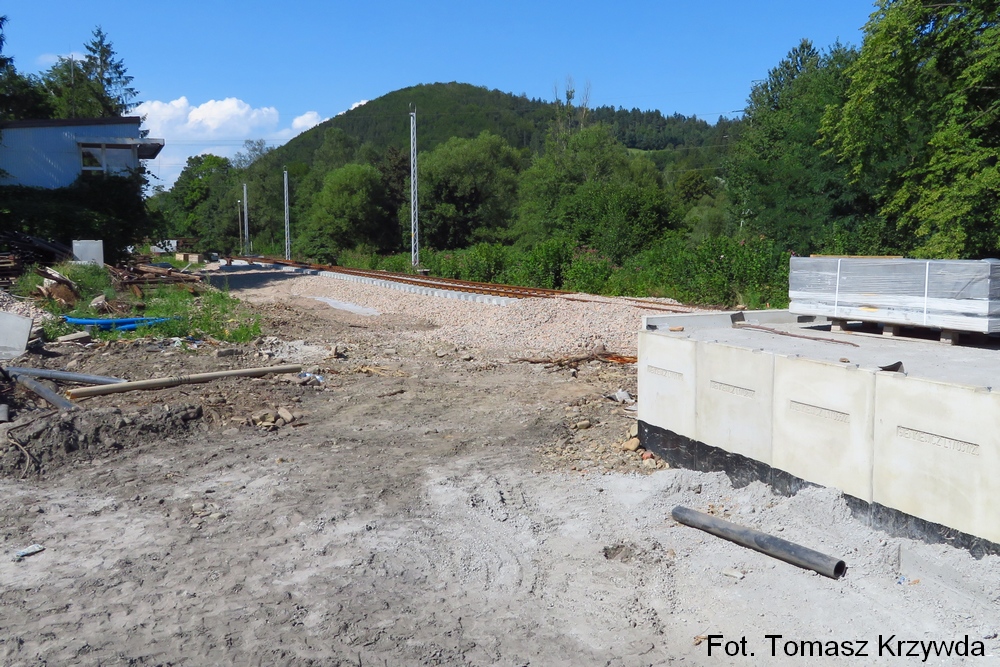

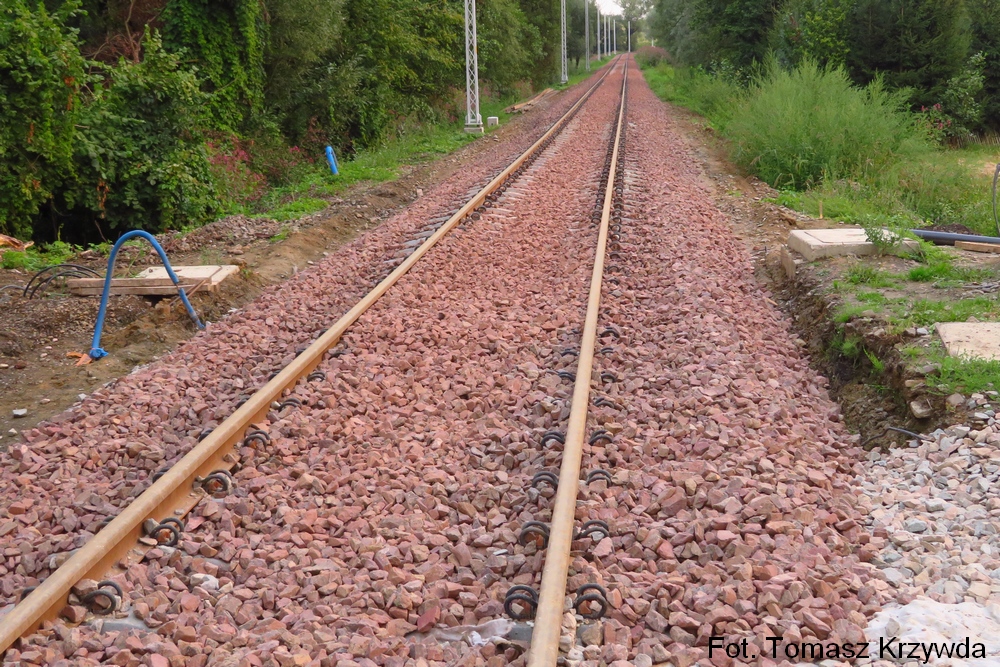

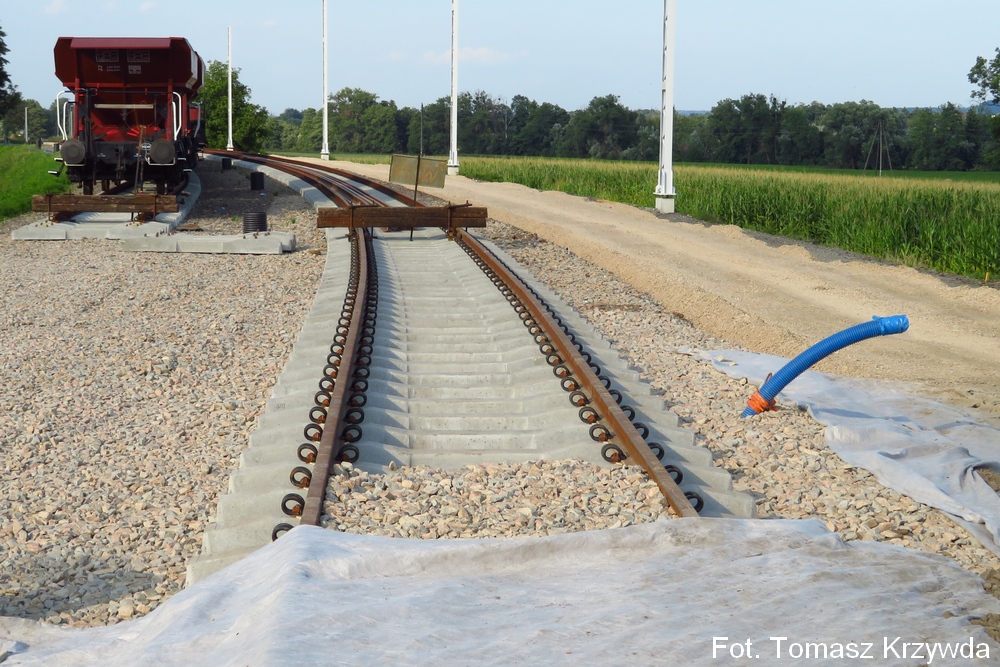

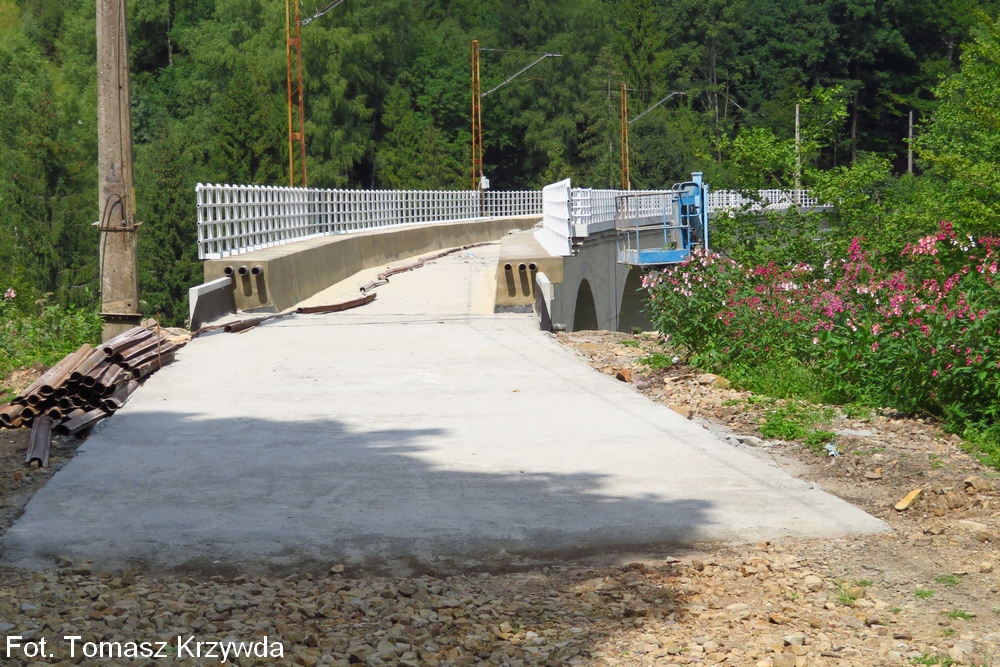

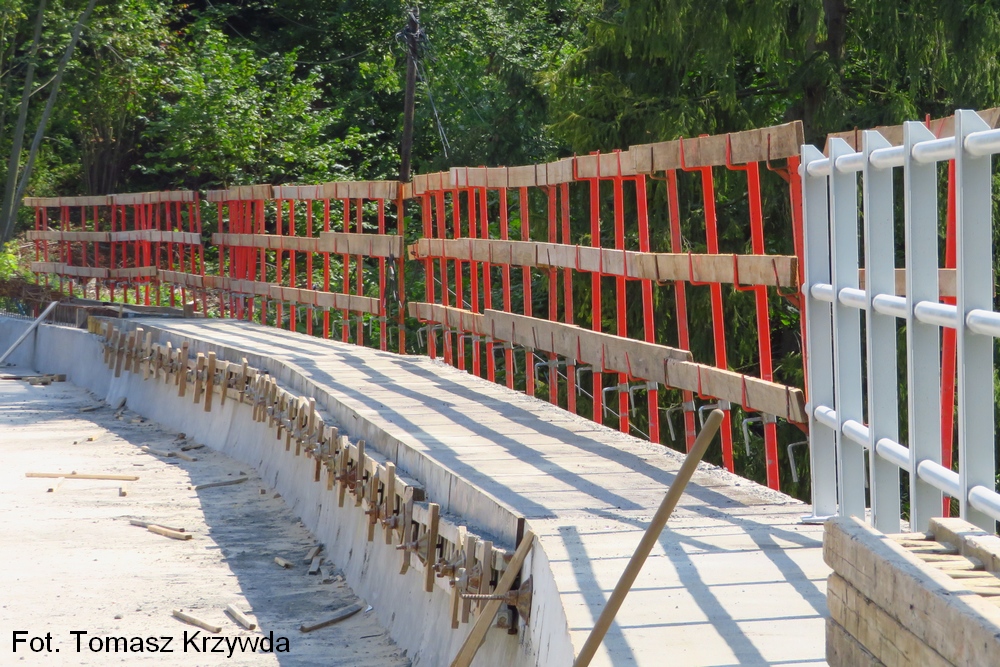

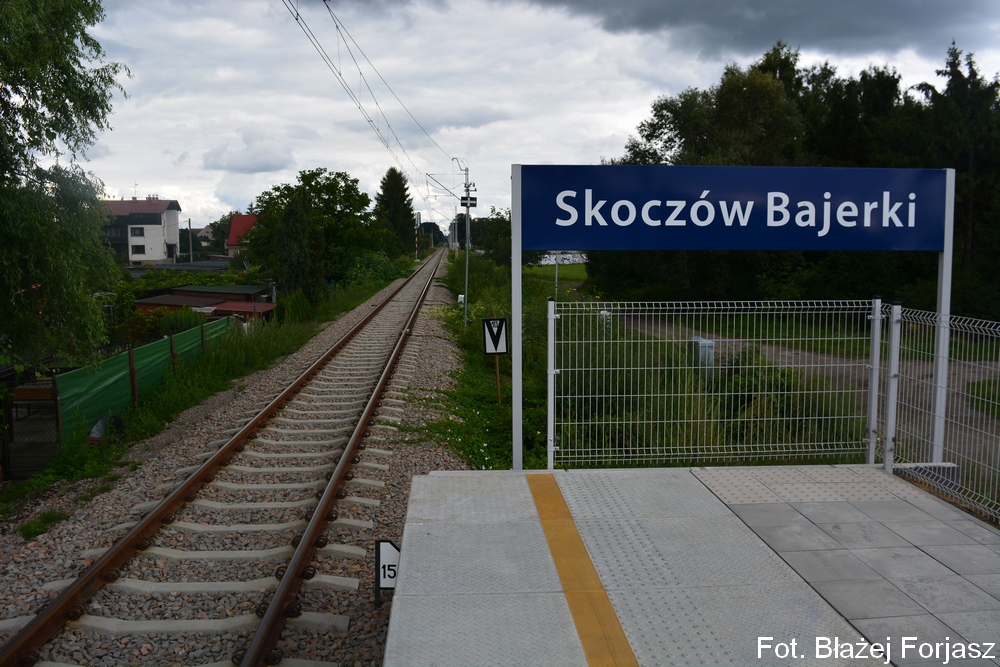

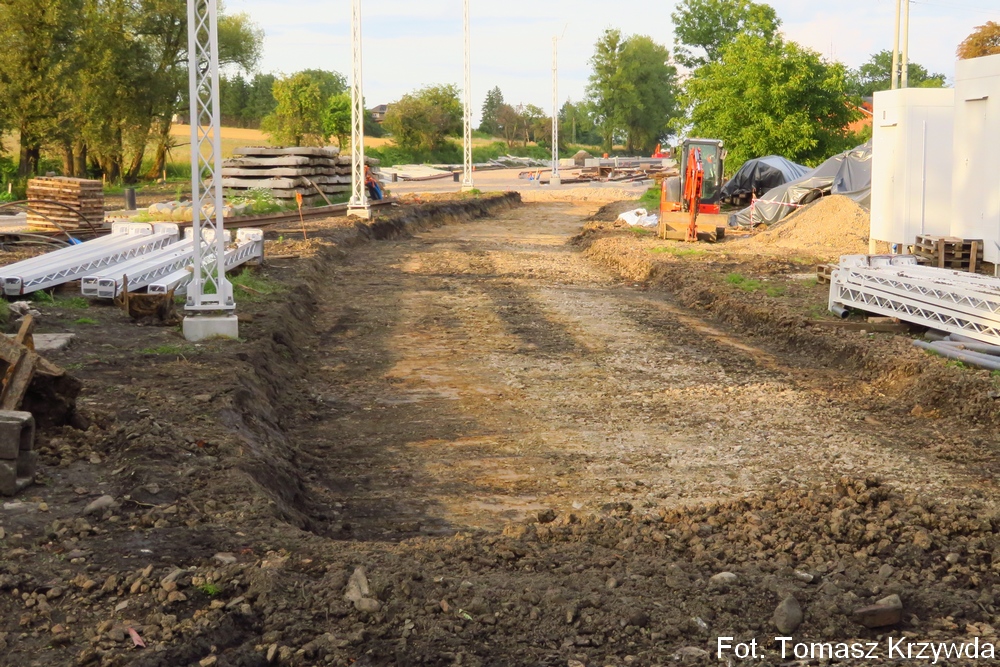

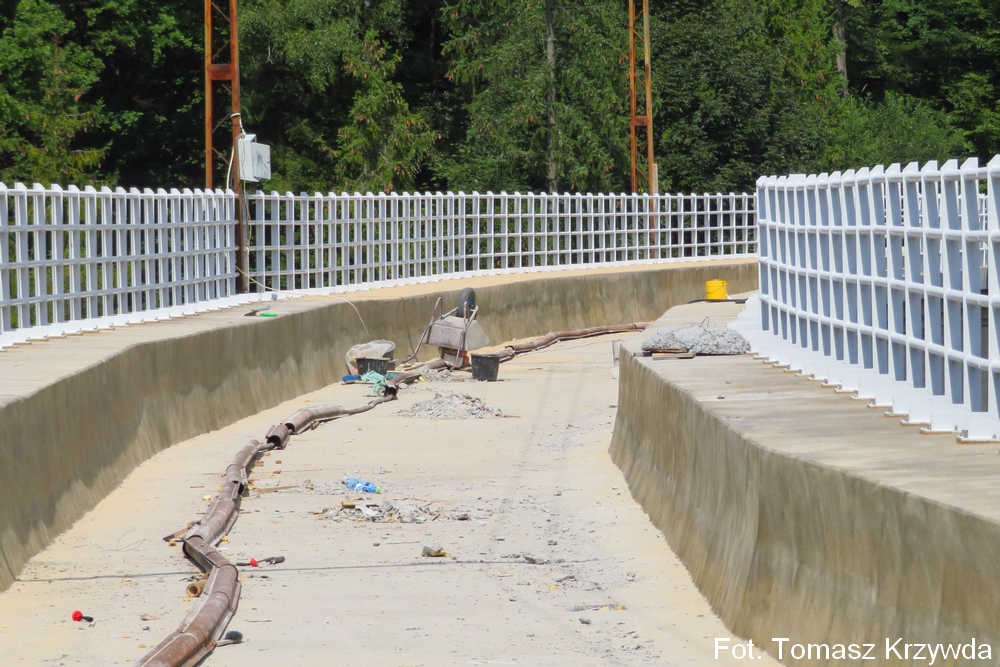

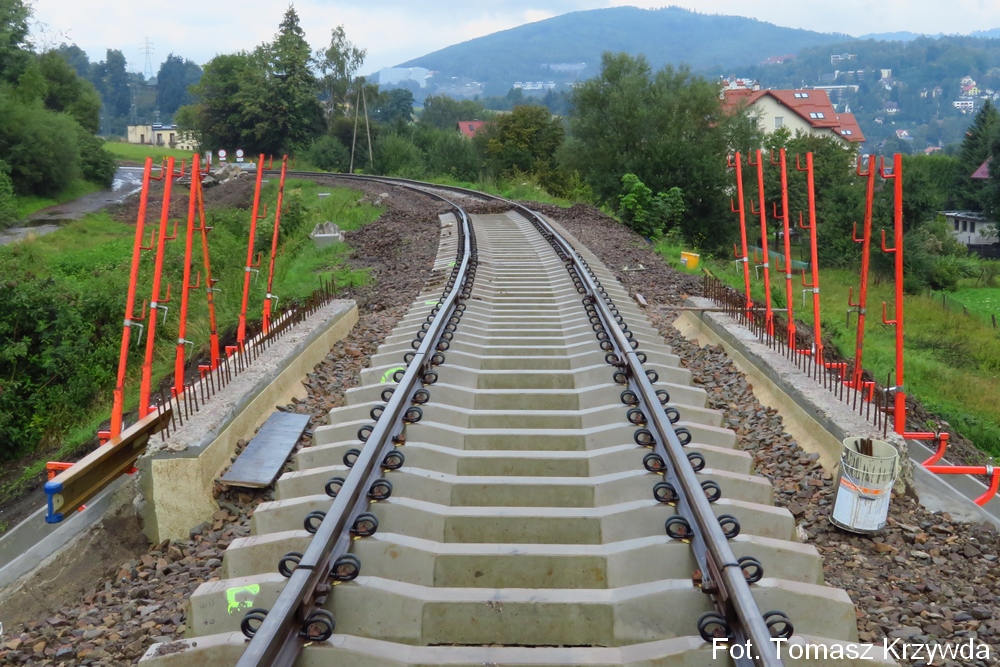

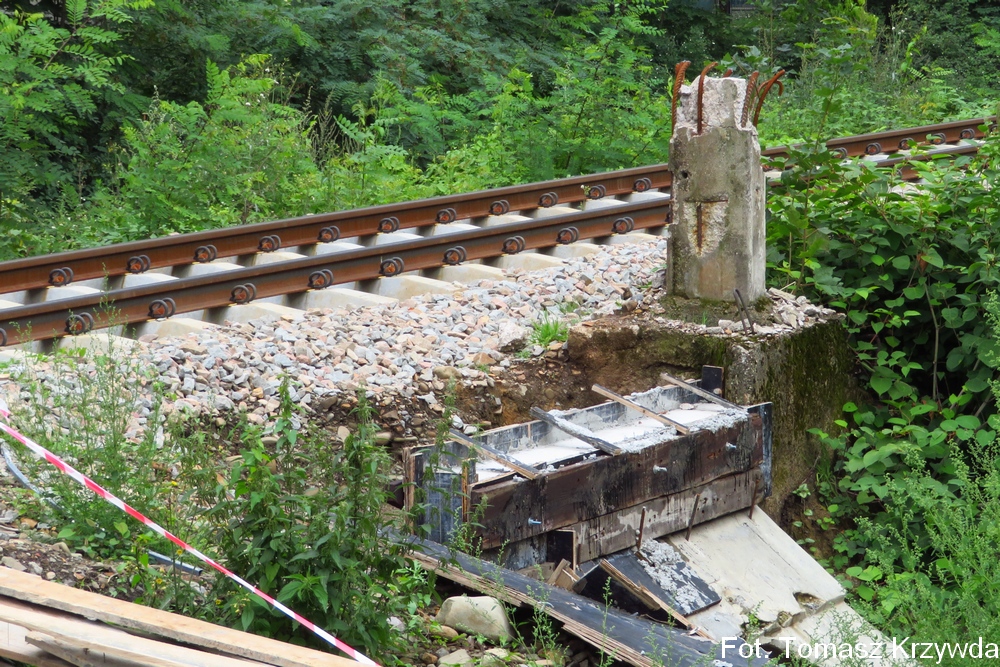

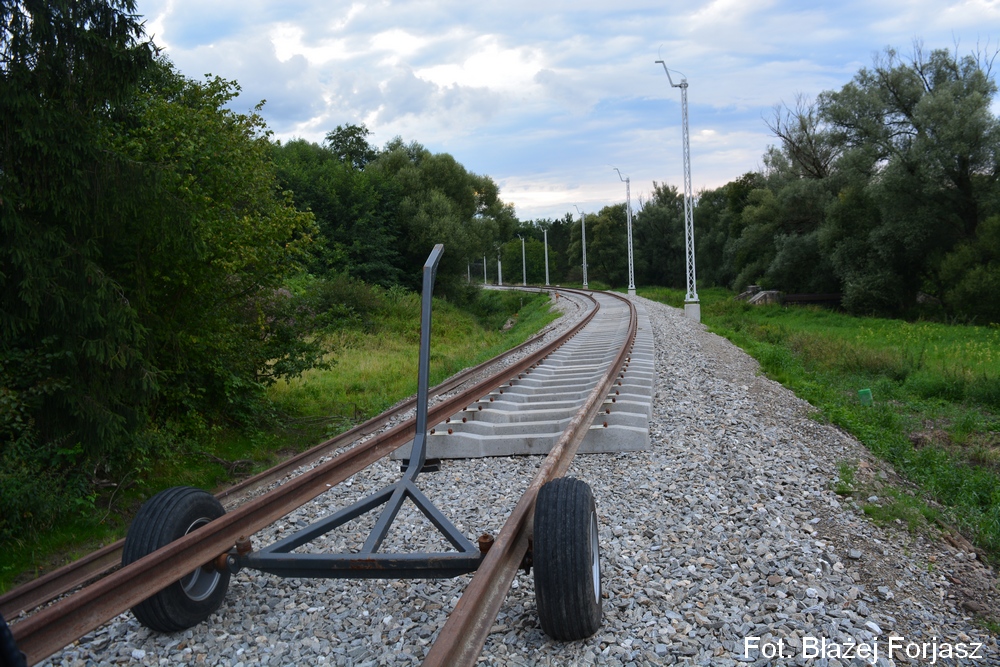

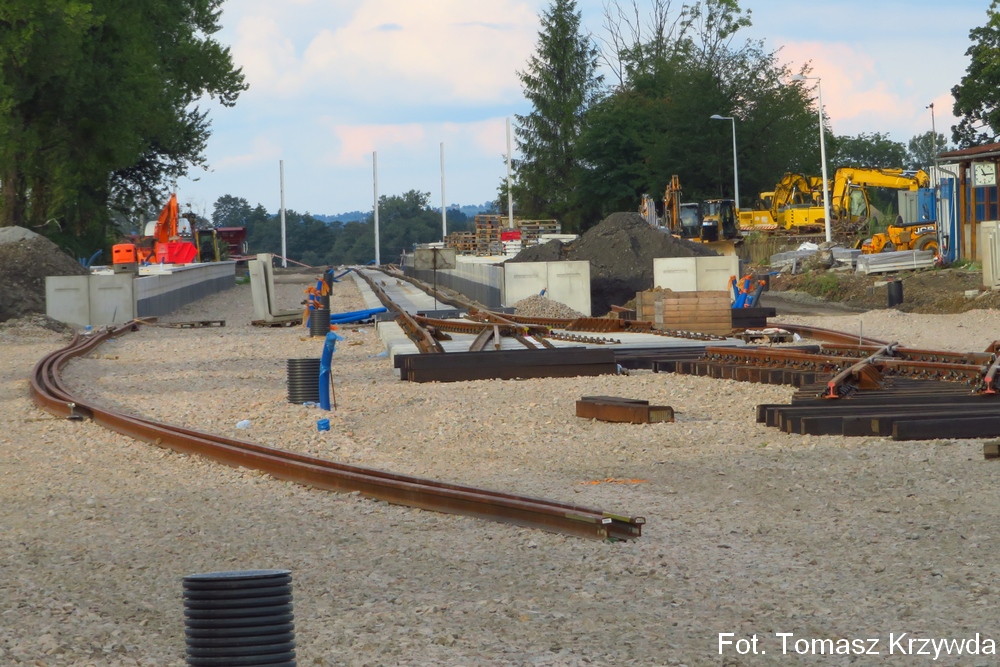

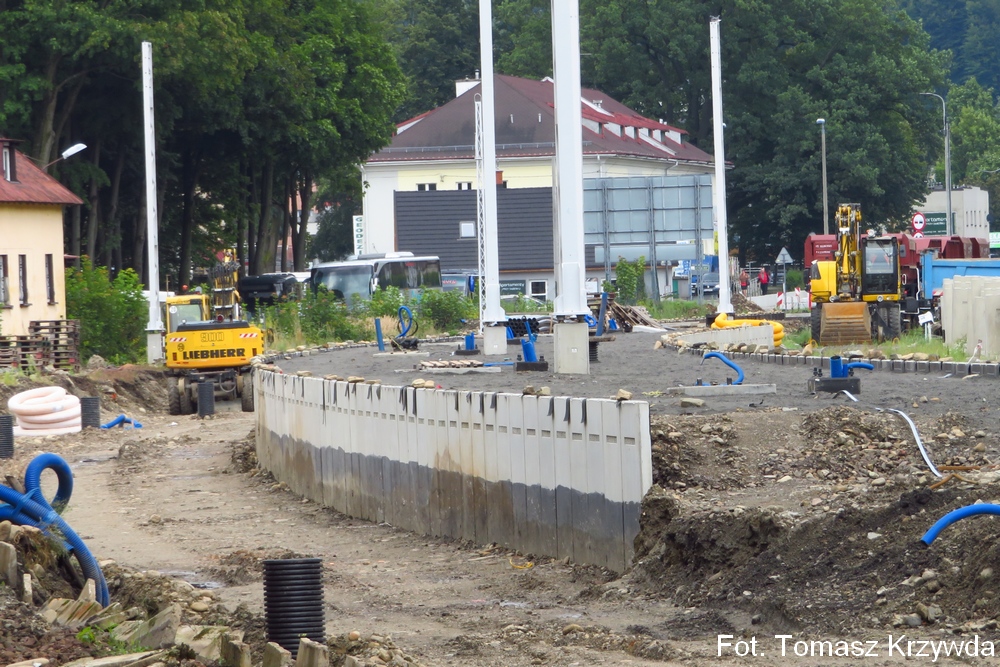

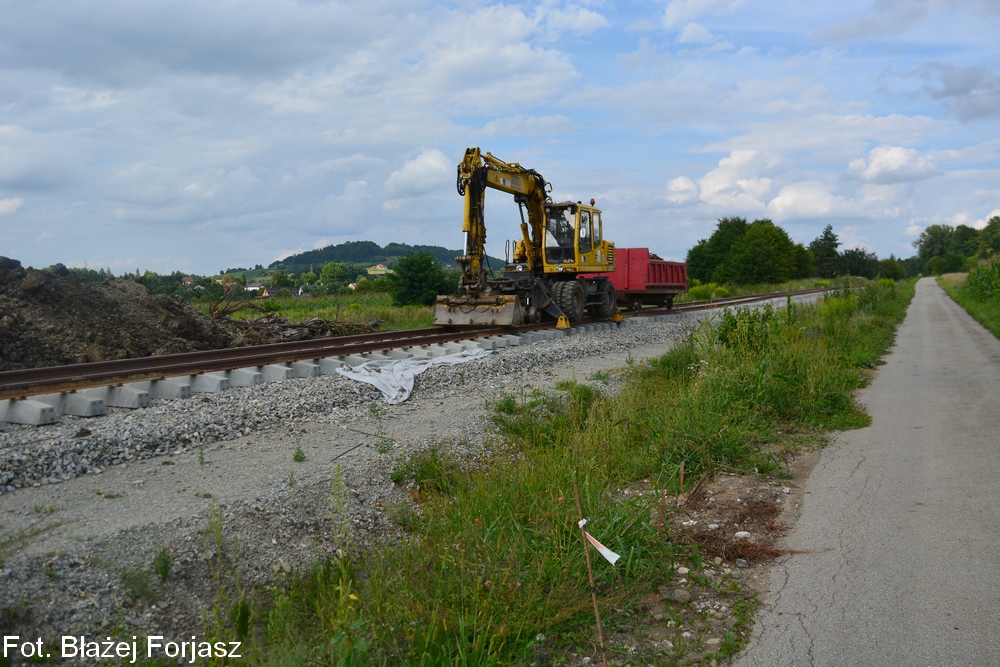

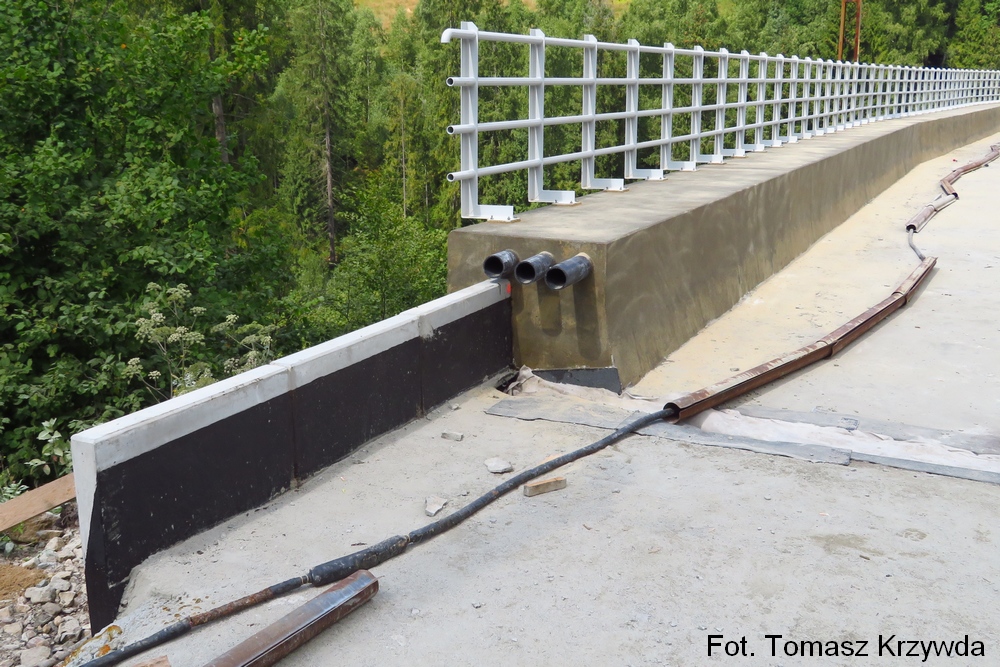

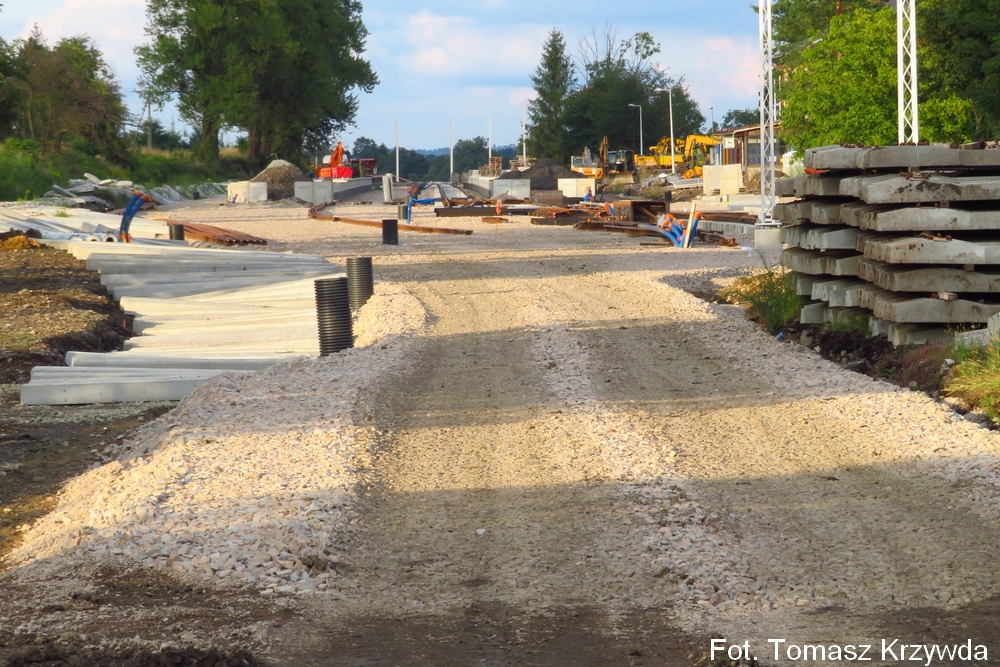

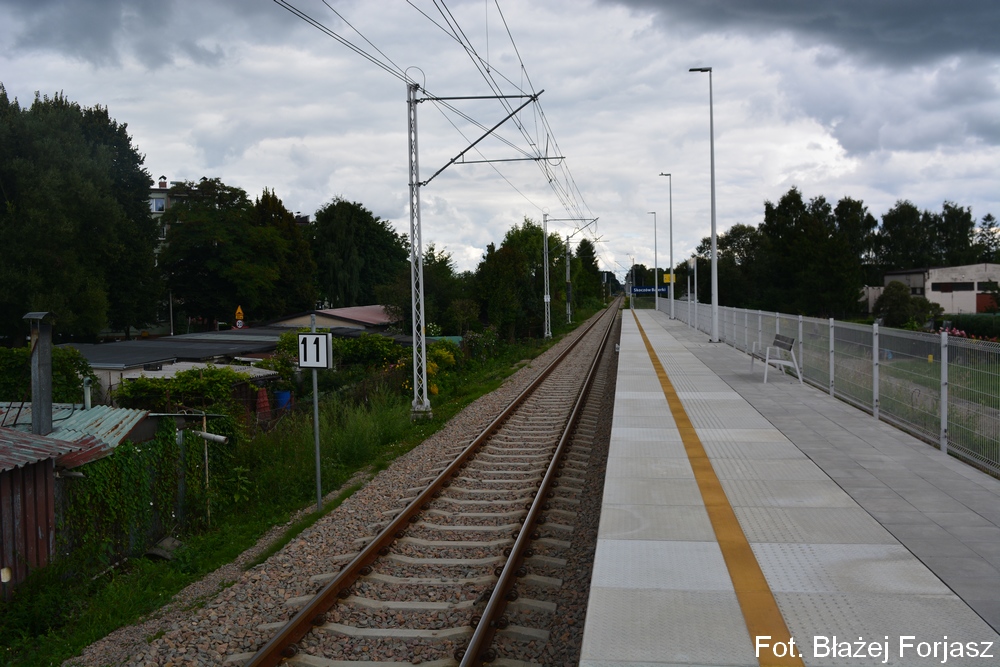

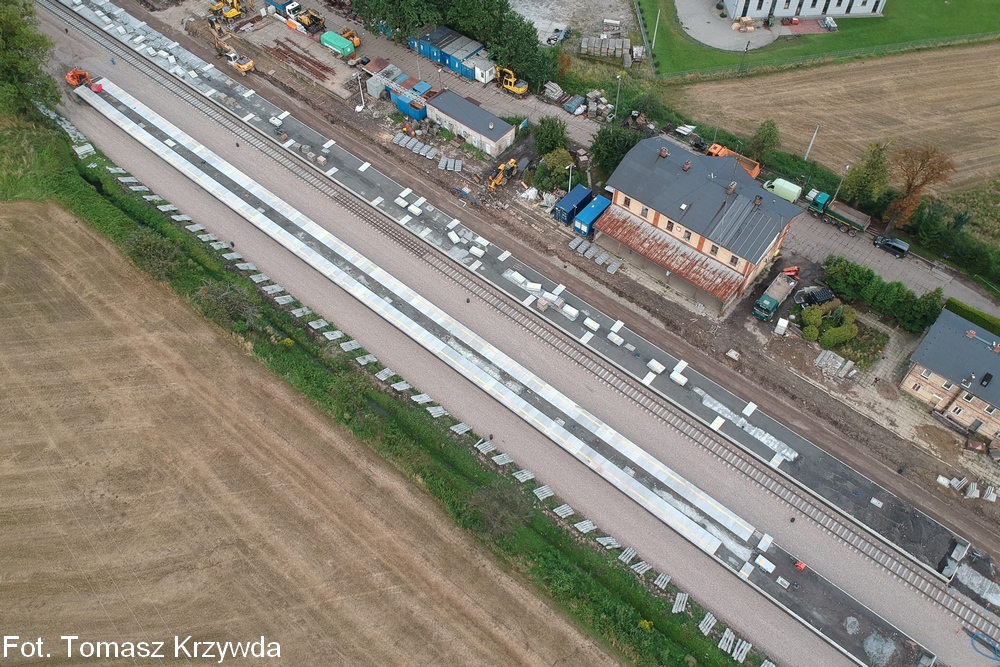

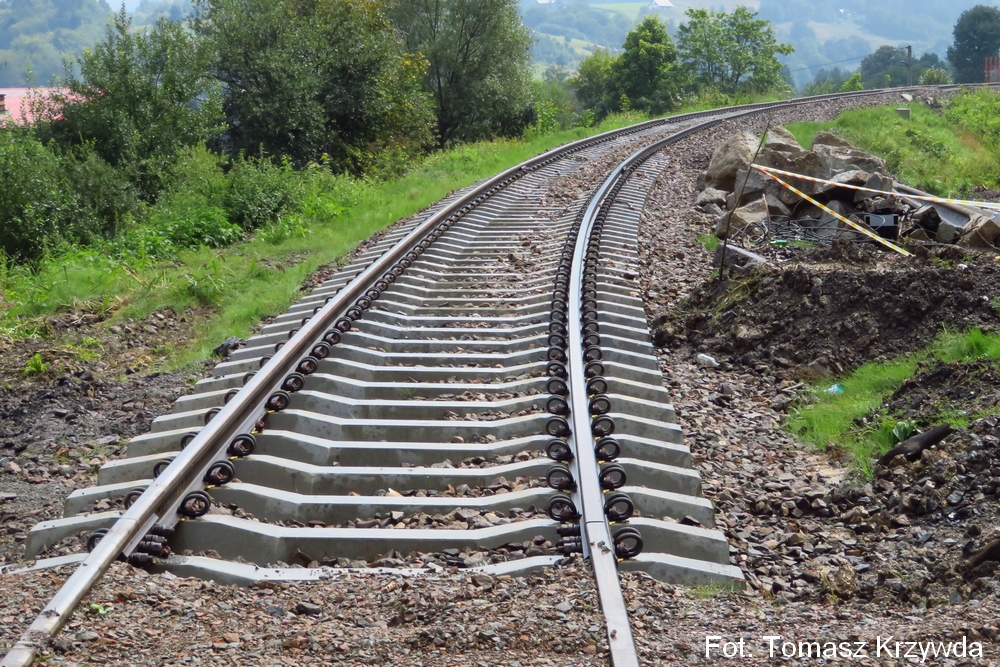

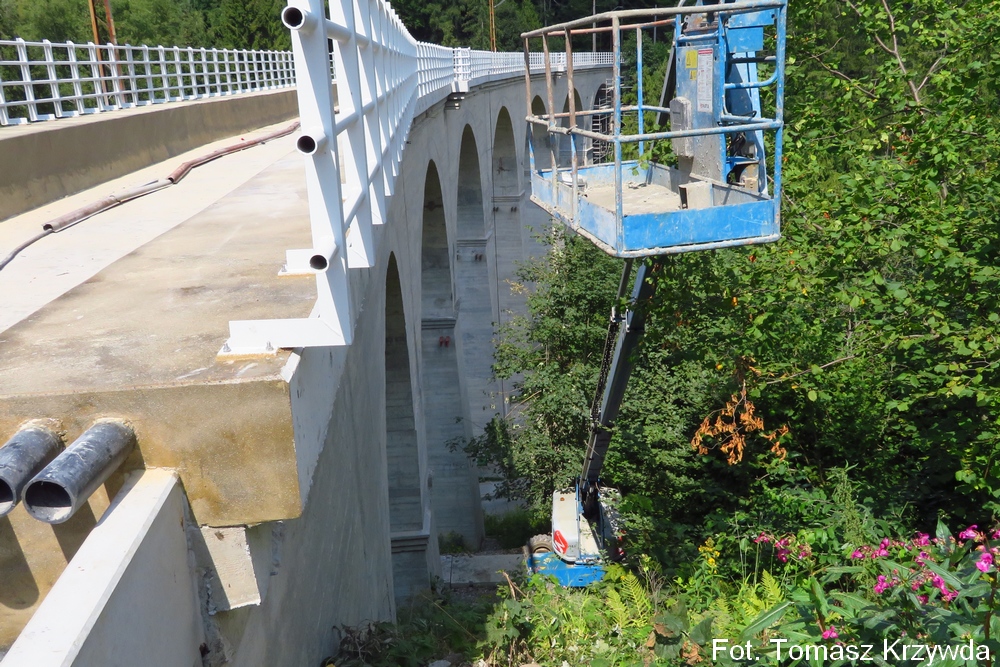

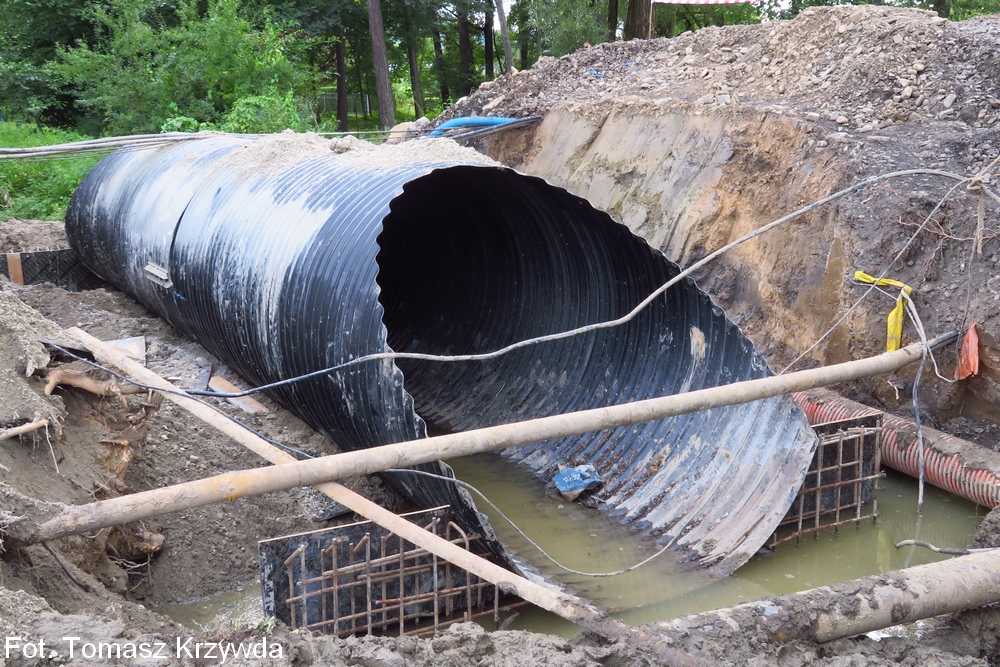

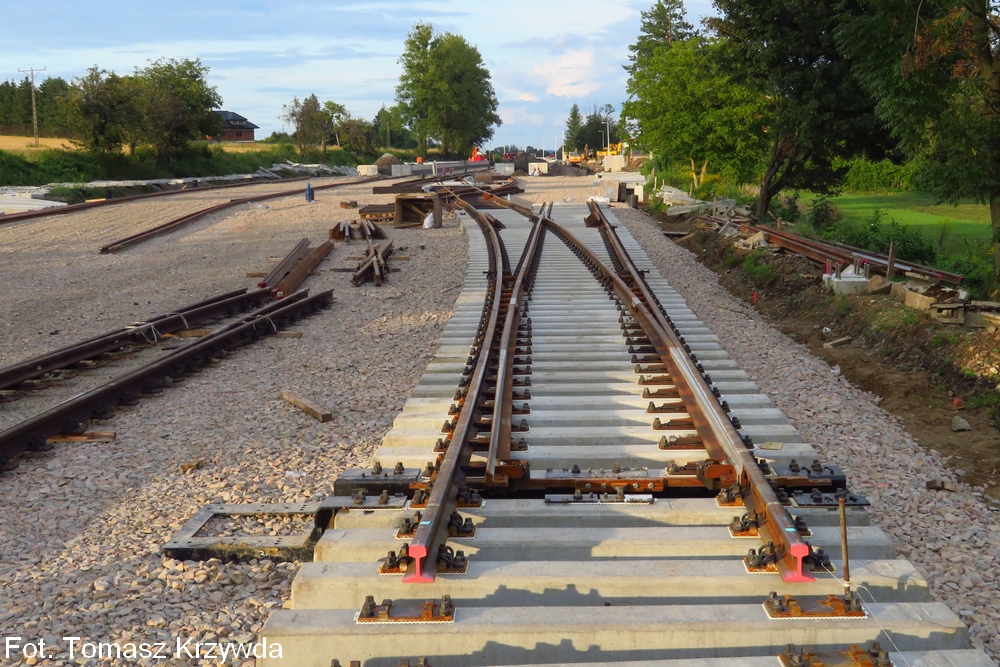

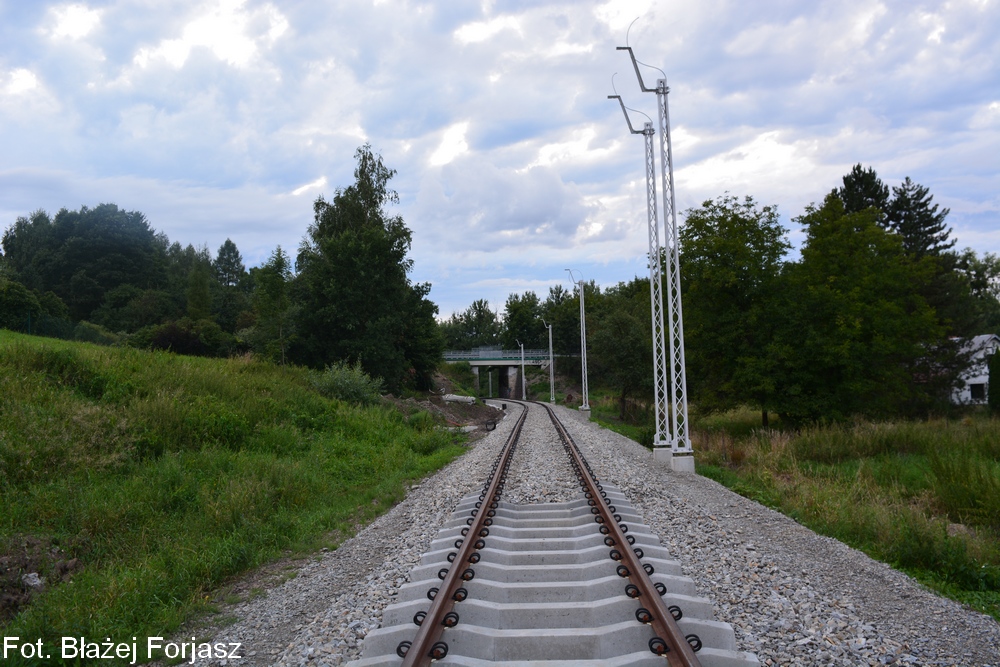

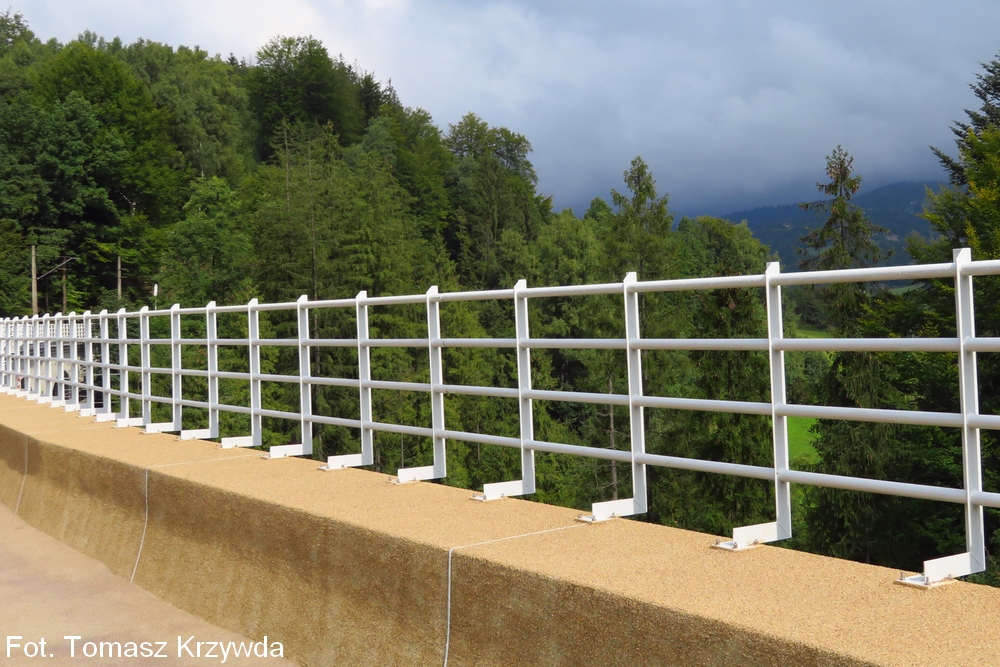

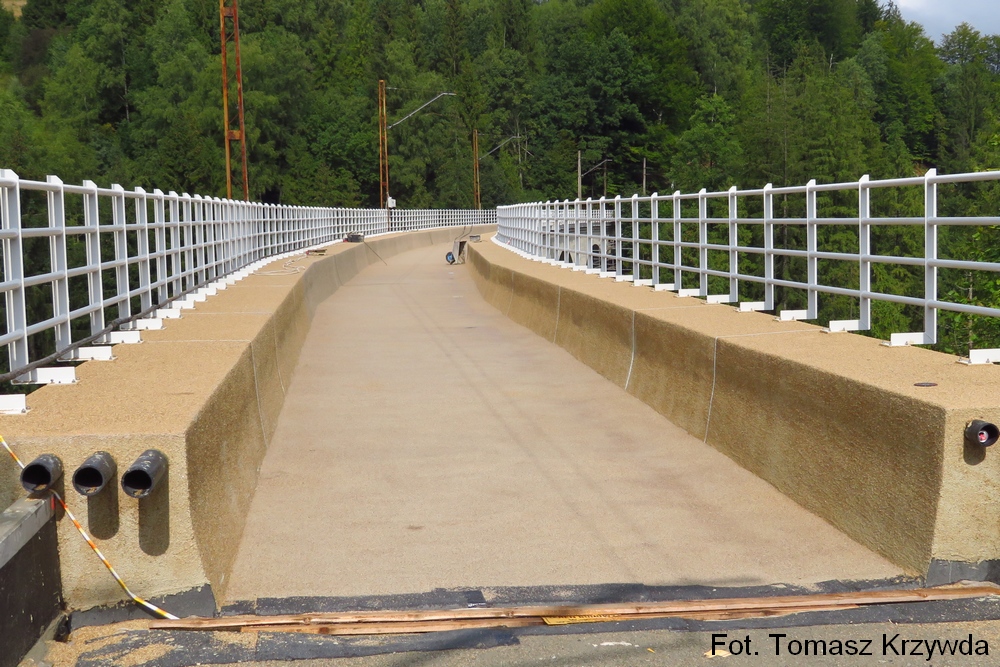

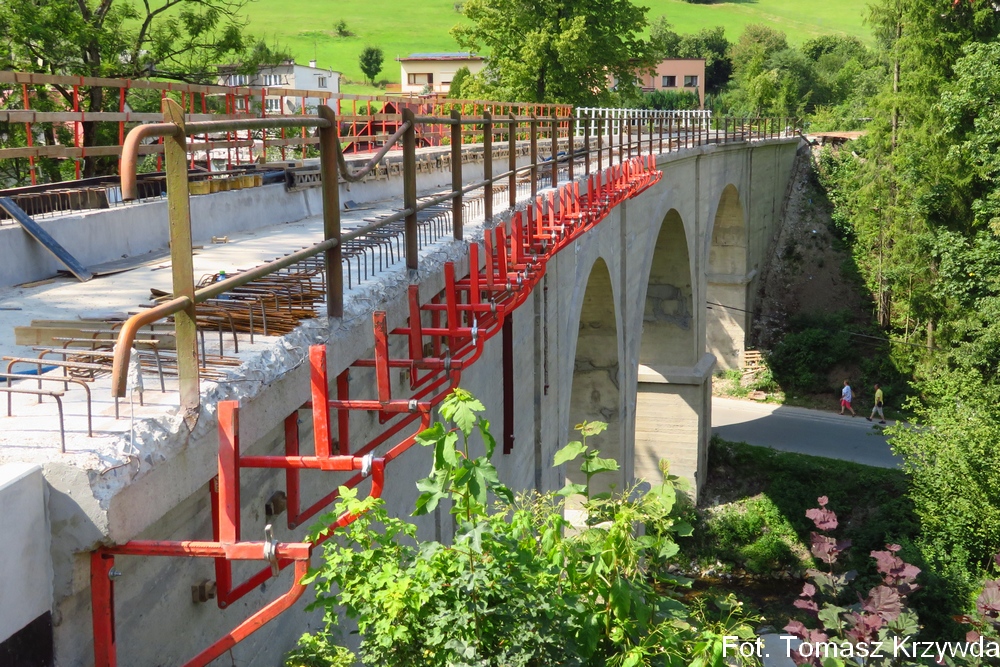

Rozpoczęto podbijanie torowiska na szlaku Skoczów - Goleszów i budowę przystanku Ustroń Brzegi. Kontynuowano przebudowę stacji Goleszów, Ustroń, Wisła Uzdrowisko oraz prace na obiektach między Skoczowem a Wisłą Łabajowem. Prace wykonała firma Trakcja S.A. wraz z podwykonawcami (m.in. GT Contruction).

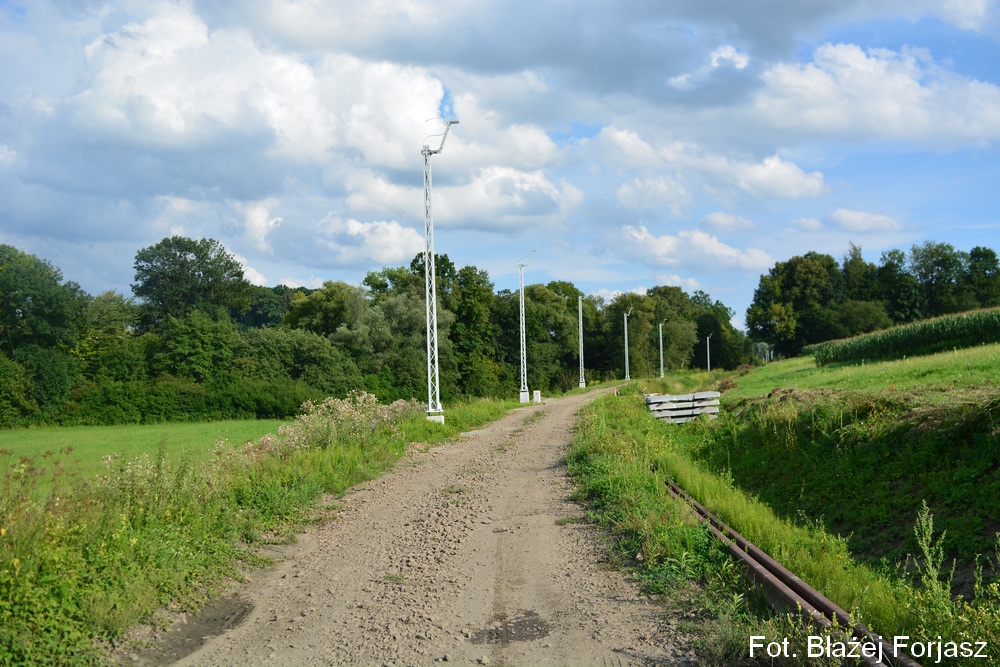

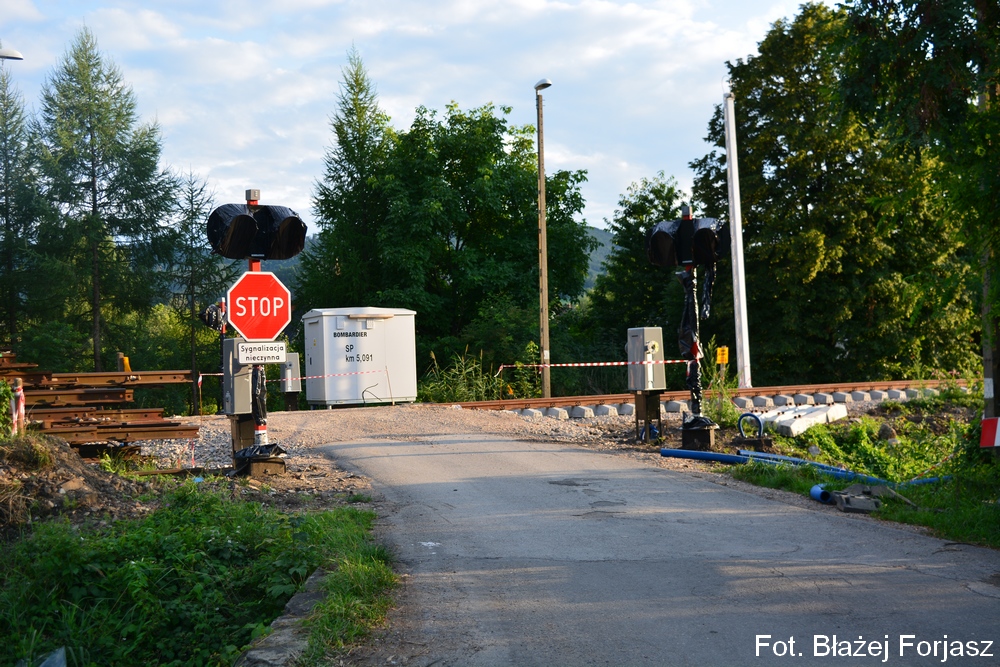

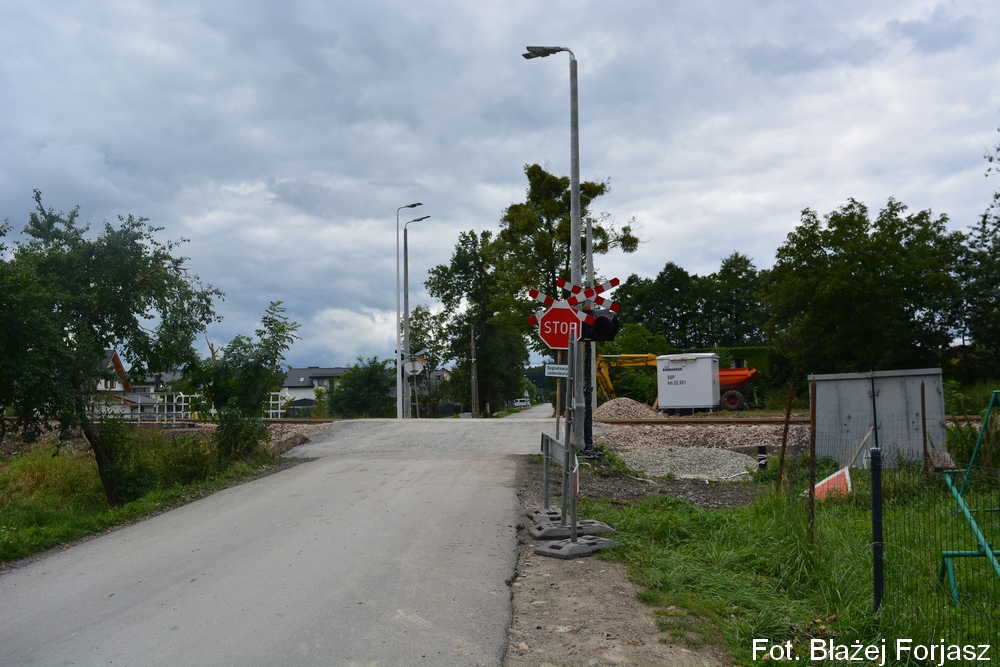

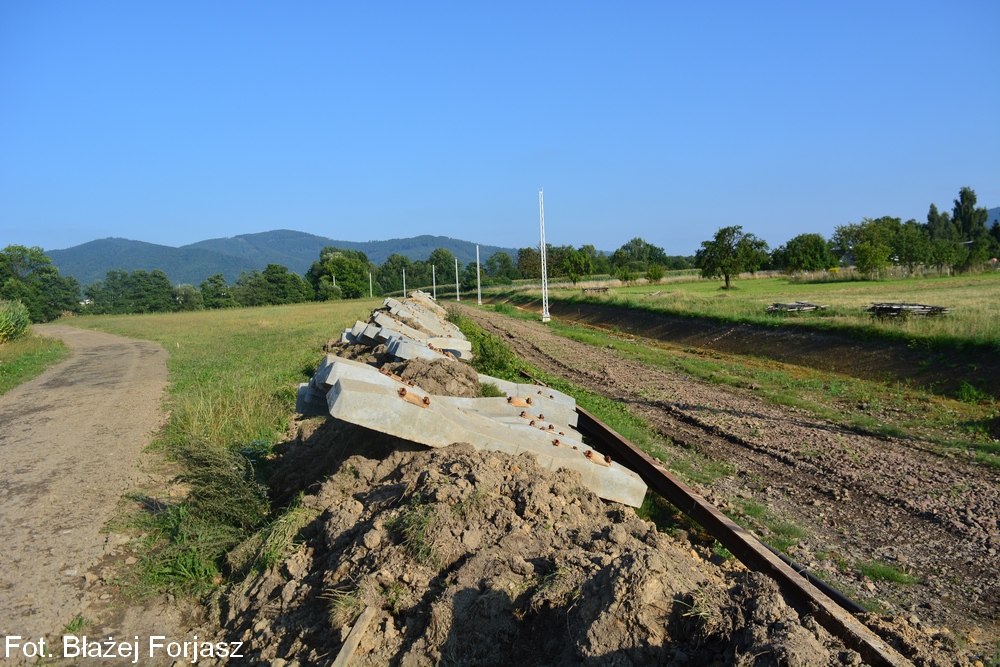

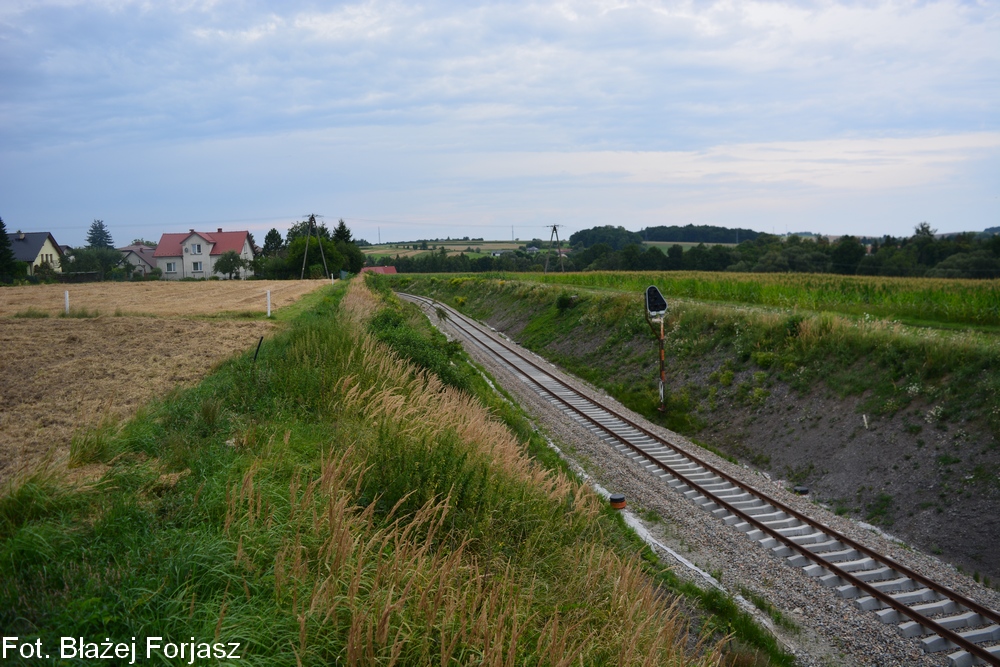

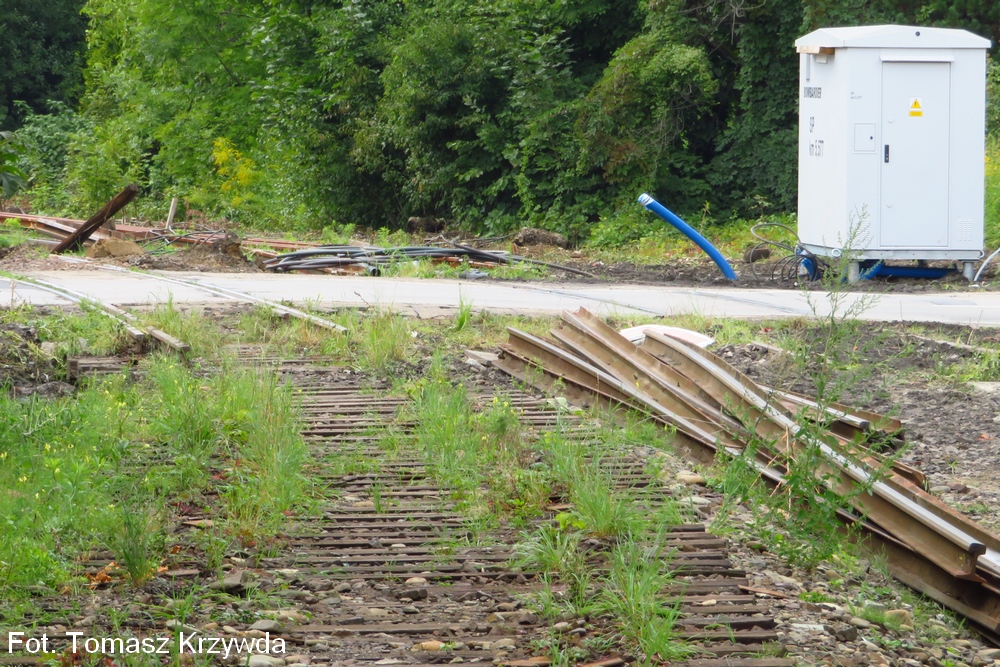

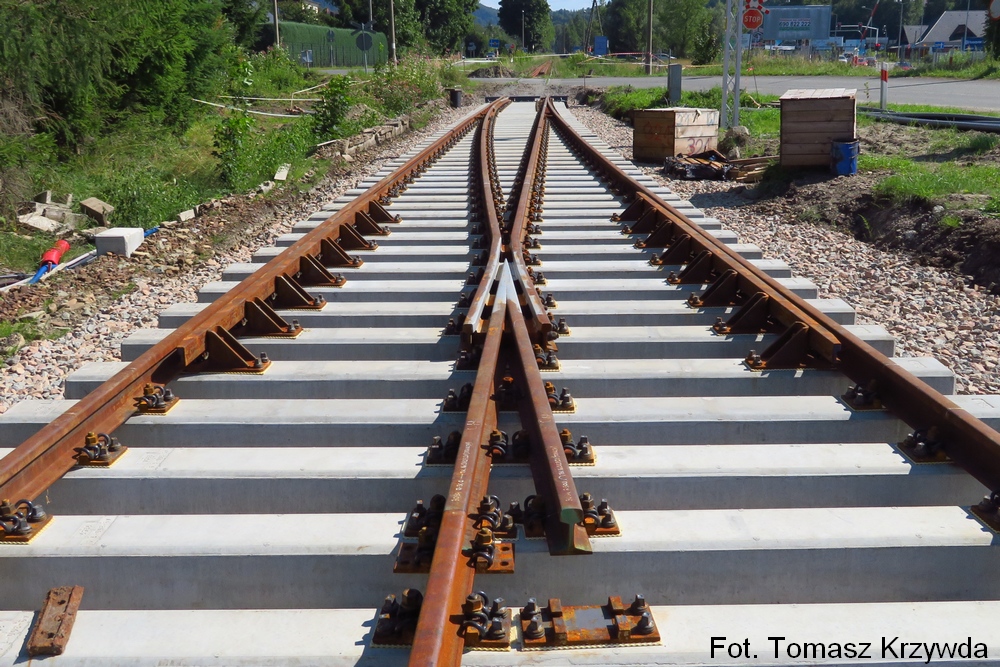

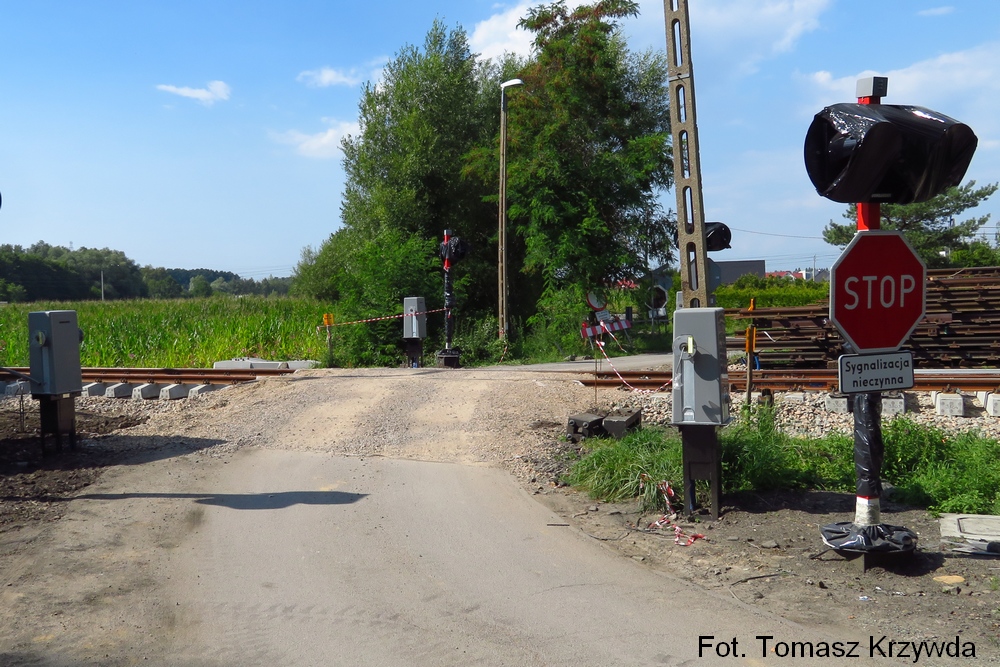

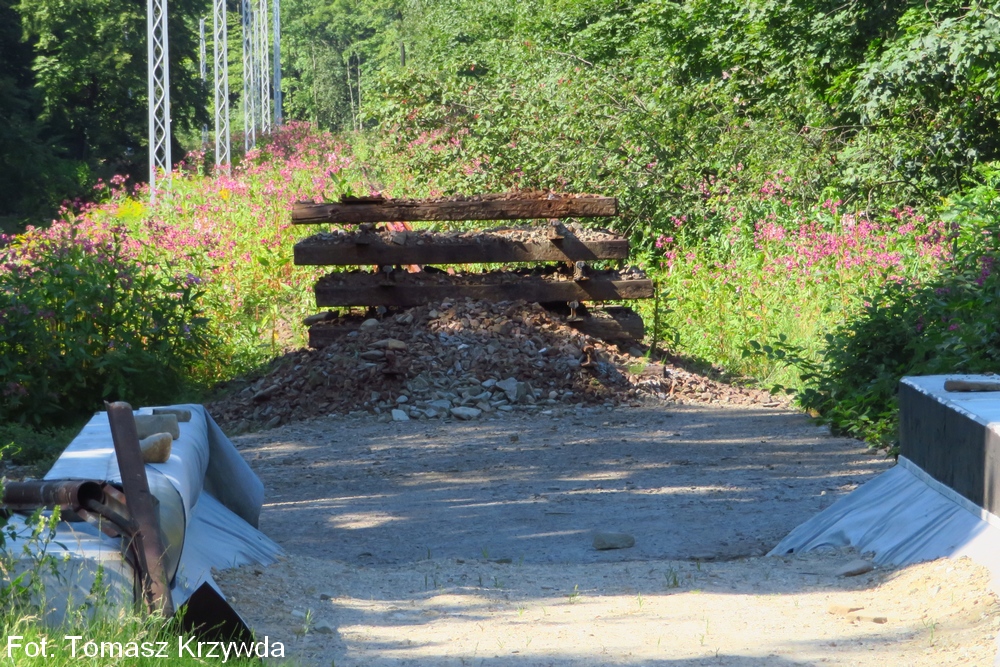

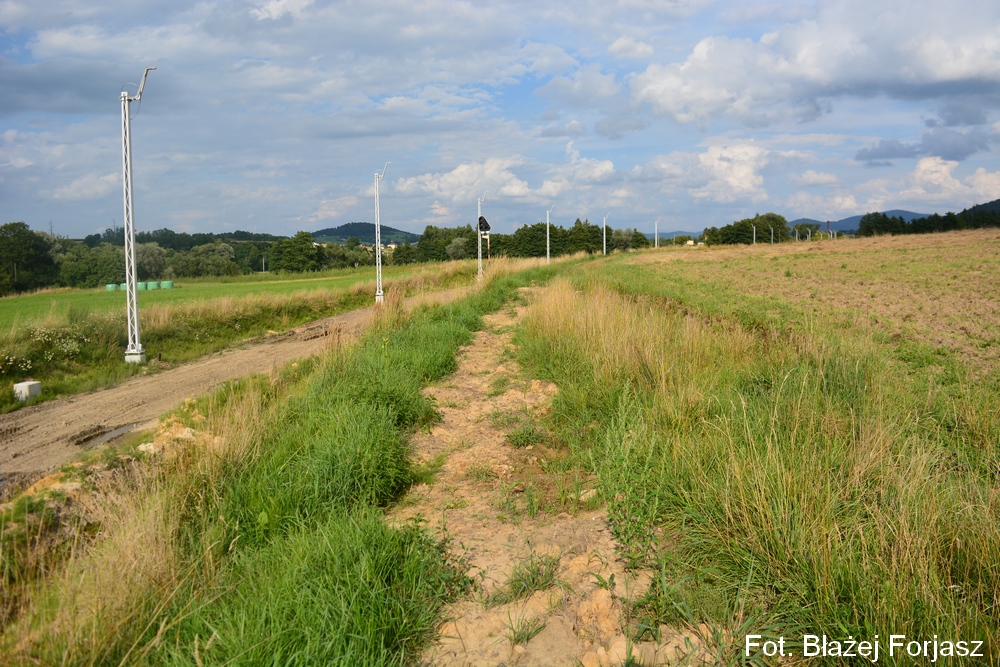

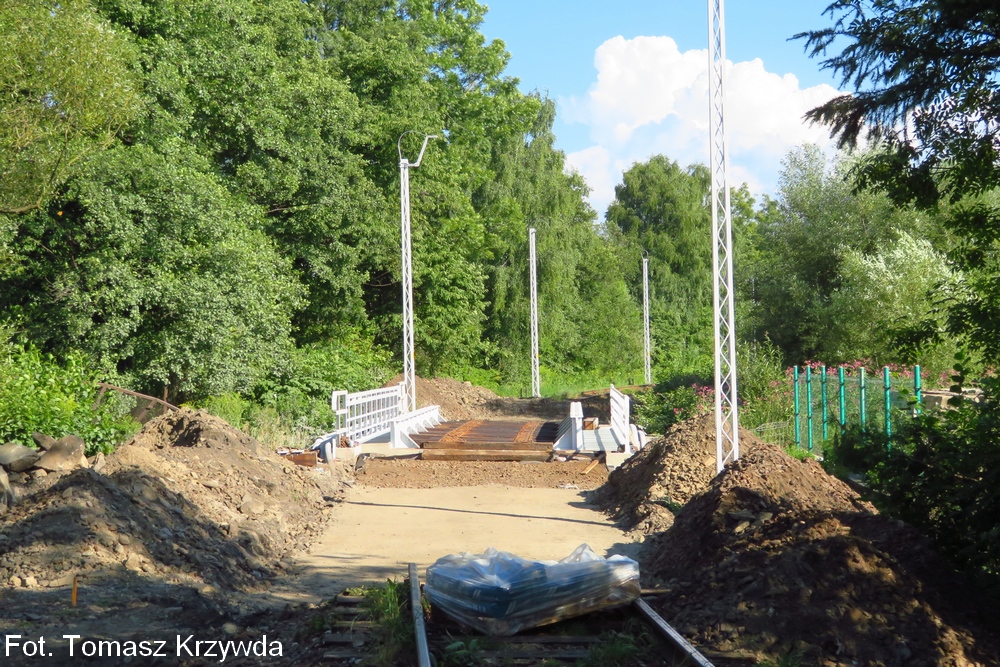

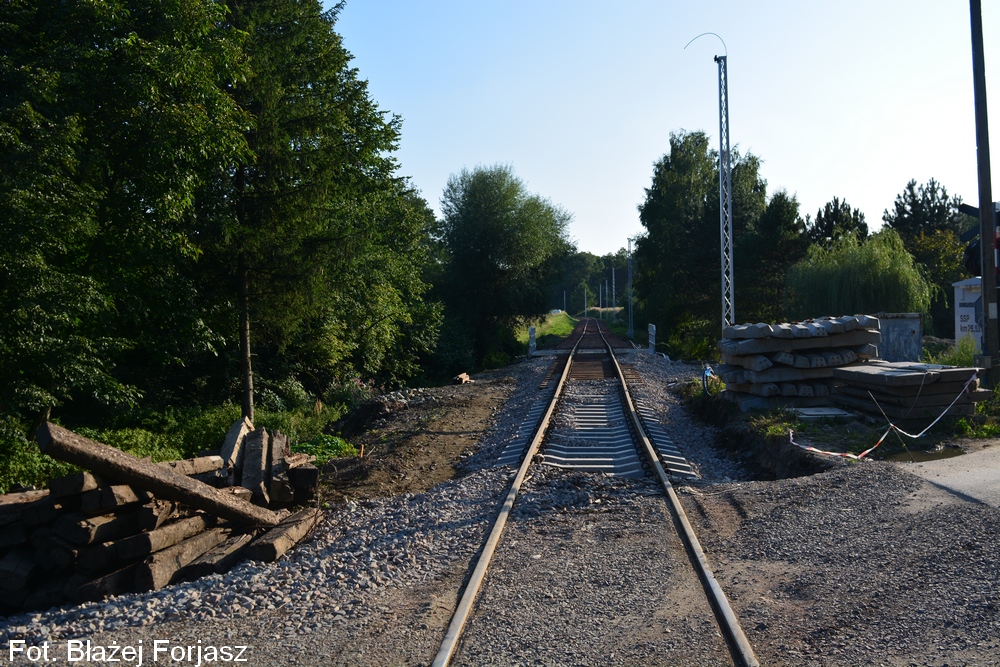

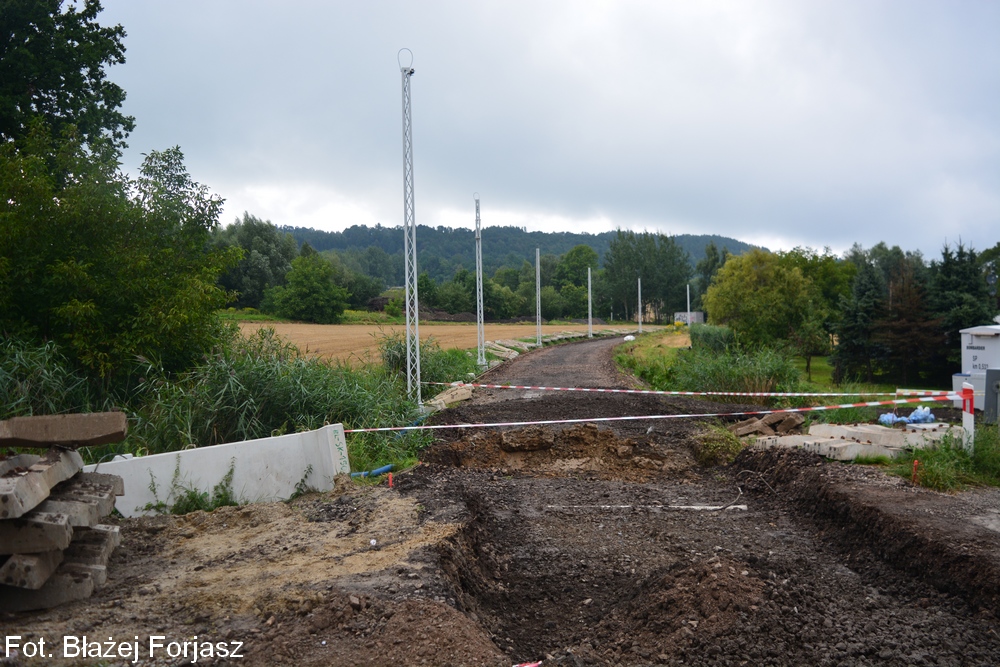

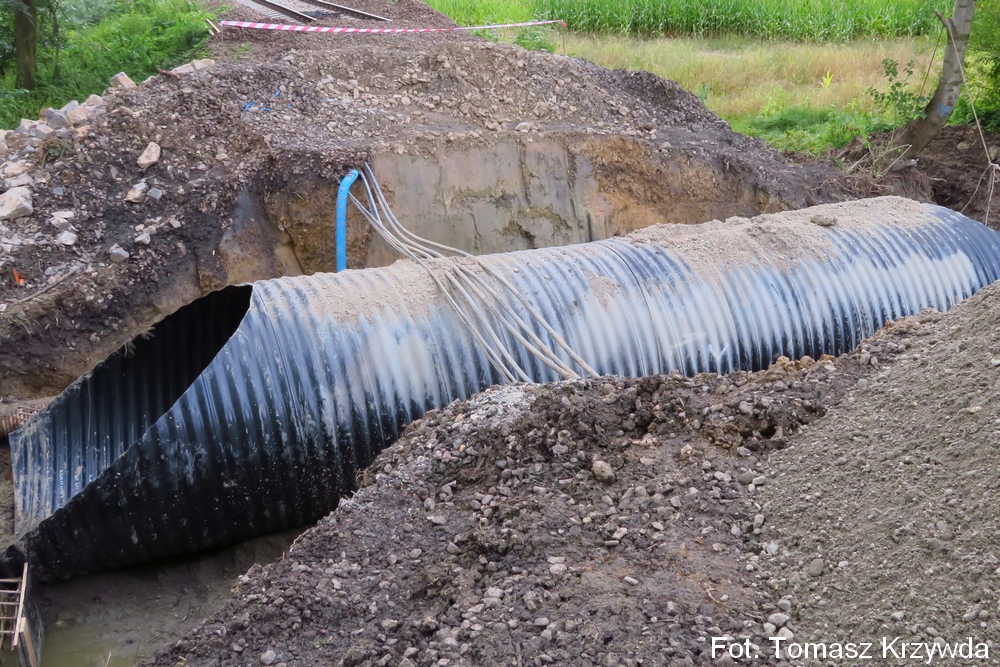

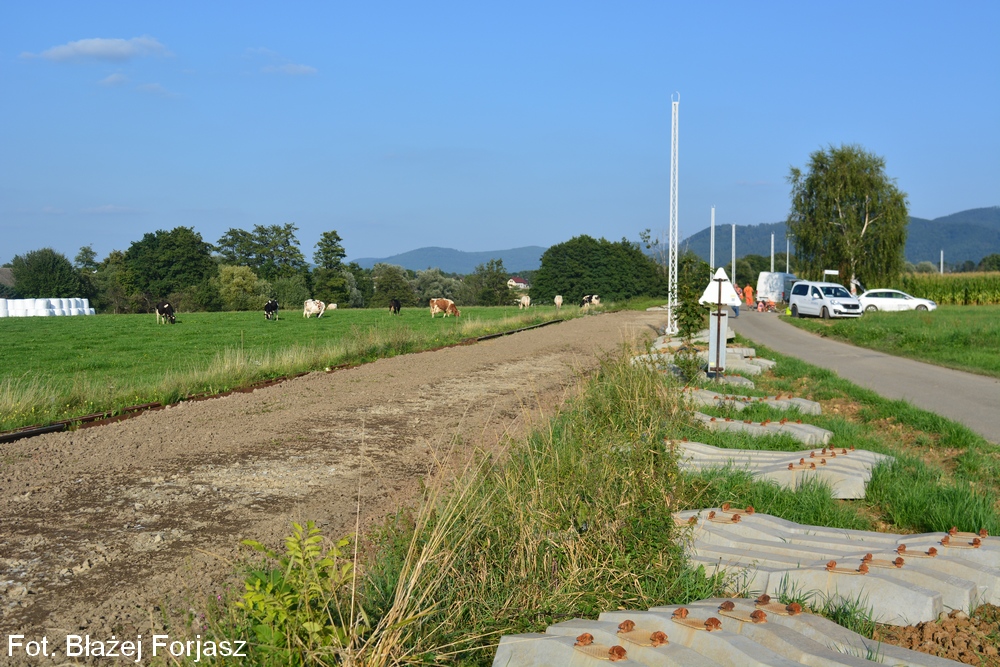

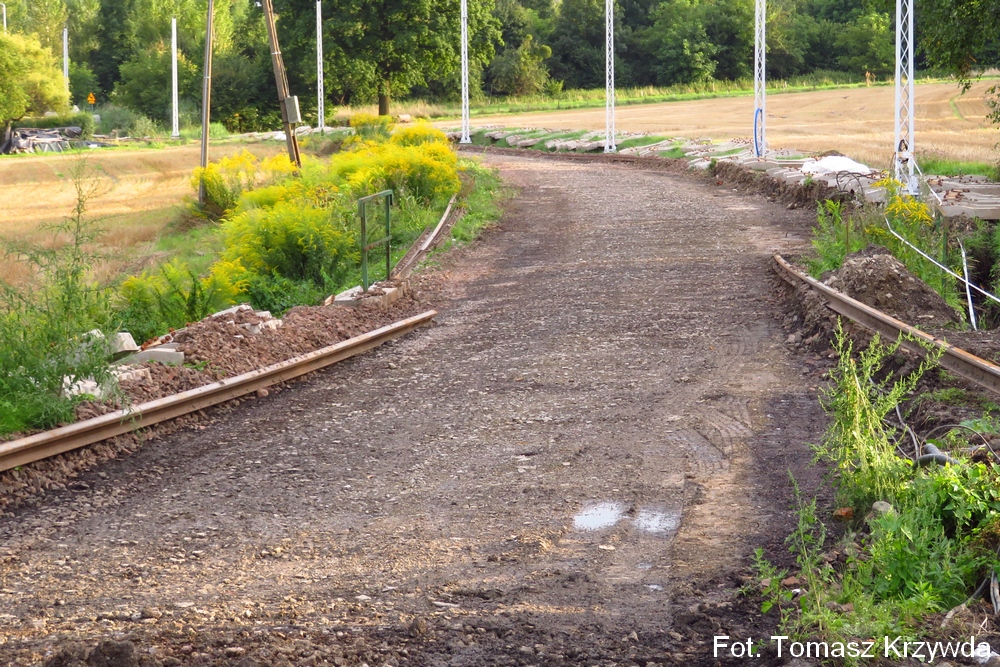

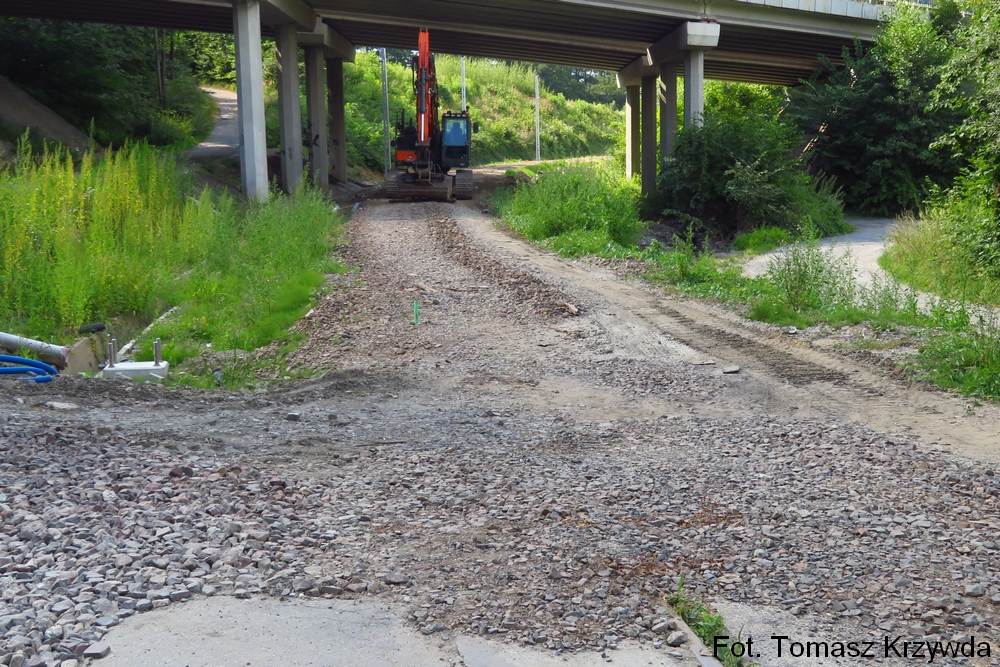

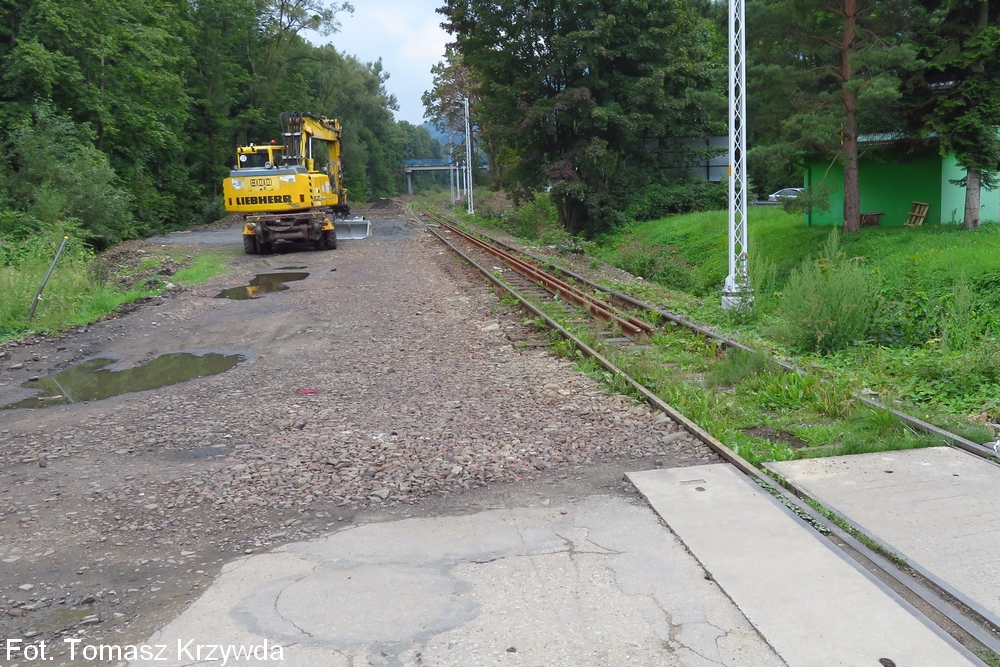

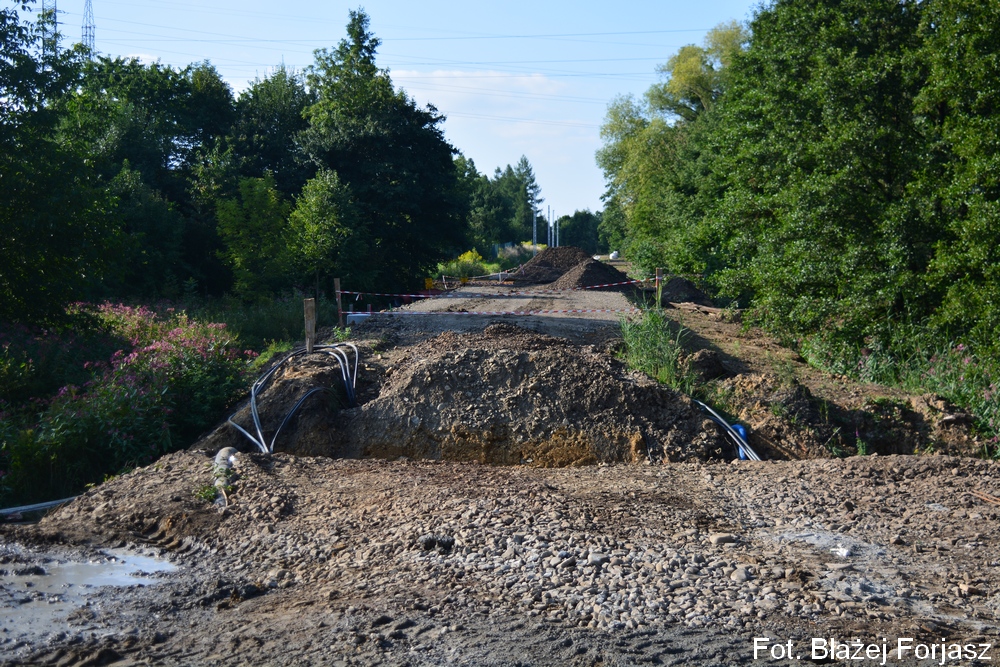

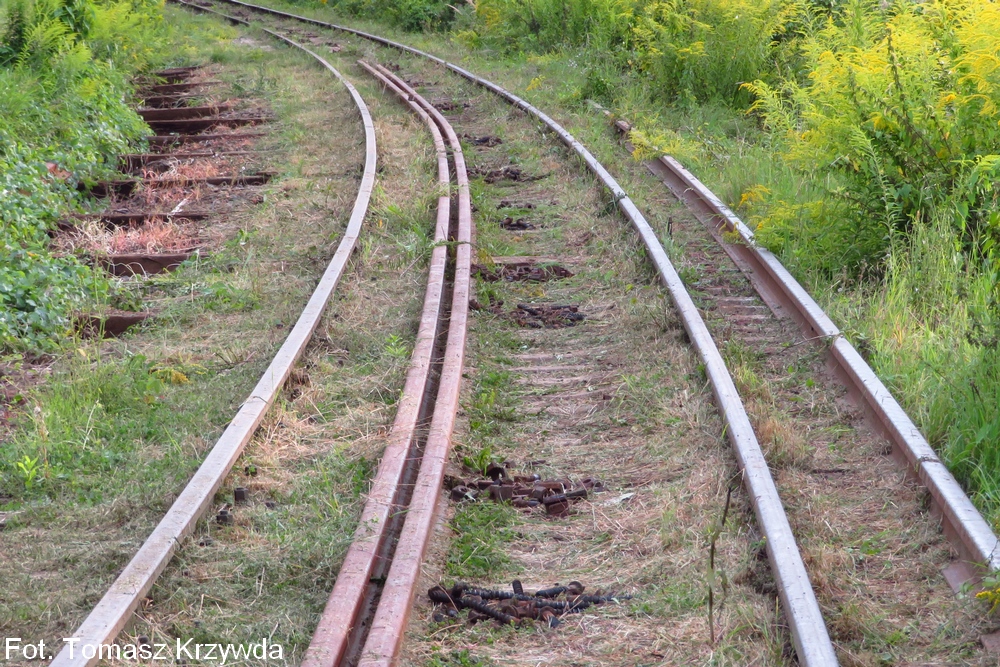

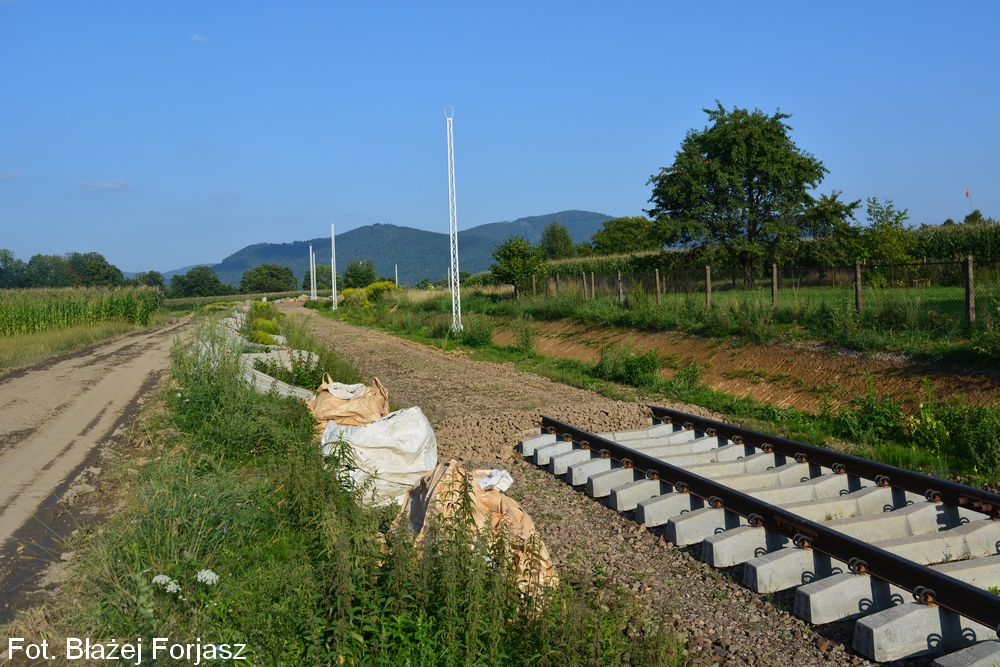

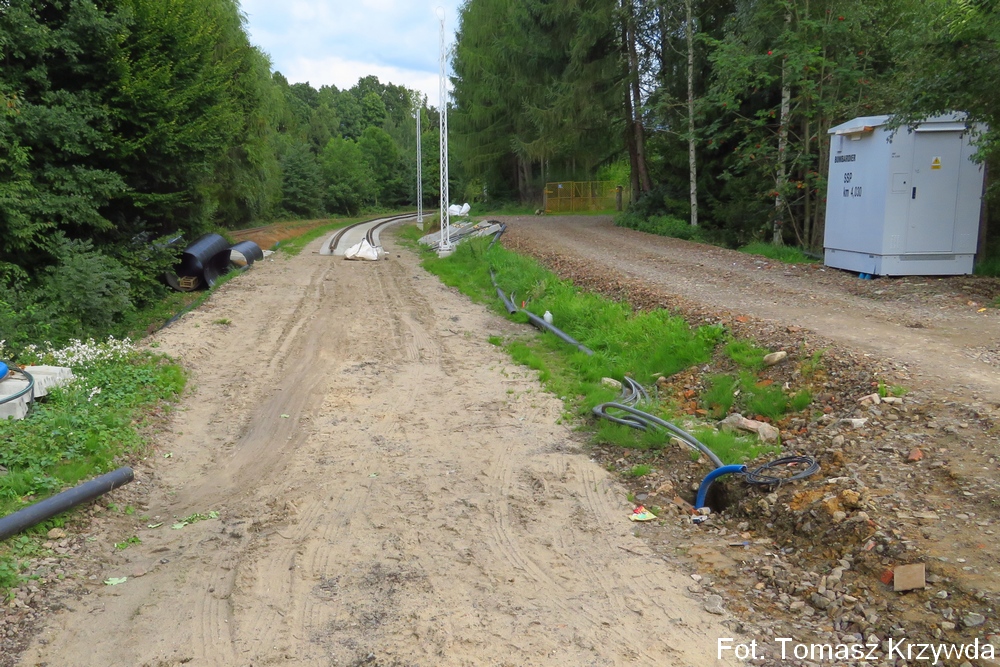

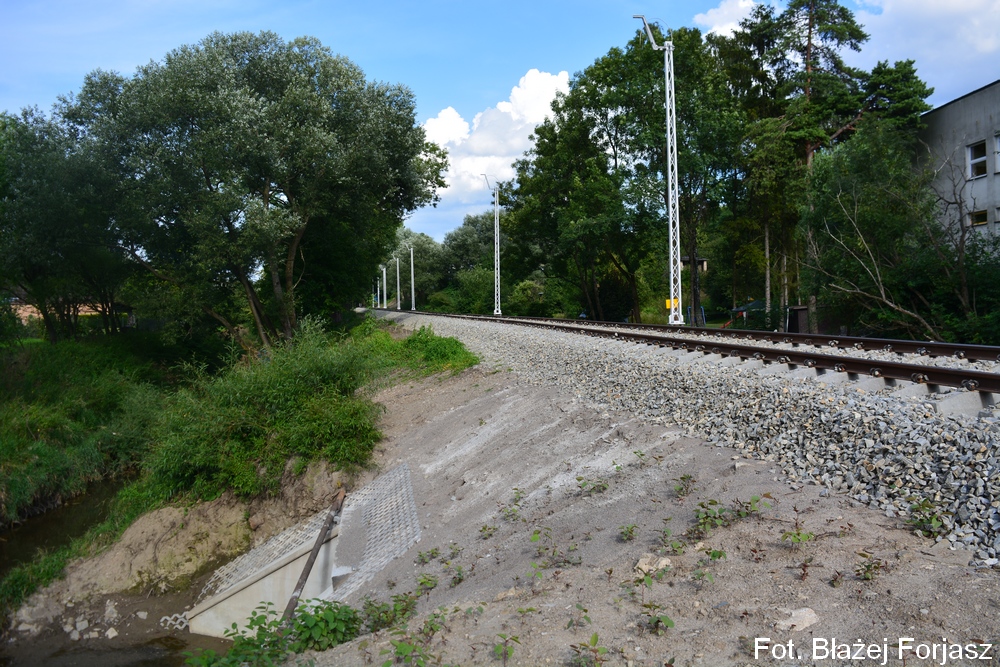

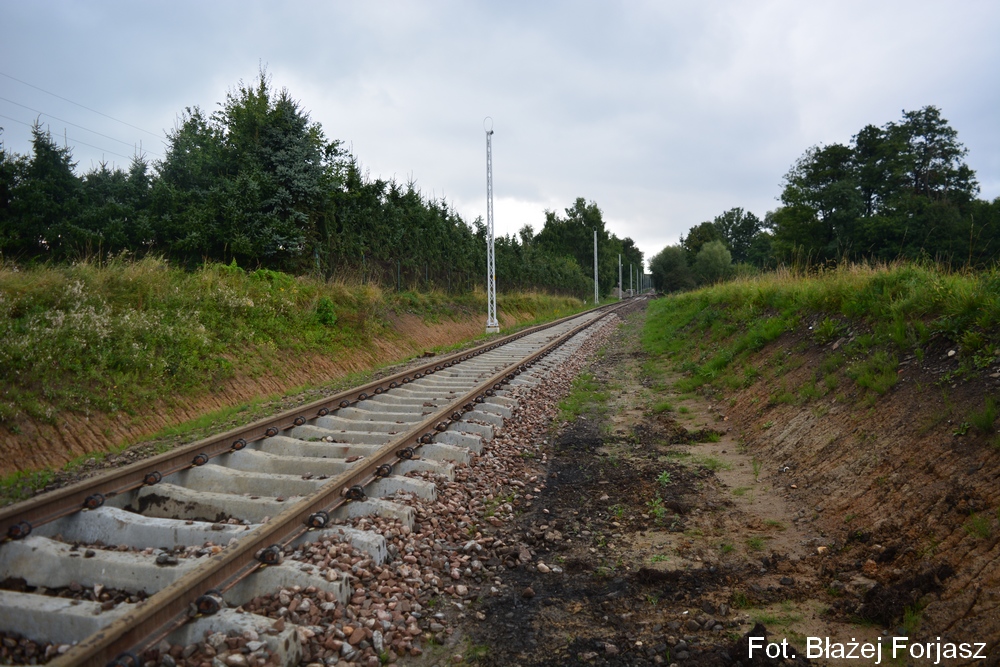

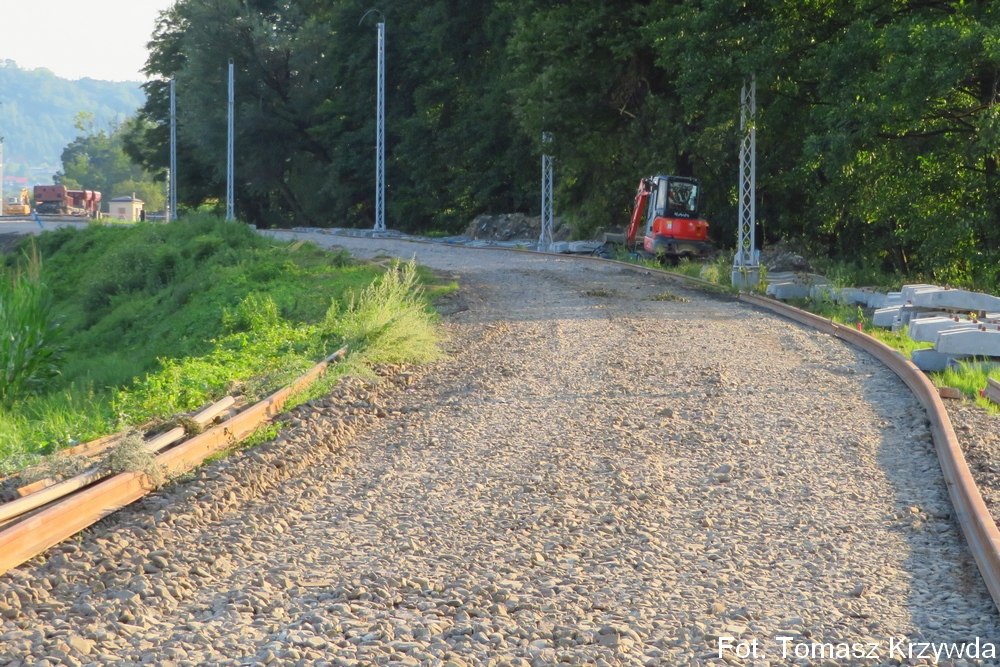

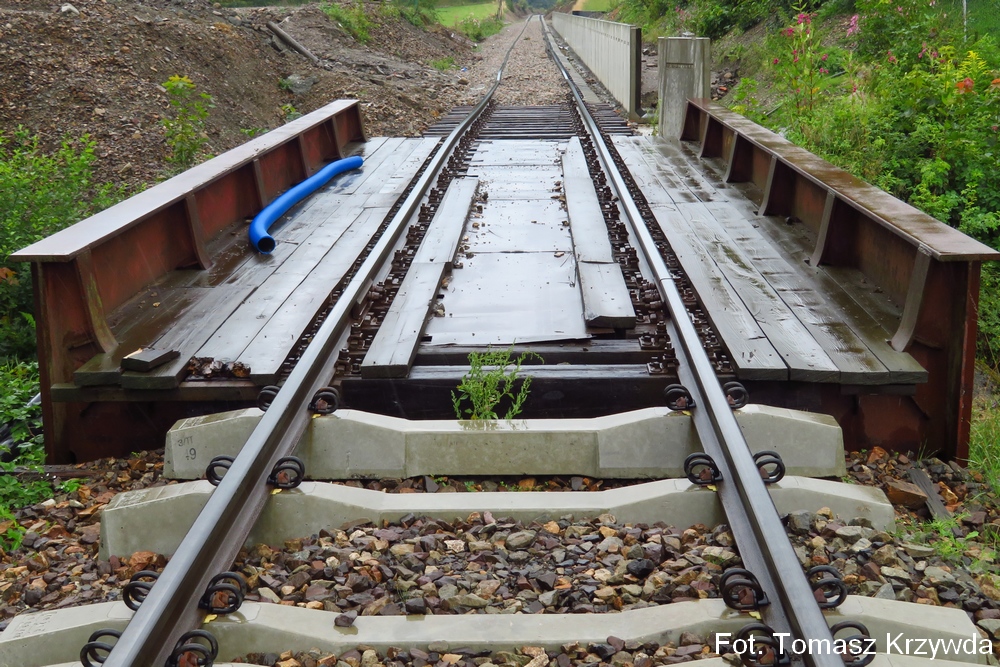

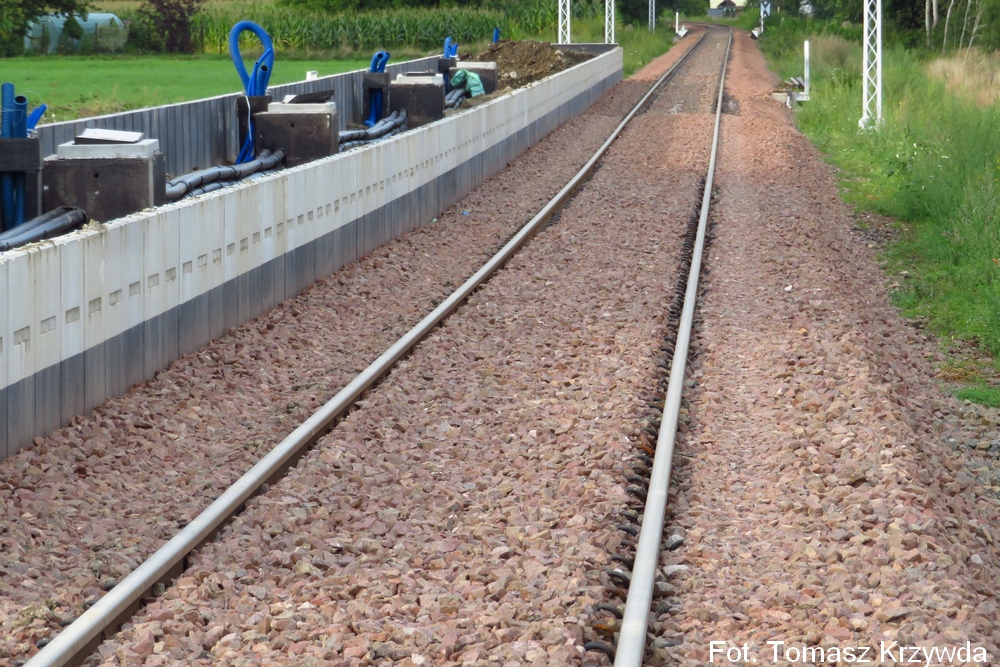

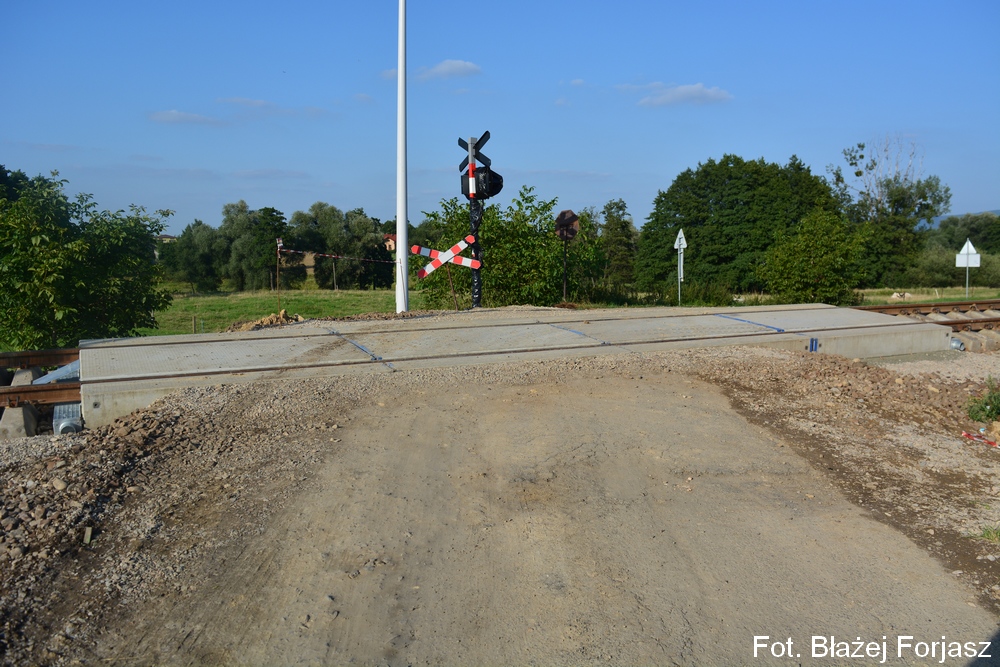

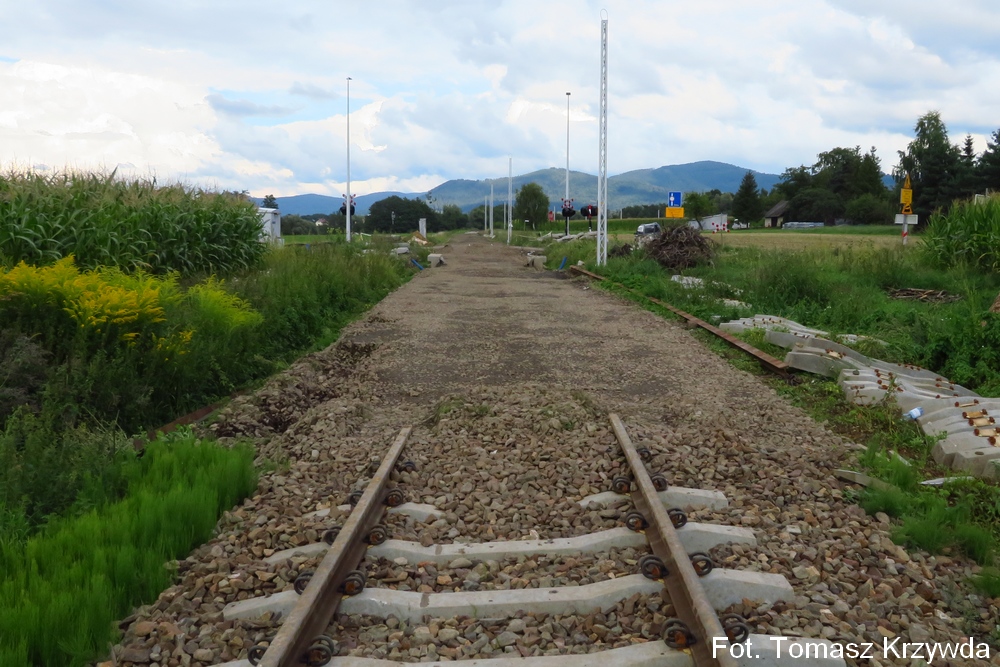

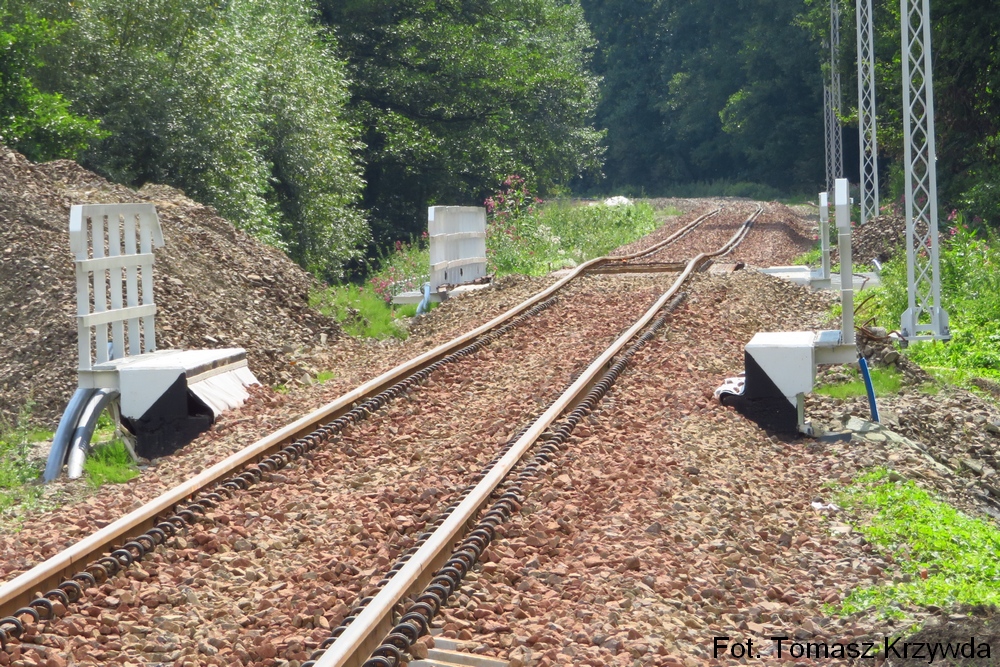

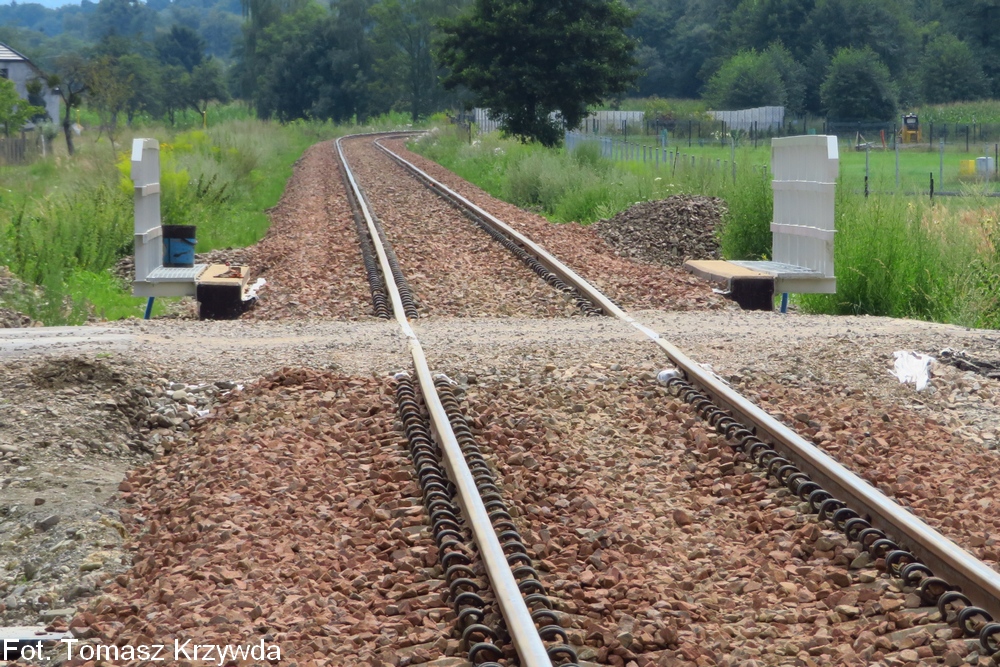

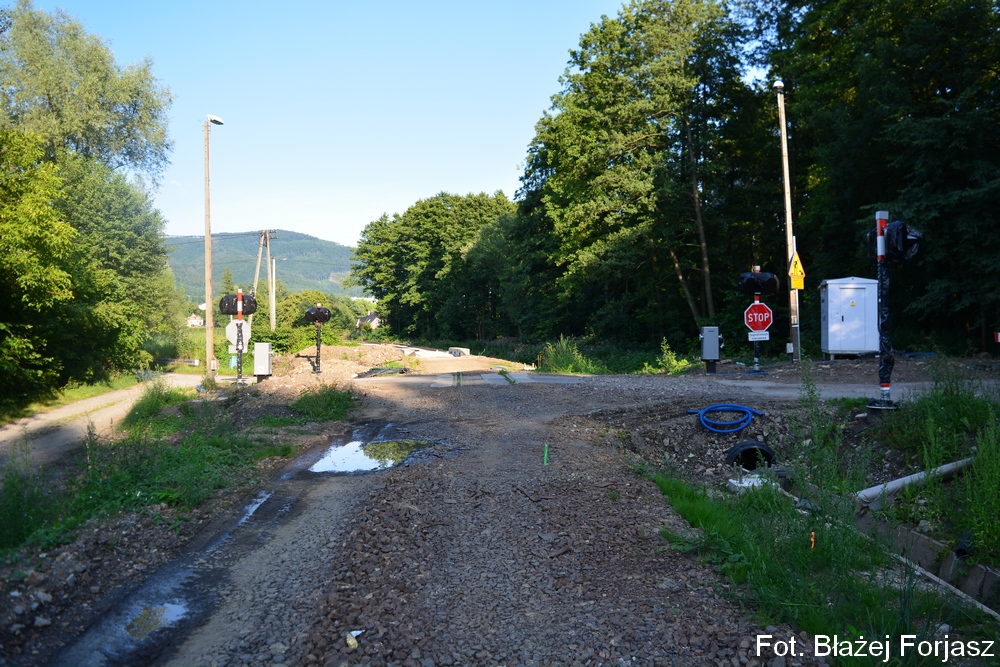

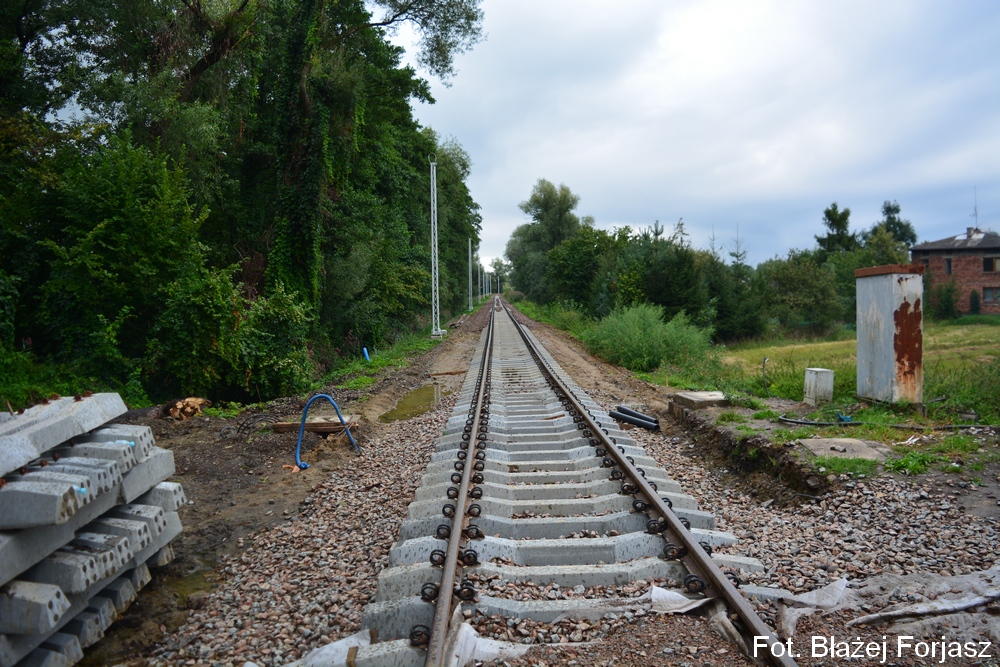

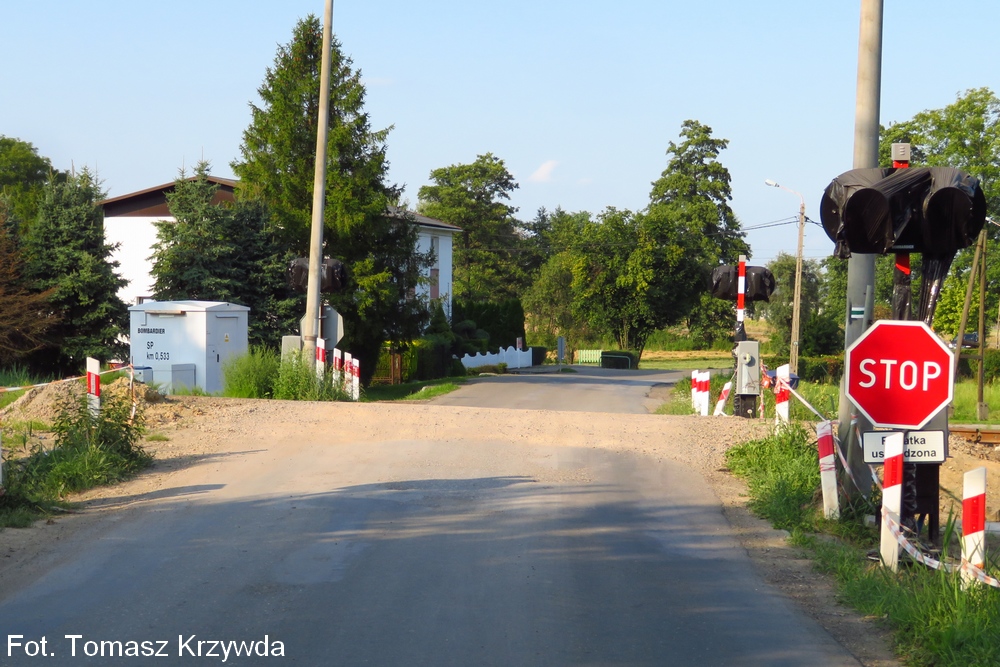

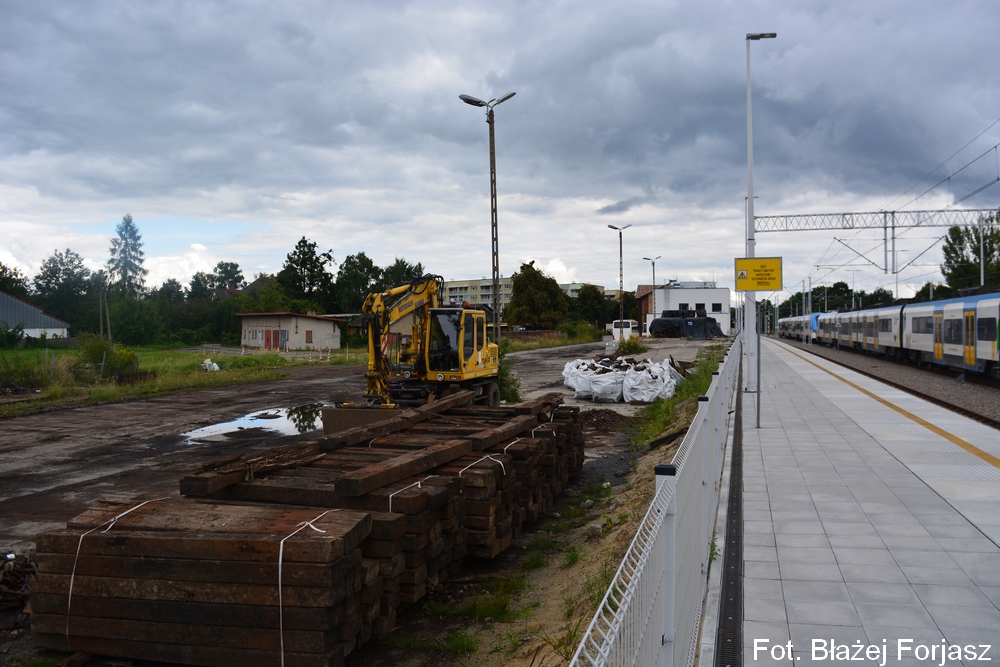

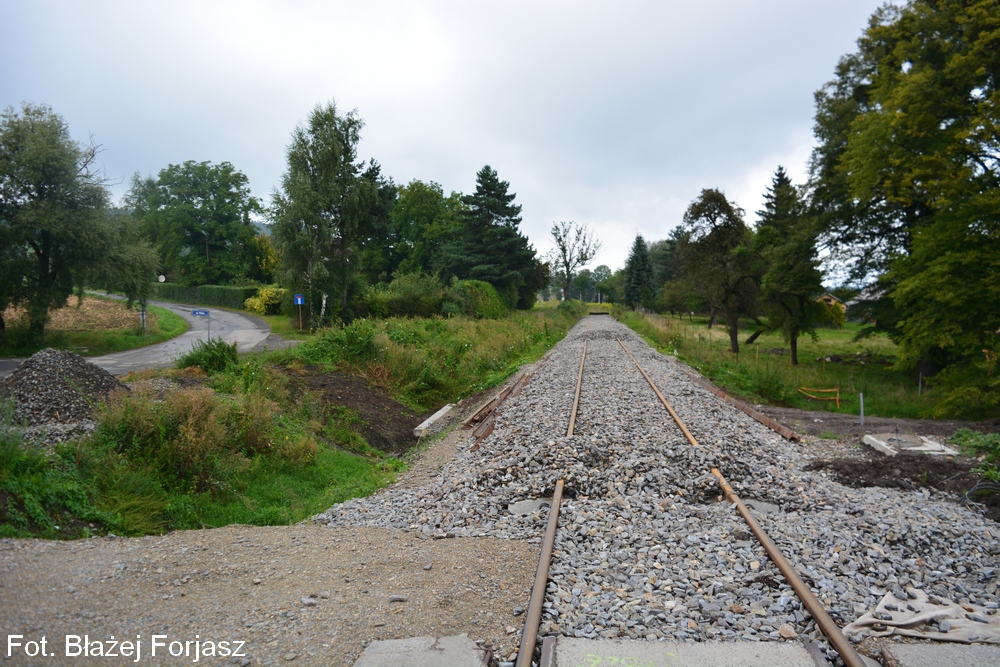

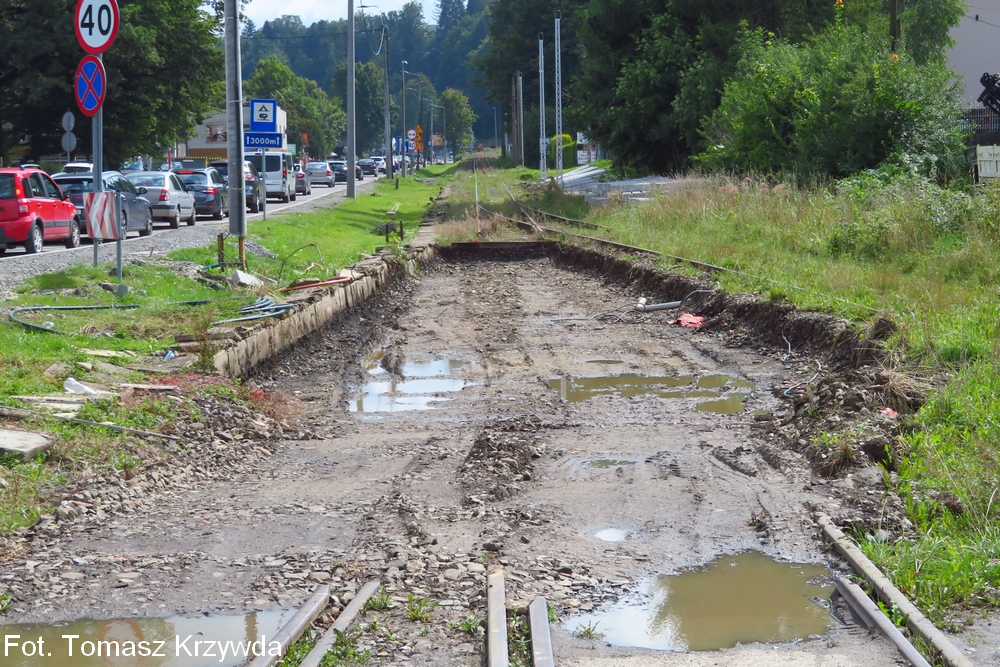

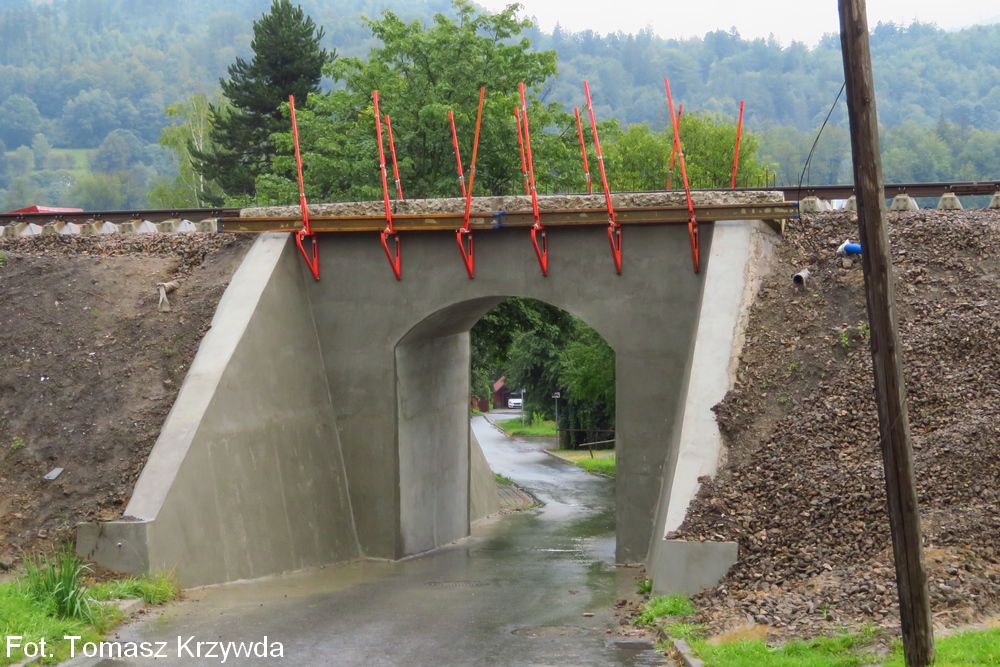

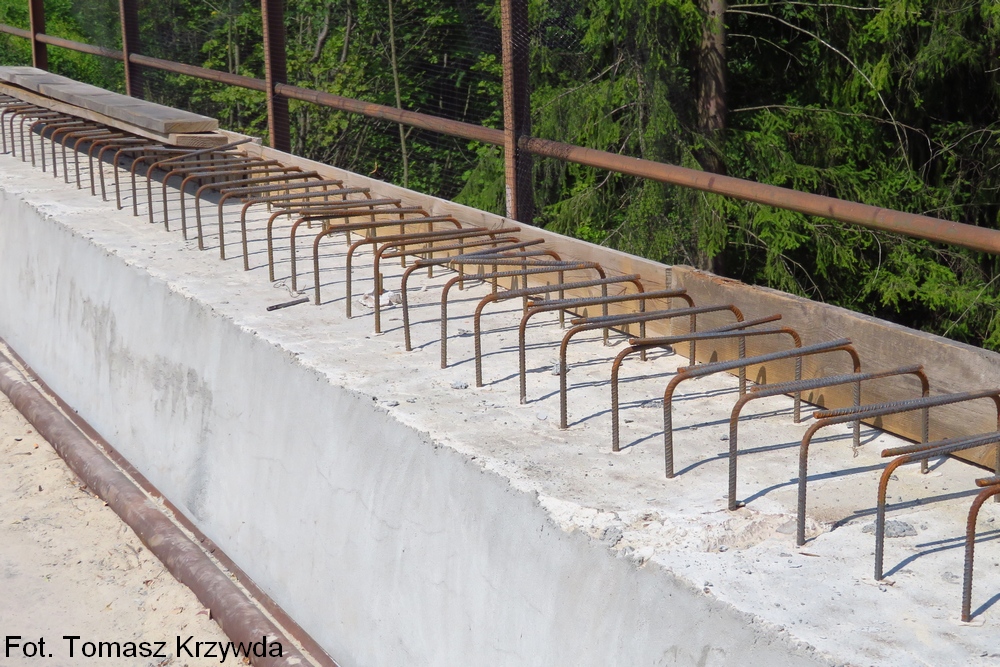

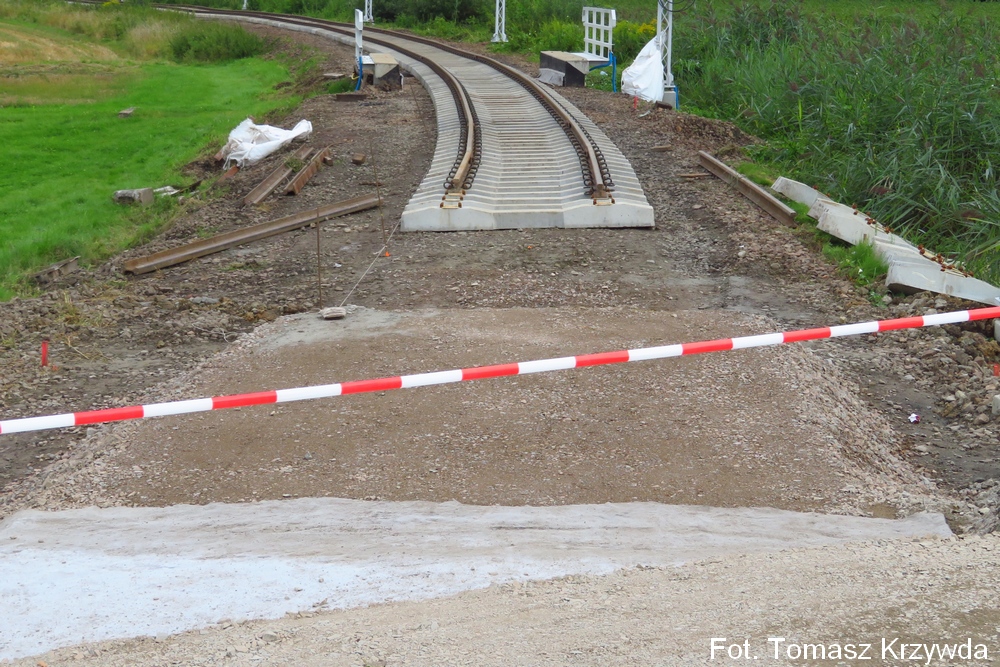

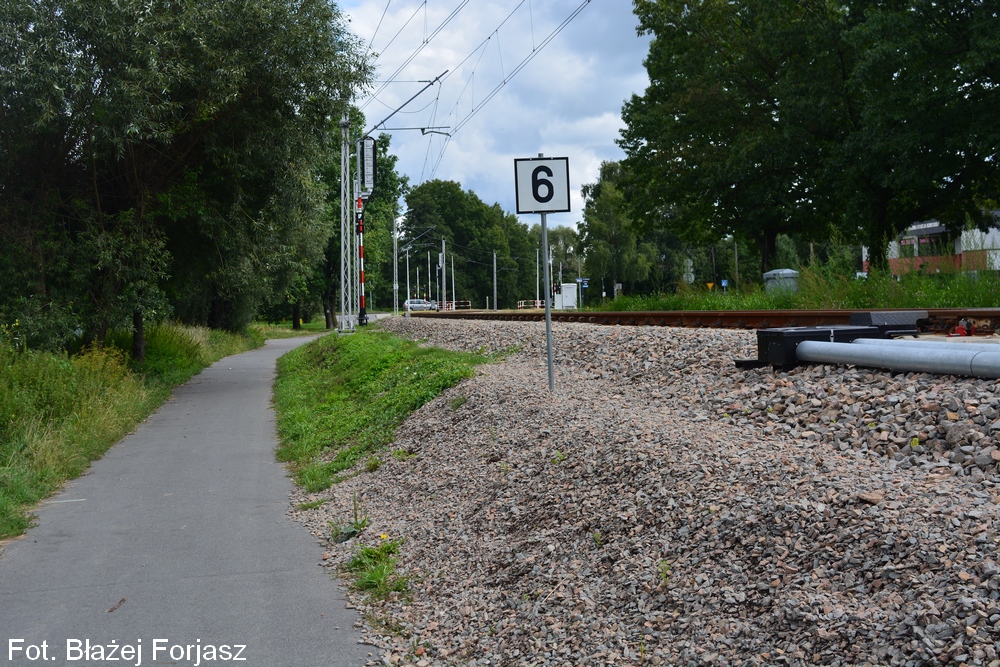

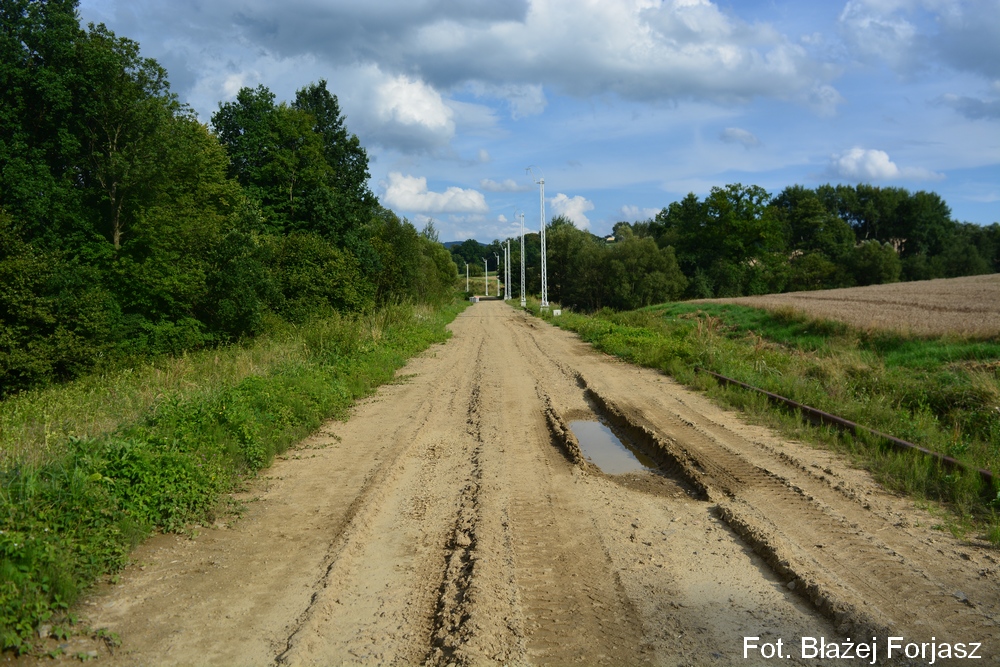

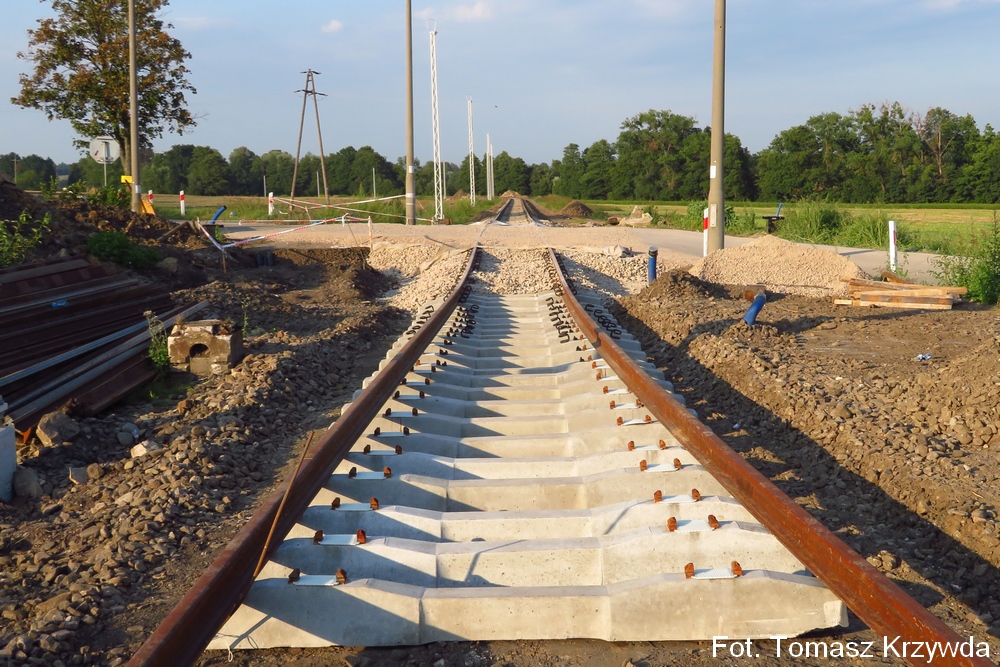

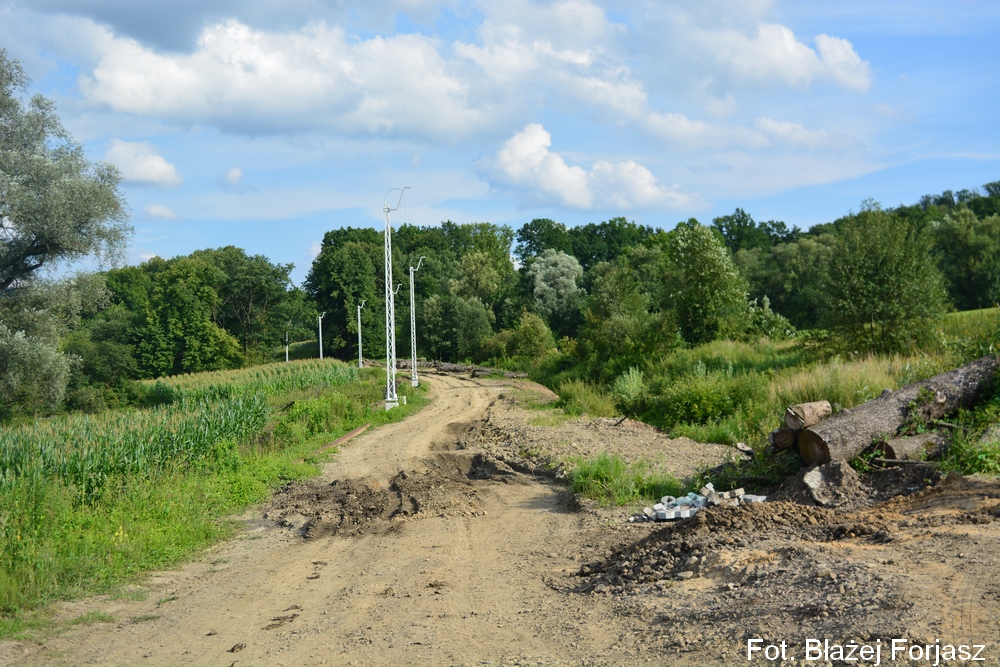

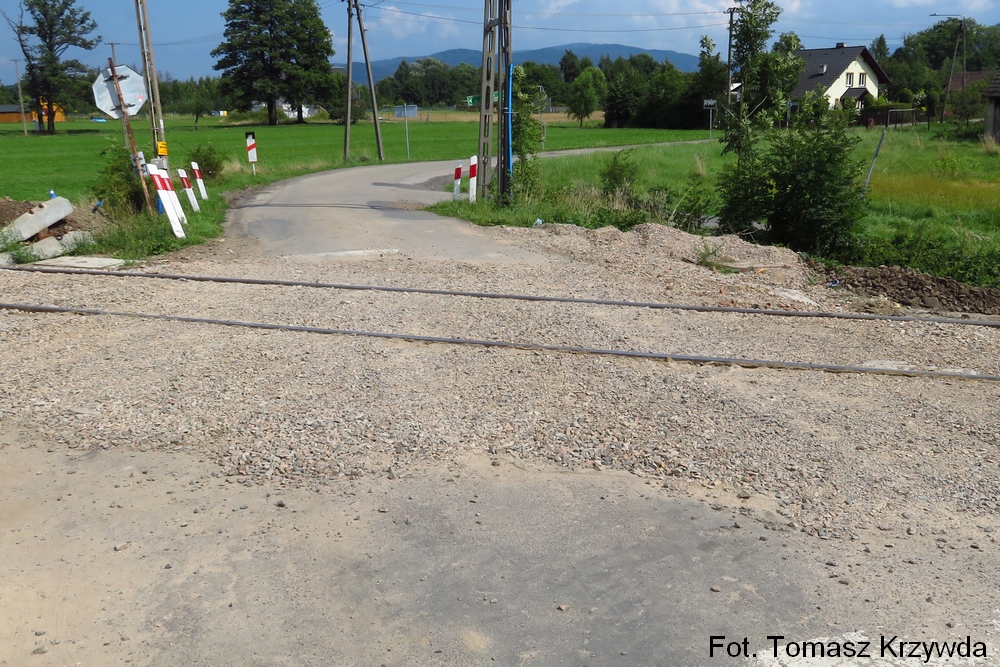

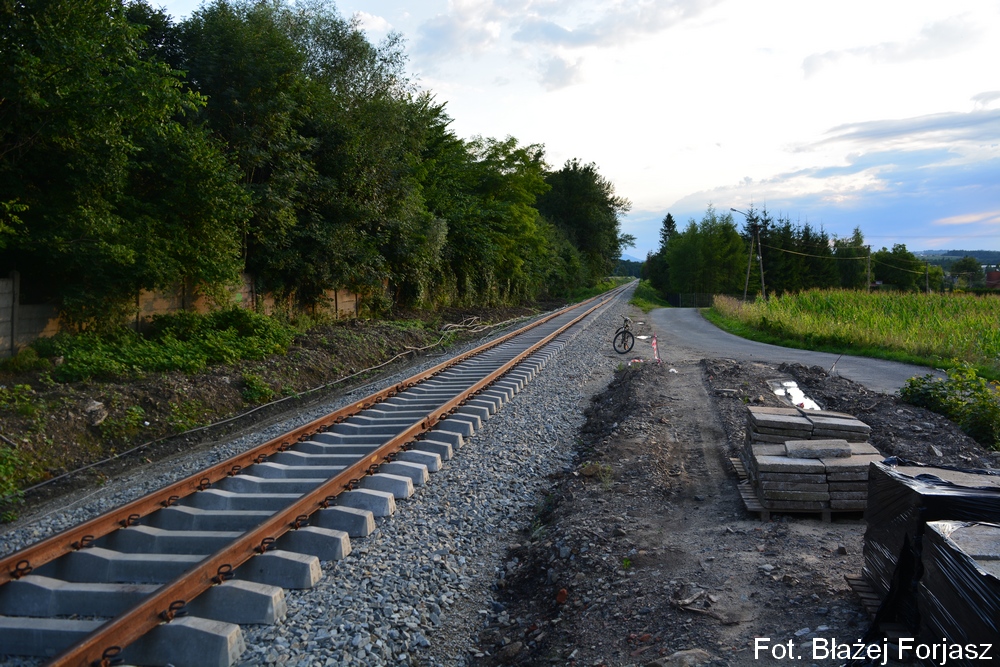

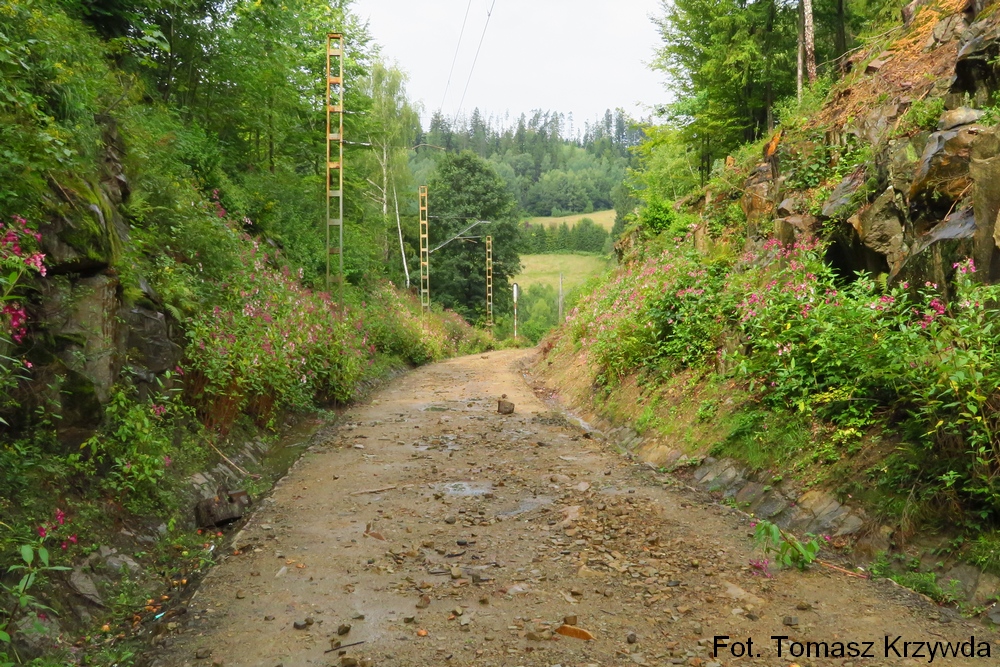

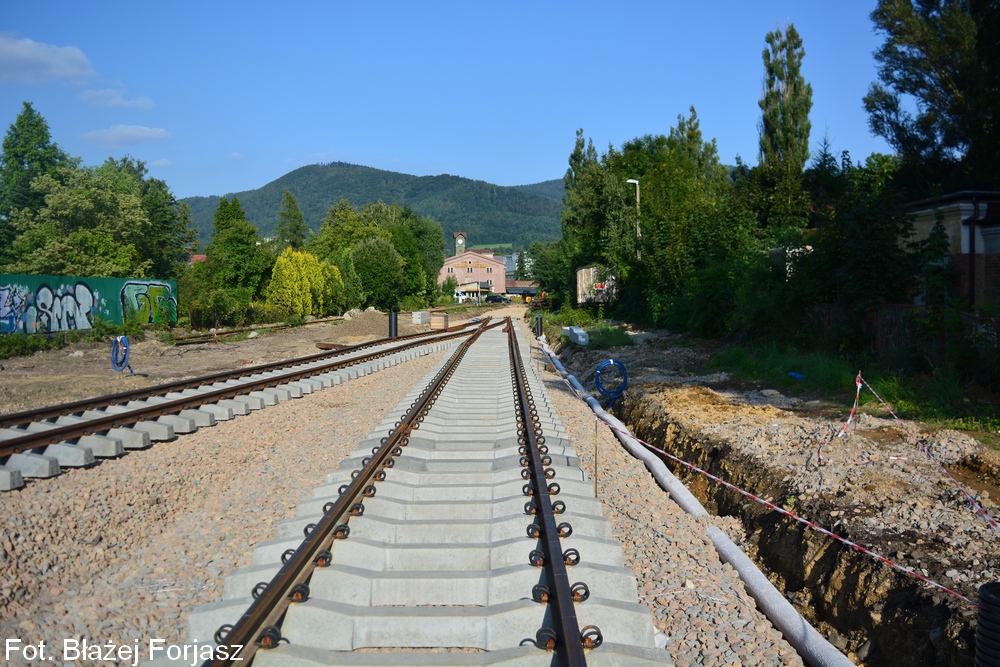

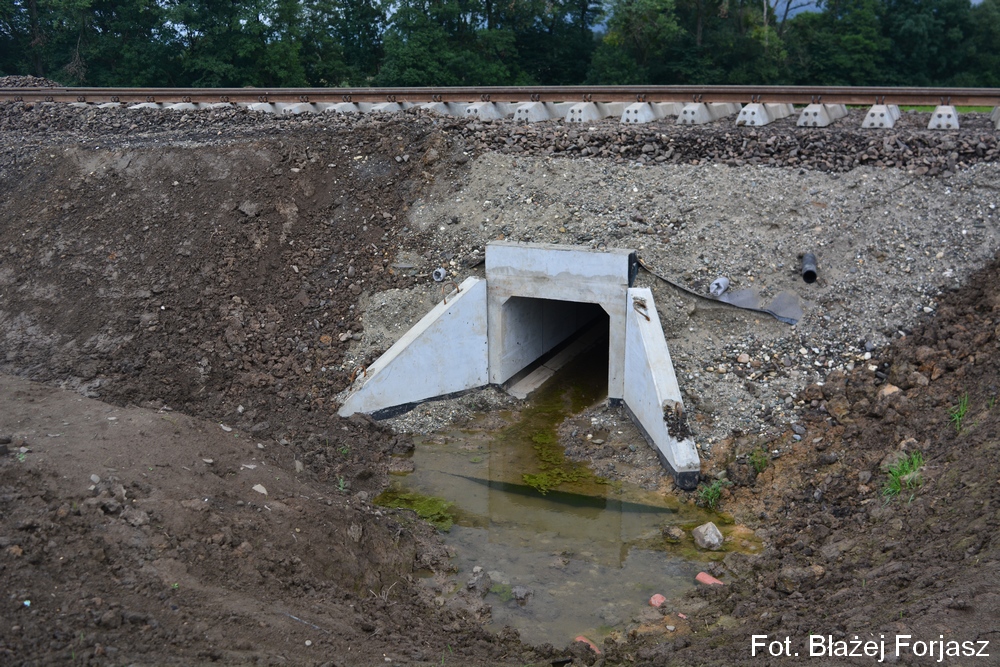

Na odcinek Cieszyn Uniwersytet - Cieszyn Mnisztwo przywożono tłuczeń (przewoźnik PKP Cargo S.A.) i podbijano torowisko tego odcinka. Rozpoczęto budowę torowiska od Mnisztwa do przejazdu z ulicą Słowiczą. Rozpoczęto dostawę tłucznia na odcinek Goleszów - Bażanowice. Prace wykonało konsorcjum firm konsorcjum firm TORKOL Sp. z o.o., MAR-BUD Sp. z o.o. oraz ich podwykonawcy.

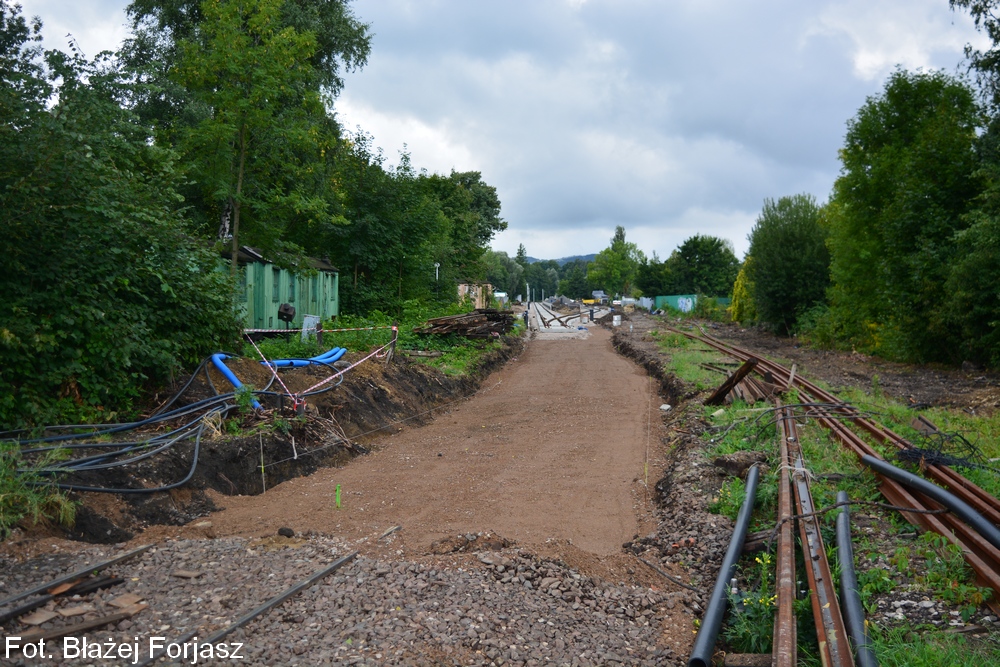

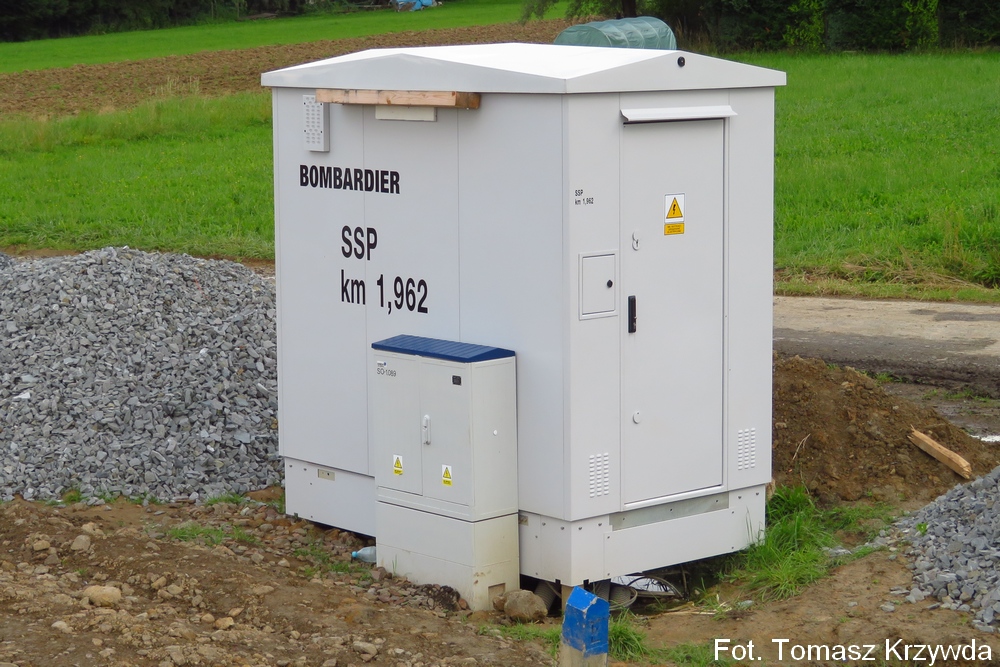

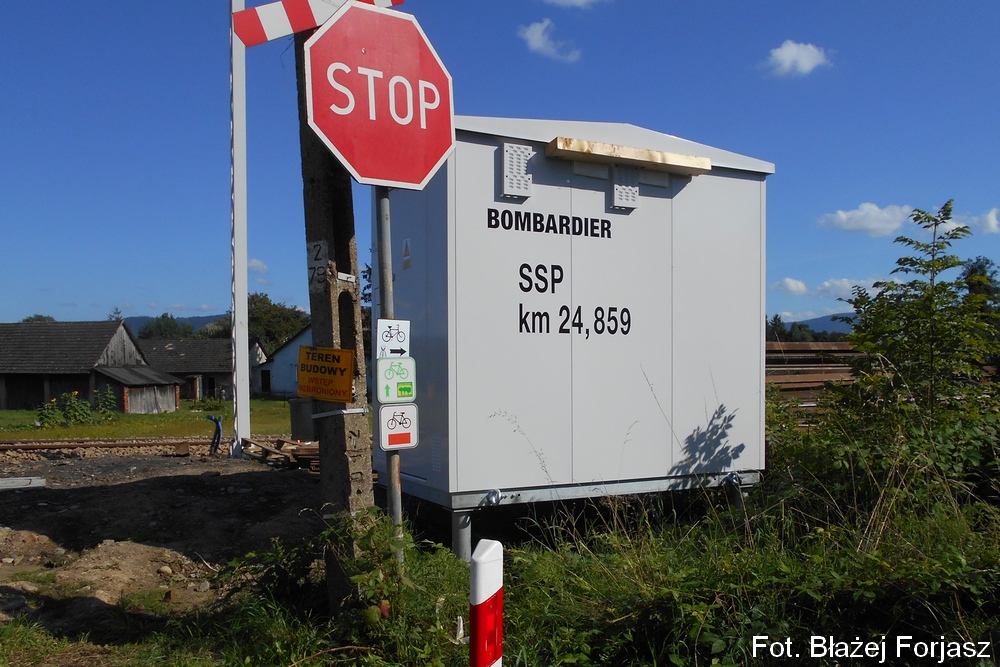

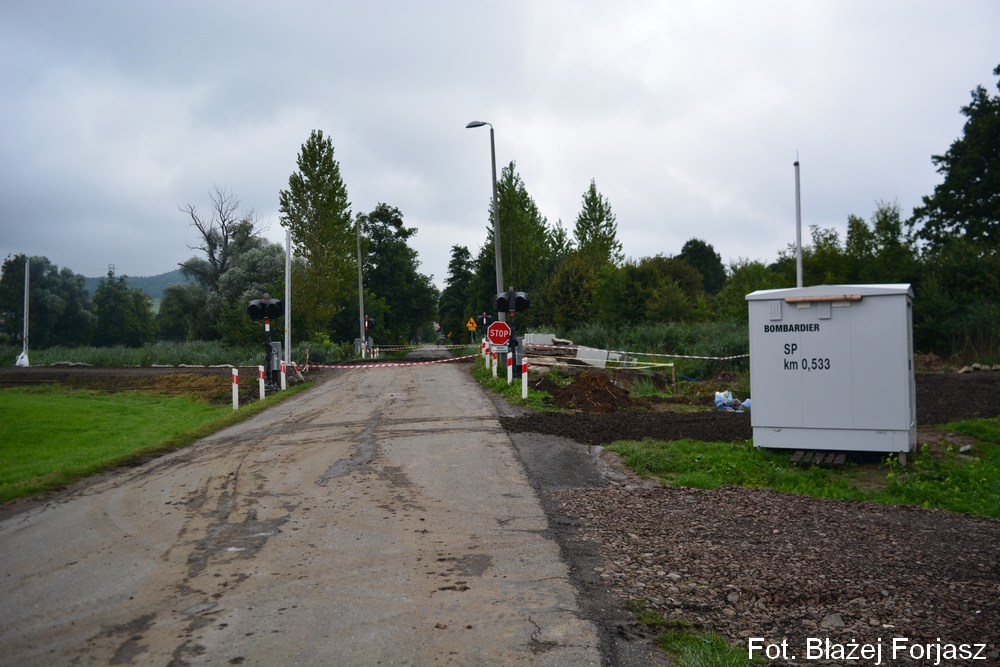

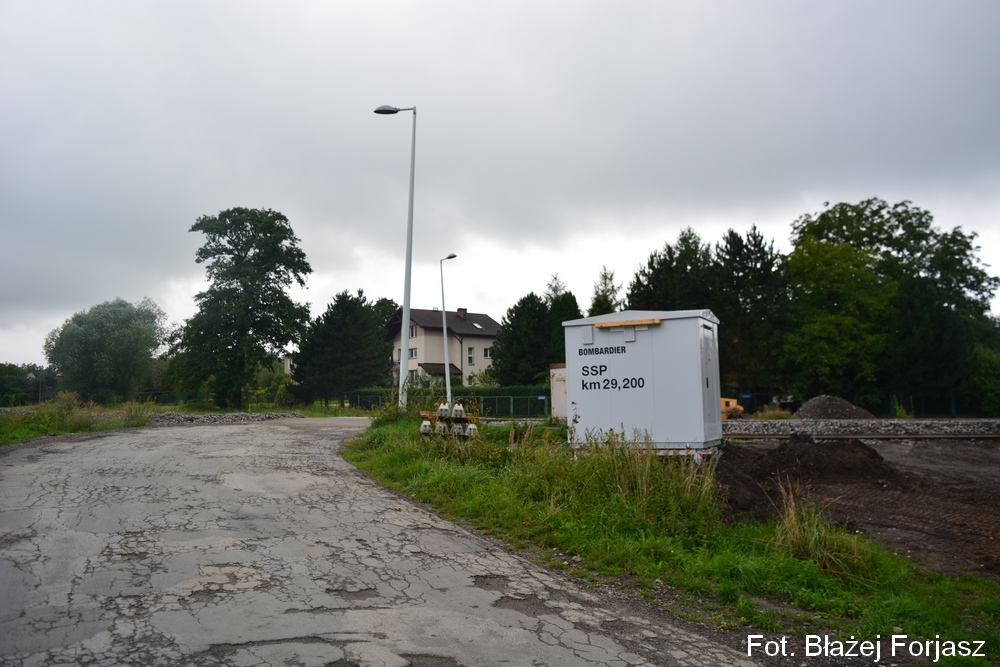

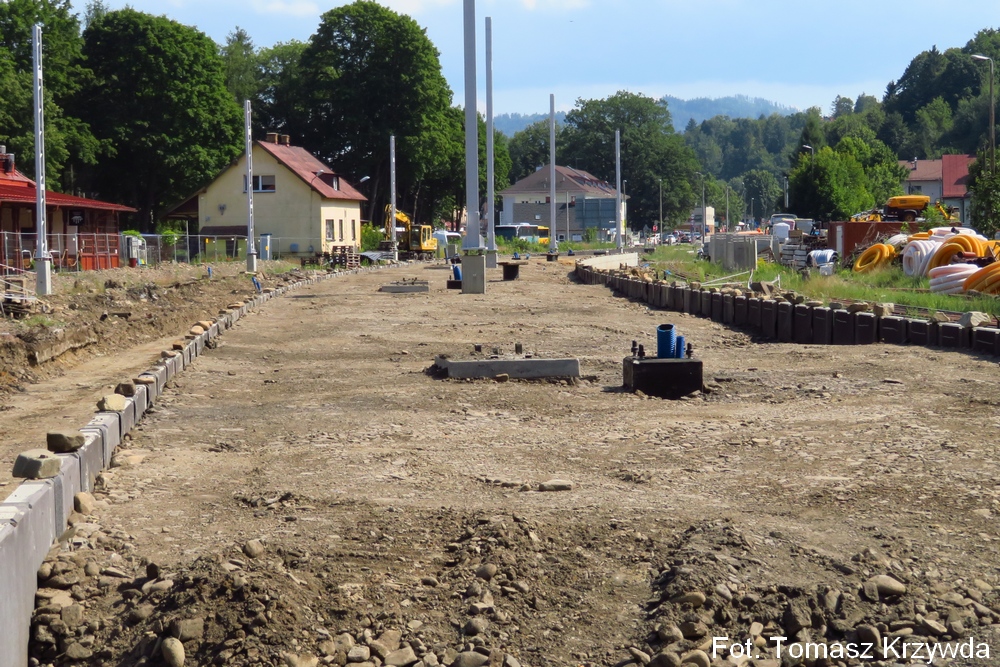

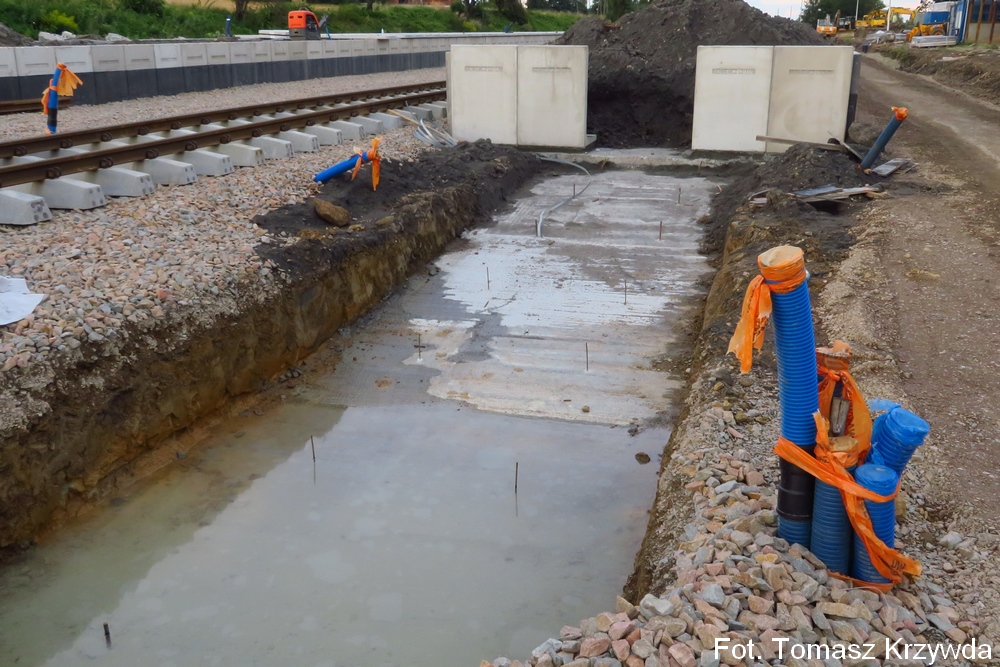

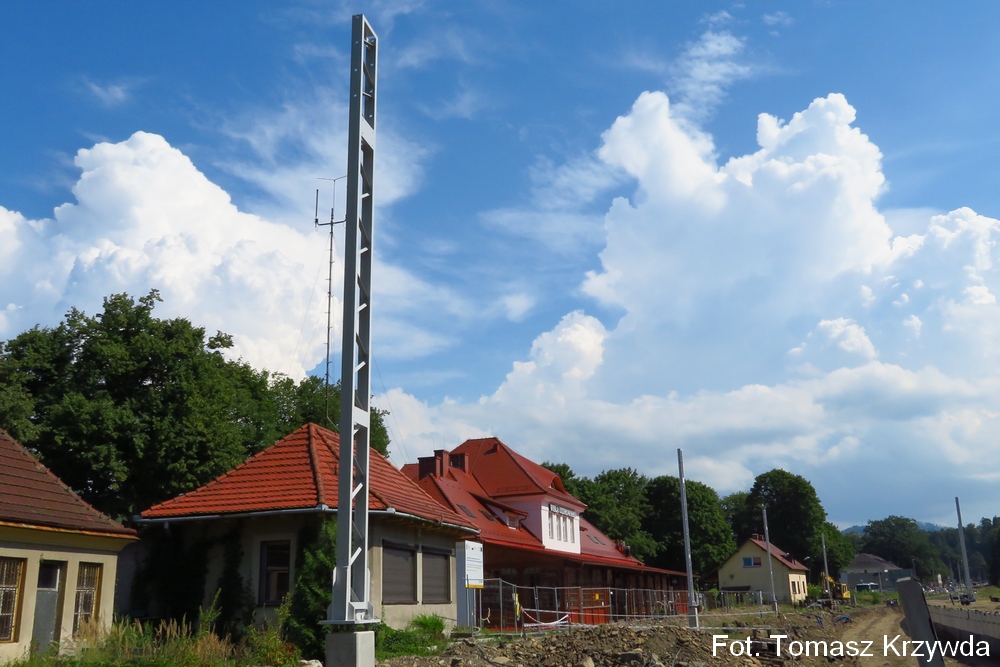

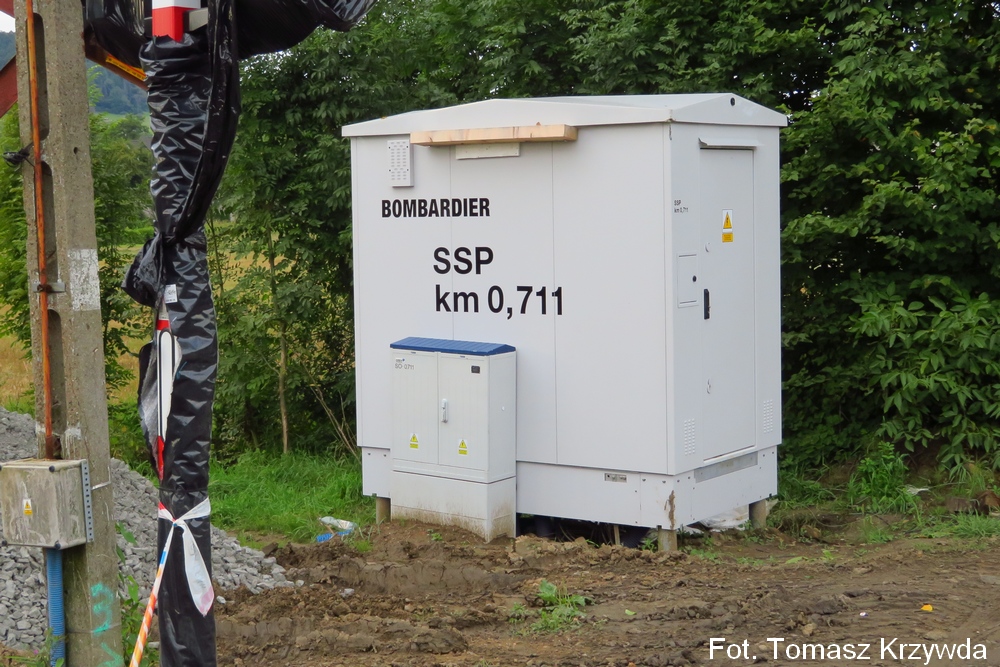

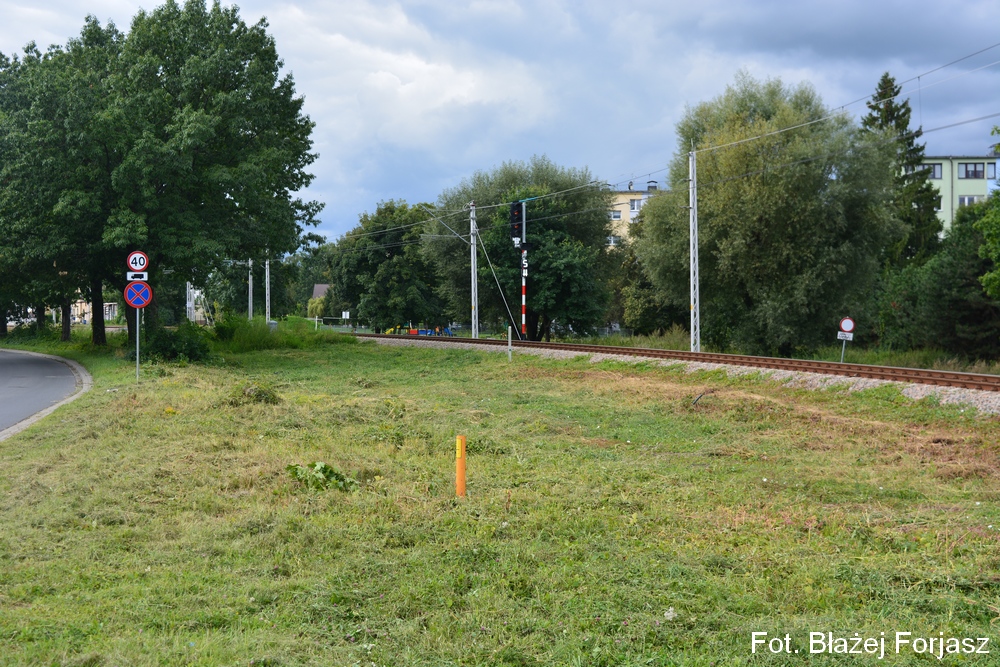

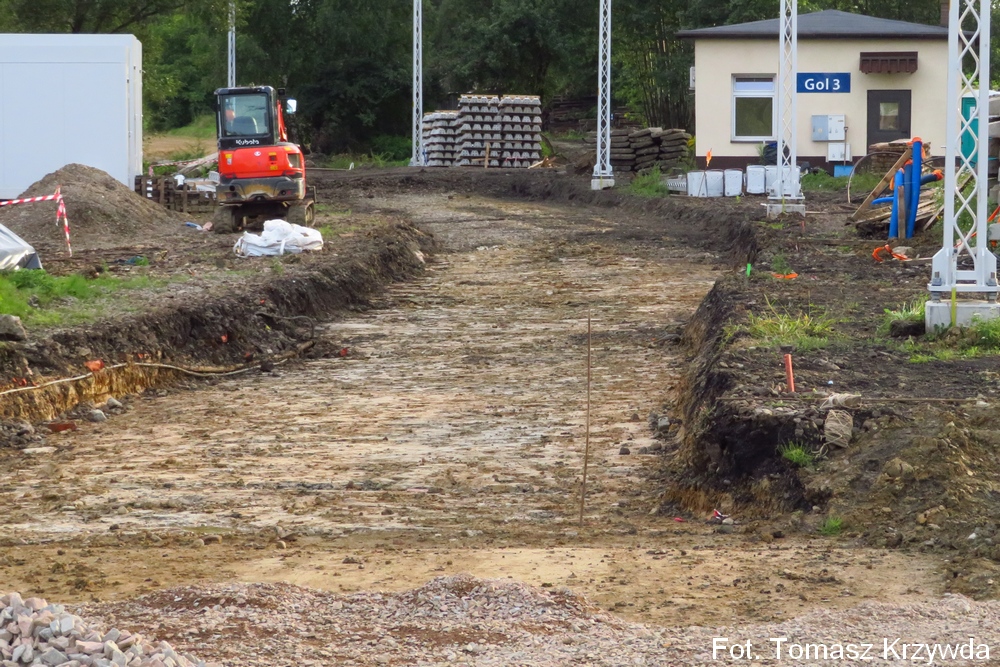

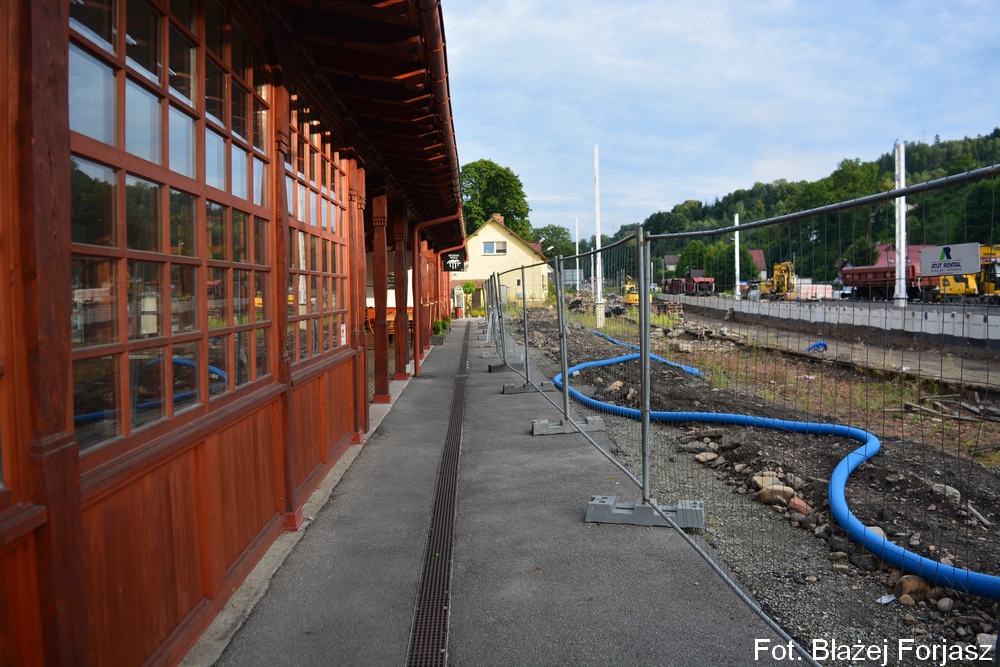

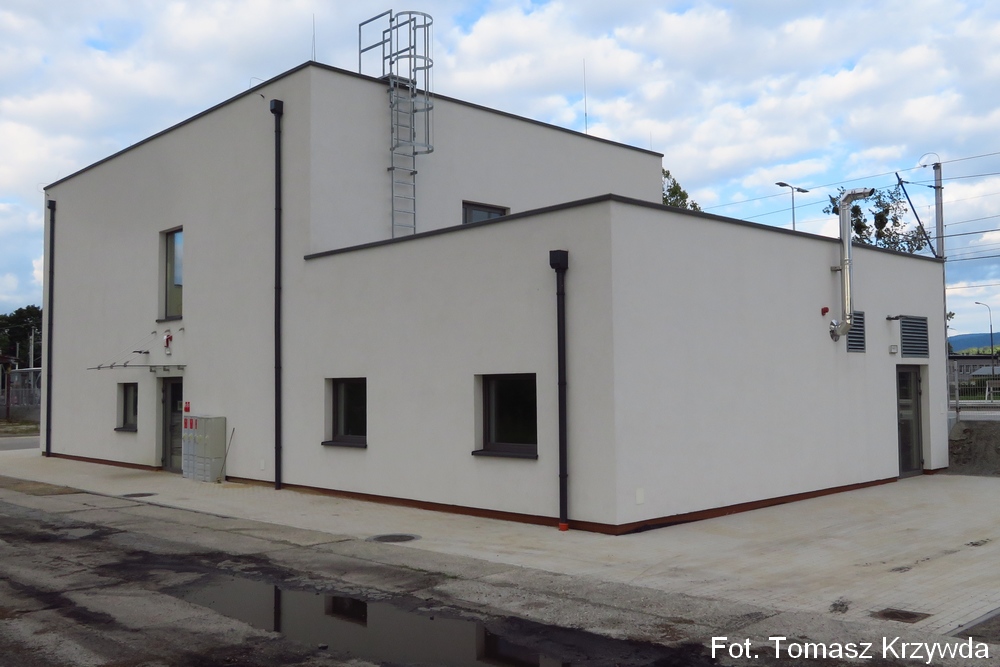

Przygotowywano się do otwarcia budynku LCS Skoczów. Prace wykonała firma Krakowskie Zakłady Automatyki S.A. wraz z podwykonawcami (m.in. Bombardier Transportation Polska Sp. z o.o.).

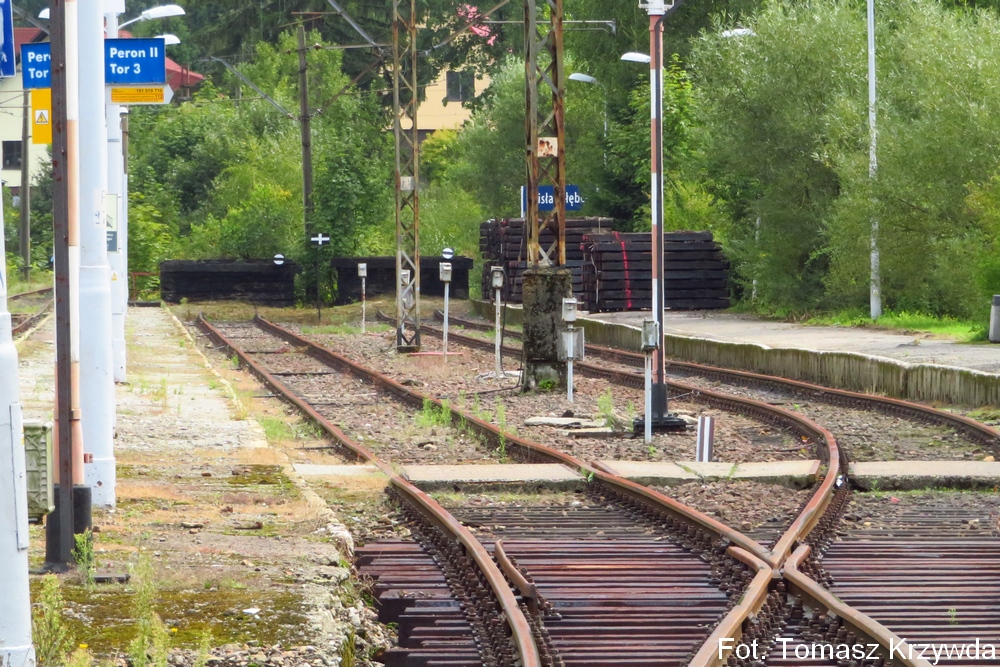

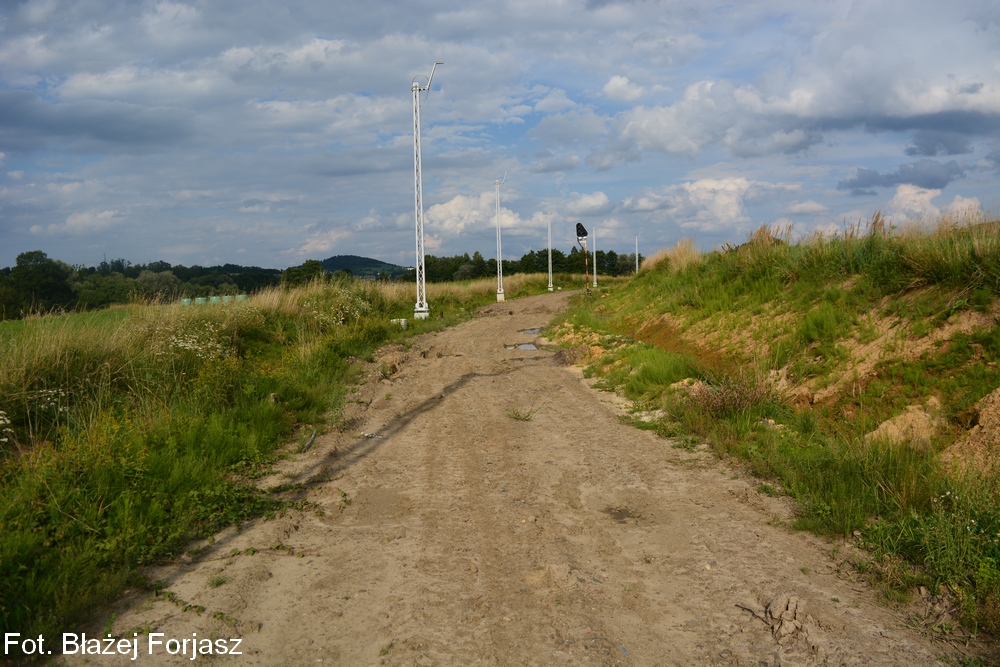

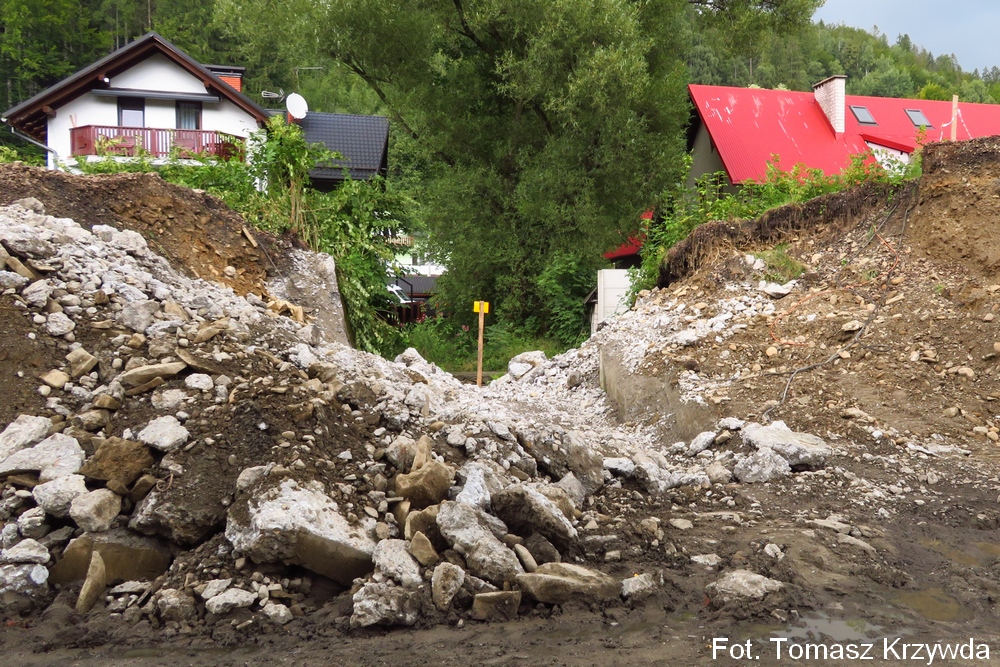

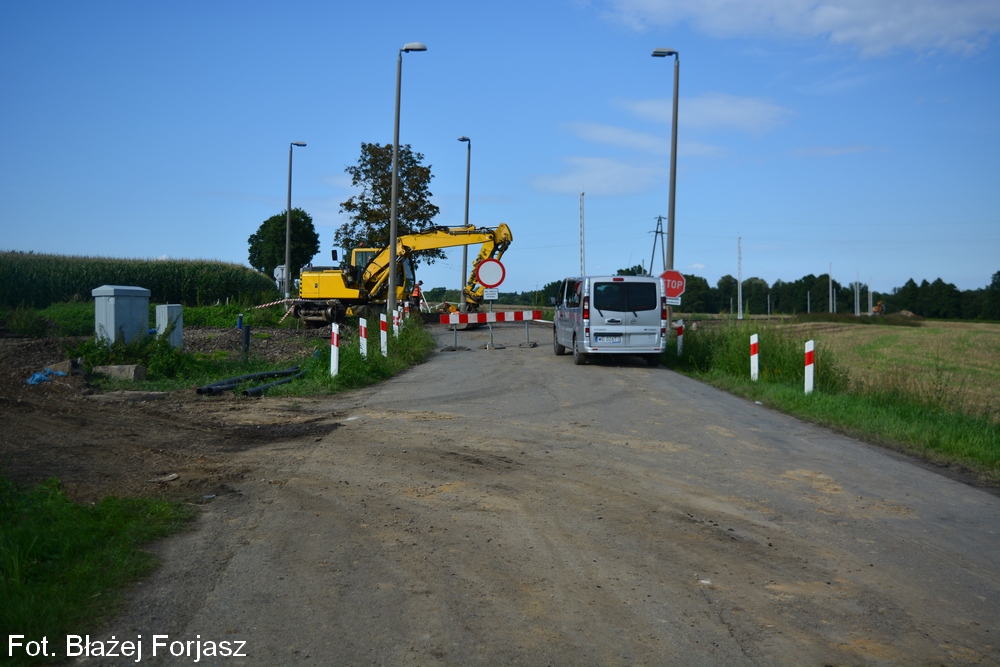

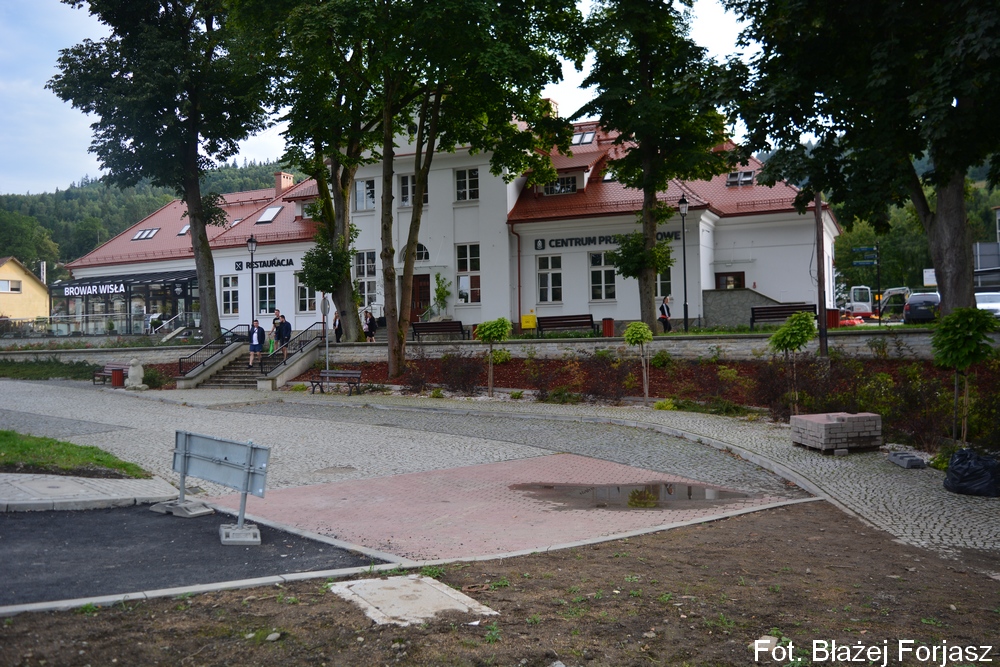

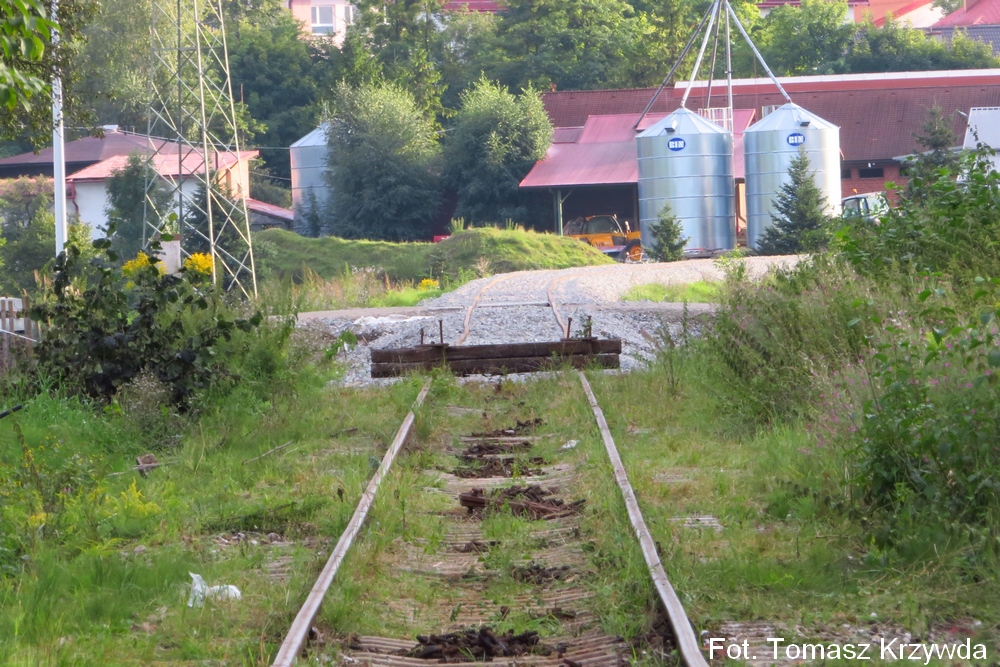

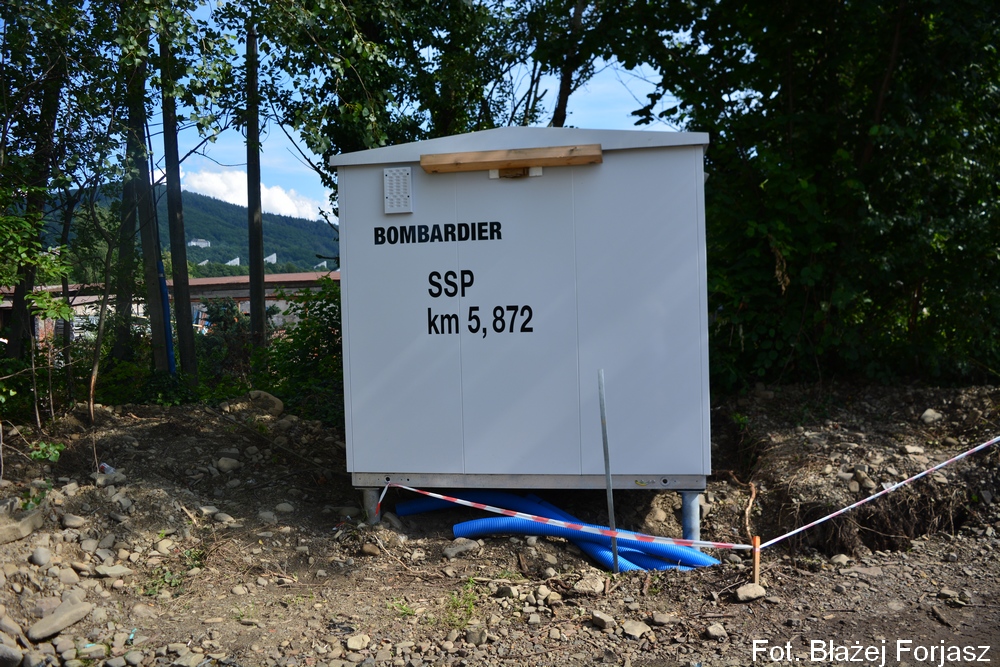

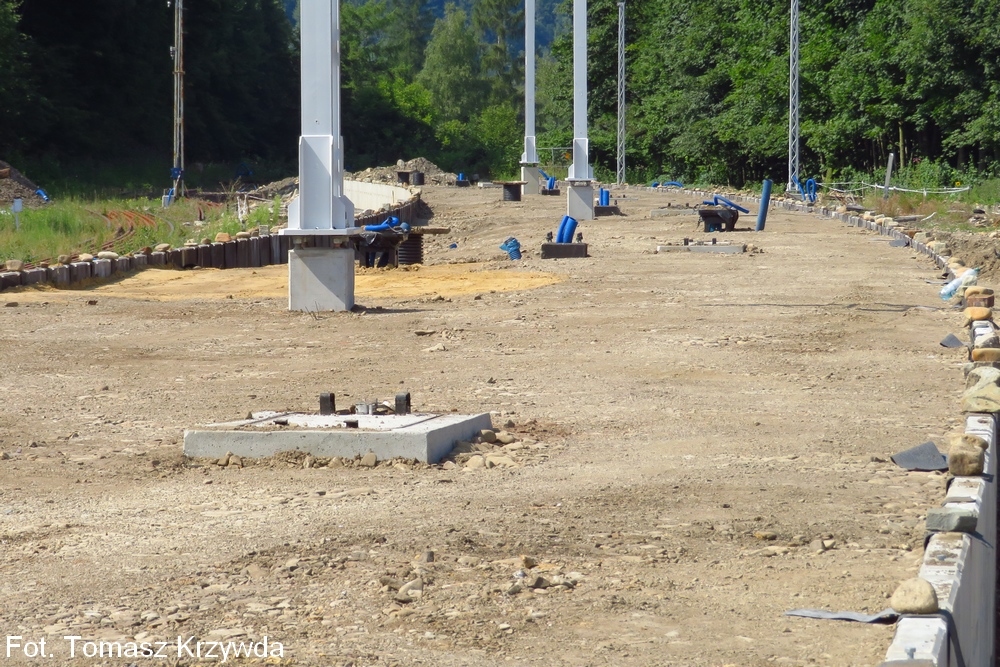

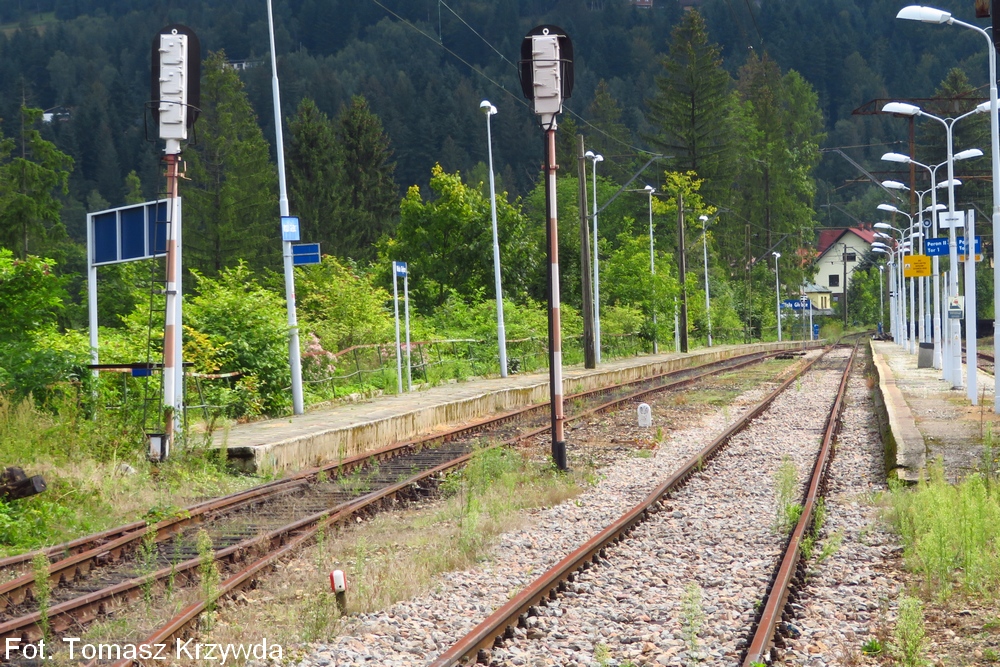

Przygotowywano się do rewitalizacji torowiska stacji Wisła Głębce (prace na zlecenie PKP PLK S.A. Zakład Linii Kolejowych w Sosnowcu).
Opublikowano 10 października 2021 roku
Copyright © Koleje Śląska Cieszyńskiego 2007-
